高田浄水場再整備事業について

新着情報
令和4年7月19日 紹介動画を掲載
令和4年11月29日 進捗状況写真を掲示(地質調査、試掘調査)
令和4年12月27日 SPCの設立について
令和6年1月16日 起工式
令和6年3月21日 詳細設計の完了について
令和6年5月18日 進捗状況写真を掲示(送水ポンプ棟及び管理膜ろ過棟基礎杭施工)
令和6年7月22日 進捗状況写真を追加(浄水池基礎杭、仮設工、場内配管切廻し施工)
令和6年9月9日 進捗状況写真を追加(掘削、2号沈でん池解体施工)
令和7年1月10日 進捗状況写真を追加(掘削、2号沈でん池解体完了)
ドローン上空写真を掲示(A工区、B工区)
令和7年3月14日 進捗状況写真を追加(管理膜ろ過棟耐圧盤施工、着水井・濃縮槽基礎施工、着水井流入管施工)
ドローン上空写真を追加(A工区、B工区)
令和7年12月5日 進捗状況写真を追加(管理膜ろ過棟鉄筋組立施工、送水ポンプ棟コンクリート打設養生施工、着水井鉄筋組立施工)
ドローン上空写真を追加(A工区、B工区)
令和8年3月16日 進捗状況写真を追加(管理膜ろ過棟コンクリート打設工事完了、送水ポンプ棟コンクリート打設工事完了、着水井コンクリート打設工事完了)
ドローン上空写真を追加(A工区、B工区)
令和8年9月16日 鳥観図を更新
進捗状況写真を追加(管理・膜ろ過棟、送水ポンプ棟、着水井)
ドローン上空写真を追加(A工区、B工区)

高田浄水場再整備事業について

高田浄水場は、小田原市水道事業が供給する水道水のうち、約86%を浄水処理している基幹施設です。
昭和44年の供用開始から、高度経済成長期の人口増加に対応するなど、市民生活や地域経済の発展に寄与してきました。
供用開始から53年(令和5年時点)が経過し、近年築造した一部施設を除くほぼ全ての施設において、求められる耐震基準が満たされていません。また、節水機器の普及などから水需要は減少しており、施設の1日の浄水能力80,000m3/日に対して令和2年度の浄水実績は1日最大約59,000m3/日で、今後もその差がさらに大きくなると想定されます。
本事業は、耐震化の早期実現、将来の水需要に対応した施設規模の適正化を目的として、新たな浄水処理方式(膜ろ過方式)を採用し、設計・施工・運転維持管理を一括して発注するDBO(Design Build Operate)方式により実施します。

高田浄水場再整備事業の紹介動画

ドローン空撮と3D-CADによる高田浄水場再整備事業の建設工事完了までの様子を動画で紹介しています。
高田浄水場が生まれ変わるまでの様子を45秒でご覧いただけます。

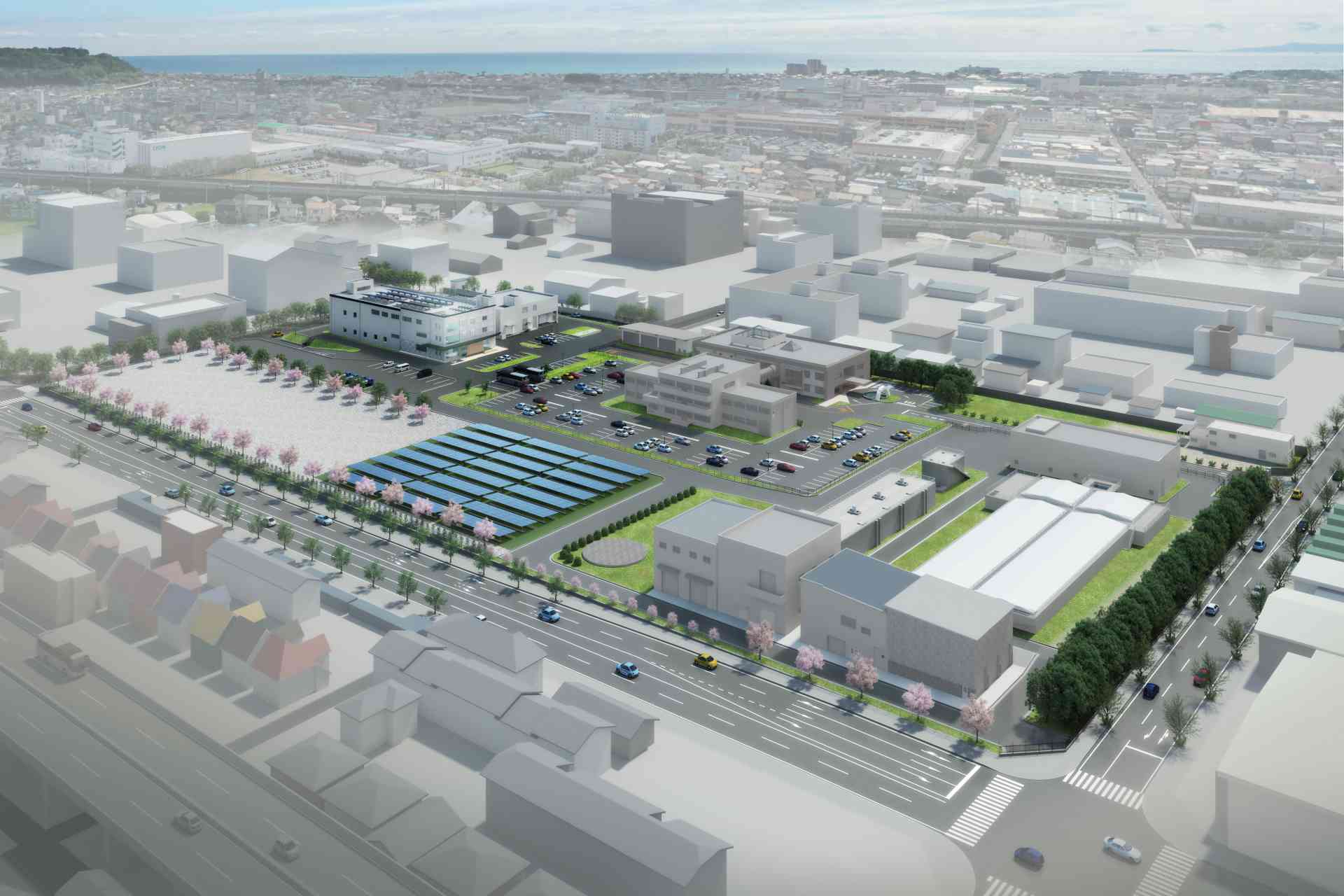

完成予想図

浄水場敷地を北西方向から相模湾を望む鳥瞰図(ちょうかんず)です。
こちらの画像は浄水場敷地を北西方向から相模湾を望む鳥瞰図(ちょうかんず)です。

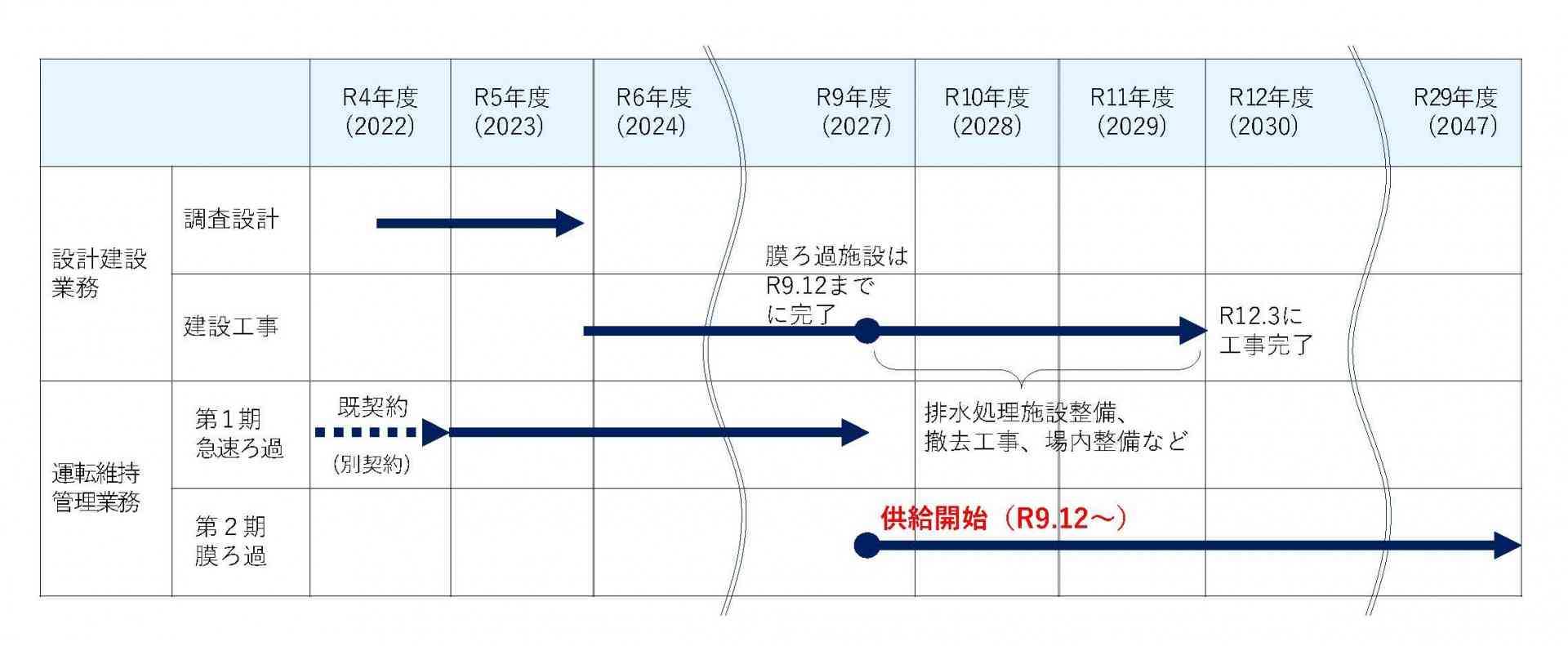

事業予定スケジュール

設計建設業務は、令和4年度から調査設計に着手、令和5年度末から建設工事に着手し、令和9年12月から新施設での浄水開始を目指します。
運転維持管理業務は、第1期として令和5年度から既存の急速ろ過方式の業務を開始し、新施設での浄水開始後を第2期として膜ろ過方式での業務を令和29年度まで実施します。
こちらの画像は高田再整備スケジュールです。令和9年12月より供用開始を目標にしています。

SPCの設立について

画像はSPCのロゴです。  商号:水とおだわら株式会社 本店:神奈川県小田原市鬼柳172番地9 会社成立の年月日:令和4年12月6日
事業者は高田浄水場のほか、配水池や水源地などの場外施設の運転管理や
保守点検、水質管理などの業務を行うSPC※を設立しました。

商号:水とおだわら株式会社
本店:神奈川県小田原市鬼柳172番地9
会社成立の年月日:令和4年12月6日

※SPC(Special Purpose Company)
 当該事業を行うためだけに設立する特別目的会社で、25年間という長期の
 維持管理期間中の水道供給の継続性を担保するために設立を求めています。
 このSPCには事業グループの構成企業(7企業2組合)が出資しています。

起工式

高田浄水場再整備事業設計建設業務の起工式が令和6年1月16日に執り行われました。
【主催者】
安藤ハザマ・水ingエンジニアリング・横河ソリューションサービス・東京設計事務所・守屋電機・小田原市土木建設協同組合・瀬戸建設 高田浄水場再整備 設計・建設共同企業体

詳細設計について

令和4(2022)年7月から事業者が進めてきた、基本設計及び詳細設計が完了しました。

高田浄水場の概要

  • 所在地 :小田原市高田401
  • 敷地面積 :54,170.27㎡
  • 用途地域 :工業専用地域
  • 公称能力 :50,000㎥/日
  • 計画一日最大給水量 :44,000㎥/日
  • 浄水処理方式 :粉末活性炭+膜ろ過方式
  • 整備する主な施設 :着水井、浄水池、濃縮槽、管理膜ろ過棟、送水ポンプ棟(鉄筋コンクリート造/杭基礎)

進捗状況写真

令和4年11月

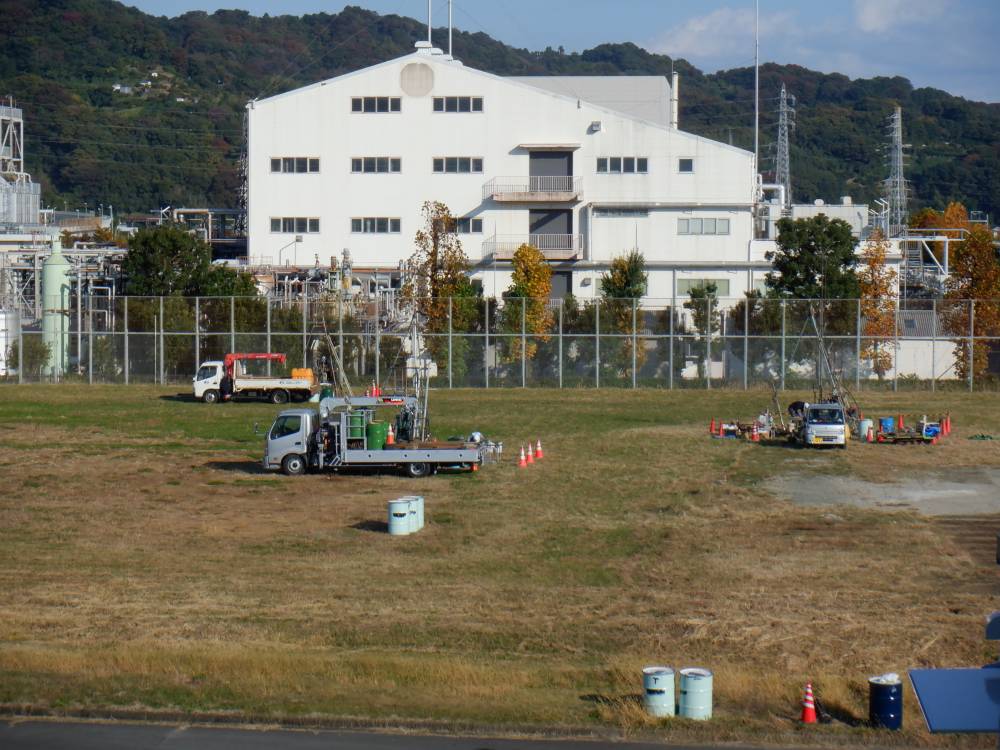

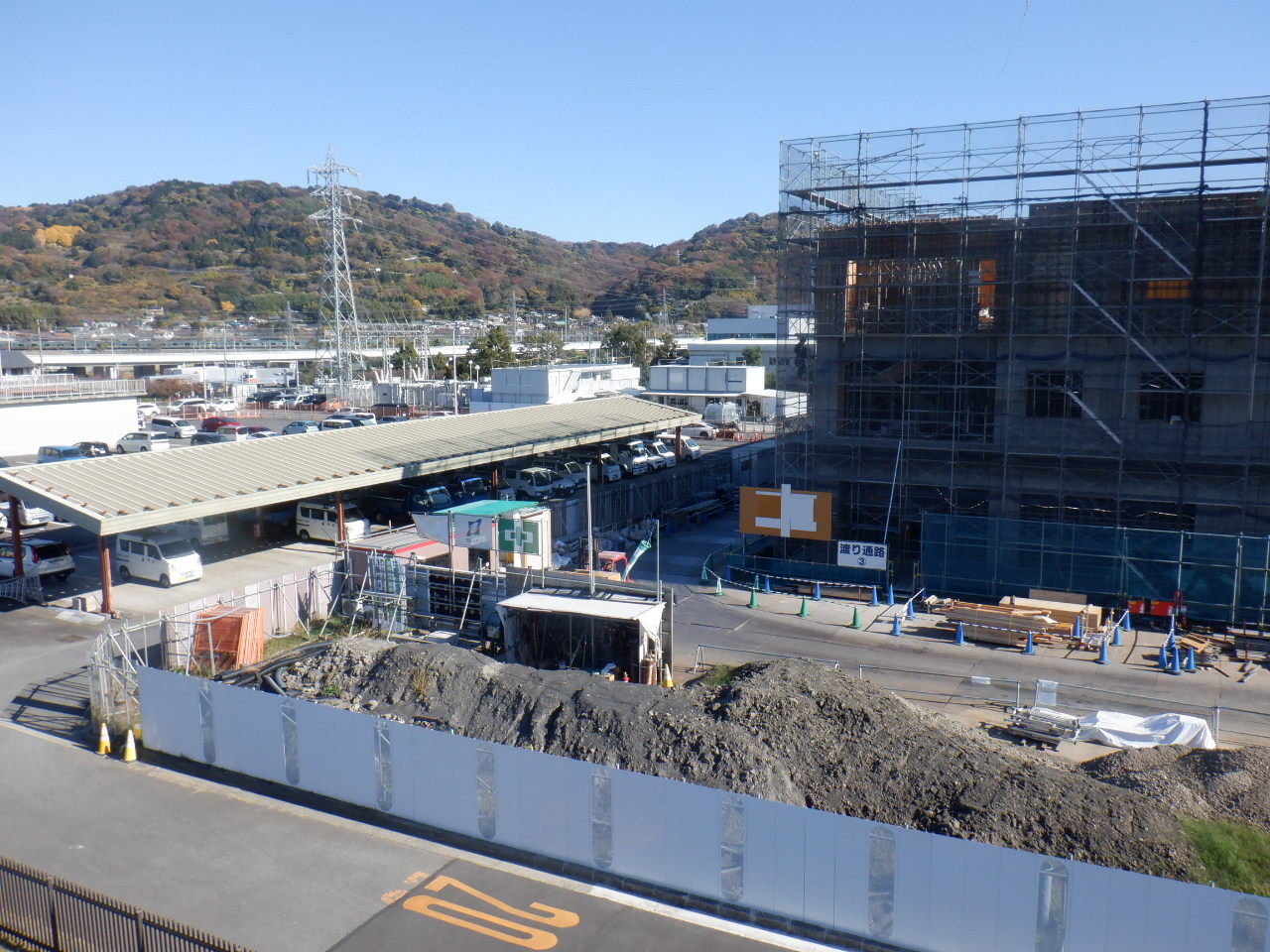

写真は、新たに建築物を建設する予定の高田運動広場跡地で調査を行っているところです。
設計に必要となる資料を収集するため、ボーリングや物理・力学試験などの地質調査を行っています。
左の写真は、新たに建築物を建設する予定の高田運動広場跡地で調査を行っているところです。

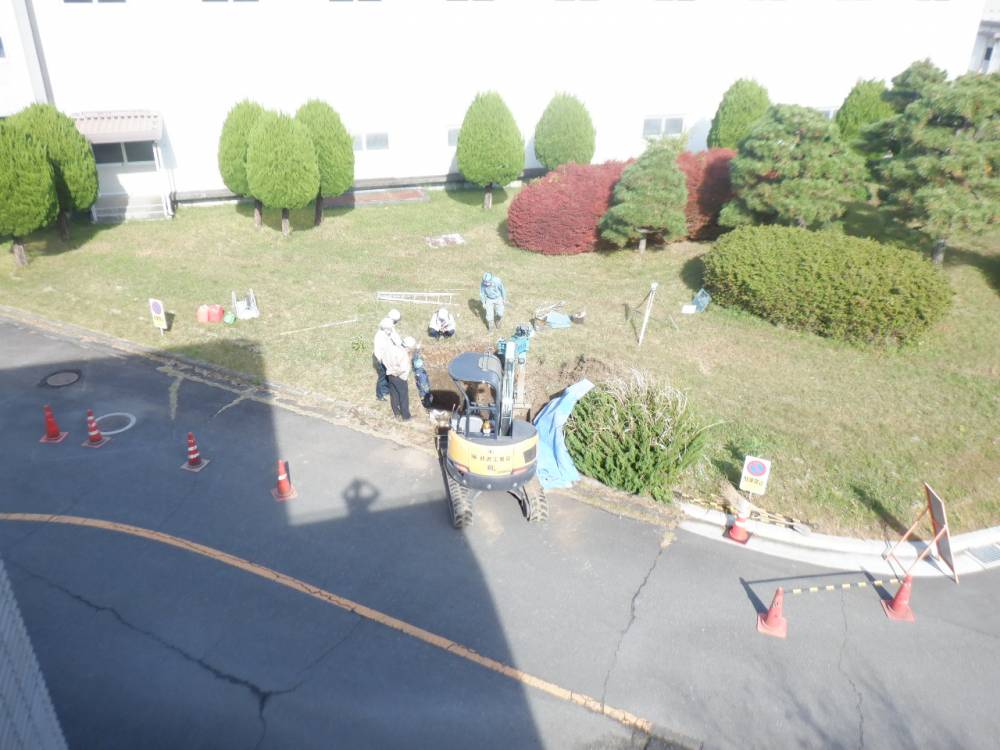

写真は、高田浄水場から久野配水池への送水管を調査しているところです。

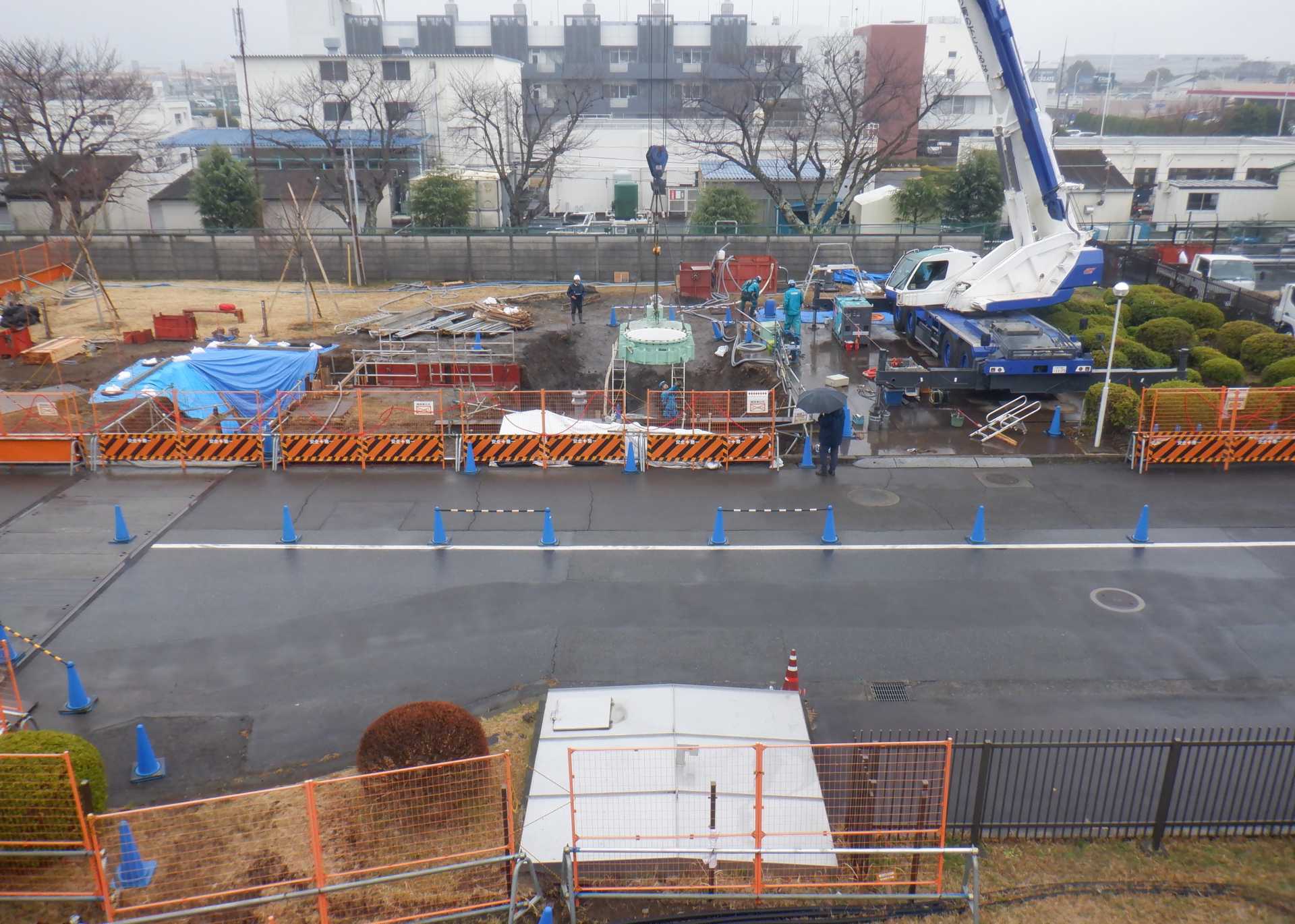

高田浄水場内にある既存埋設管や障害物などの位置や深さを確認するため、試掘調査を行っています。
左の写真は、高田浄水場から久野配水池への送水管を調査しているところです。

令和6年5月

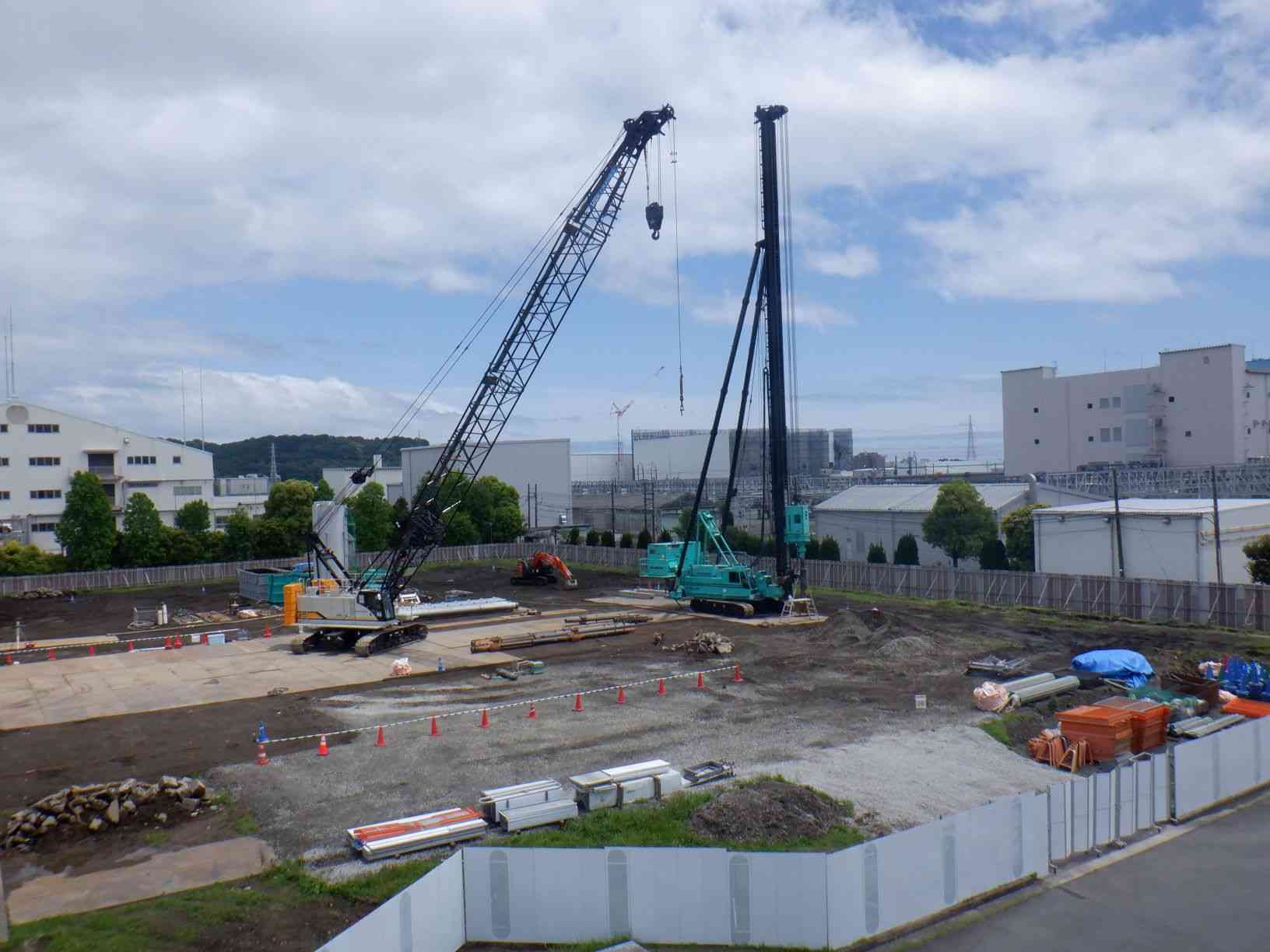

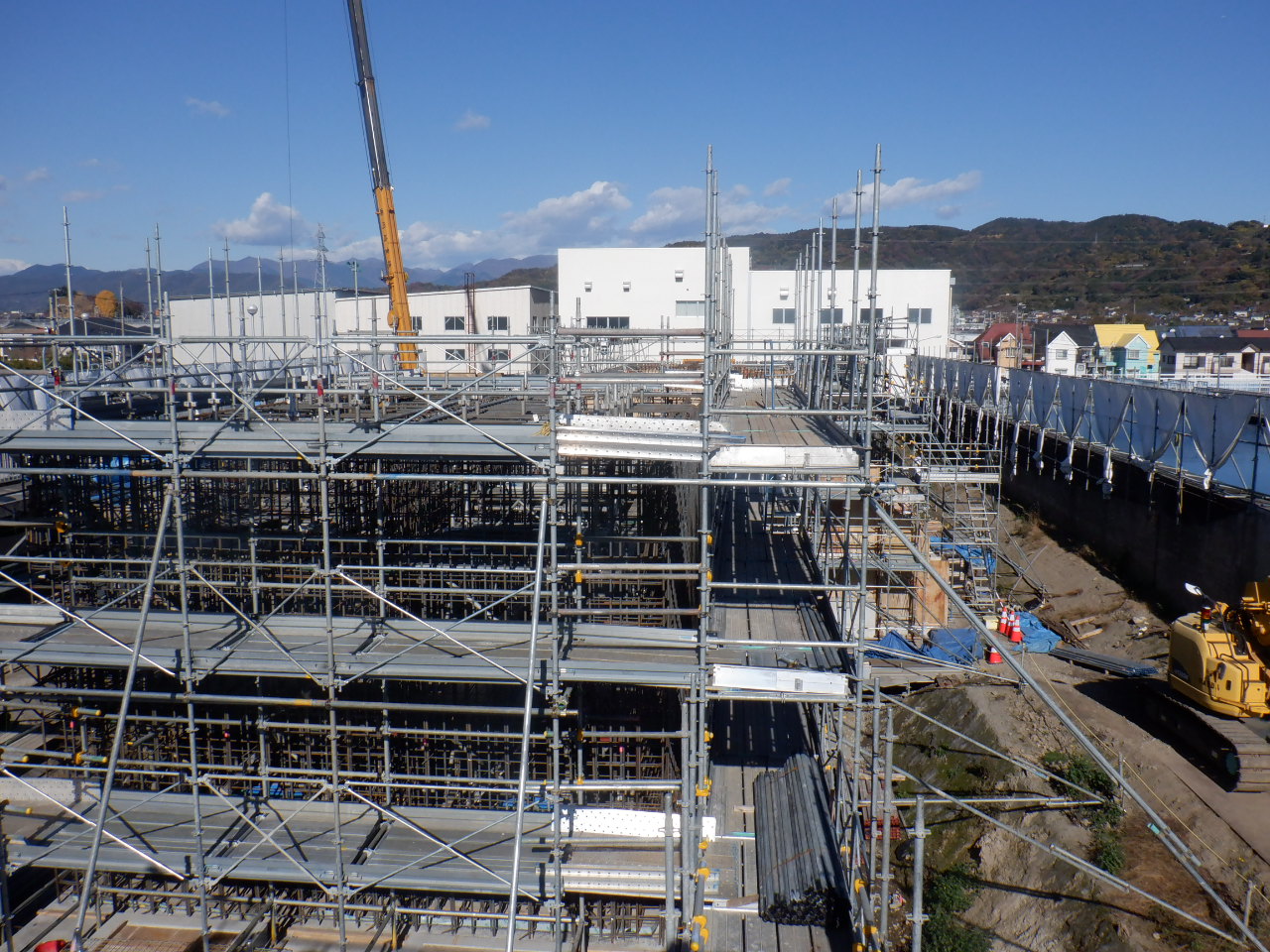

写真は送水ポンプ棟及び管理・膜ろ過棟の基礎杭を施工しているところです。
送水ポンプ棟及び管理・膜ろ過棟の基礎杭を施工しているところです。
  • 杭径φ500~900mm
  • SC杭+PHC杭
  • L=29~30m
  • 68本

令和6年7月

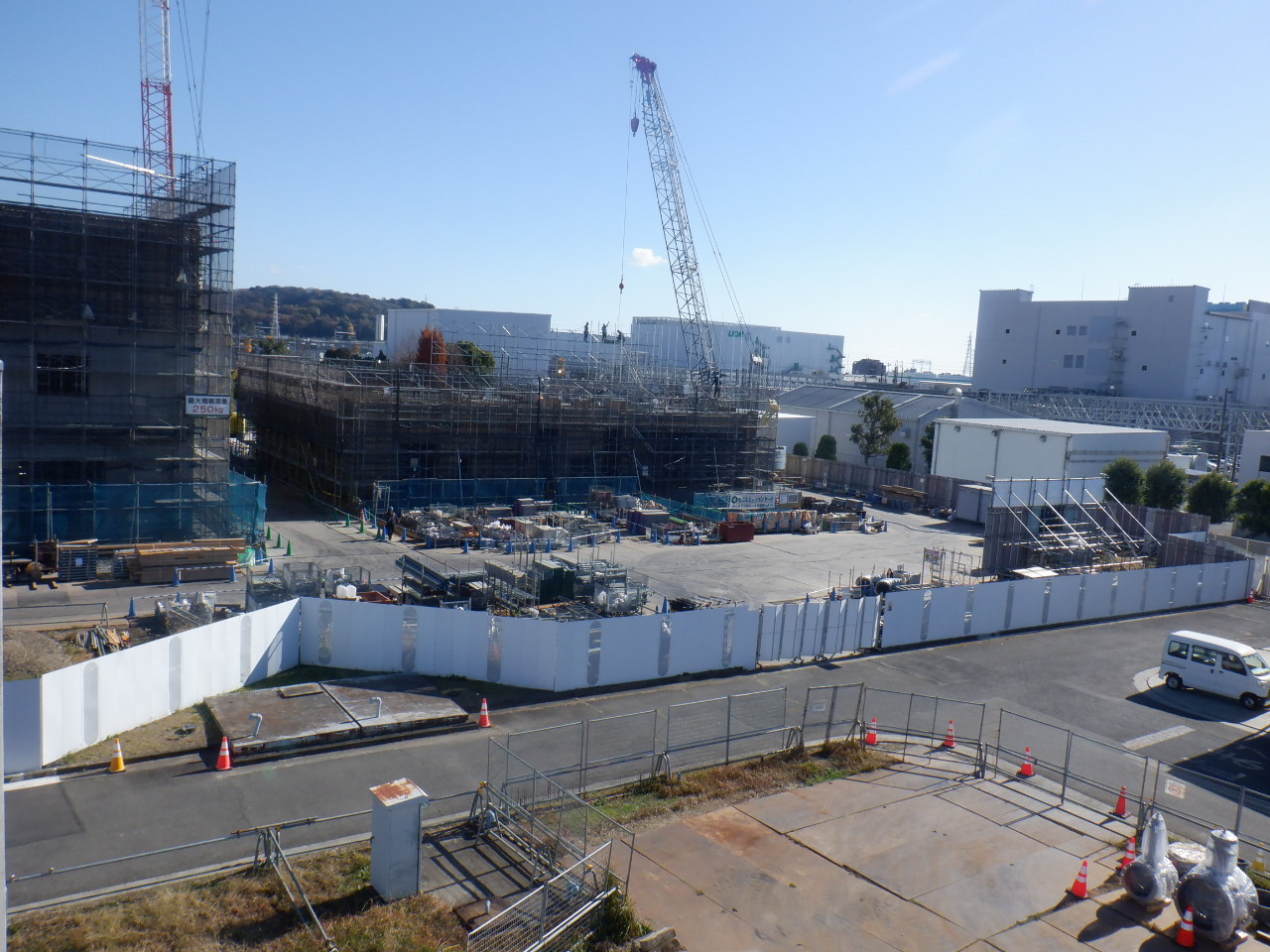

写真は浄水池の基礎工事及び仮設工事(土留め)を施工しているところです。
浄水池の基礎工事及び仮設工事(土留め)を施工しているところです。
(基礎杭)鋼管杭φ800mm、L=29~31m、45本
(仮設工)鋼矢板4型、控え杭H-350,H-400
写真は既設の沈でん池からの流出管に新しい分岐管を接続しているところです。
既設の沈でん池からの流出管に新しい分岐管を接続しているところです。

令和6年9月

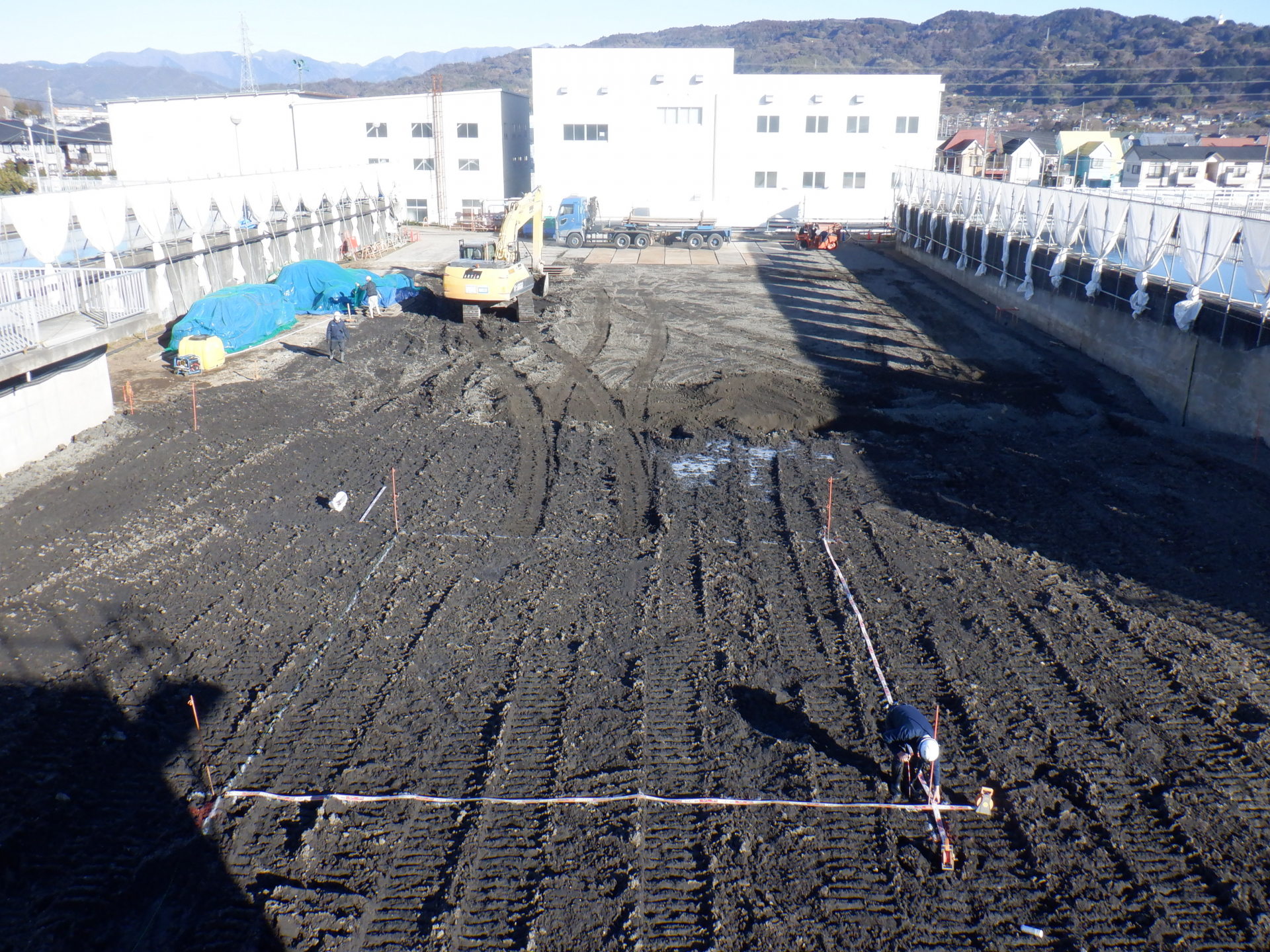

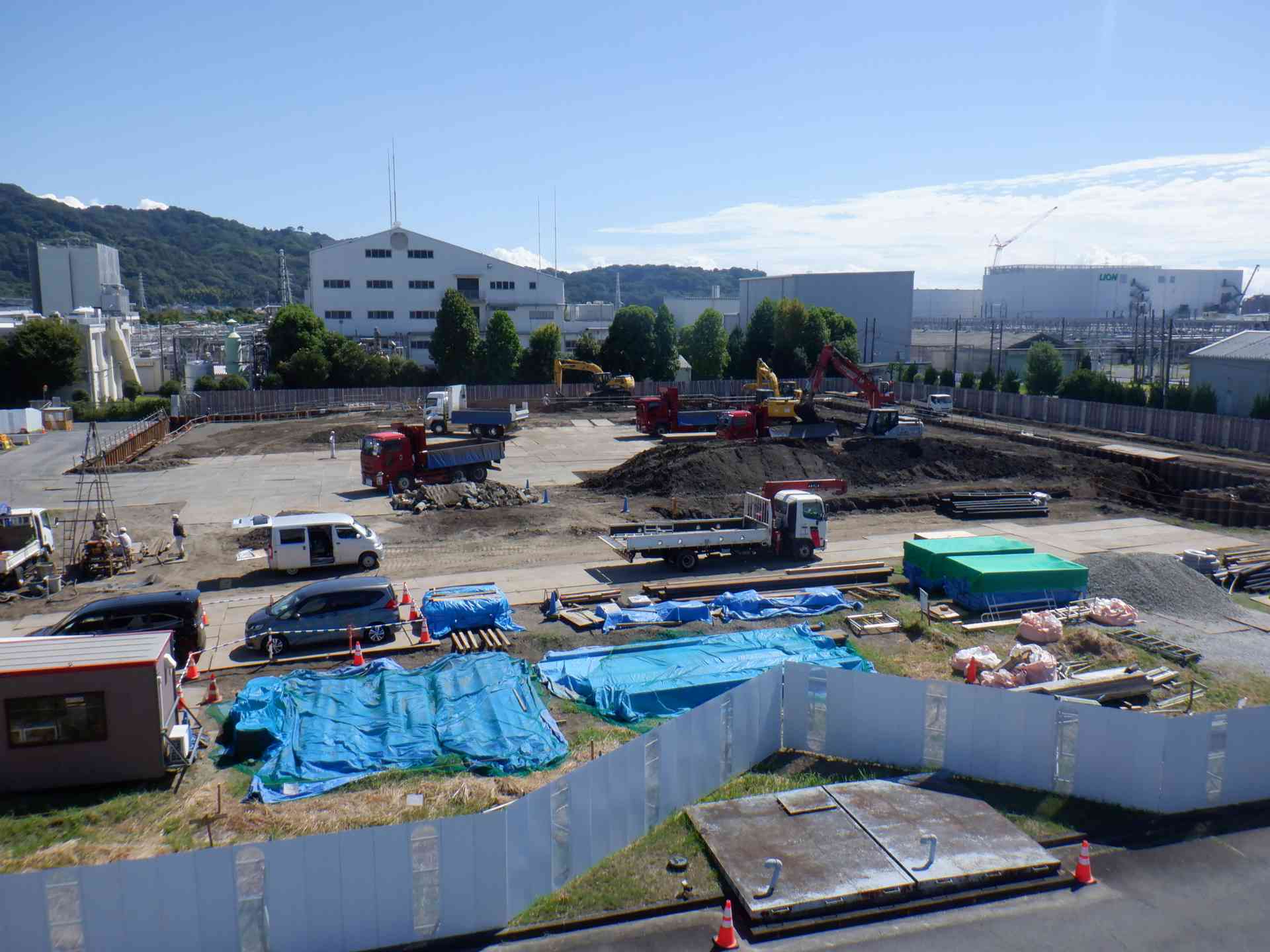

写真は新たに建設する管理・膜ろ過棟、送水ポンプ棟及び浄水池の土留め内を掘削し、土砂を場外に搬出しているところです。
新たに建設する管理・膜ろ過棟、送水ポンプ棟及び浄水池の土留め内を掘削し、土砂を場外に搬出しているところです。
写真は既設の2号沈でん池の水を抜いて、躯体を解体しているところです。
既設の2号沈でん池の水を抜いて、躯体を解体しているところです。

令和7年1月

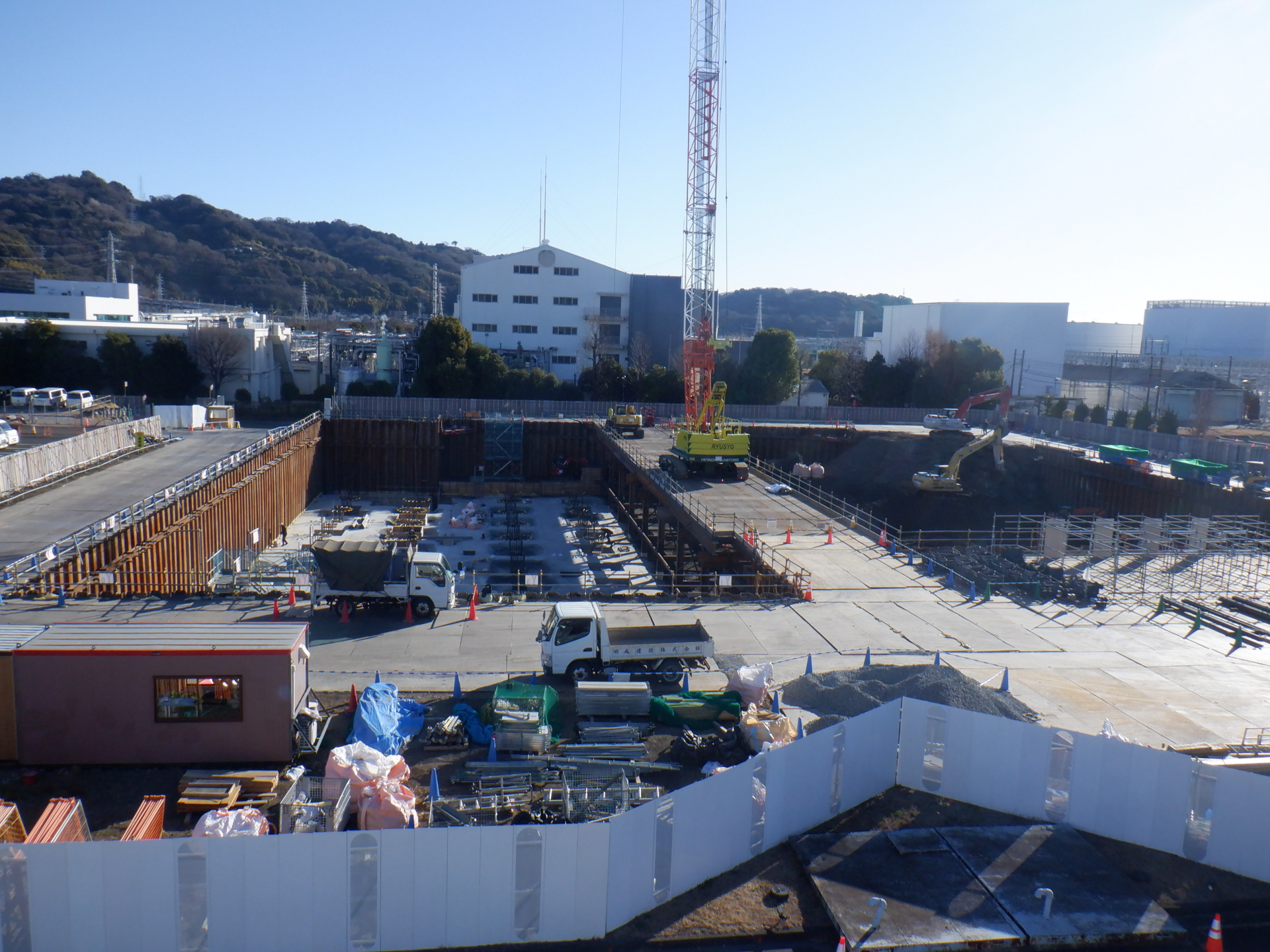

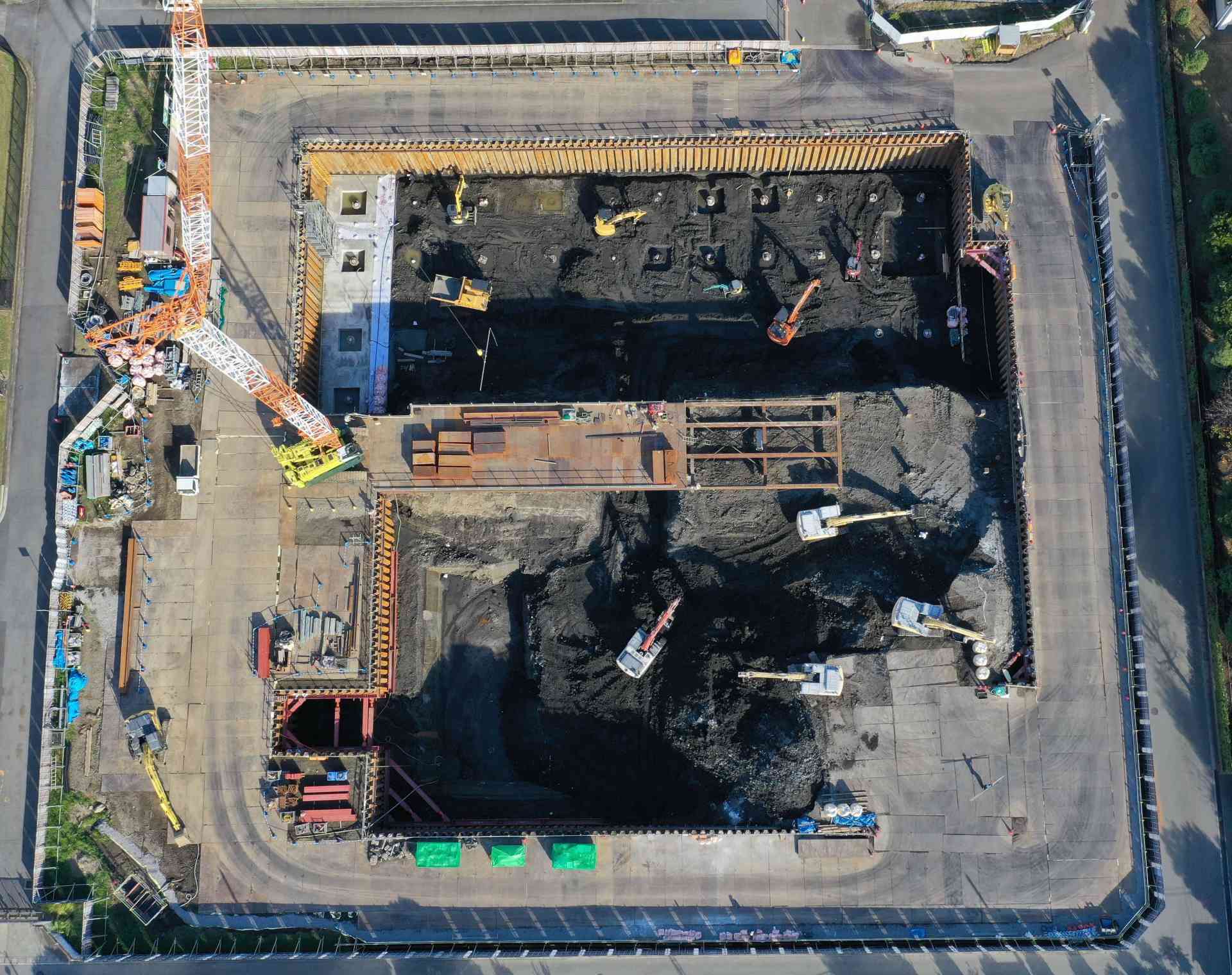

写真は送水ポンプ棟及び浄水池(画面右側)は、引き続き掘削・土砂搬出を行っているところです。
土留め内の掘削・土砂搬出は、管理・膜ろ過棟(画面左側)は完了し、床付まで完了しました。
送水ポンプ棟及び浄水池(画面右側)は、引き続き掘削・土砂搬出を行っているところです。

写真は既設の2号沈でん池の解体は完了し、新たに建設する着水井及び濃縮槽を築造するための準備を始めているところです。
既設の2号沈でん池の解体は完了し、新たに建設する着水井及び濃縮槽を築造するための準備を始めました。

令和7年3月

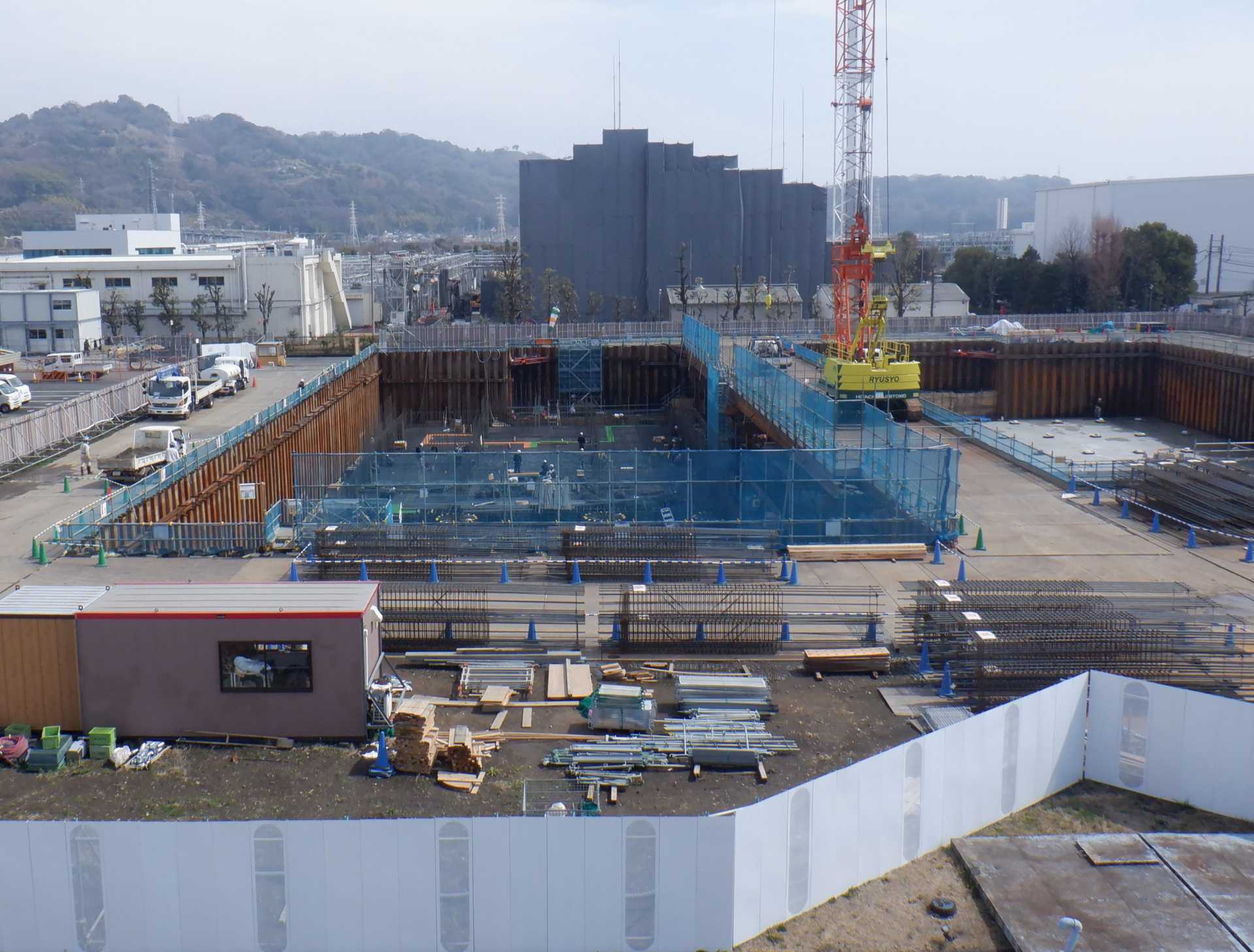

写真は管理・膜ろ過棟(画面左側)は耐圧盤の鉄筋組立中の様子です。 送水ポンプ棟及び浄水池(画面右側)は、掘削・土砂搬出、基礎コンクリートまで完了しました。
管理・膜ろ過棟(画面左側)は耐圧盤の鉄筋の組立中です。
送水ポンプ棟及び浄水池(画面右側)は、掘削・土砂搬出、基礎コンクリートまで完了しました。
進捗写真2_R070313

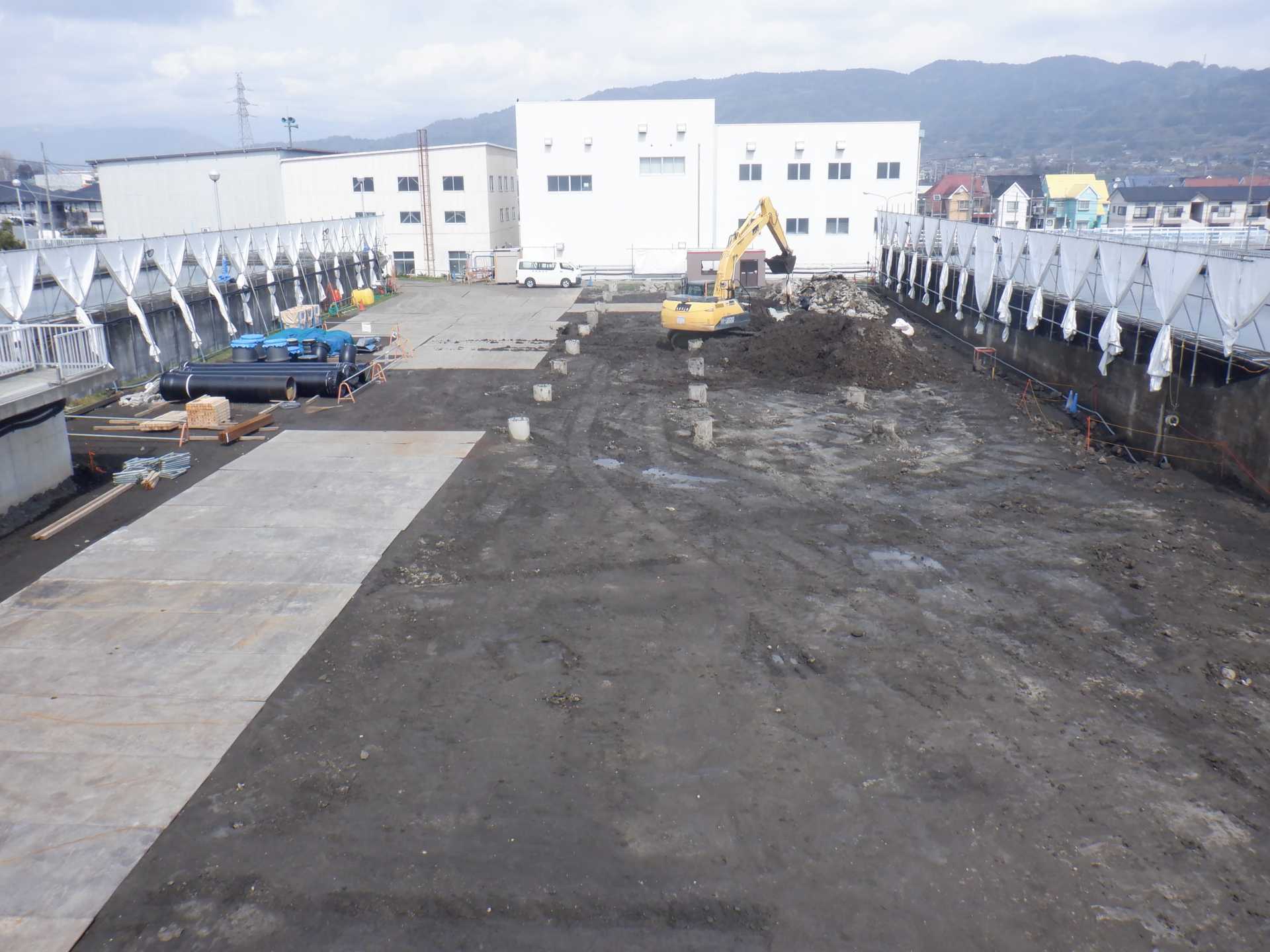

写真は着水井及び濃縮槽の基礎杭打設が完了し、床付作業中の様子です。

着水井及び濃縮槽の基礎杭打設が完了し、床付作業中です。

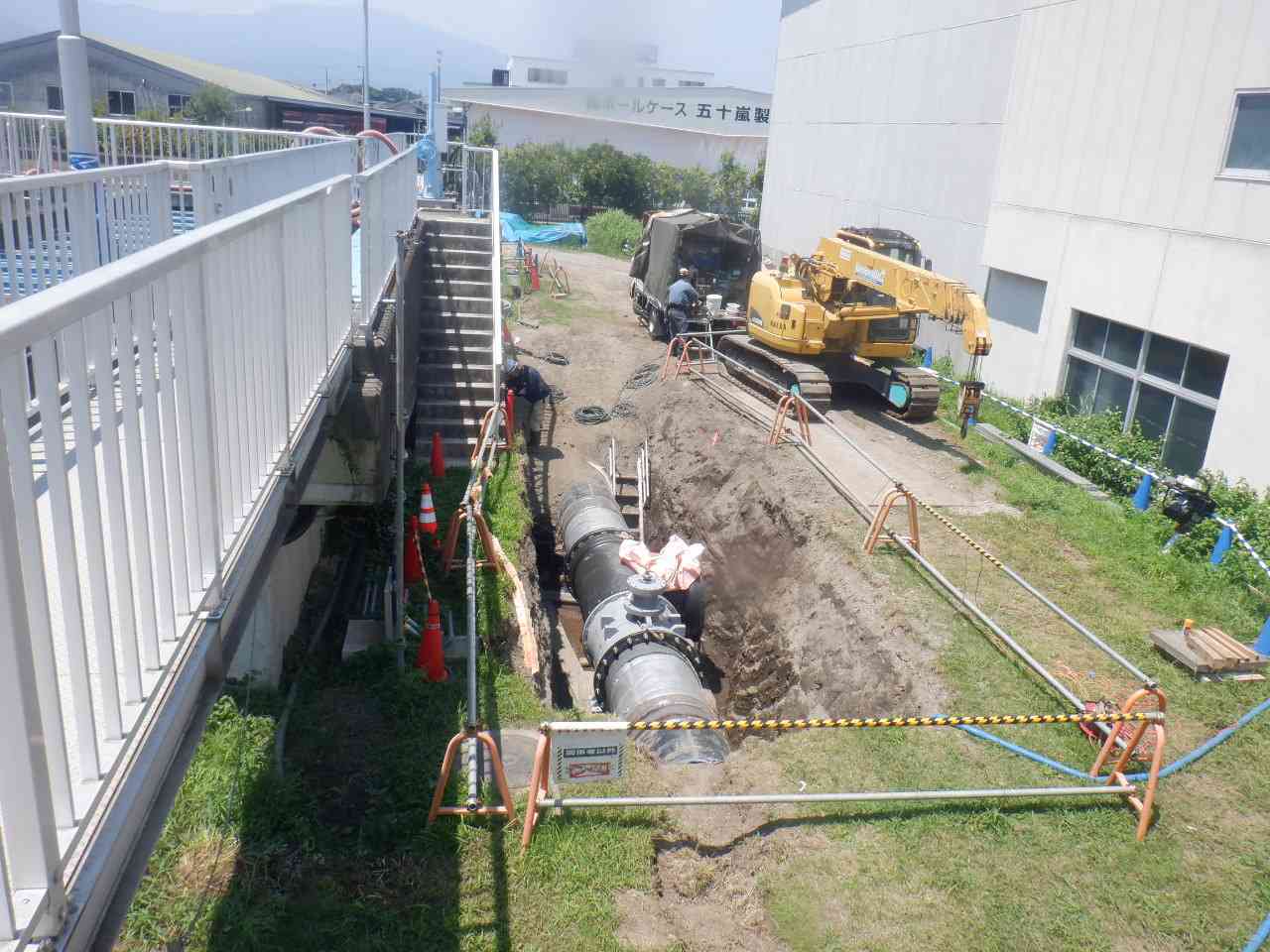

写真は飯泉取水ポンプ所から浄水場内で原水を受け入れる着水井流入管の分岐及び管路の敷設作業を始めたところです。
飯泉取水ポンプ所から浄水場内で原水を受け入れる着水井流入管の分岐及び管路の敷設作業を始めました。

令和7年12月

写真は管理・膜ろ過棟(画面右側)は側壁の鉄筋組立中の様子です。
管理・膜ろ過棟(画面右側)は側壁の鉄筋組立中です。
写真は送水ポンプ棟(画面右側)は、2階床のコンクリート打設後で養生中の様子です。
送水ポンプ棟(画面右側)は、2階床のコンクリート打設後で養生中です。
写真は着水井(画面手前側)の鉄筋組立中の様子です。
着水井(画面手前側)は鉄筋組立中です。

令和8年4月

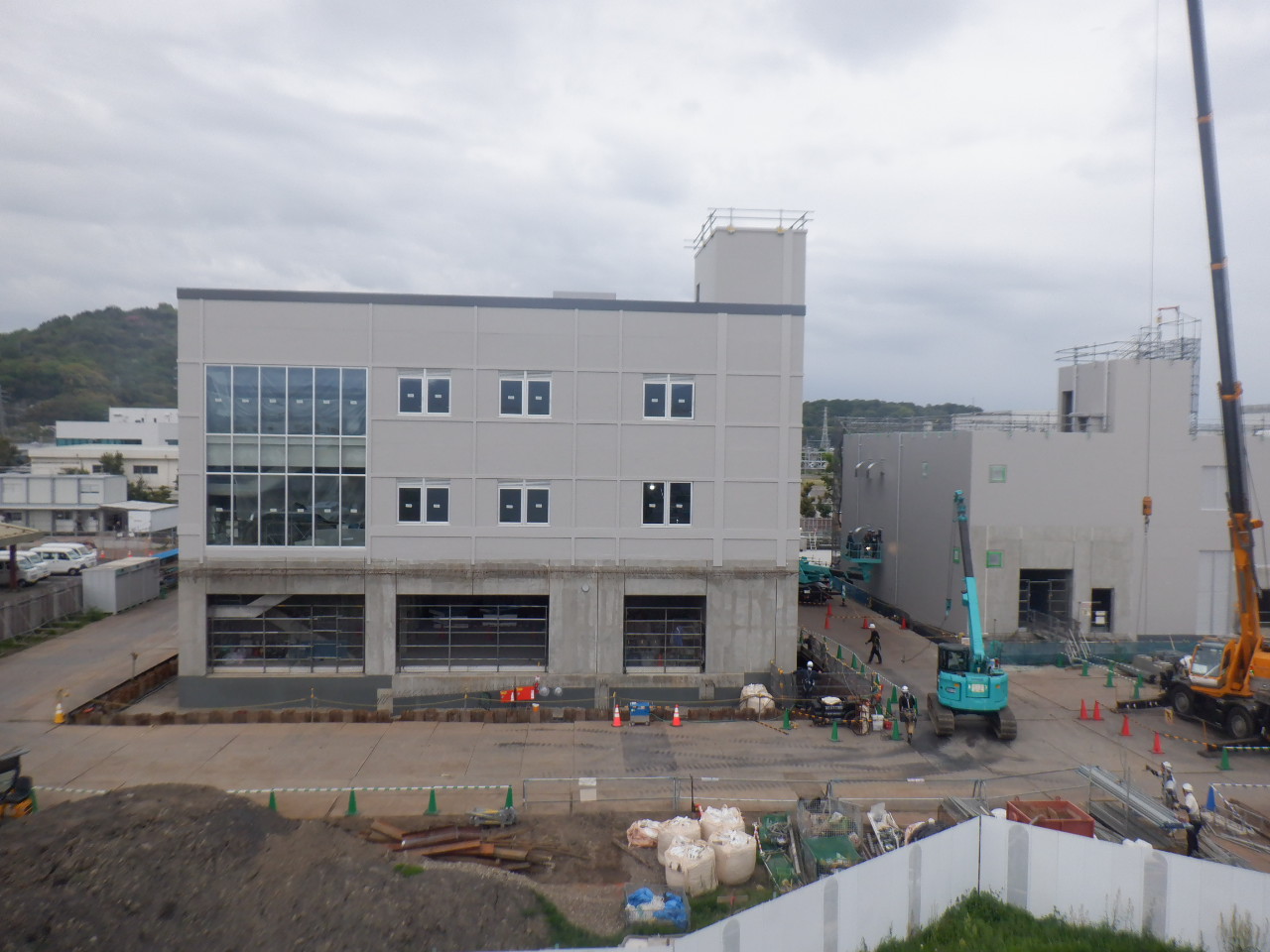

写真は管理・膜ろ過棟(左側)について、コンクリート打設工事が完了し、建物が上棟しました。上棟後、西側の足場(画面手前側)を解体したことで窓ガラスの取り付けしたことが分かりやすくなりました。
管理・膜ろ過棟(左側)について、コンクリート打設工事が完了し、建物が上棟しました。上棟後、西側の足場(画面手前側)を解体したことで窓ガラスの取り付けしたことが分かりやすくなりました。

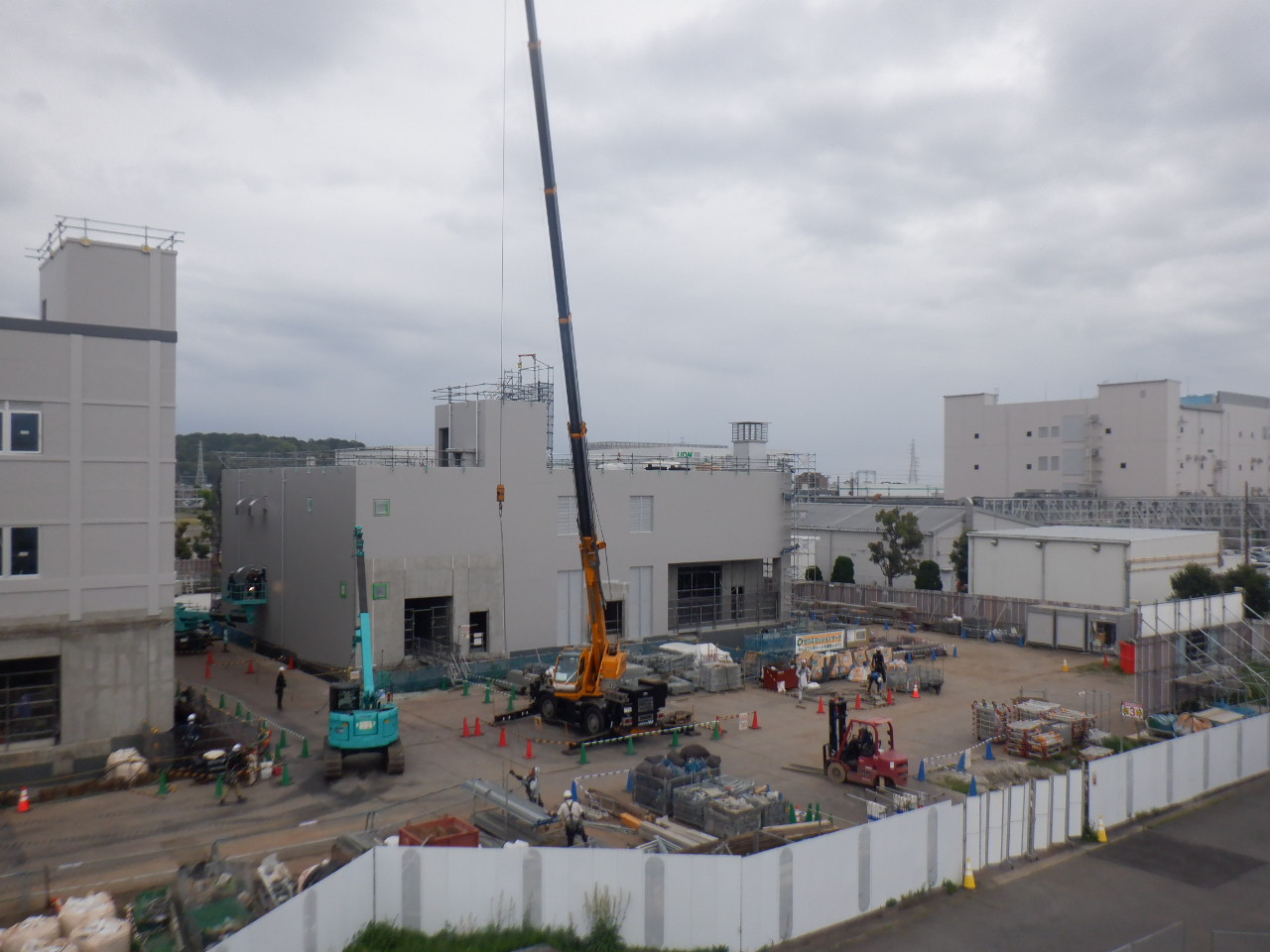

写真は送水ポンプ棟について、コンクリート打設工事が完了し、外壁の防水工事を施工している様子です。
送水ポンプ棟について、コンクリート打設工事が完了しました。現在、外壁の防水工事を施工中です。

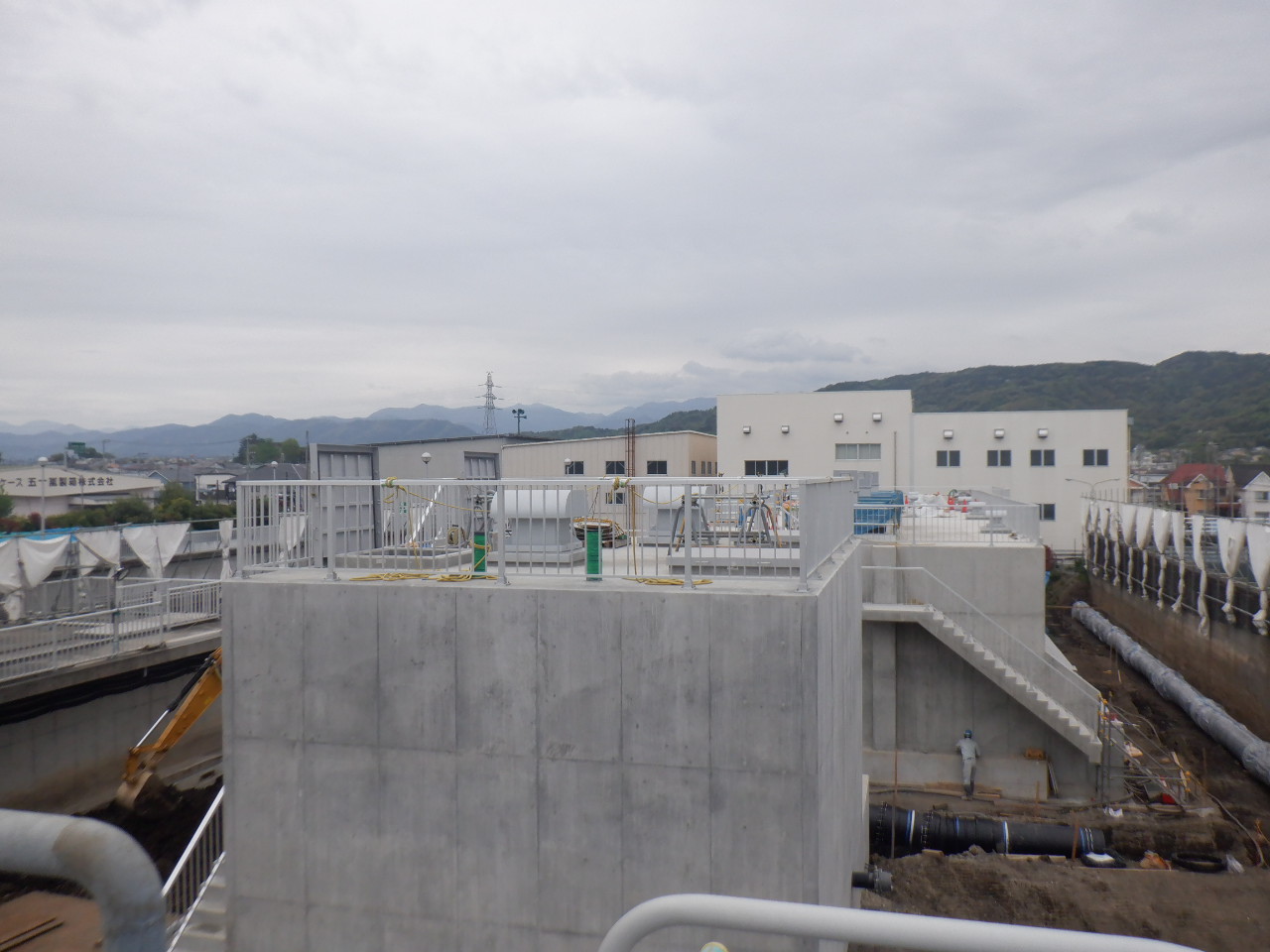

写真の着水井(画面手前側)・濃縮槽(画面奥側)はコンクリート打設工事が完了しました。着水井では水張試験を行い、水漏れがないことを確認しています。
着水井(画面手前側)・濃縮槽(画面奥側)はコンクリート打設工事が完了しました。着水井では水張試験を行い、水漏れがないことを確認しています。

令和8年7月

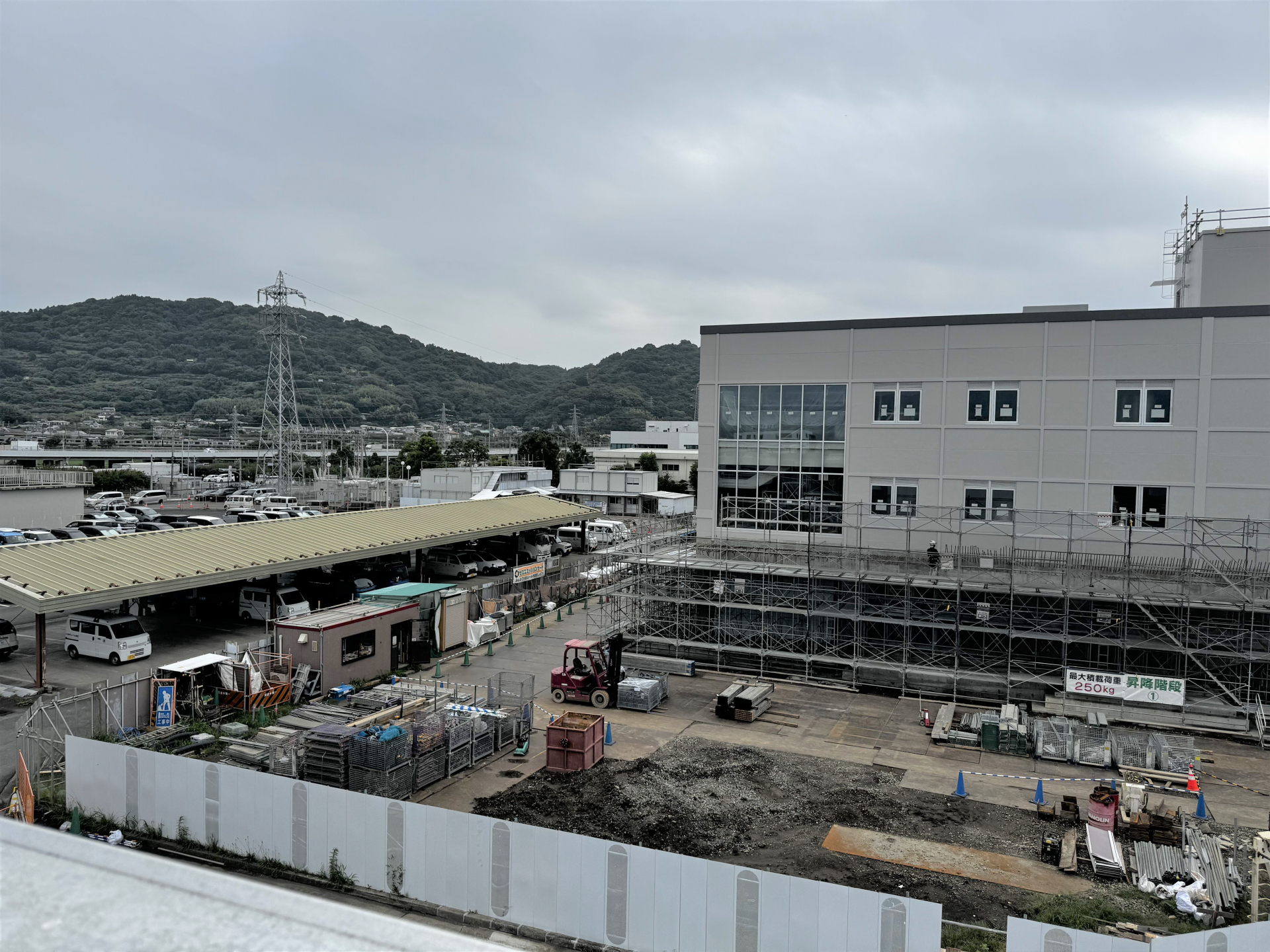

管理・膜ろ過棟について、入口の庇(ひさし)の鉄筋工事を開始しました。今後、型枠工事、コンクリート工事を予定しています。
管理・膜ろ過棟について、入口の庇(ひさし)の鉄筋工事を開始しました。今後、型枠工事、コンクリート工事を予定しています。

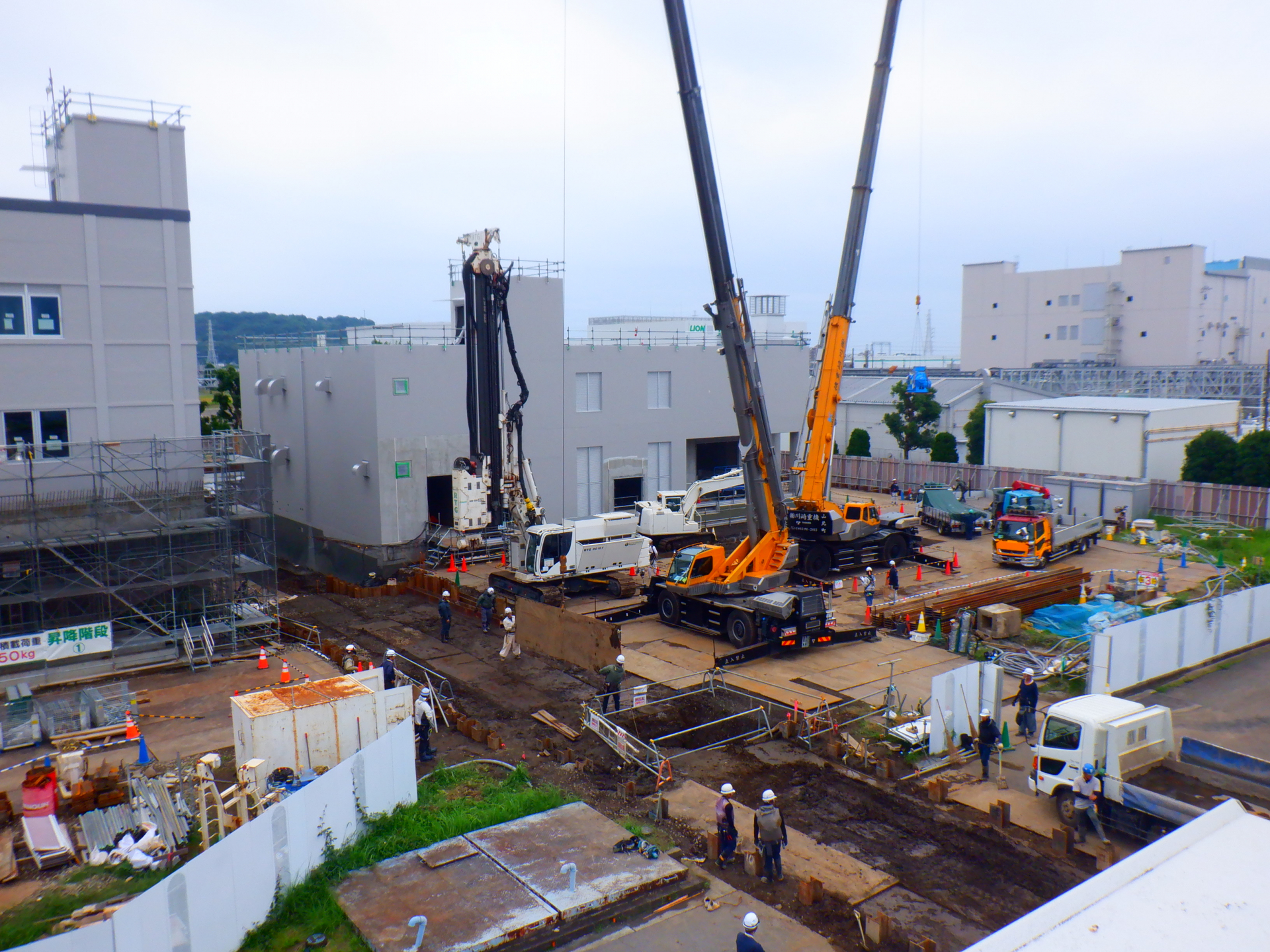

送水ポンプ棟について、設置する送水ポンプ(青色)をクレーンで搬入している様子です。
送水ポンプ棟について、設置する送水ポンプ(青色)をクレーンで搬入している様子です。

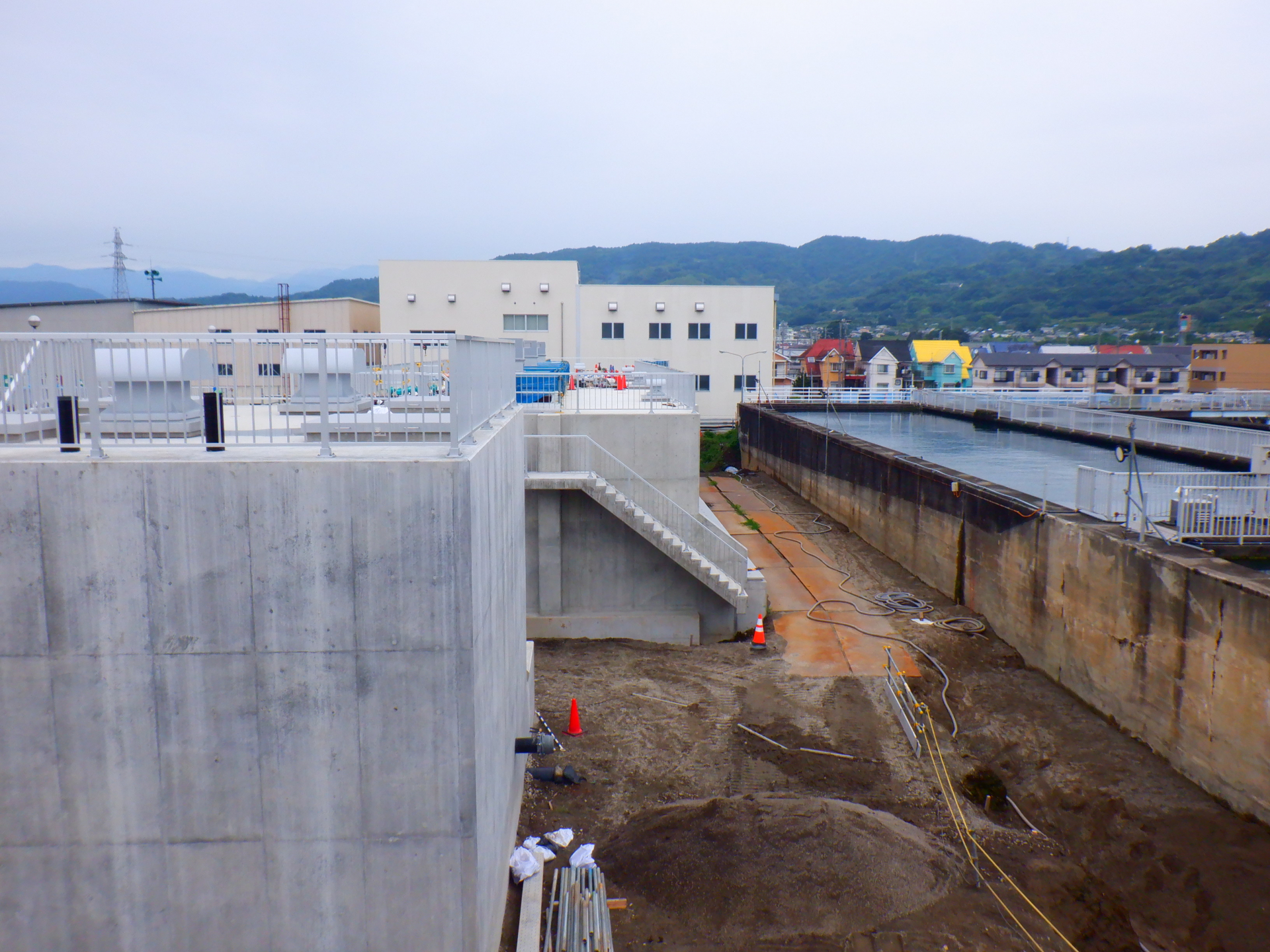

着水井(画面手前側)・濃縮槽(画面奥側)について、水張試験を完了しました。また着水井流入管・流出管の埋戻しを行いました。
着水井(画面手前側)・濃縮槽(画面奥側)について、水張試験を完了しました。また着水井流入管・流出管の埋戻しを行いました。

ドローン上空写真

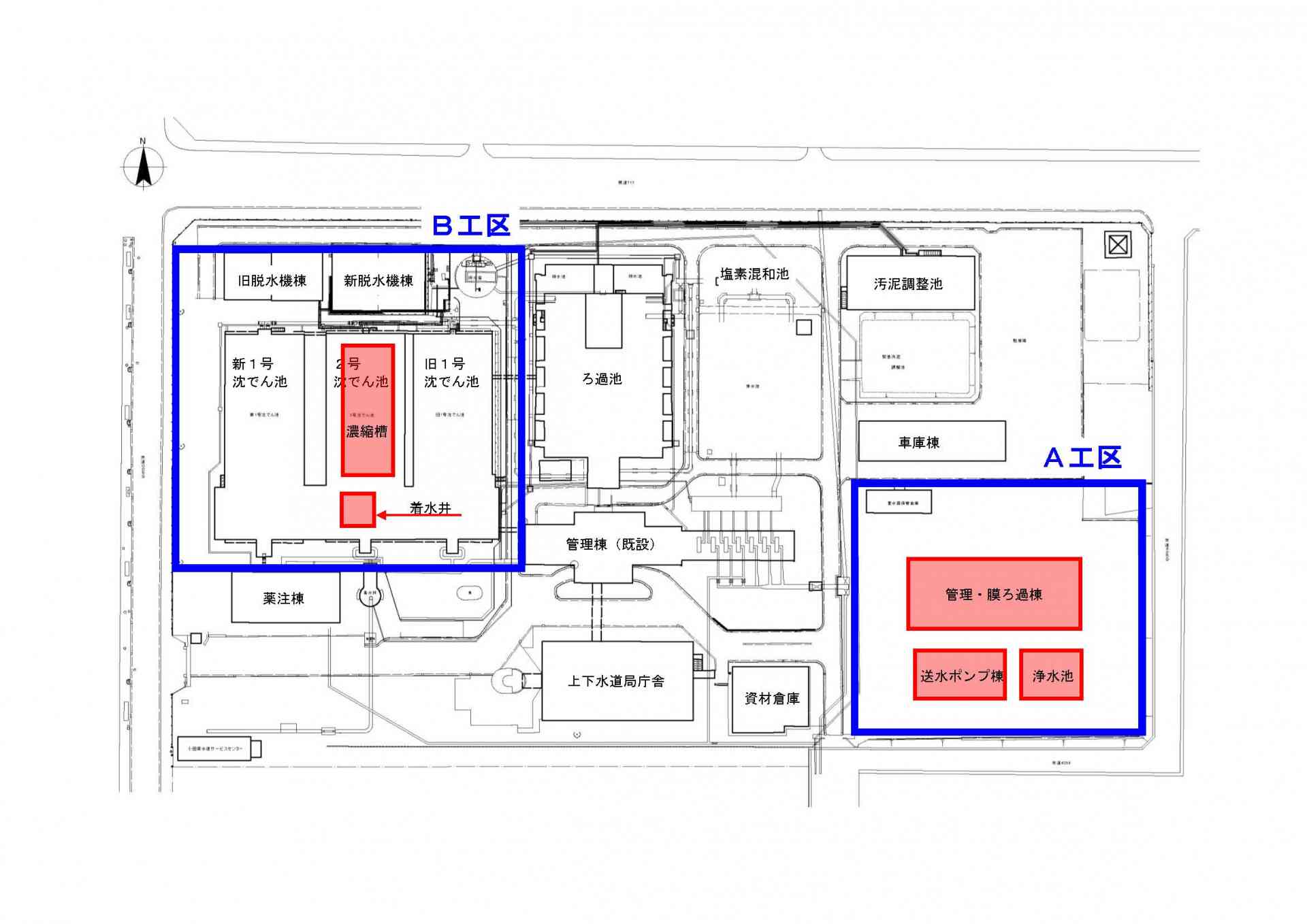

全体平面図

画像は高田浄水場の全体平面図です。
A工区:敷地東側(右側)に管理・膜ろ過棟、送水ポンプ棟及び浄水池を建設するエリア
B工区:敷地西側(左側)に着水井及び濃縮槽を建設するエリア

A工区

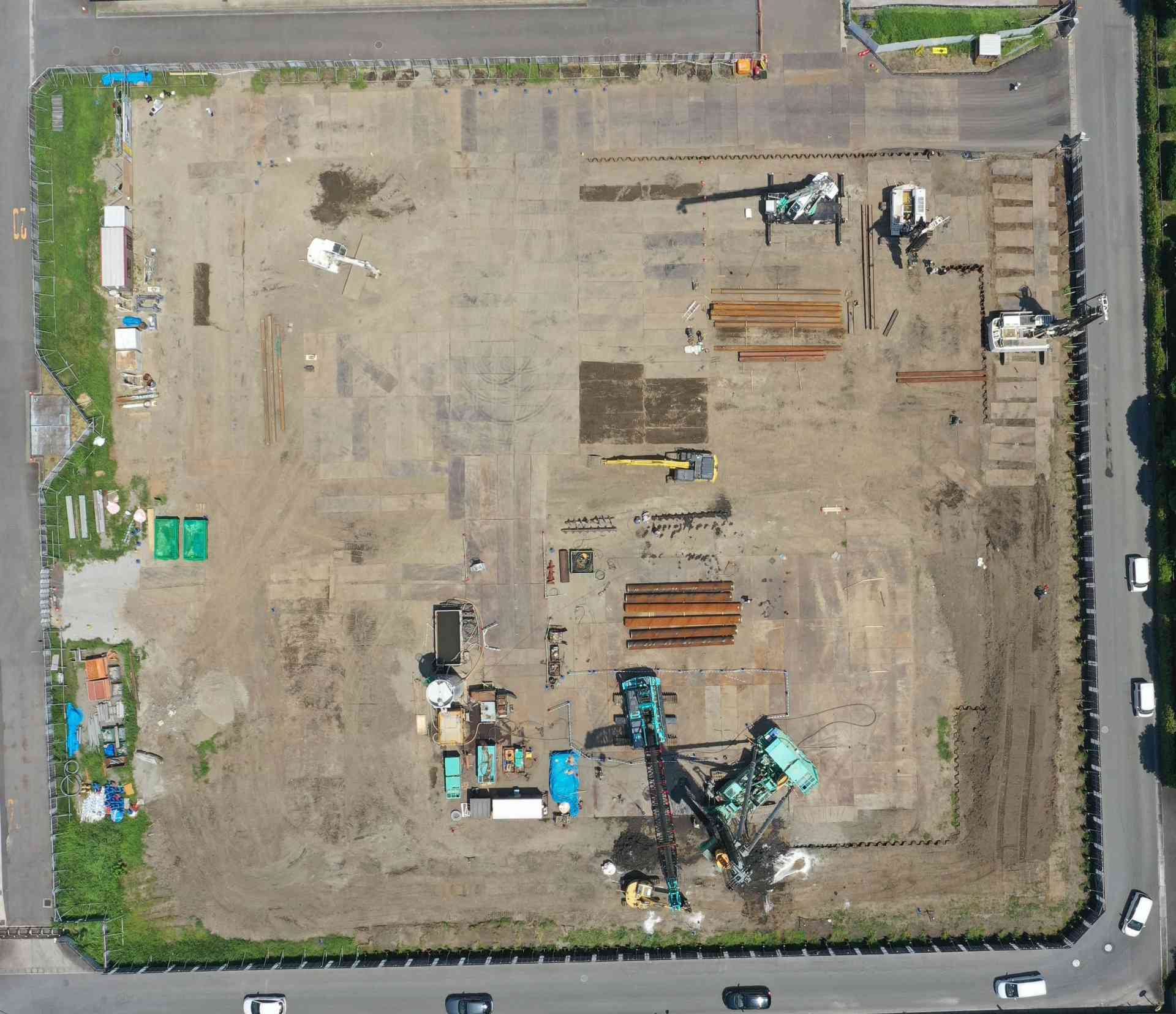

写真は令和6年1月10日にA工区上空から撮影した写真です。
(令和6年1月10日撮影)

写真は令和6年5月22日にA工区上空から撮影した写真です。
(令和6年5月22日撮影)
写真は令和6年7月23日にA工区上空から撮影した写真です。
(令和6年7月23日撮影)
写真は令和6年9月12日にA工区上空から撮影した写真です。
(令和6年9月12日撮影)
写真は令和6年11月29日にA工区上空から撮影した写真です。
(令和6年11月29日撮影)
写真は令和7年1月24日にA工区上空から撮影した写真です。
(令和7年1月24日撮影)

写真は令和7年5月20日にA工区上空から撮影した写真です。
(令和7年5月20日撮影)

写真は令和7年7月22日にA工区上空から撮影した写真です。
(令和7年7月22日撮影)

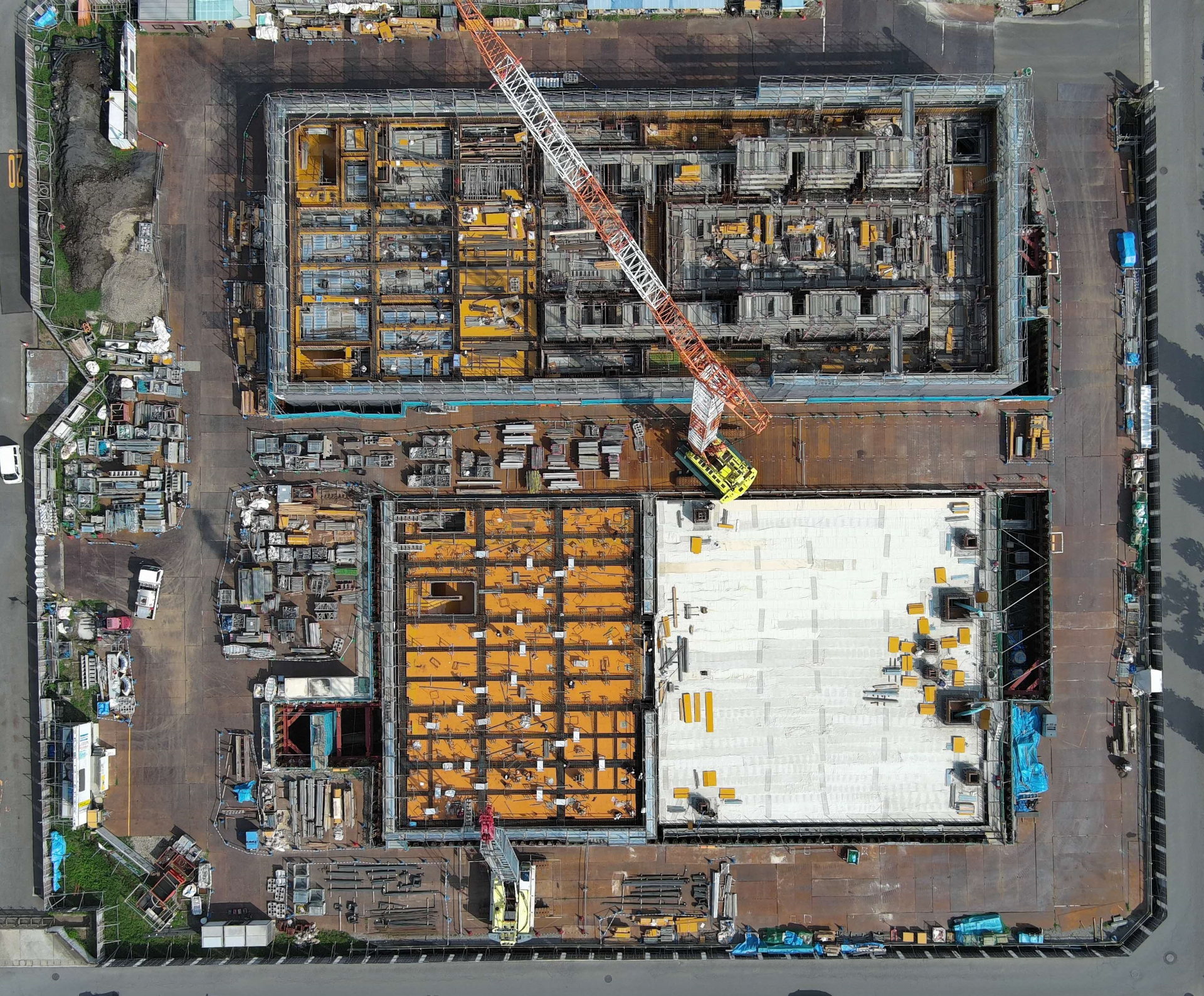

写真は令和7年9月16日にA工区上空から撮影した写真です。
(令和7年9月16日撮影)

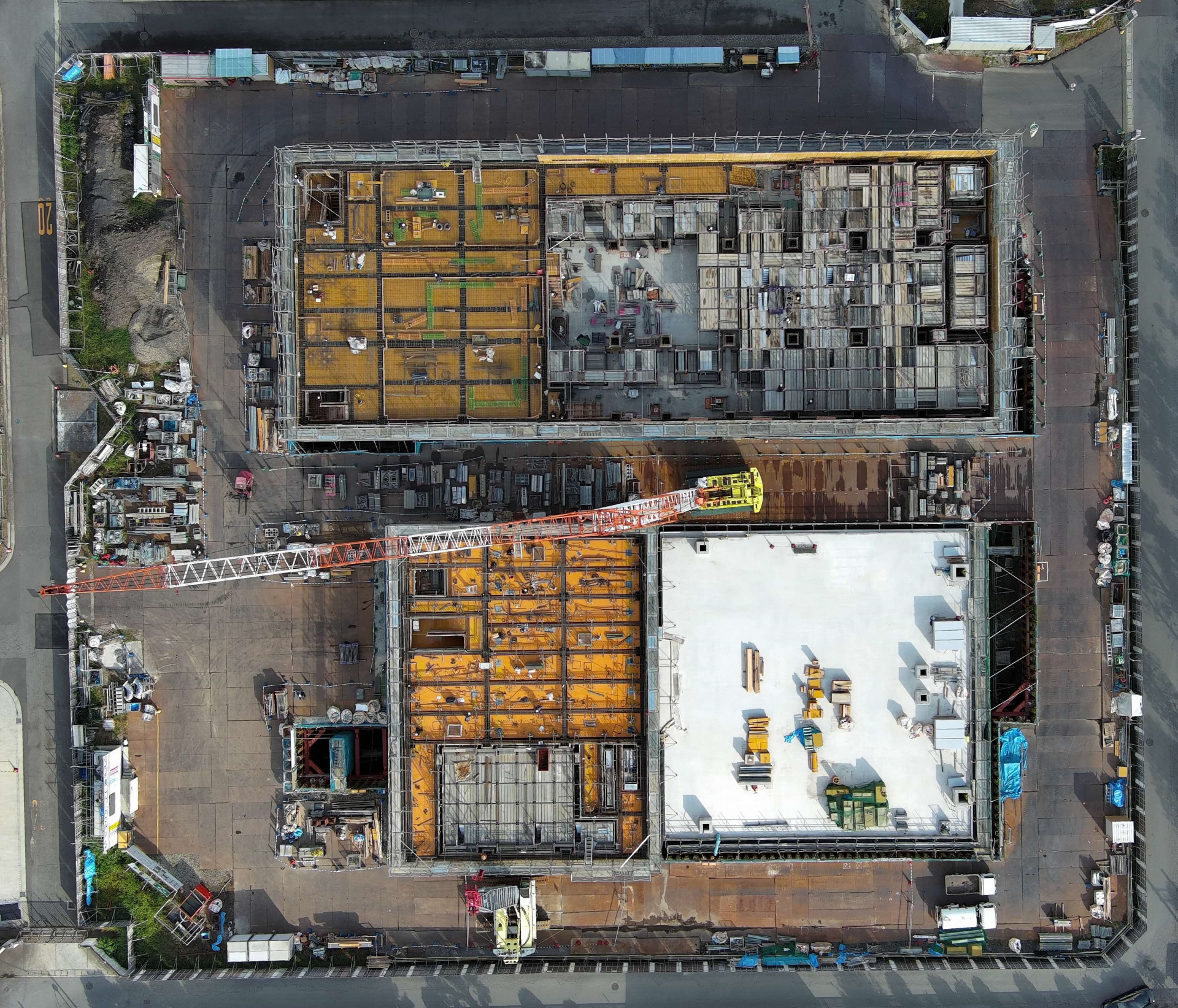

写真は令和7年11月19日にA工区上空から撮影した写真です。
(令和7年11月19日撮影)

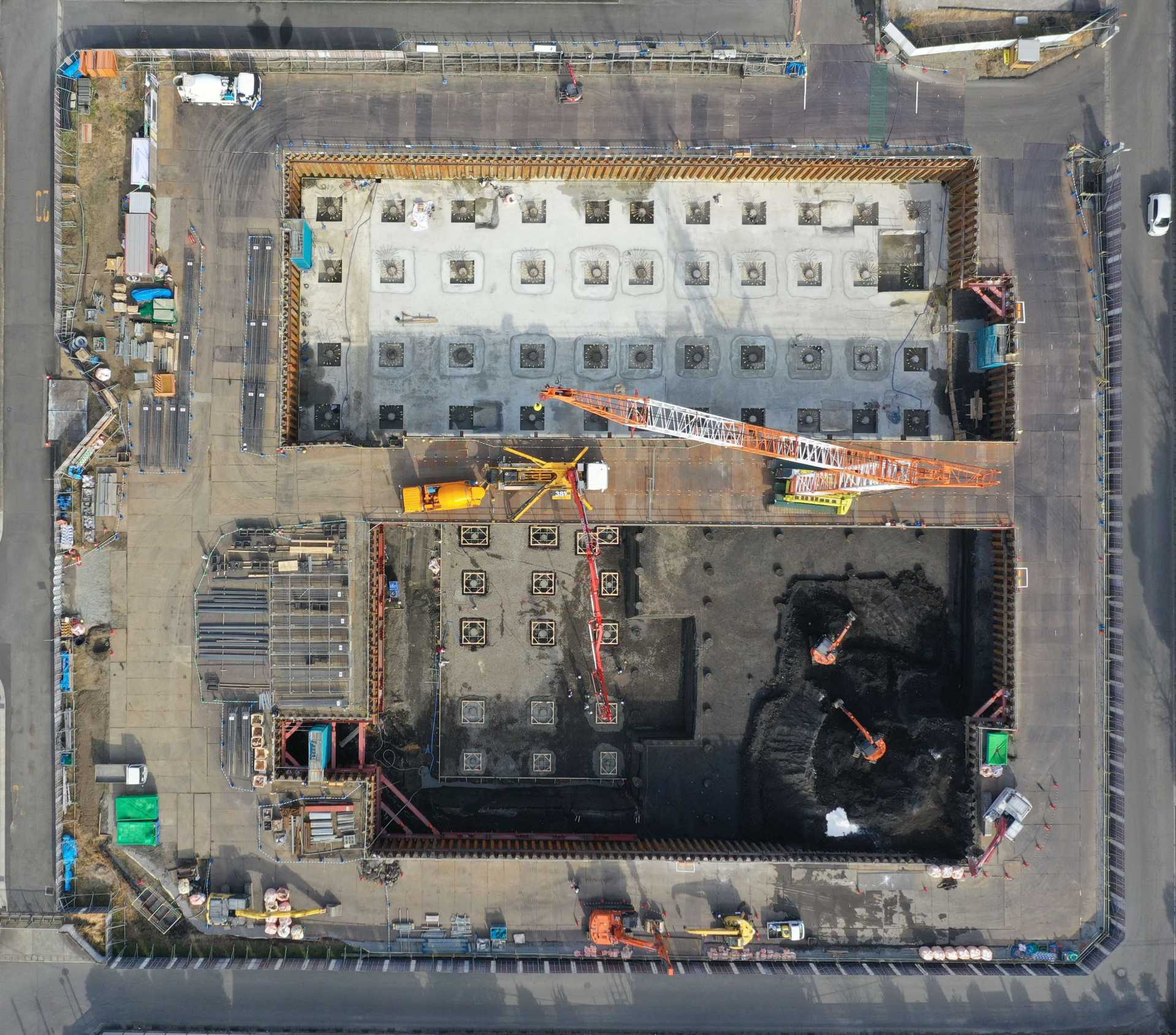

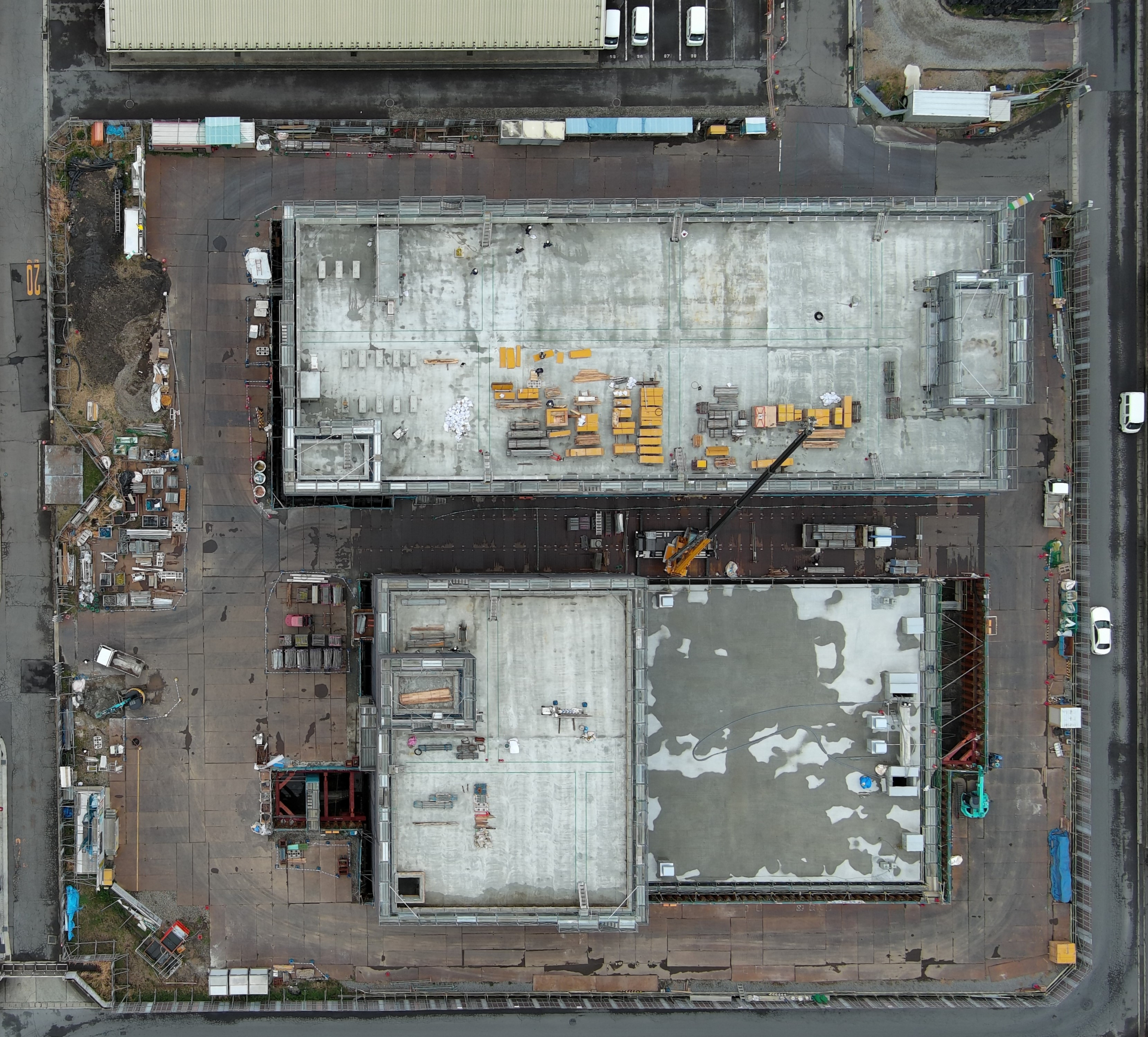

写真は令和8年3月16日にA工区上空から撮影した写真です。
(令和8年3月16日撮影)

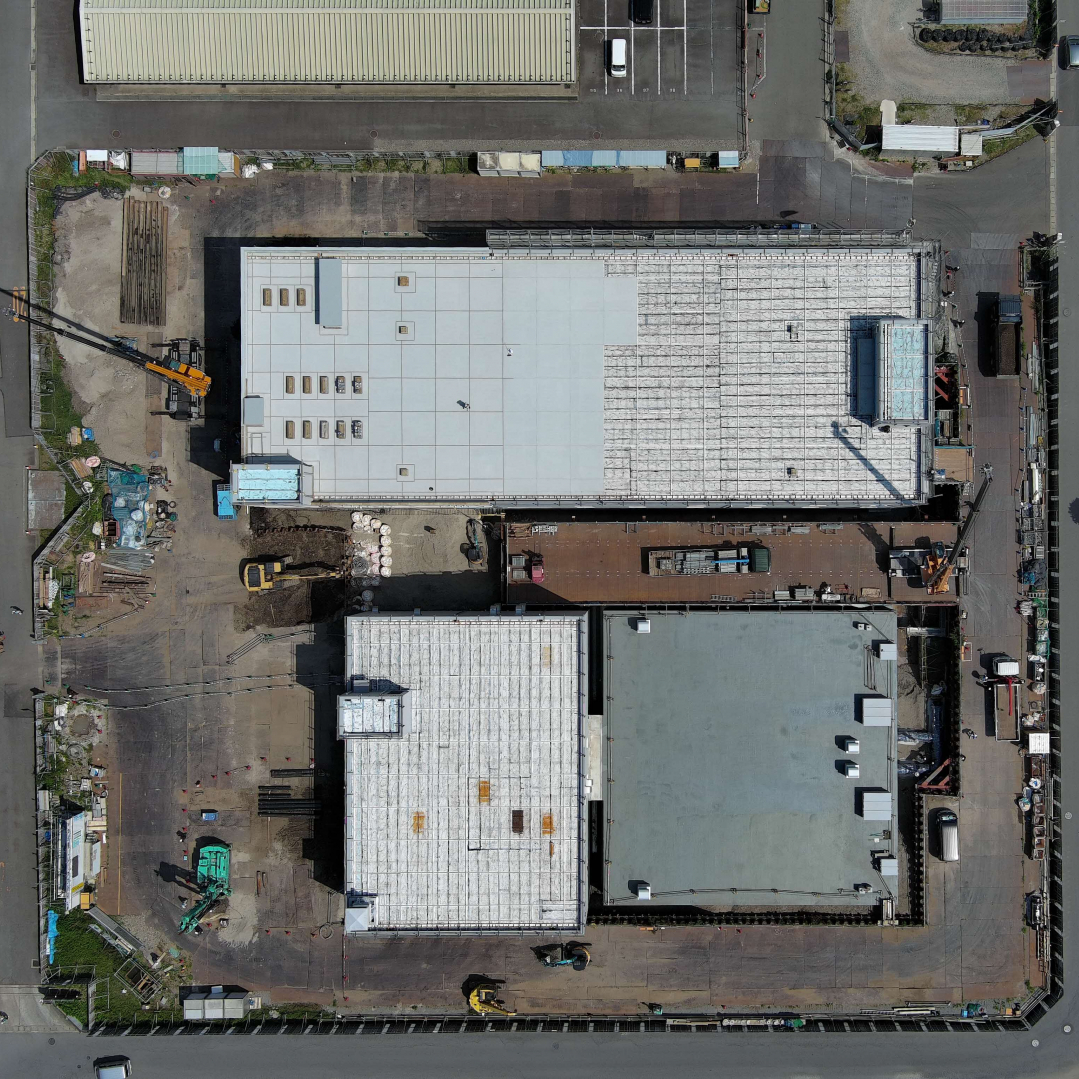

写真は令和8年5月14日にA工区上空から撮影した写真です。
(令和8年5月14日撮影)-

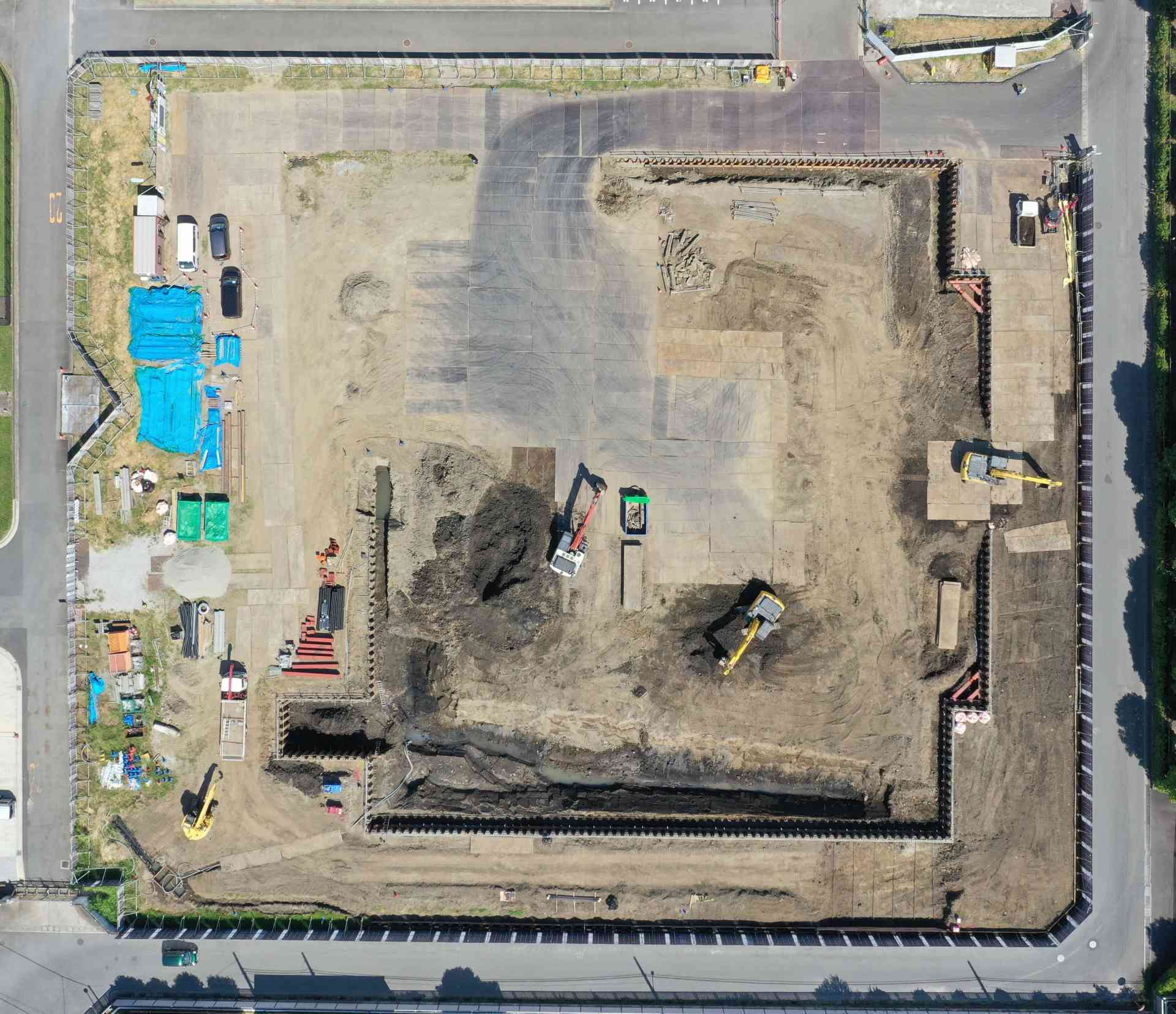

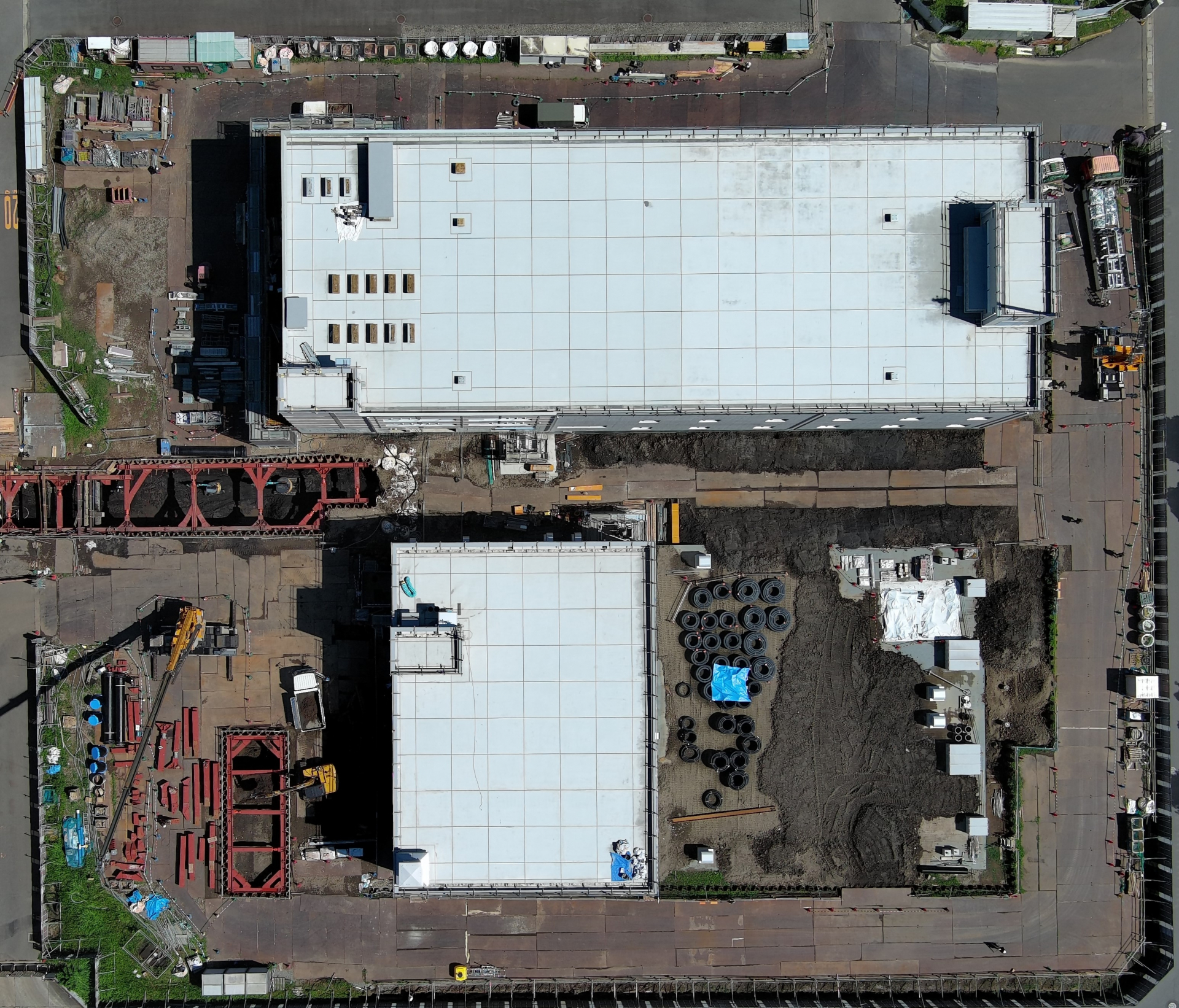

写真は令和8年7月29日にA工区上空から撮影した写真です。
(令和8年7月29日撮影)

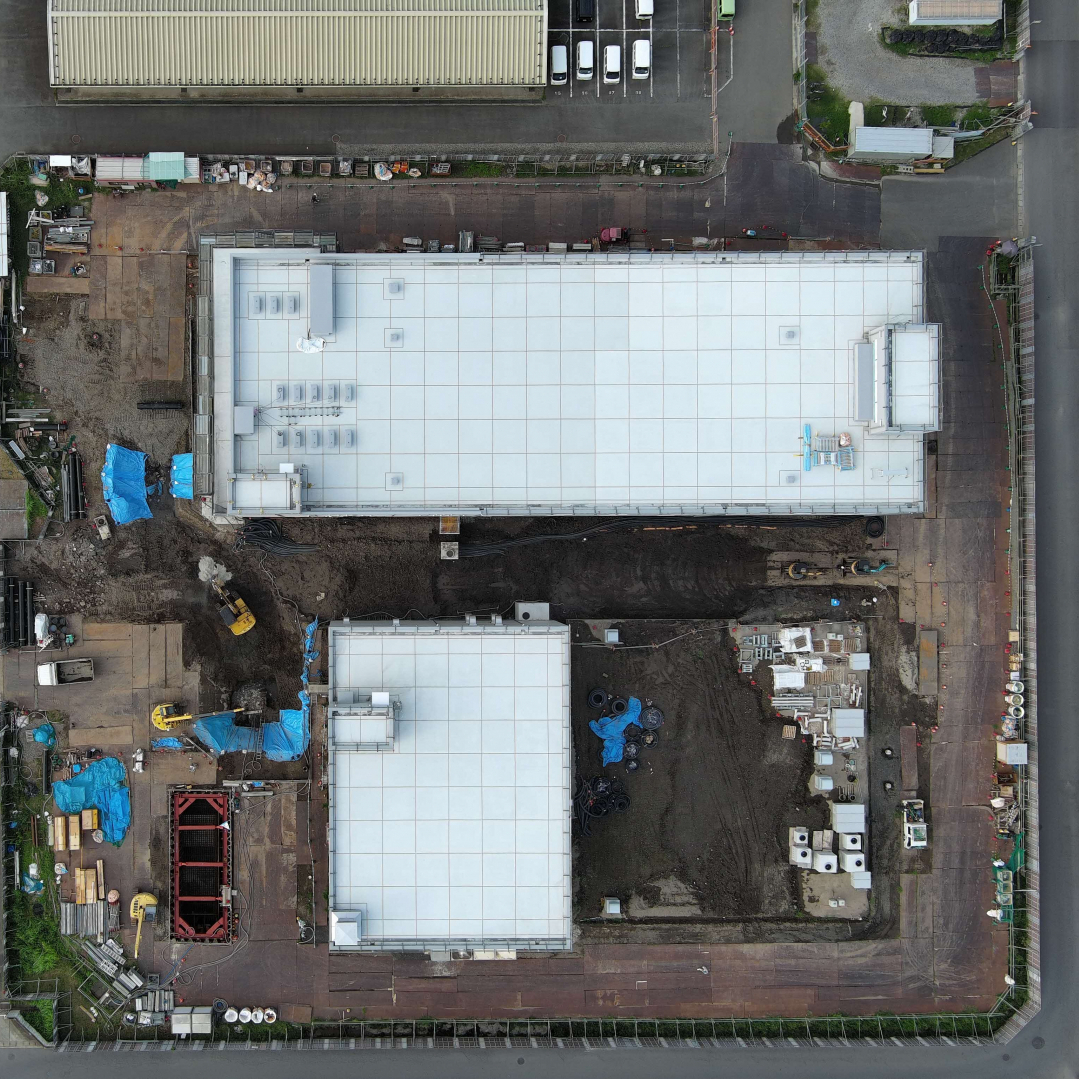

写真は令和8年9月14日にA工区上空から撮影した写真です。
(令和8年9月14日撮影)
掲載なし

B工区

写真は令和6年1月10日にB工区上空から撮影した写真です。
(令和6年1月10日撮影)
写真は令和6年5月22日にB工区上空から撮影した写真です。
(令和6年5月22日撮影)
写真は令和6年7月23日にB工区上空から撮影した写真です。
(令和6年7月23日撮影)
写真は令和6年9月12日にB工区上空から撮影した写真です。
(令和6年9月12日撮影)
写真は令和6年11月29日にB工区上空から撮影した写真です。
(令和6年11月29日撮影)
写真は令和7年1月24日にB工区上空から撮影した写真です。
(令和7年1月24日撮影)
写真は令和7年5月20日にB工区上空から撮影した写真です。
(令和7年5月20日撮影)

写真は令和7年7月22日にB工区上空から撮影した写真です。
(令和7年7月22日撮影)

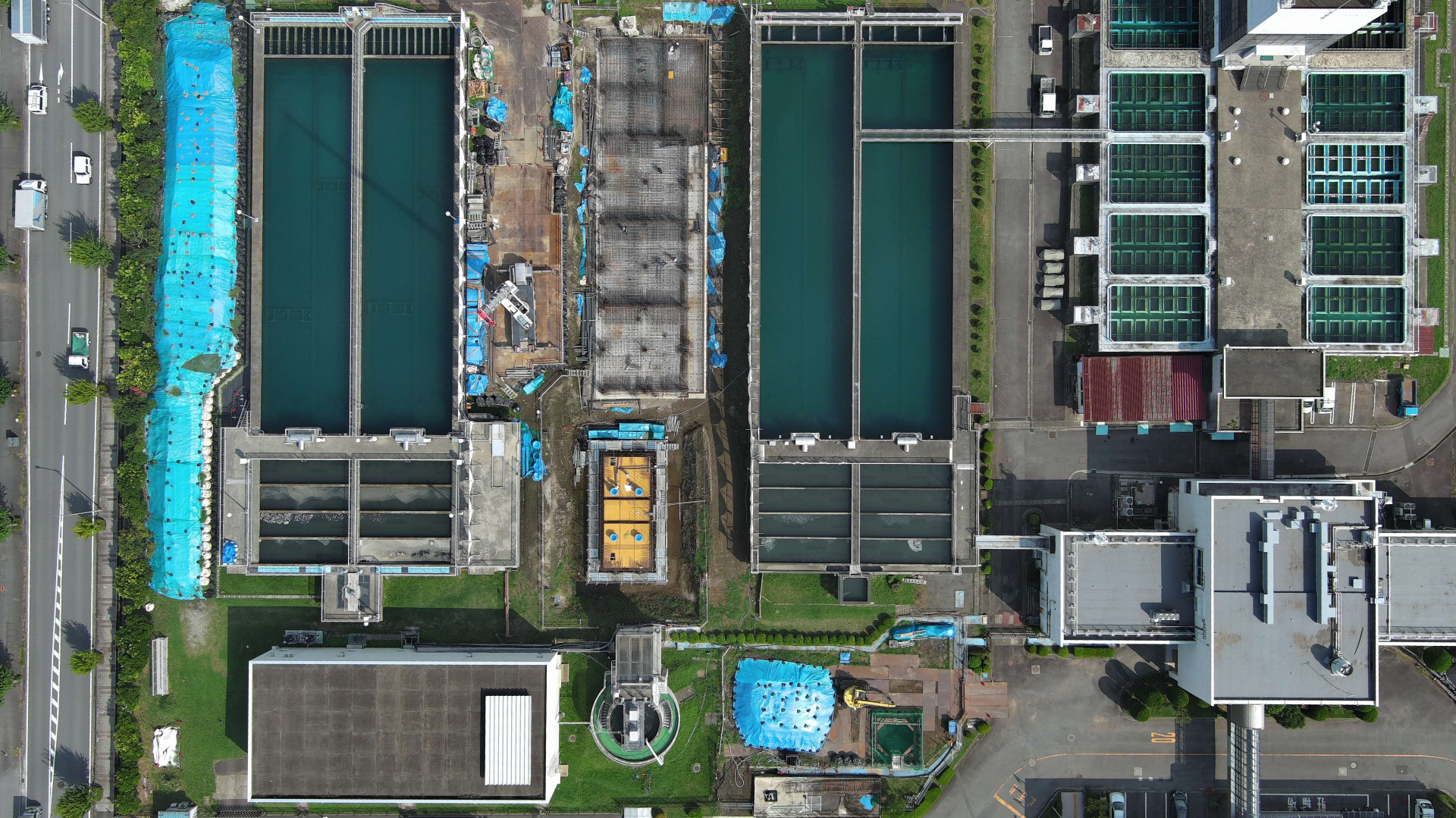

写真は令和7年9月16日にB工区上空から撮影した写真です。
(令和7年9月16日撮影)

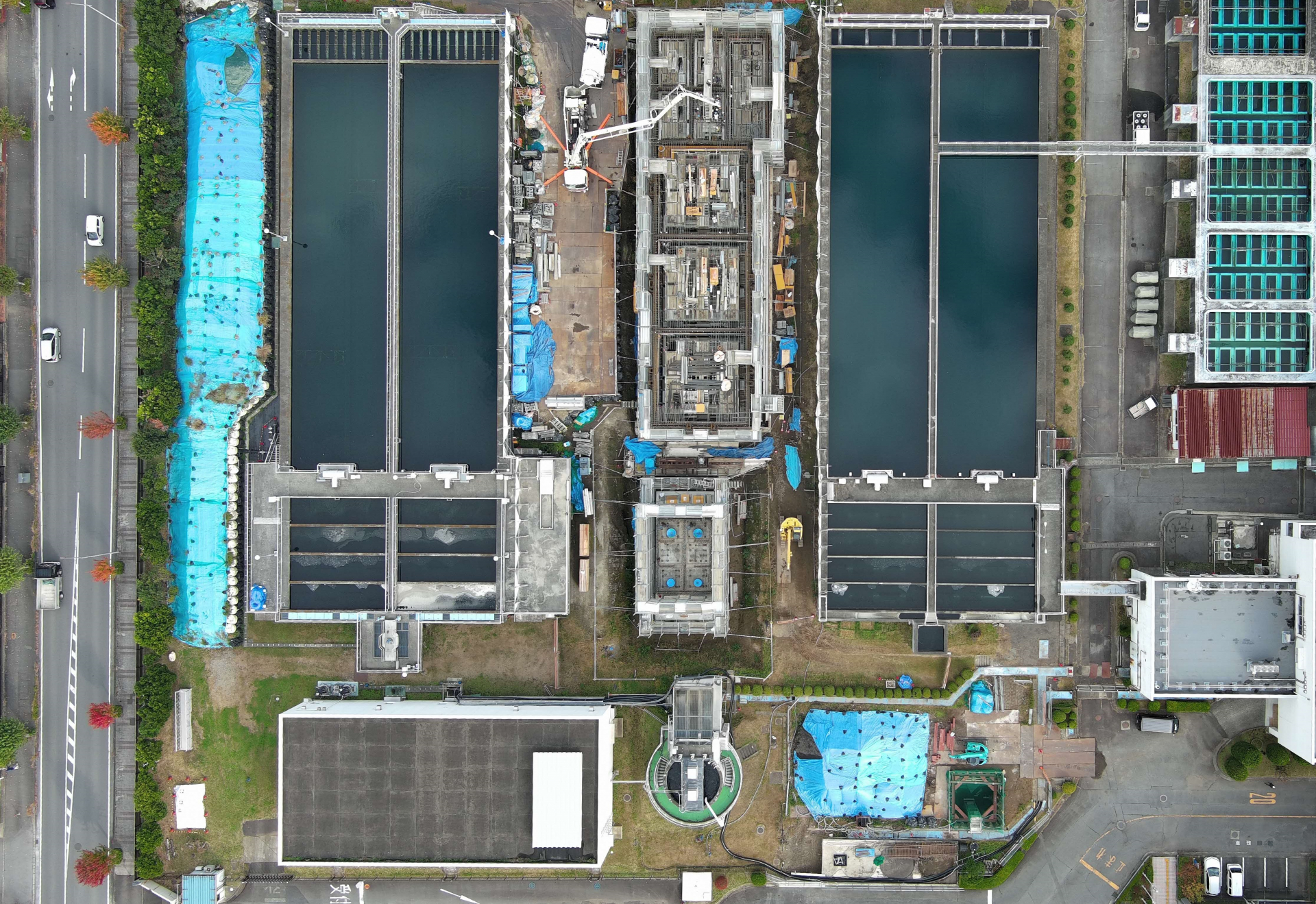

写真は令和7年11月19日にB工区上空から撮影した写真です。
(令和7年11月19日撮影)

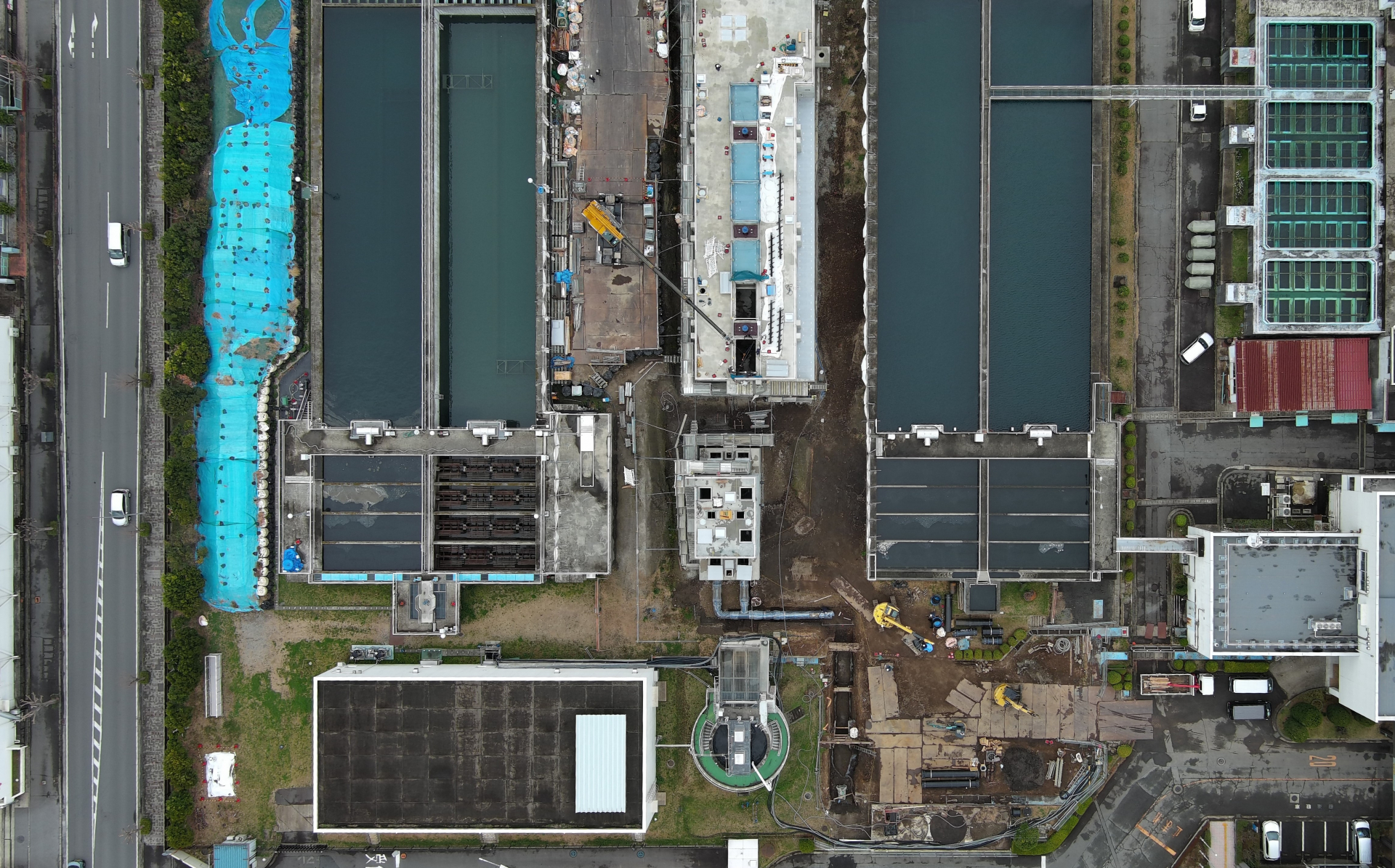

写真は令和8年3月16日にB工区上空から撮影した写真です。
(令和8年3月16日撮影)

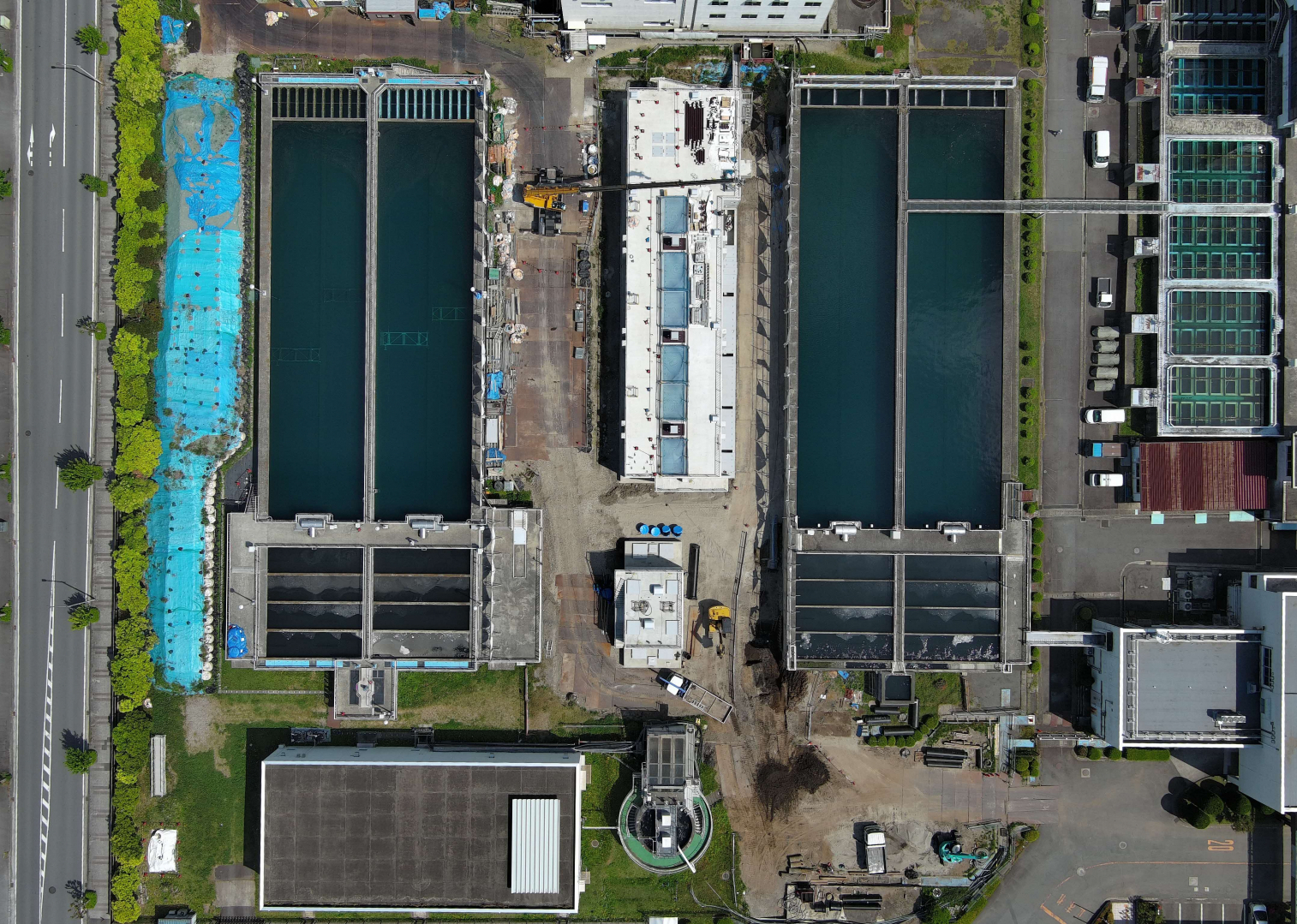

写真は令和8年5月14日にB工区上空から撮影した写真です。
(令和8年5月14日撮影)

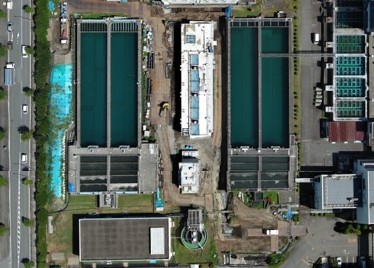

写真は令和8年7月29日にB工区上空から撮影した写真です。
(令和8年7月29日撮影)

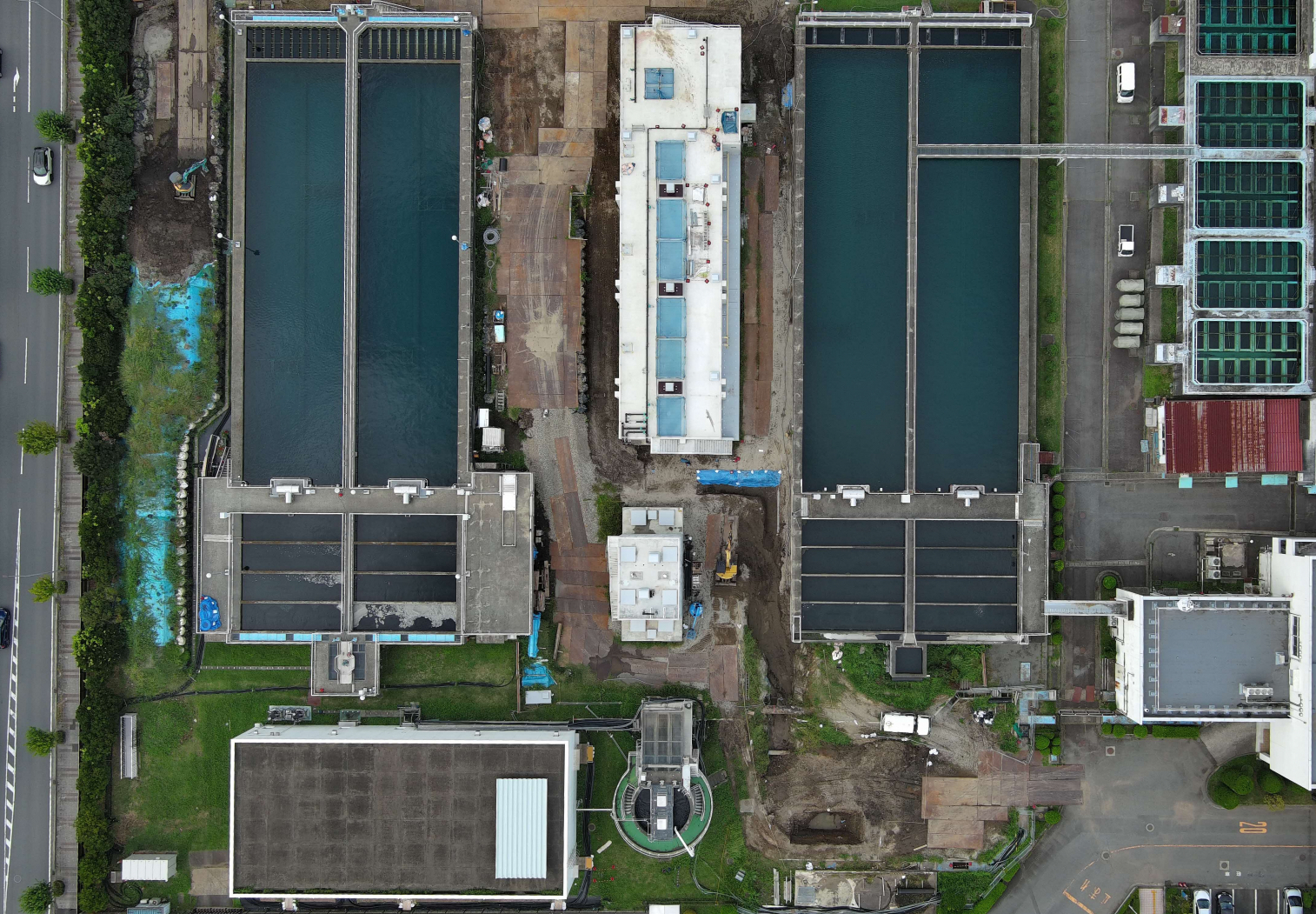

写真は令和8年9月14日にB工区上空から撮影した写真です。
