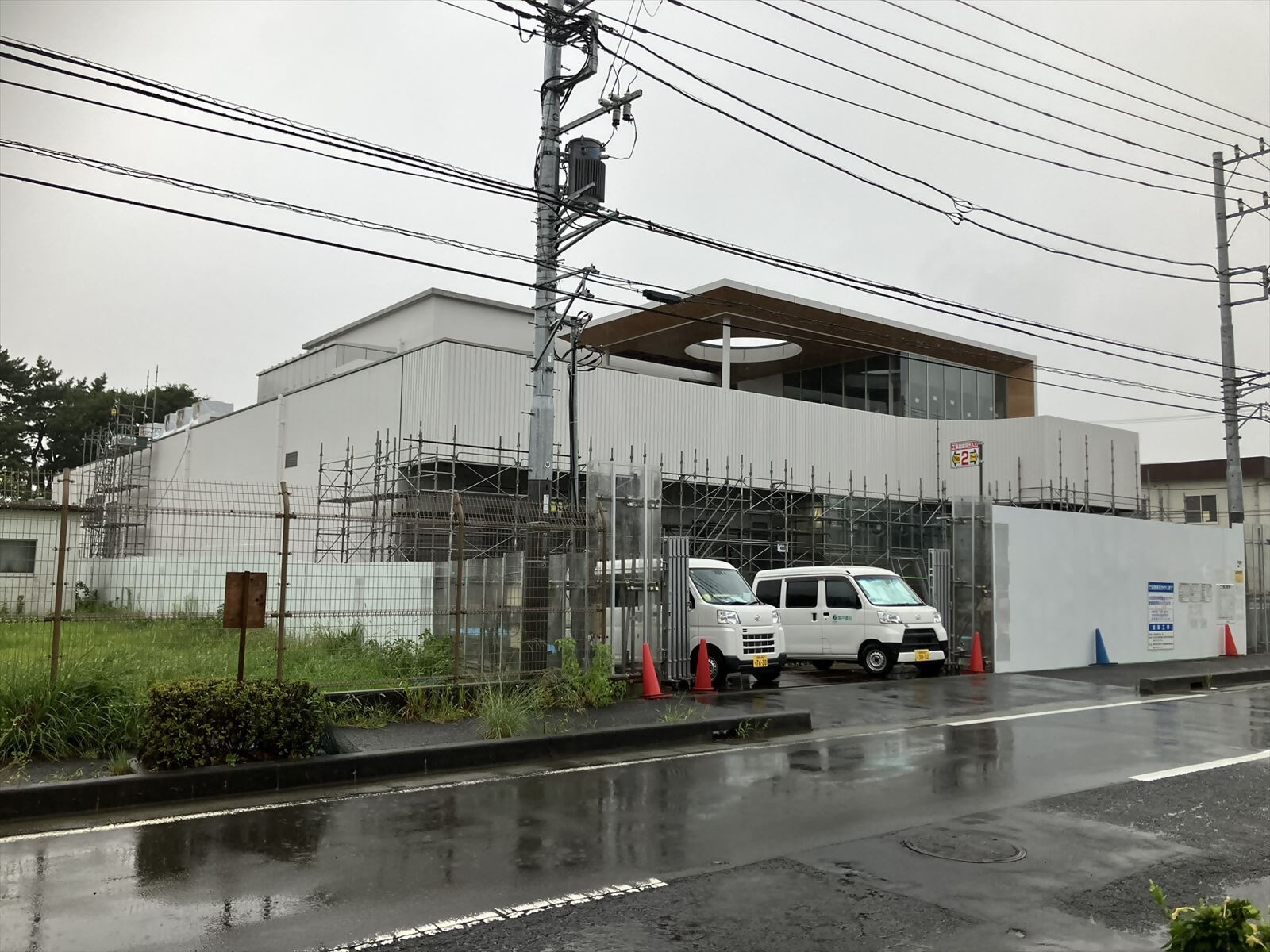

新しい学校給食センターが完成しました
今後、令和7年4月からの給食提供開始に向けて、準備等を進めてまいります。
施設概要
【面積】2291.09㎡
【構造】鉄骨造2階建て
【提供食数】3800食
【配食される学校】8中学校(城山、白鴎、白山、鴨宮、千代、酒匂、泉、城北)
完成しました!

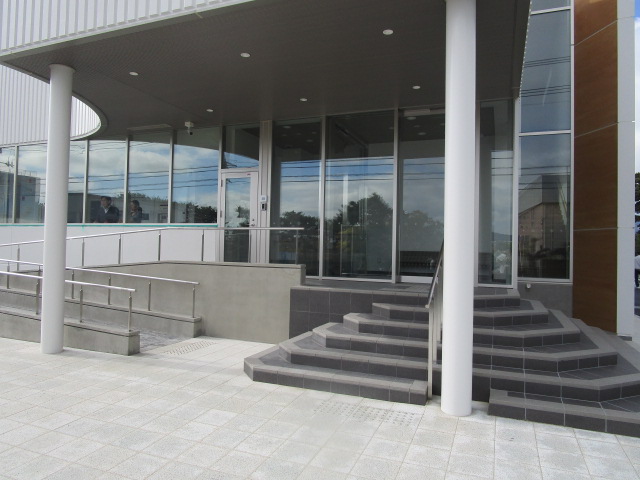

玄関

1階事務室受付

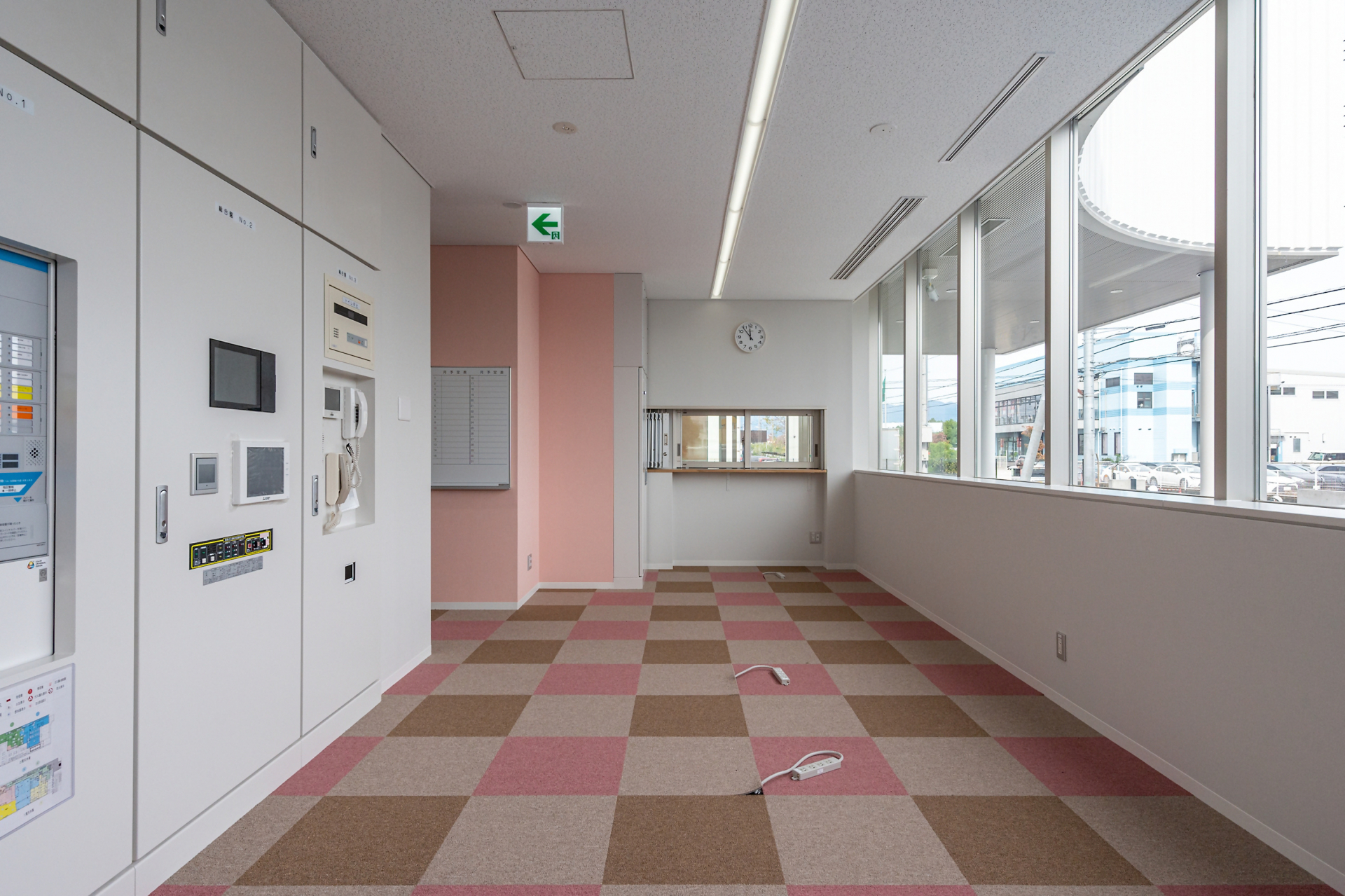

1階事務室

1階ホール

食材受入口

食材受入用プラットフォーム

ごみなどを飛ばすためのエアシャワー

野菜などの下処理室

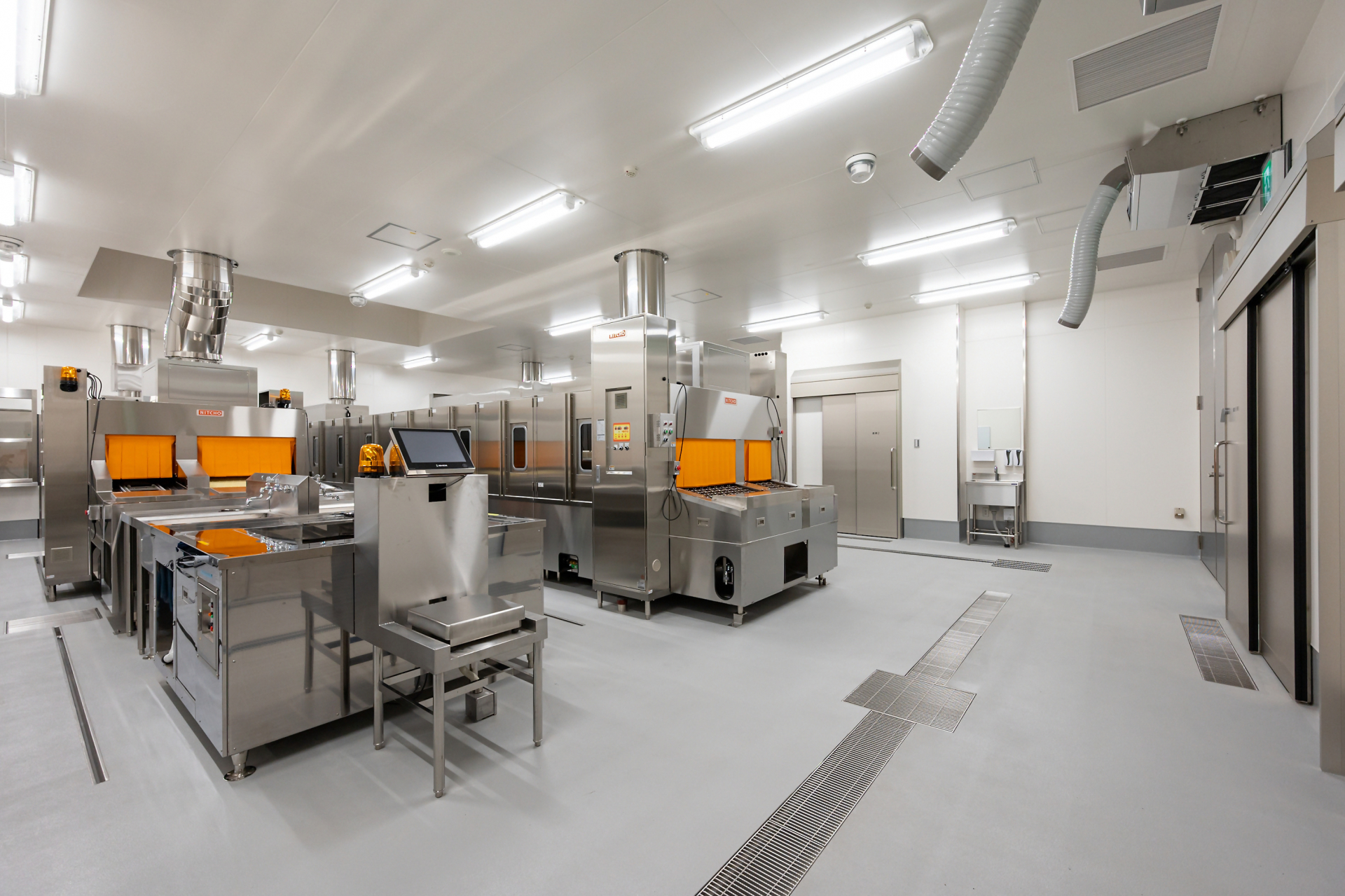

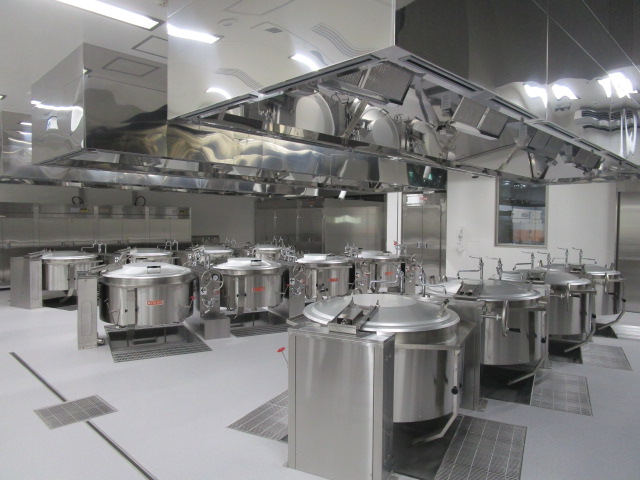

煮炊き室

煮炊き室にある蒸気回転釜

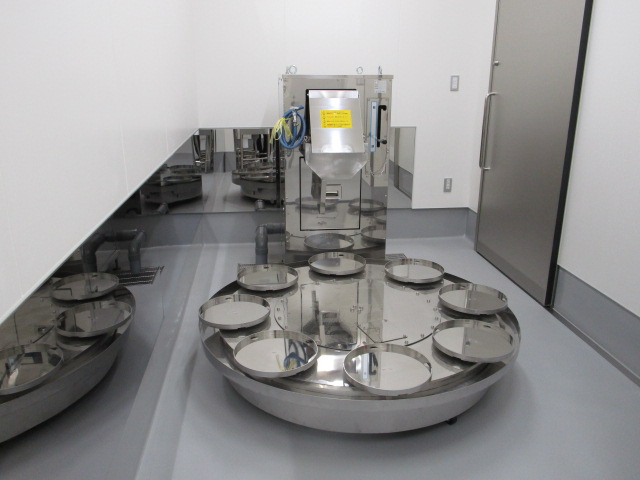

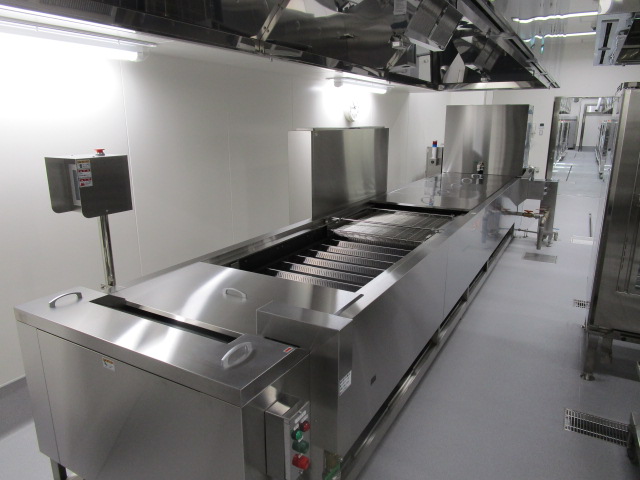

揚げ物・焼き物室

和え物室(サラダや和え物を作る部屋)

アレルギー対応調理室

コンテナ室

洗浄室

給食(食缶など)の配送・受取口

残った給食を脱水などをして処理する機械

スタッフ用会議室

スタッフ用食堂兼会議室

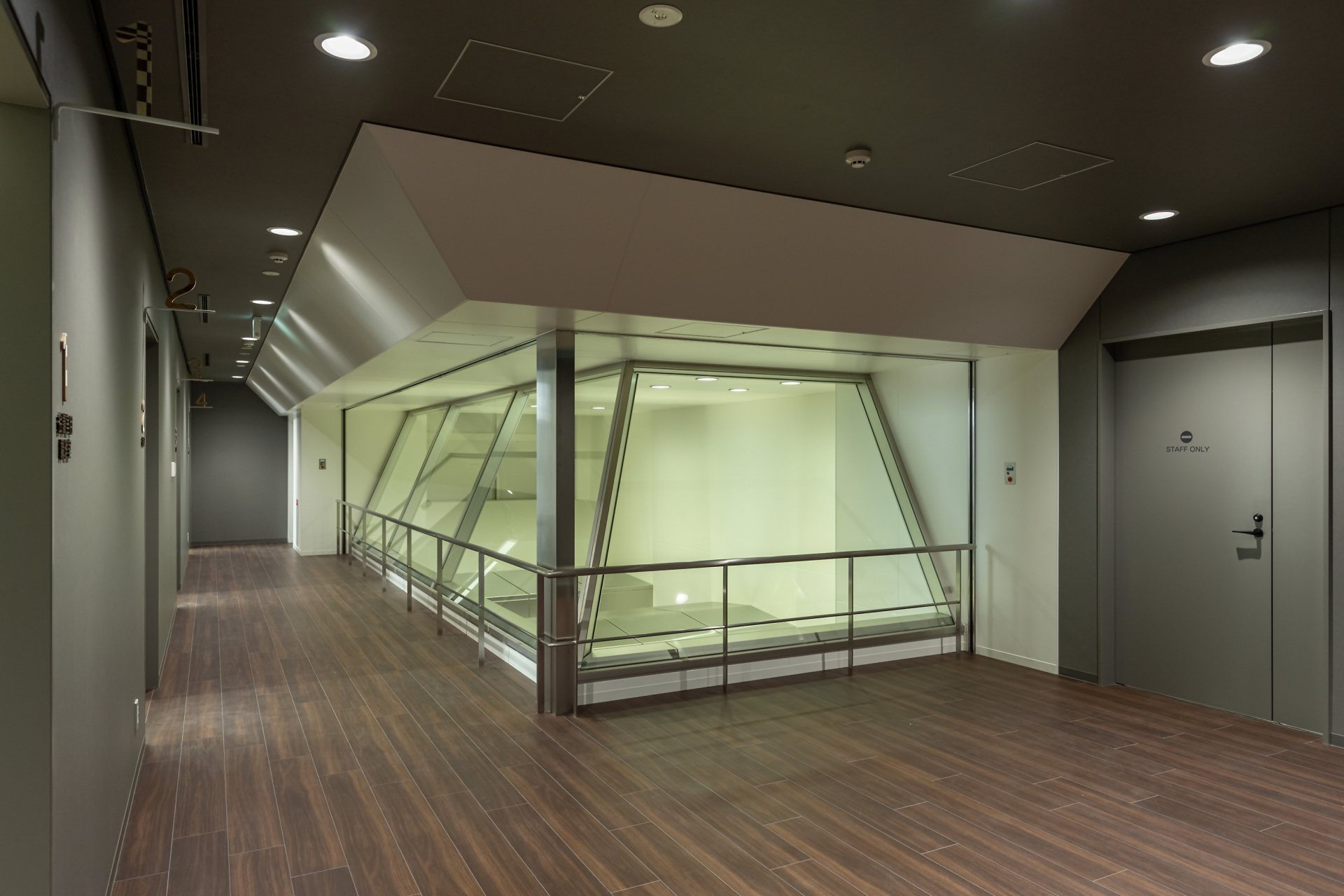

2階見学ホール

2階見学ホールから見た煮炊き室

エレベーター

2階会議室

2階調理室(給食の試作などを行います)

2階みんなのトイレ

2階屋上テラス

屋上の外気調和機

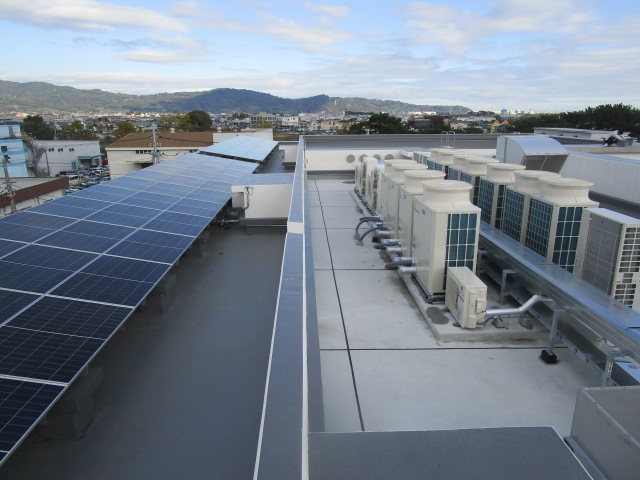

屋上の太陽光パネルなど

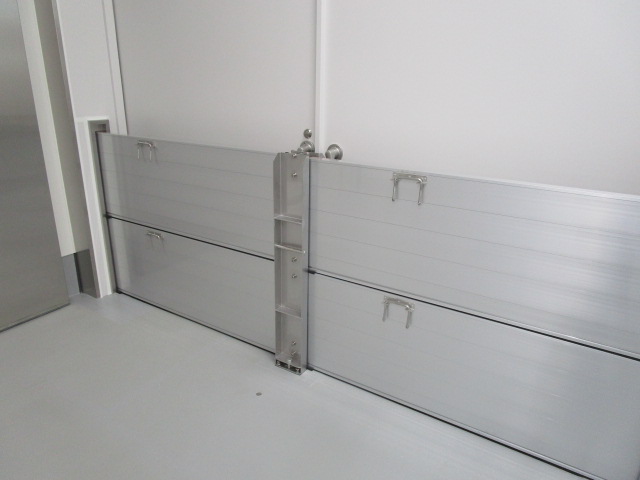

浸水対策として止水板を設置(外側)

浸水対策として止水板を設置(内側)

バリアフリー駐車場

駐輪場

駐車場・スタッフ用出入口

夜の給食センター(正面)

夜の給食センター(食材受入口)

夜の給食センター(玄関付近)

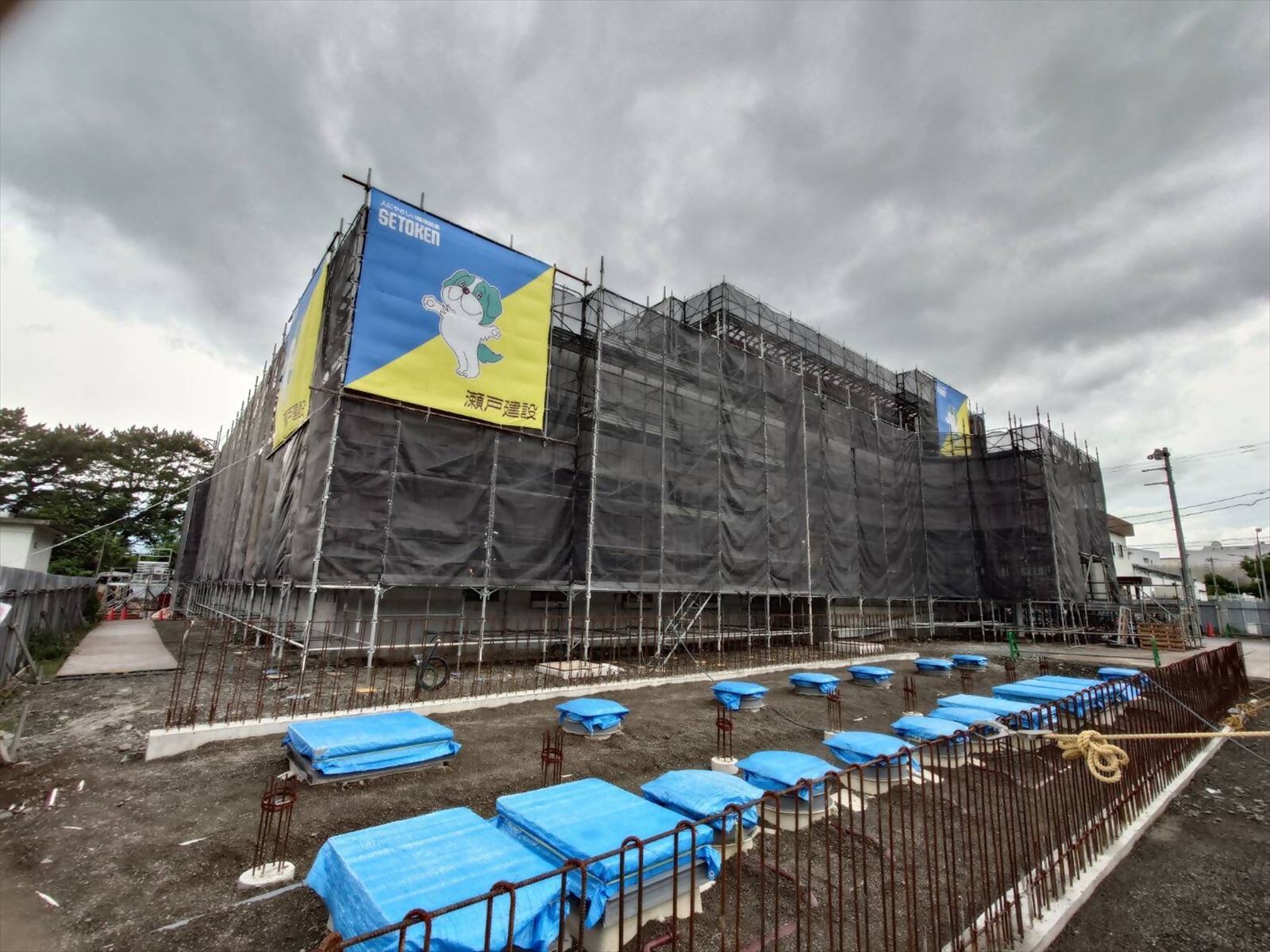

工事の様子

定点撮影

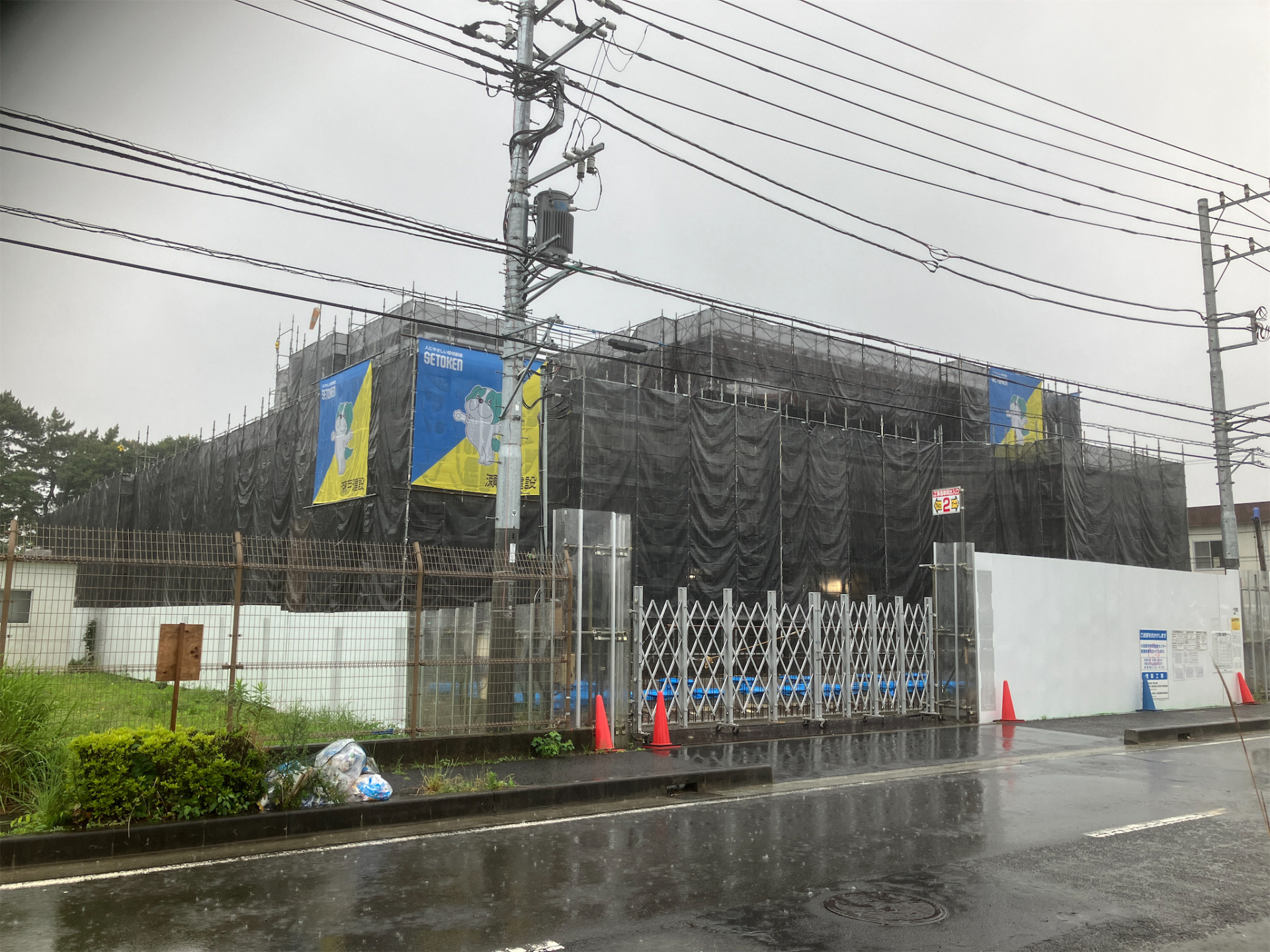

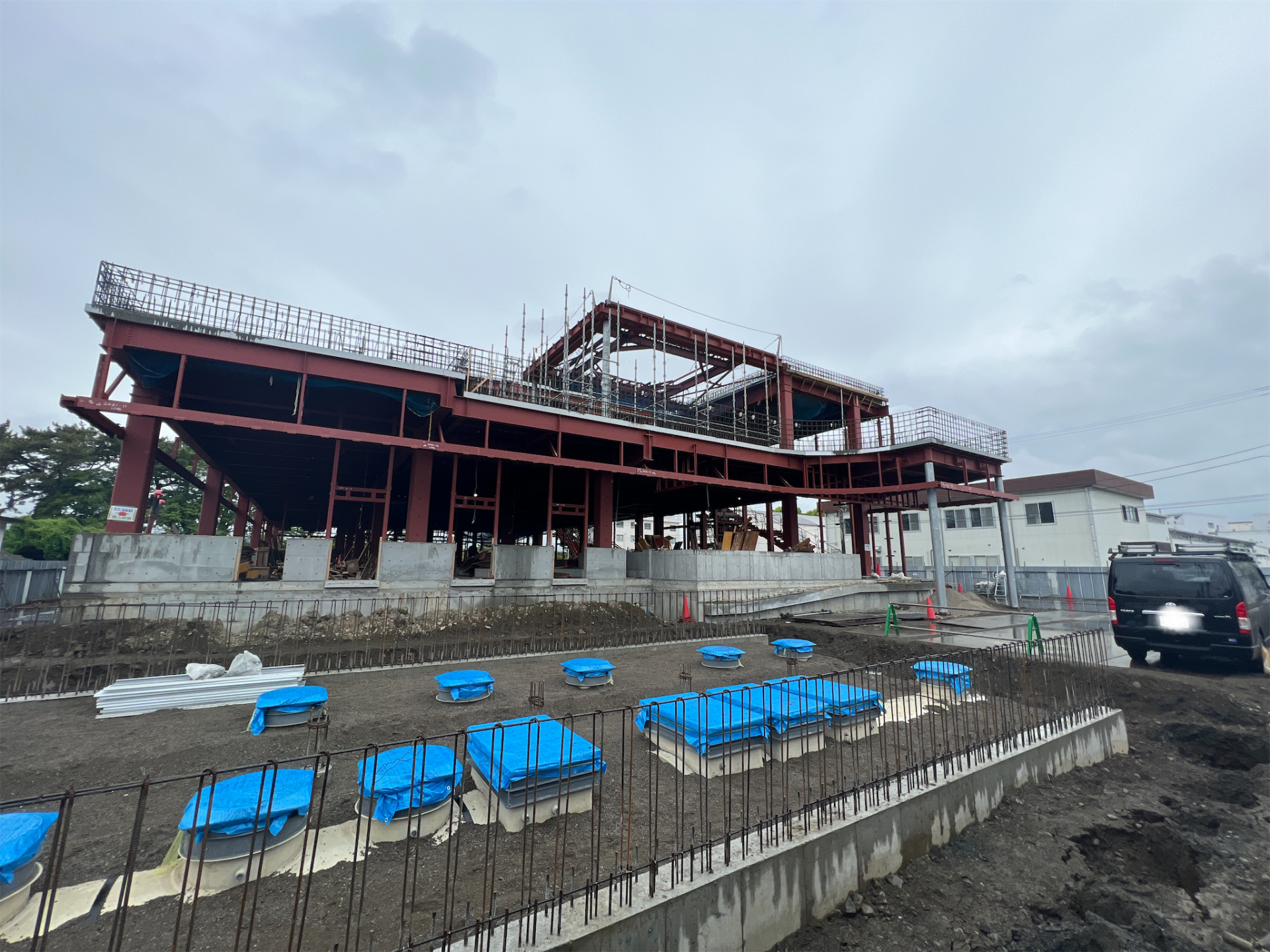

令和6年
10月1日

揚物機

回転窯
9月24日

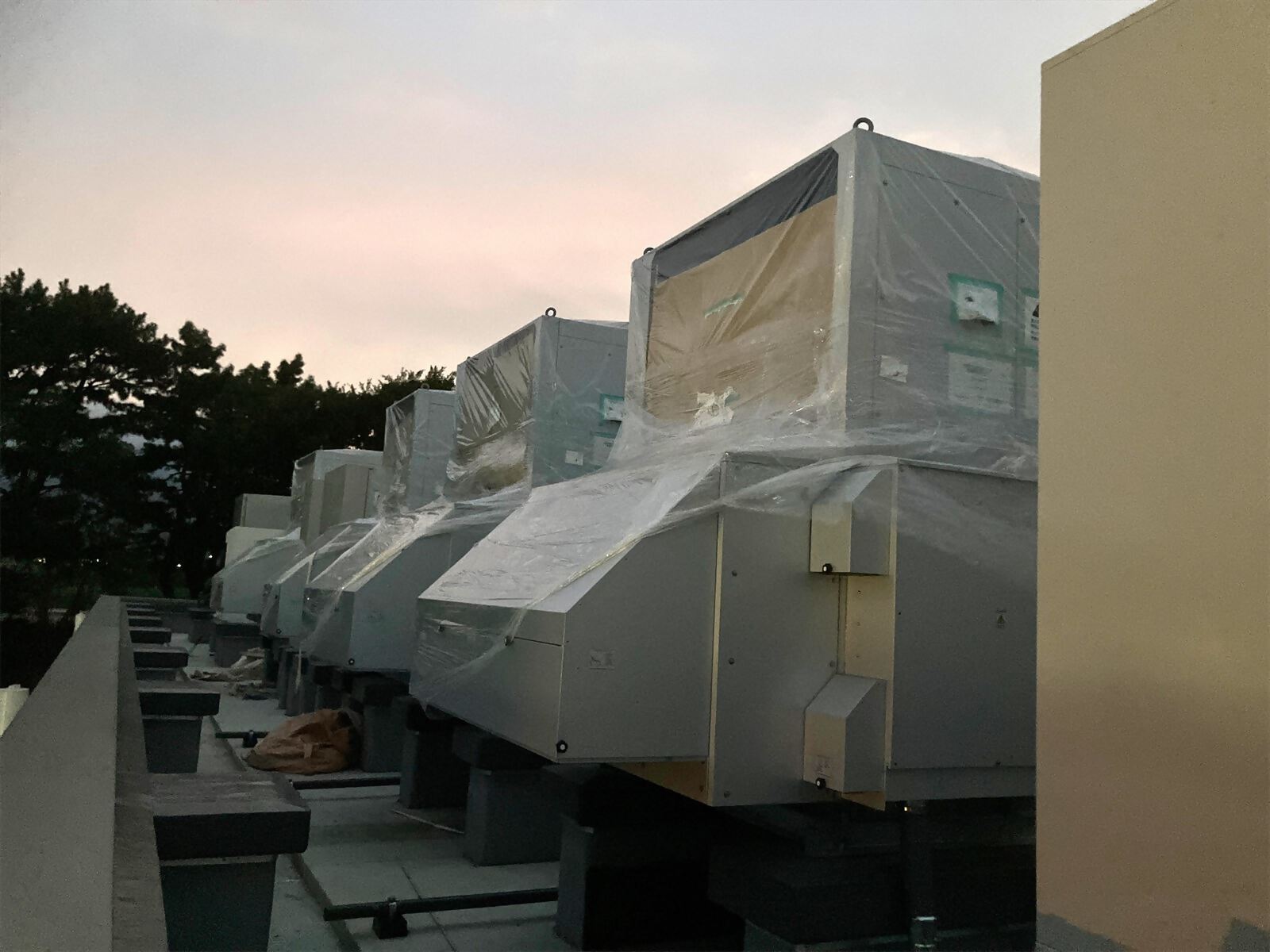

屋上室外機

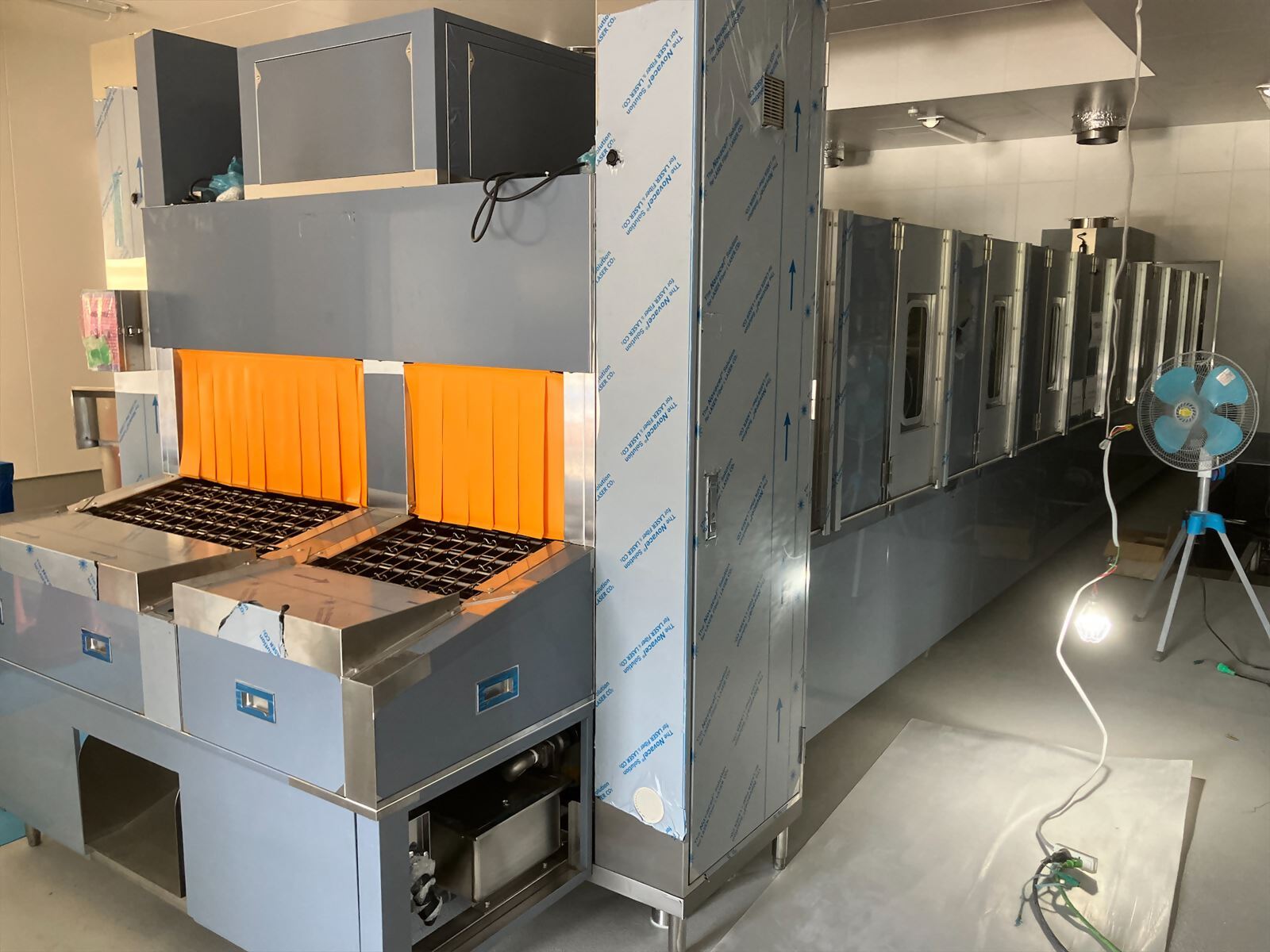

洗浄機

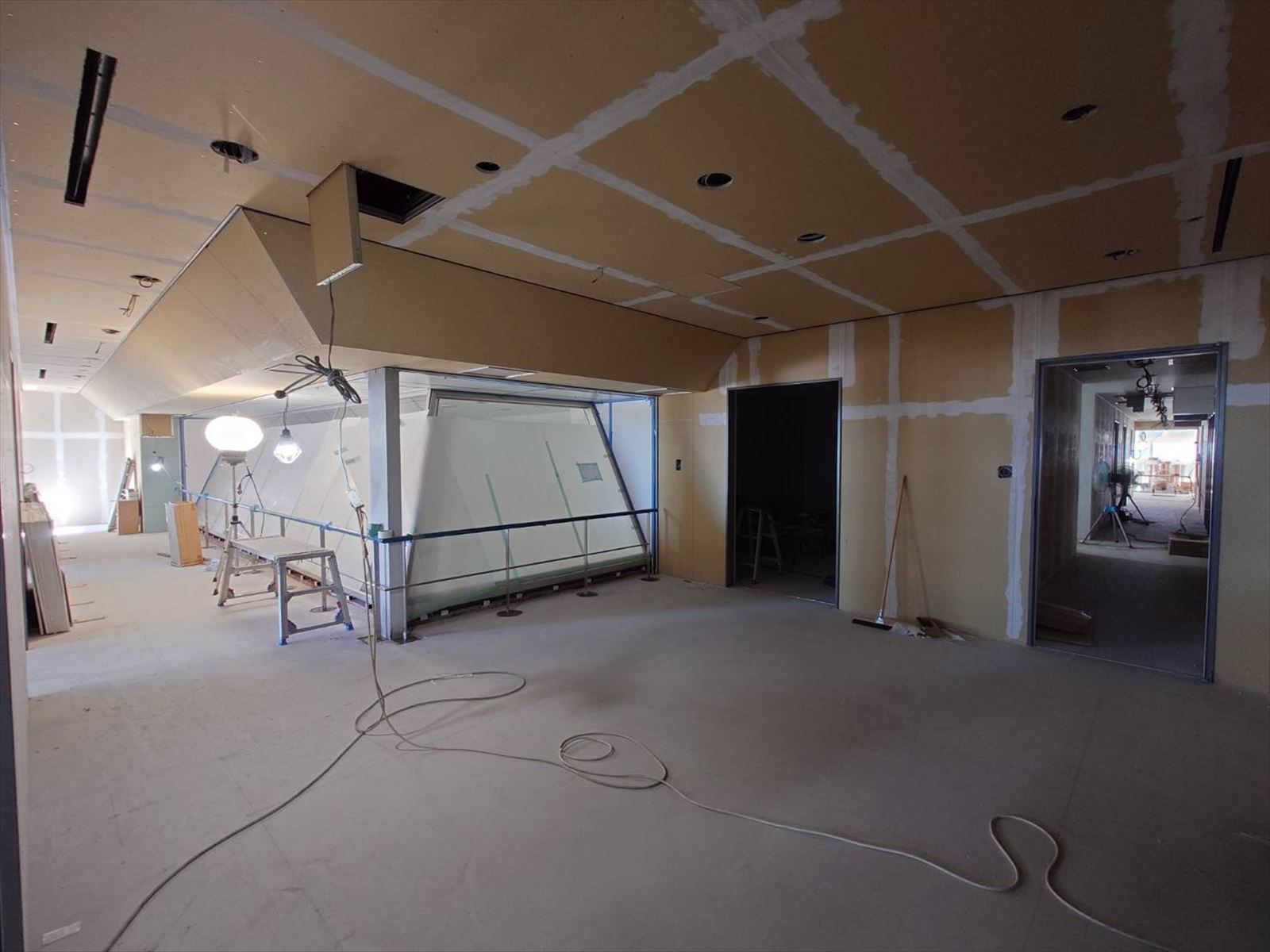

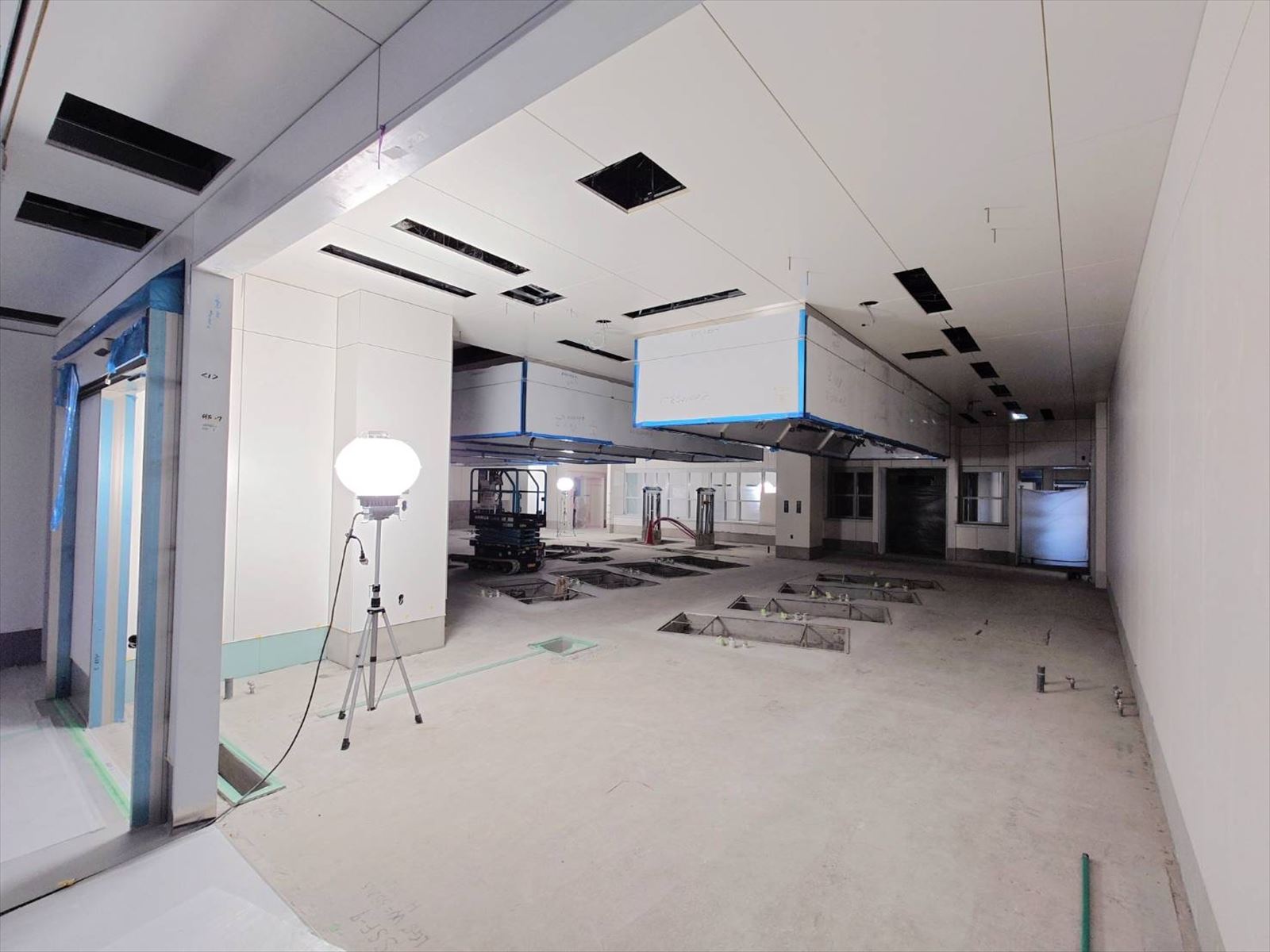

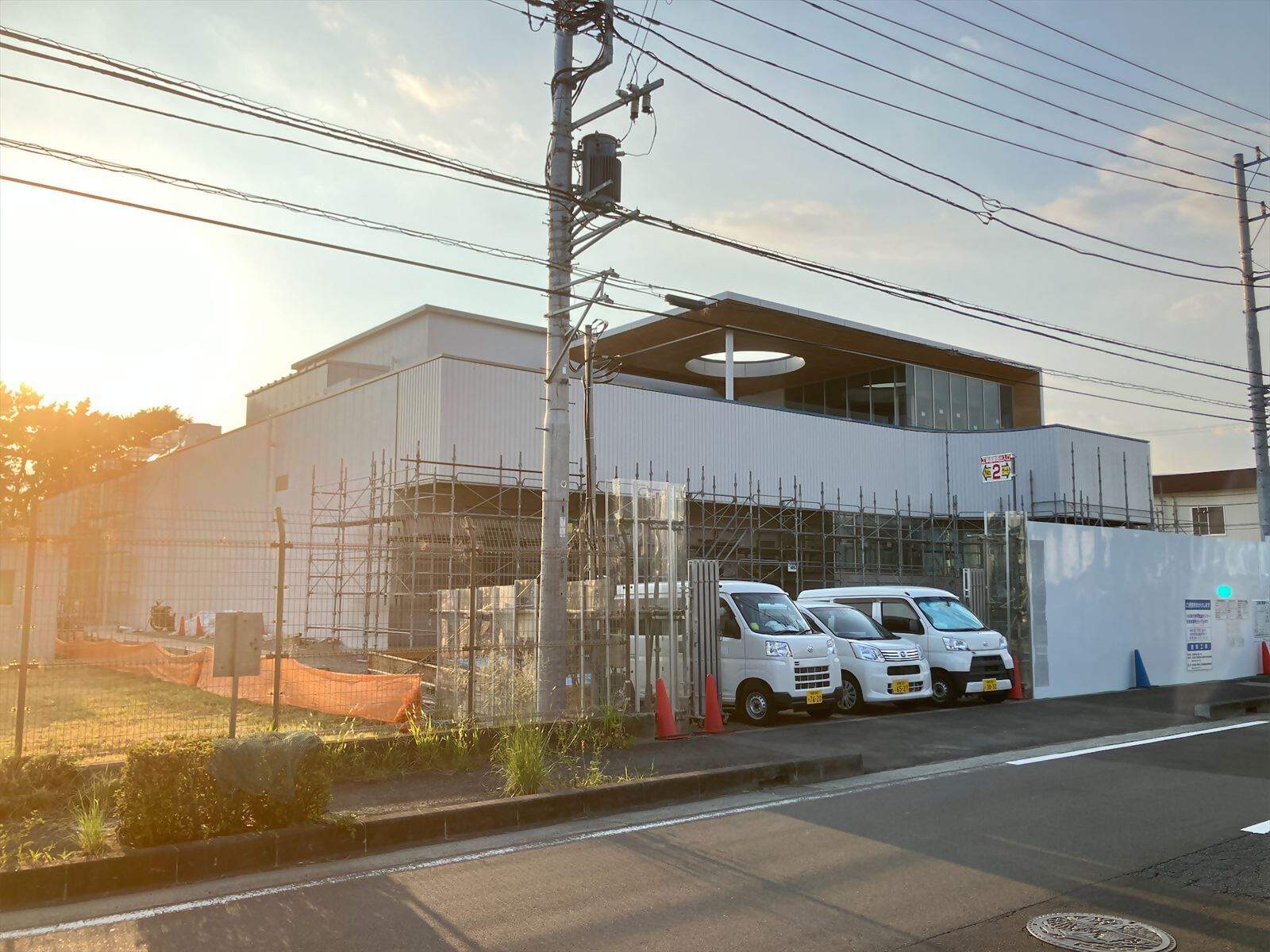

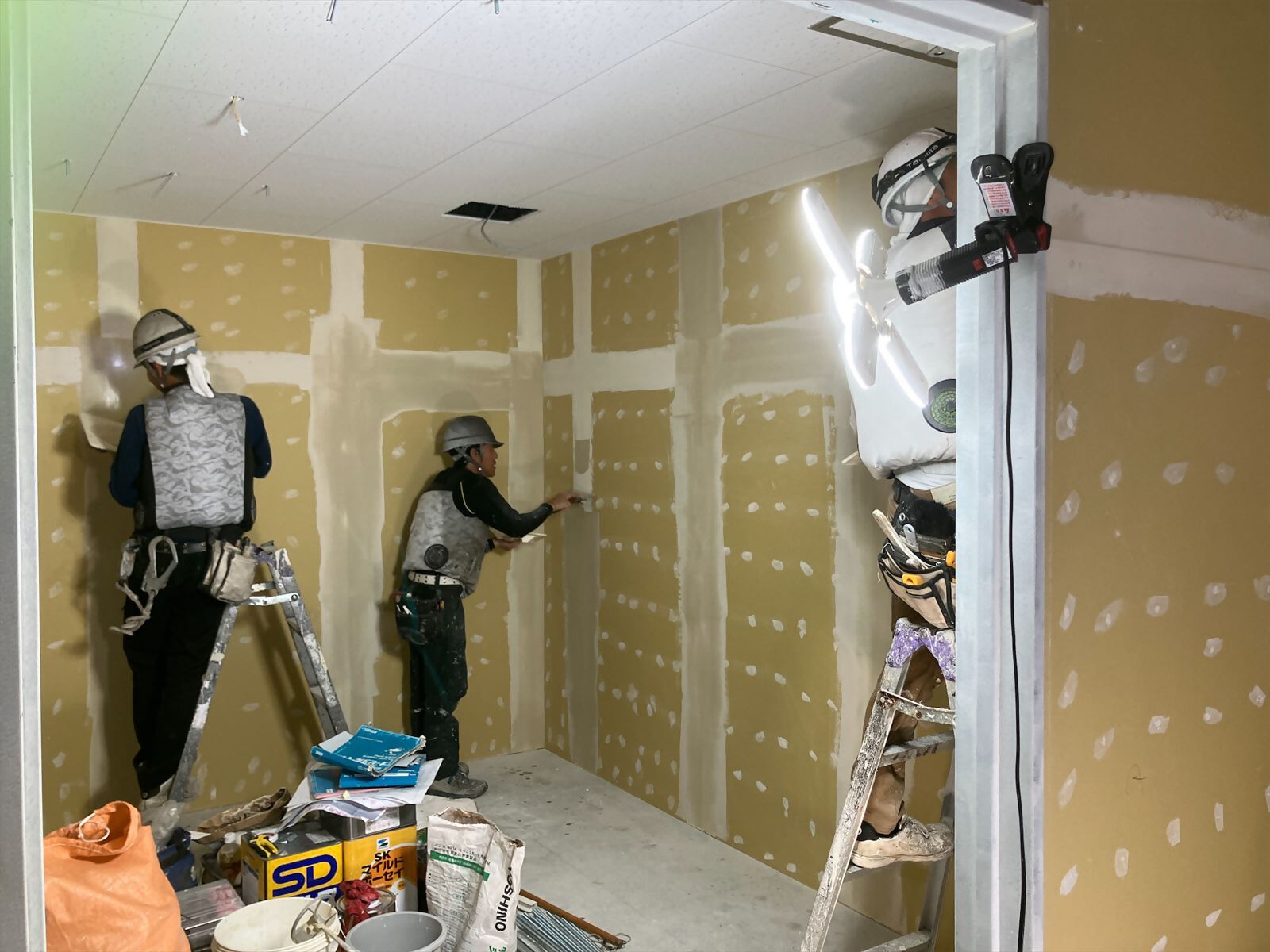

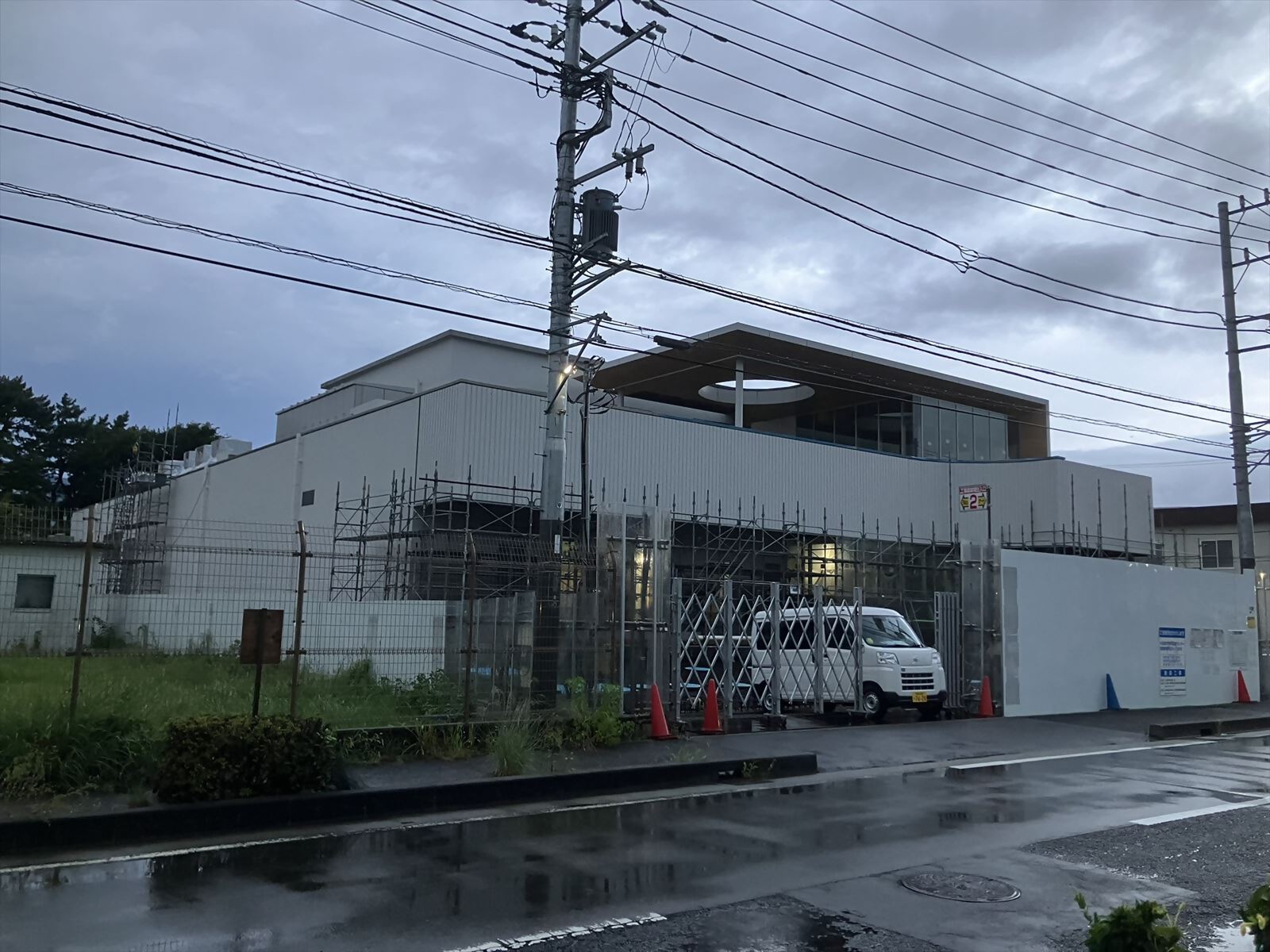

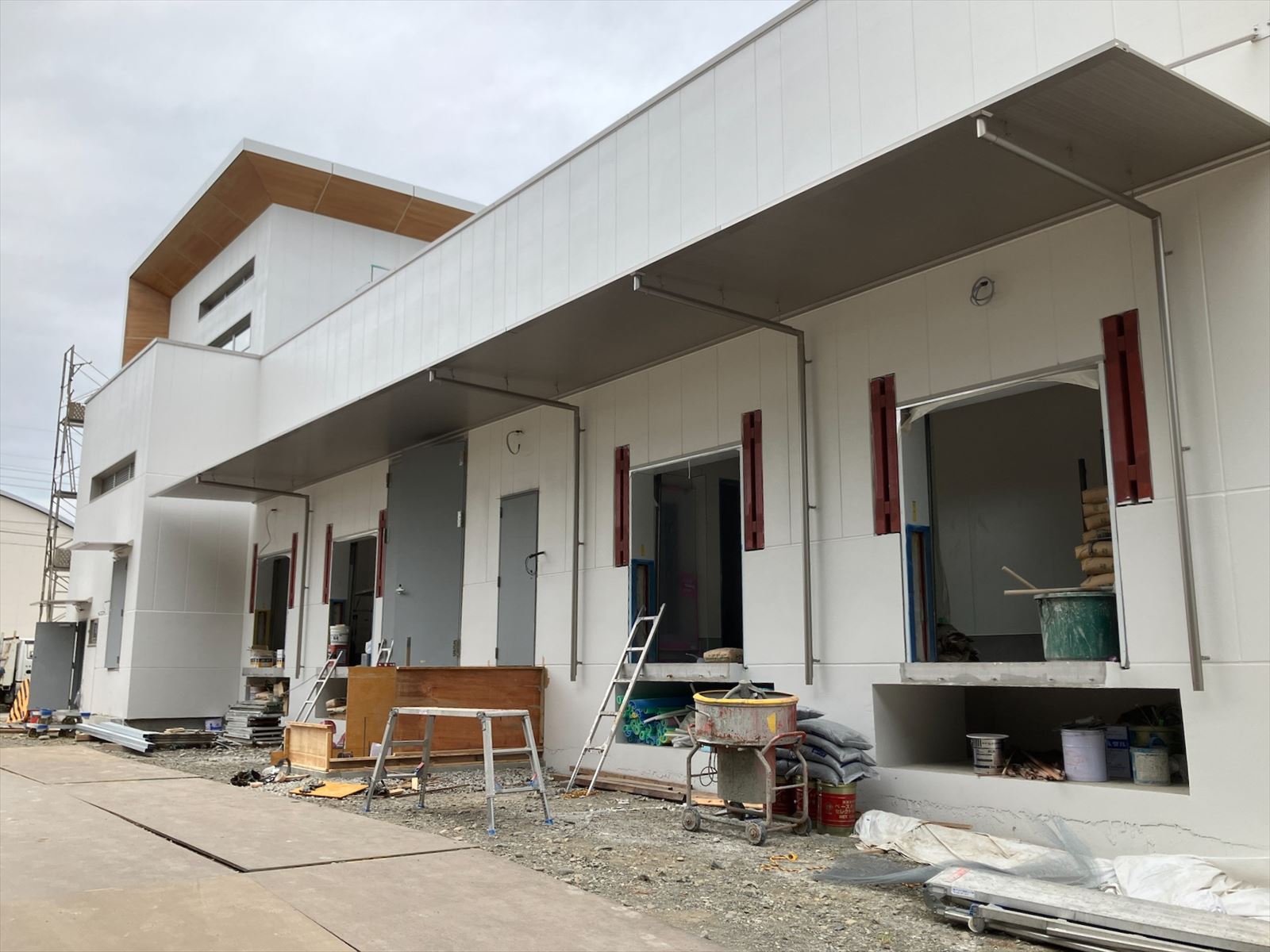

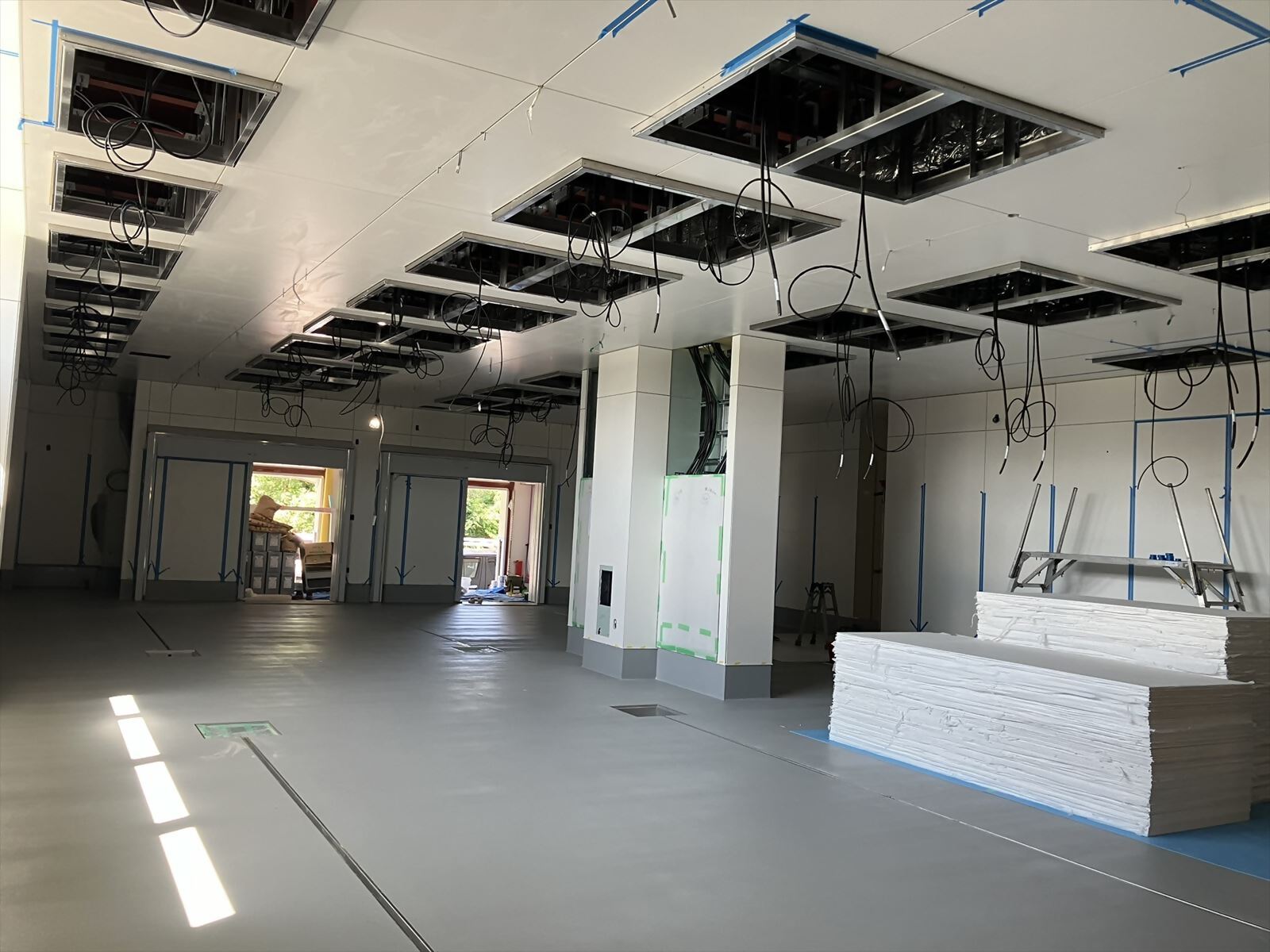

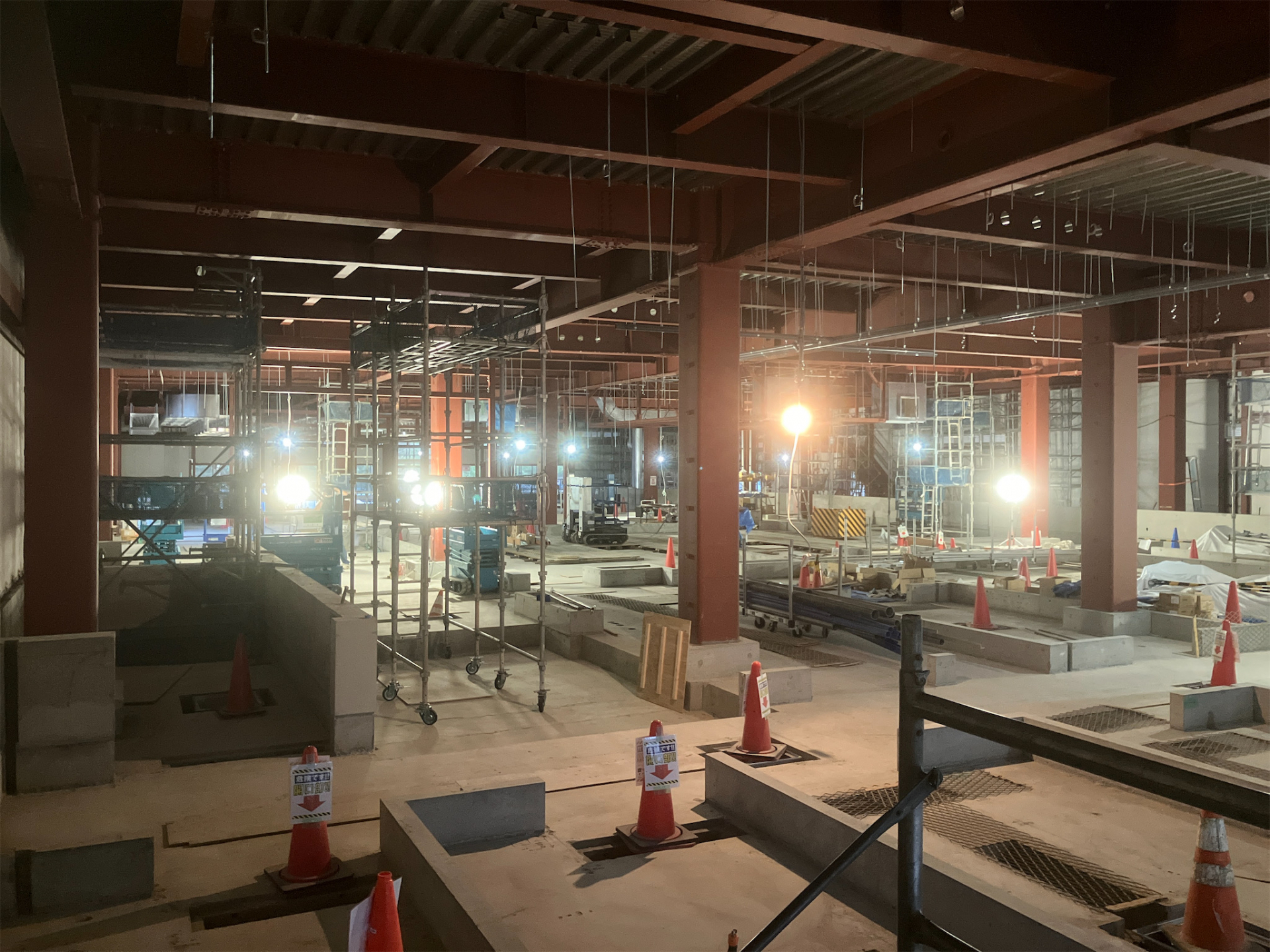

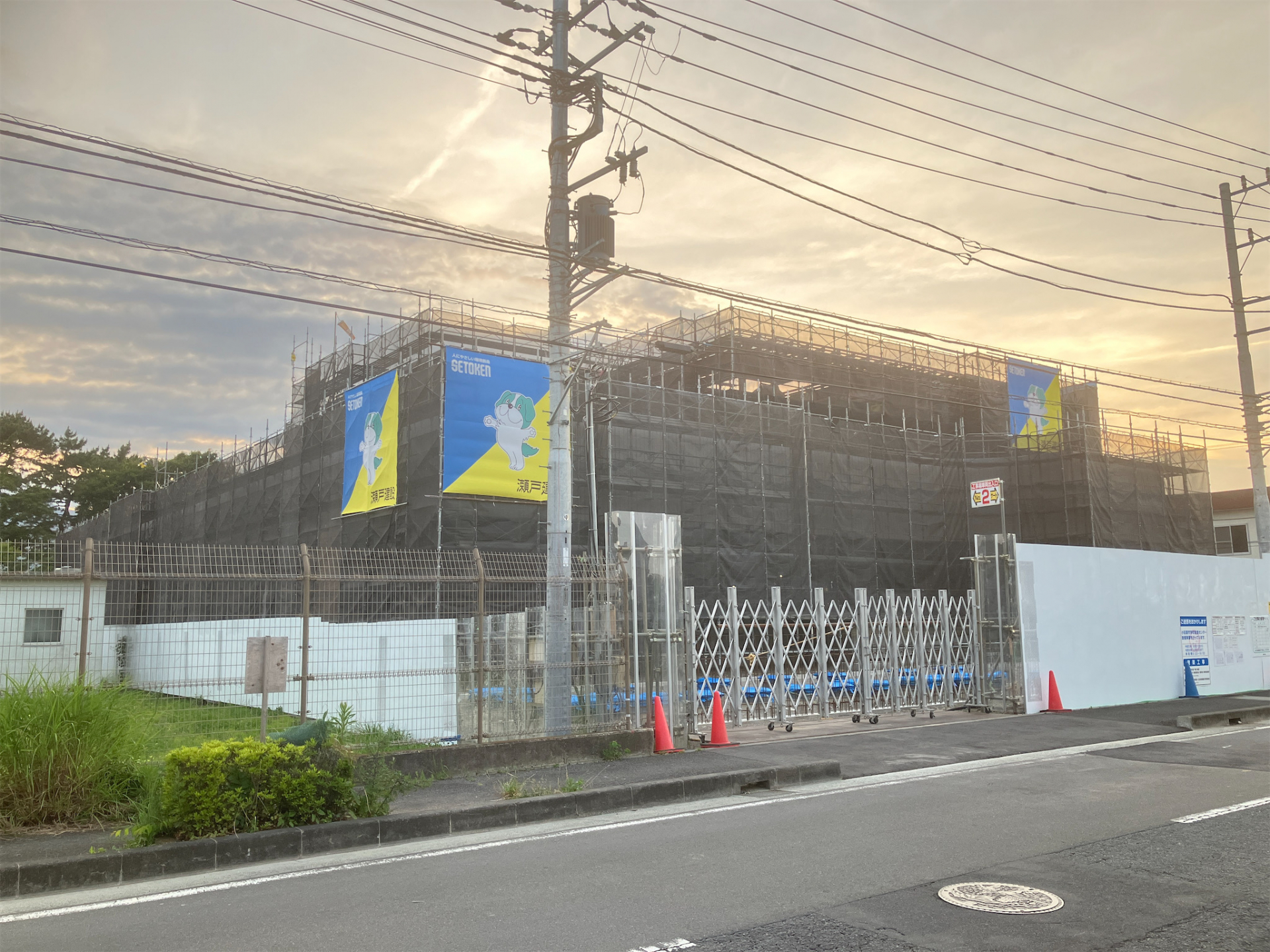

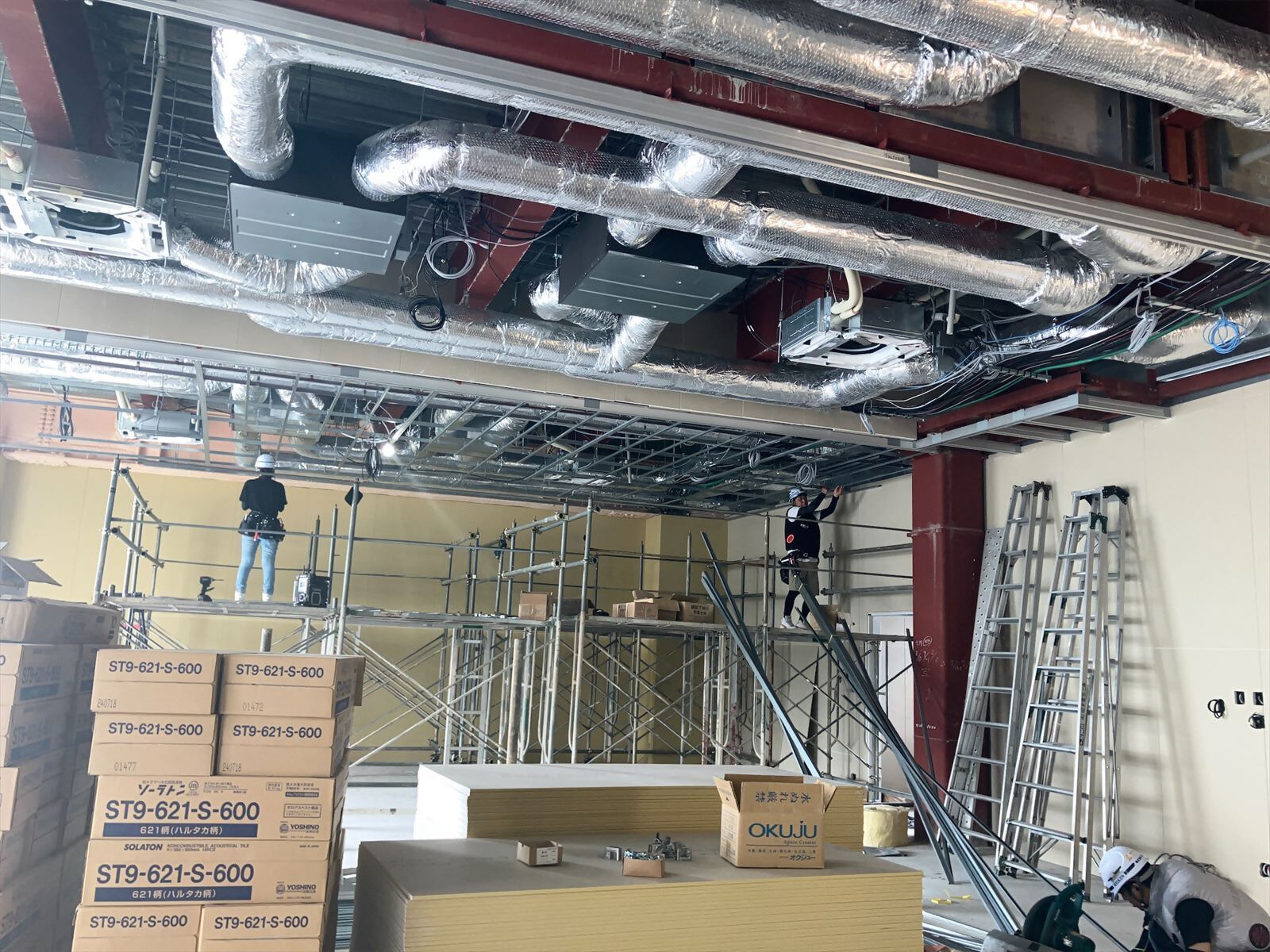

9月17日~内装が進んできました!

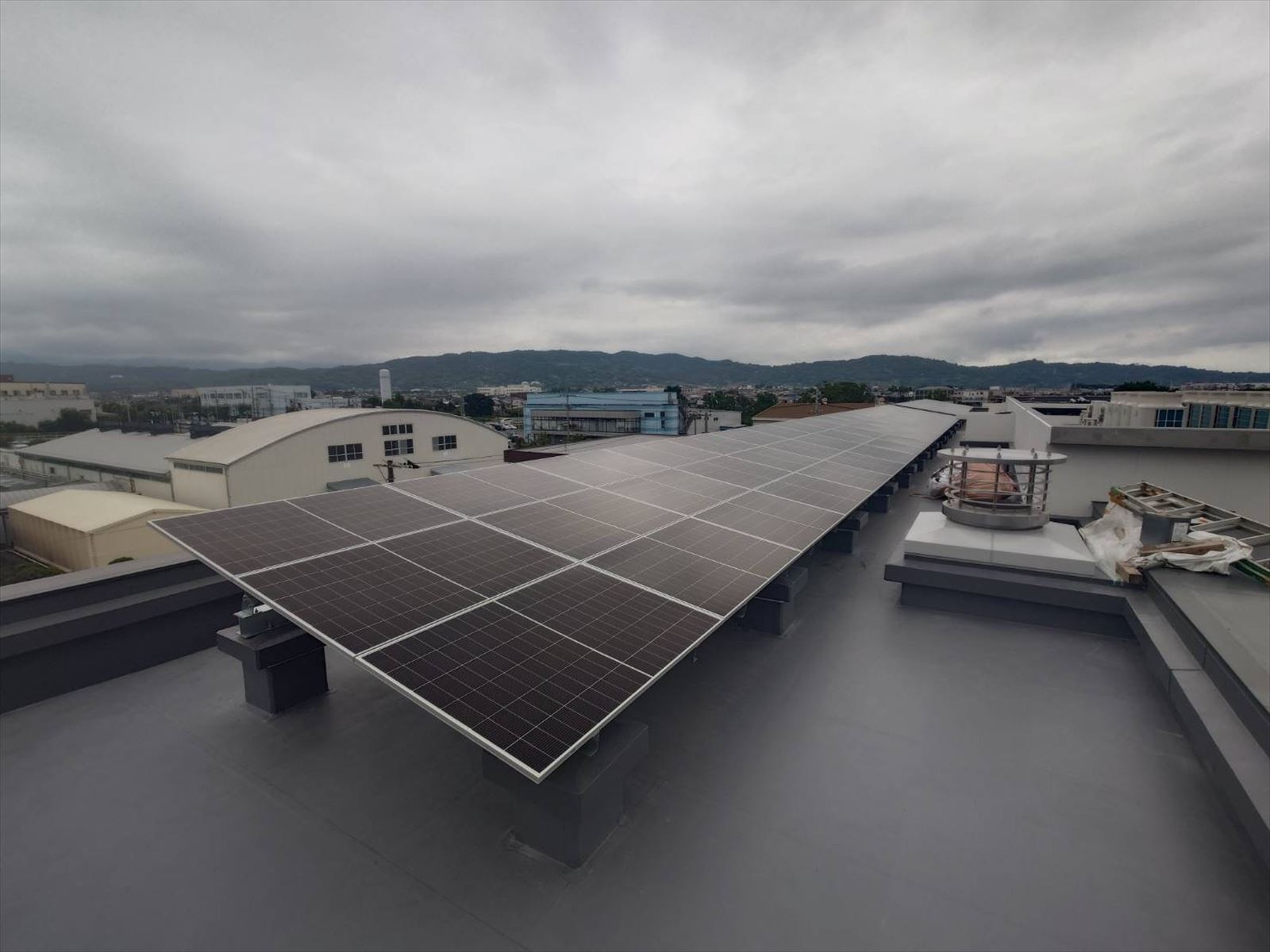

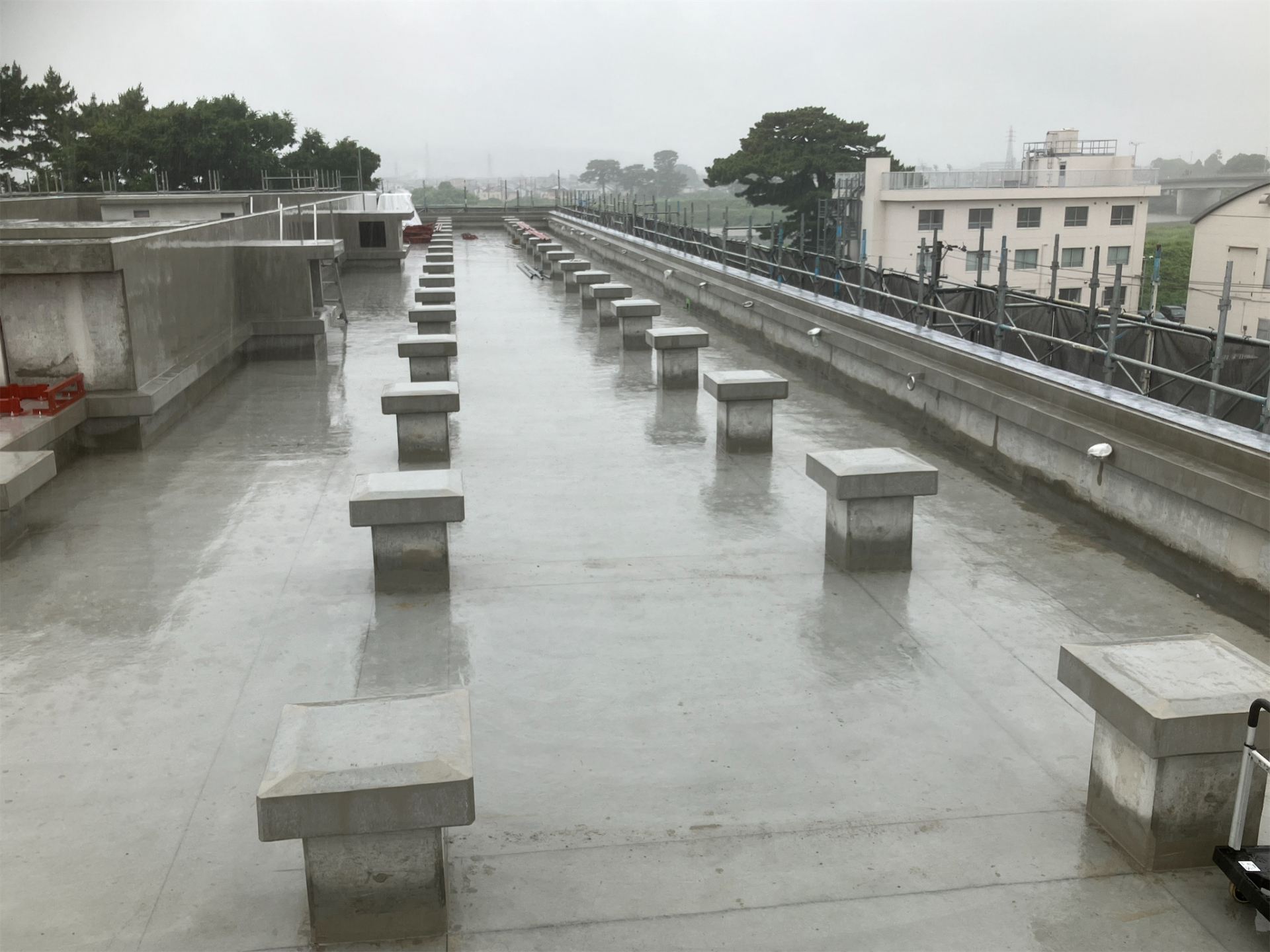

屋上:太陽光パネル

2階:見学用窓

1階:煮炊室

1階:配送用ドックシェルター
9月9日

1階コンテナ室内装施工

定点撮影

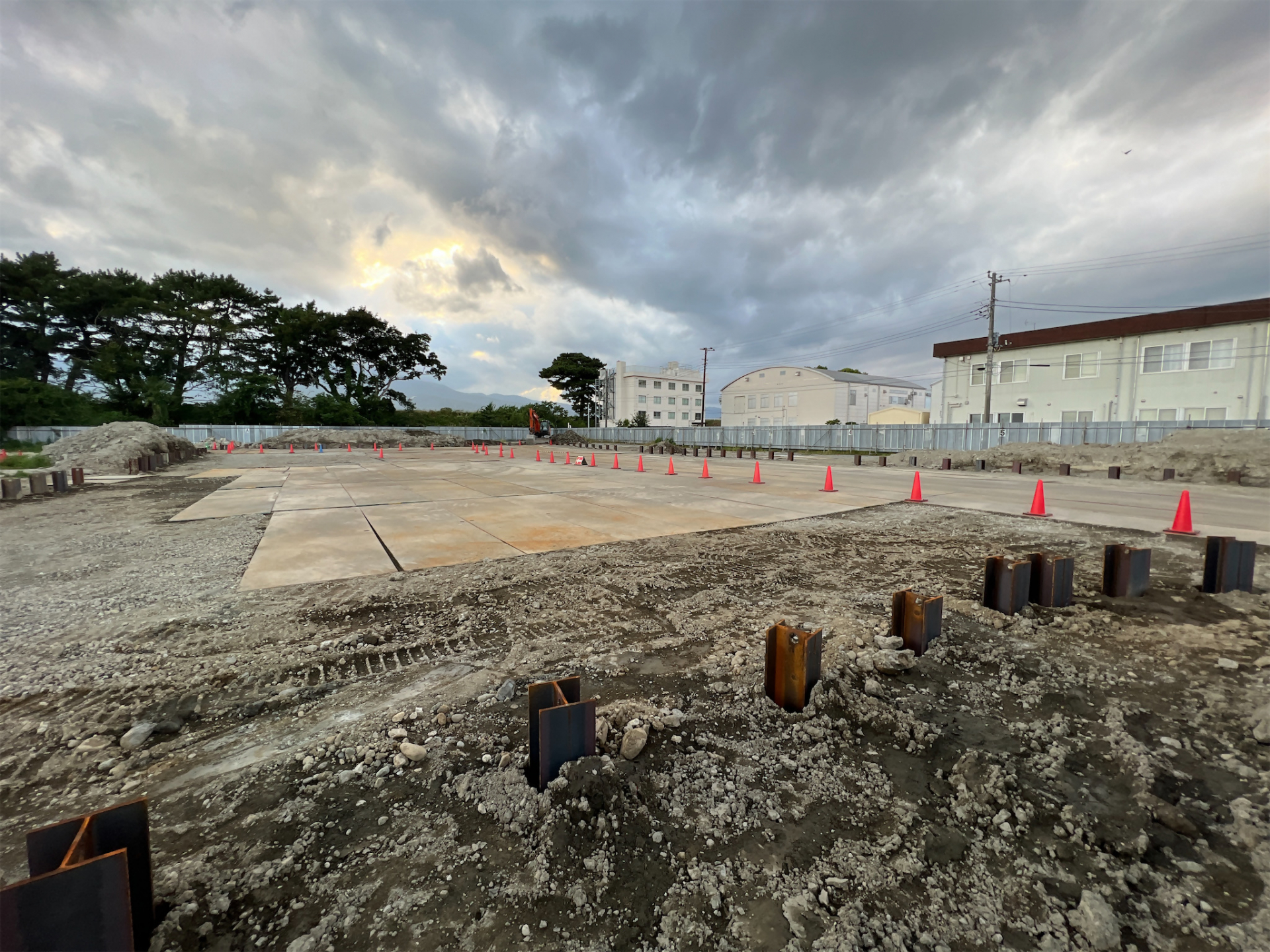

9月2日

2階会議室天井内施工

定点撮影

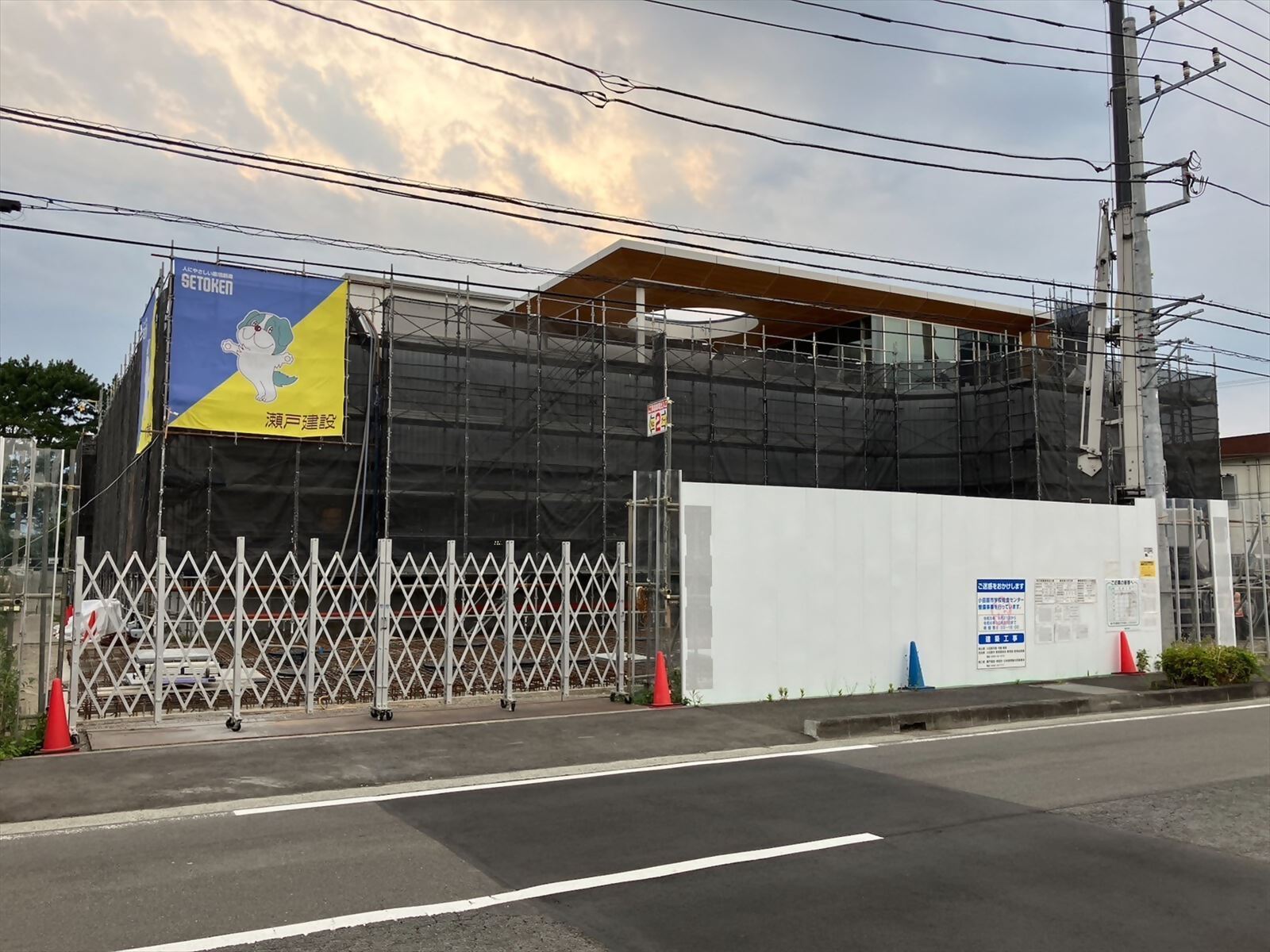

8月26日

外構工事

定点撮影
8月19日

内装施工

定点撮影
8月5日

2階南面足場解体

定点撮影

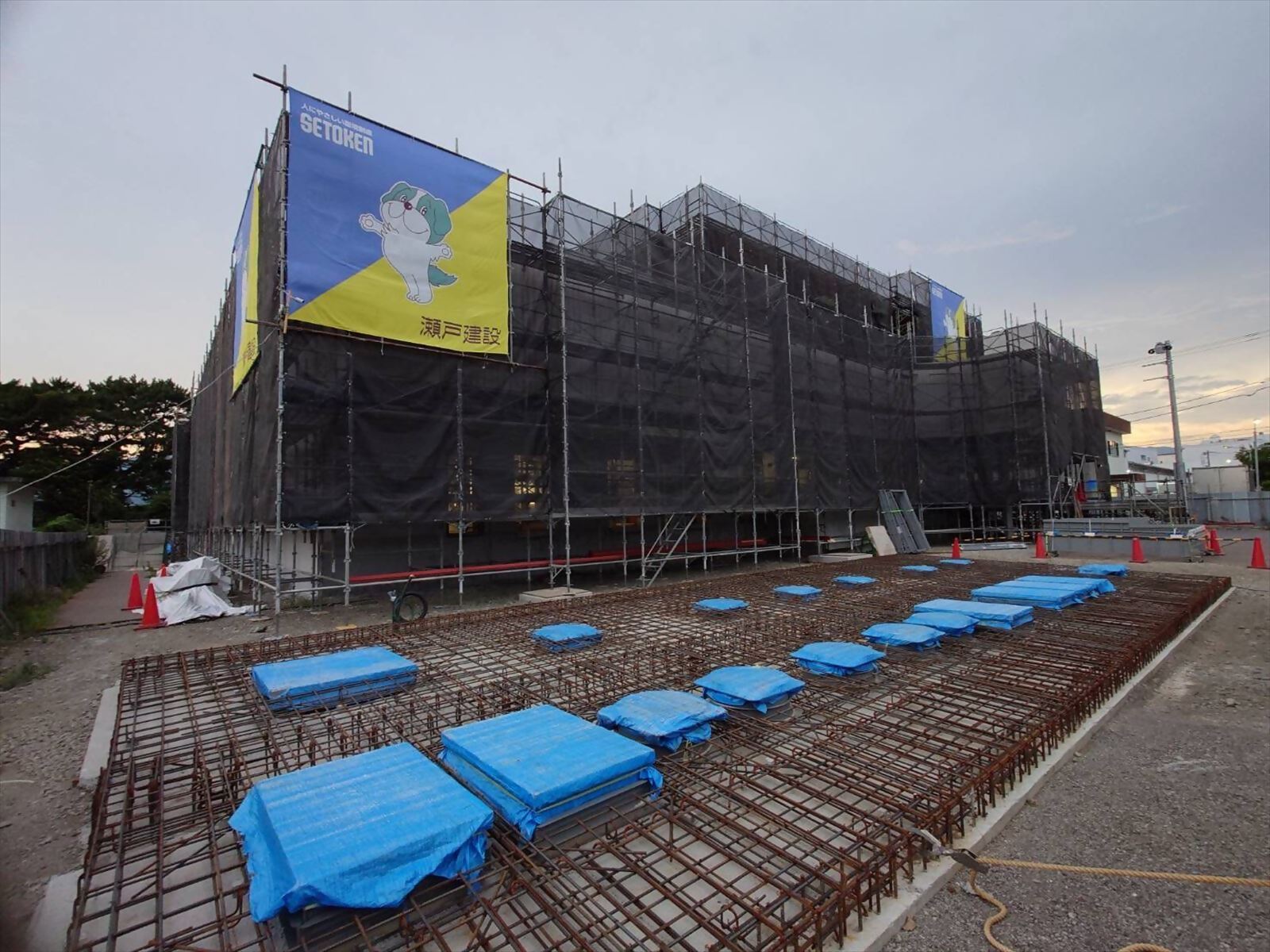

8月1日

屋上防水保護コンクリート施工

定点撮影
7月26日

防火シャッター施工

定点撮影
7月17日

屋上保護コンクリート配筋施工

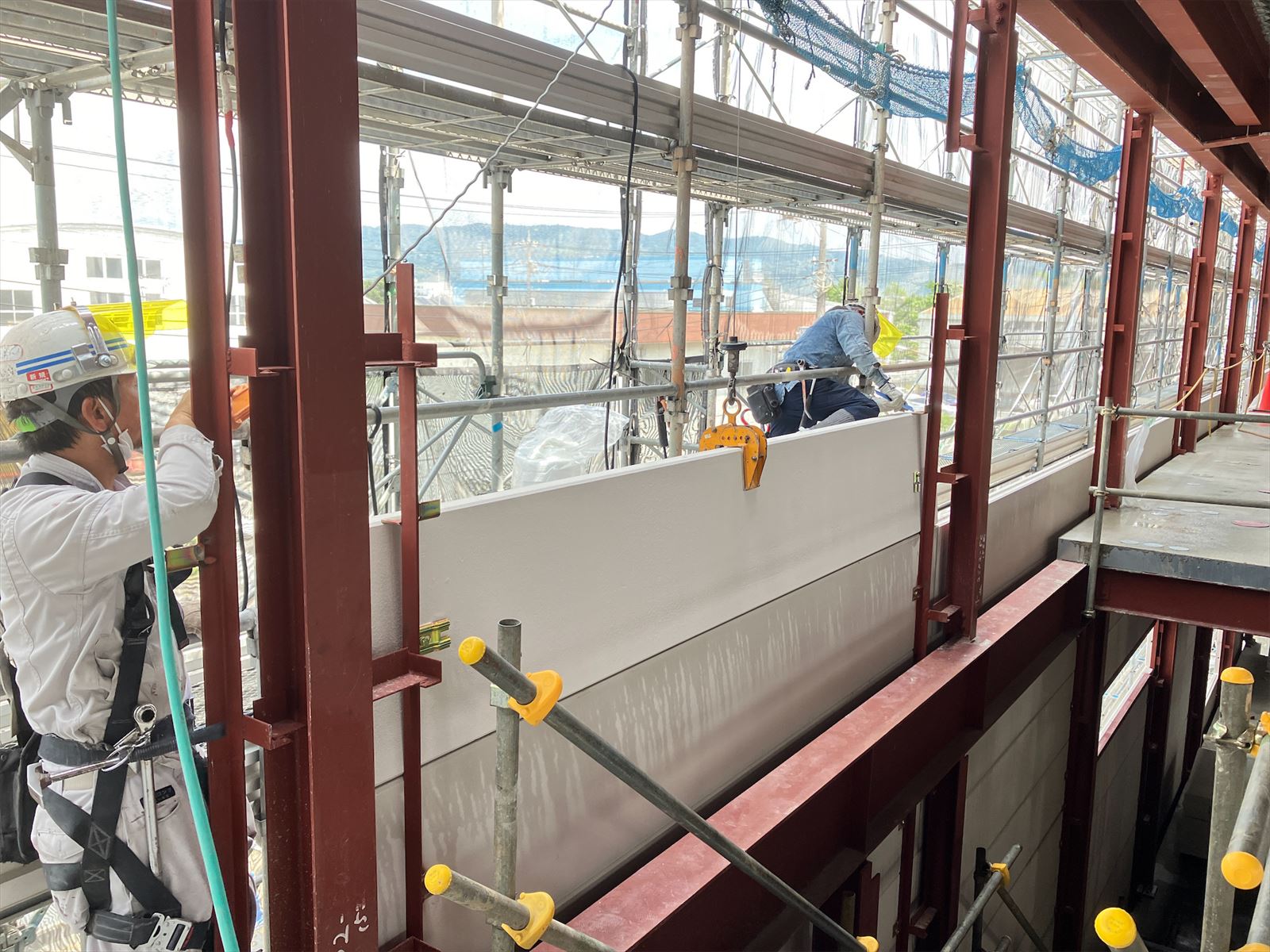

外壁塗装
7月3日

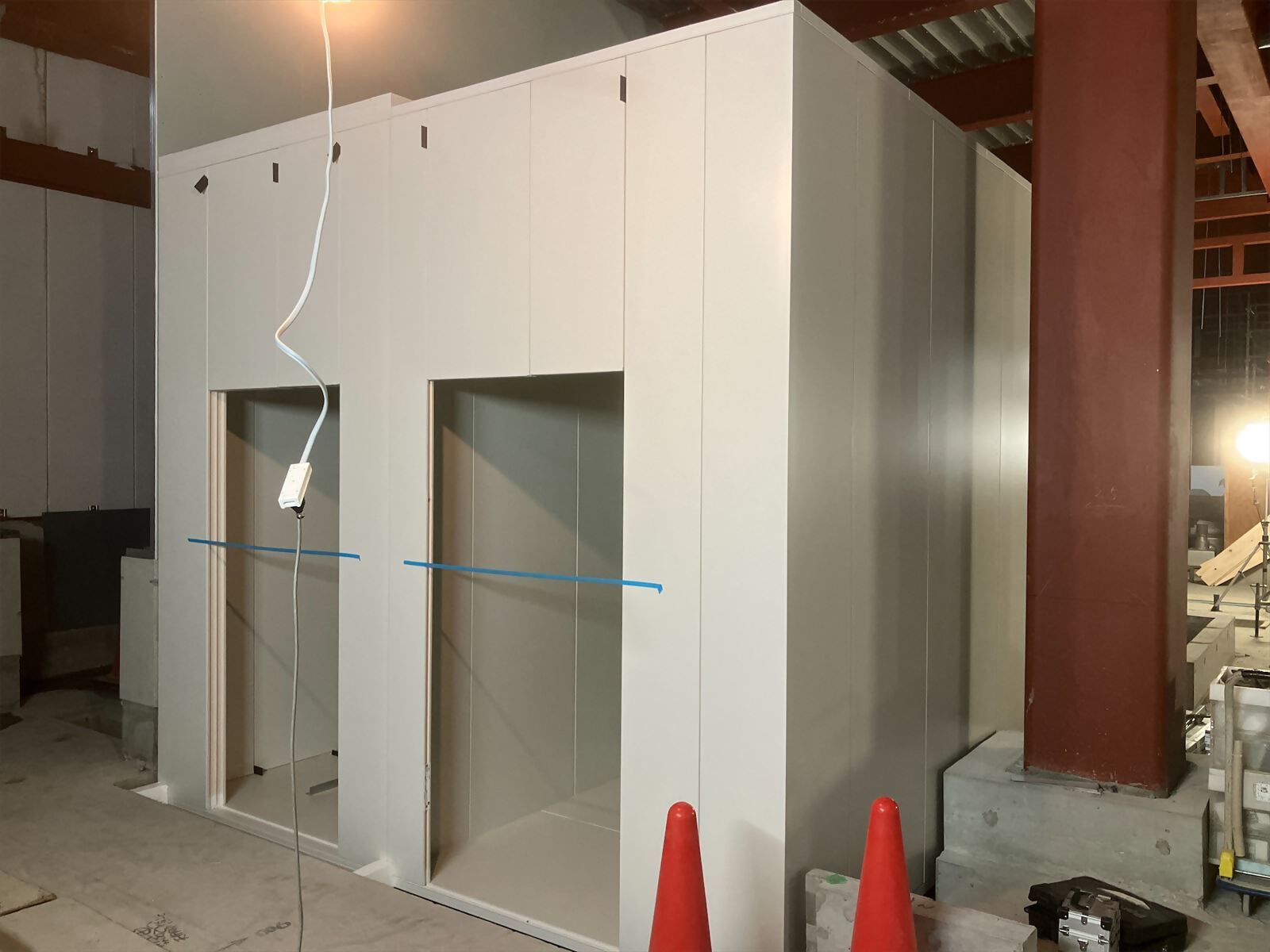

プレハブ冷蔵庫施工

定点撮影
6月28日

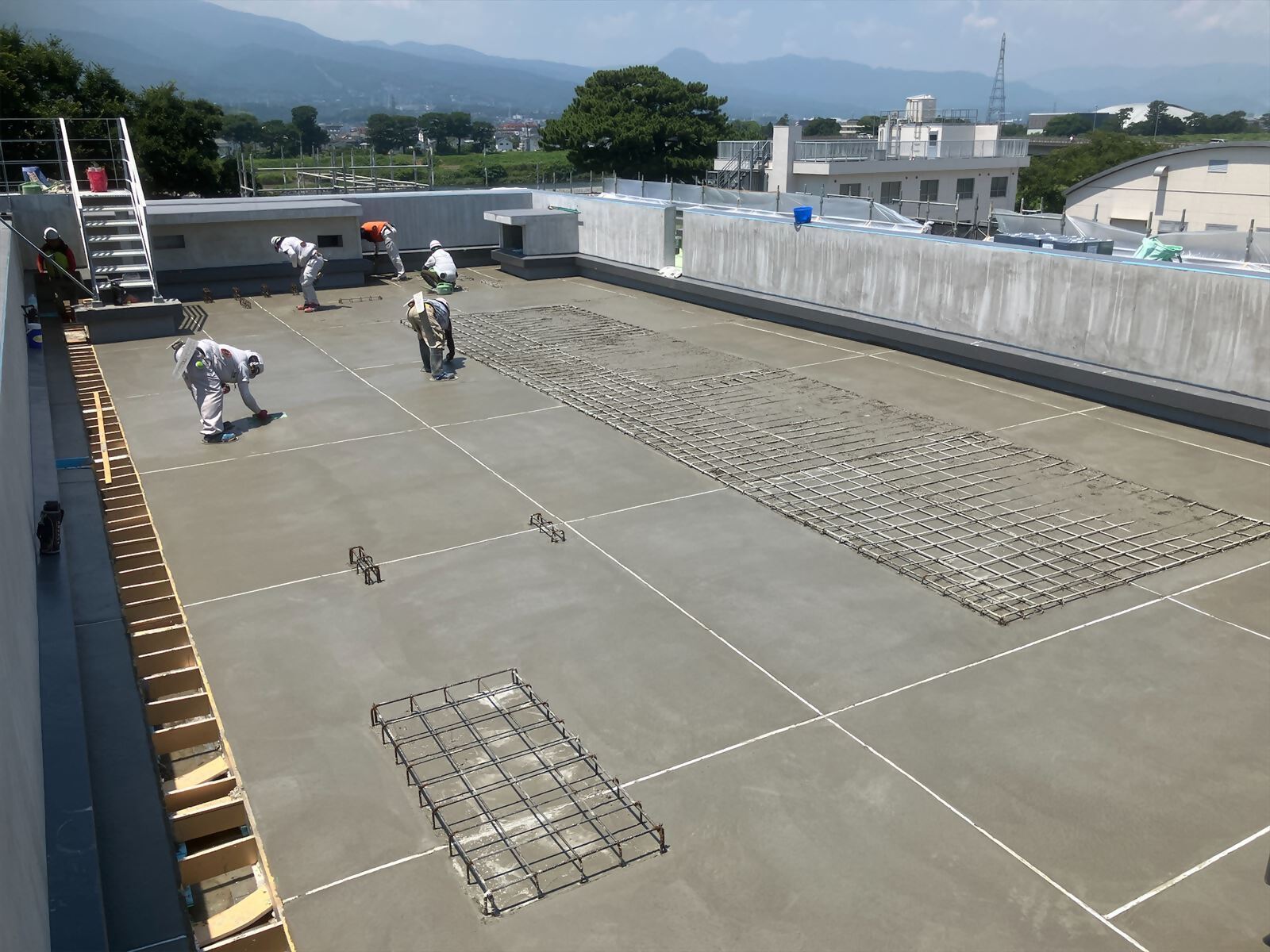

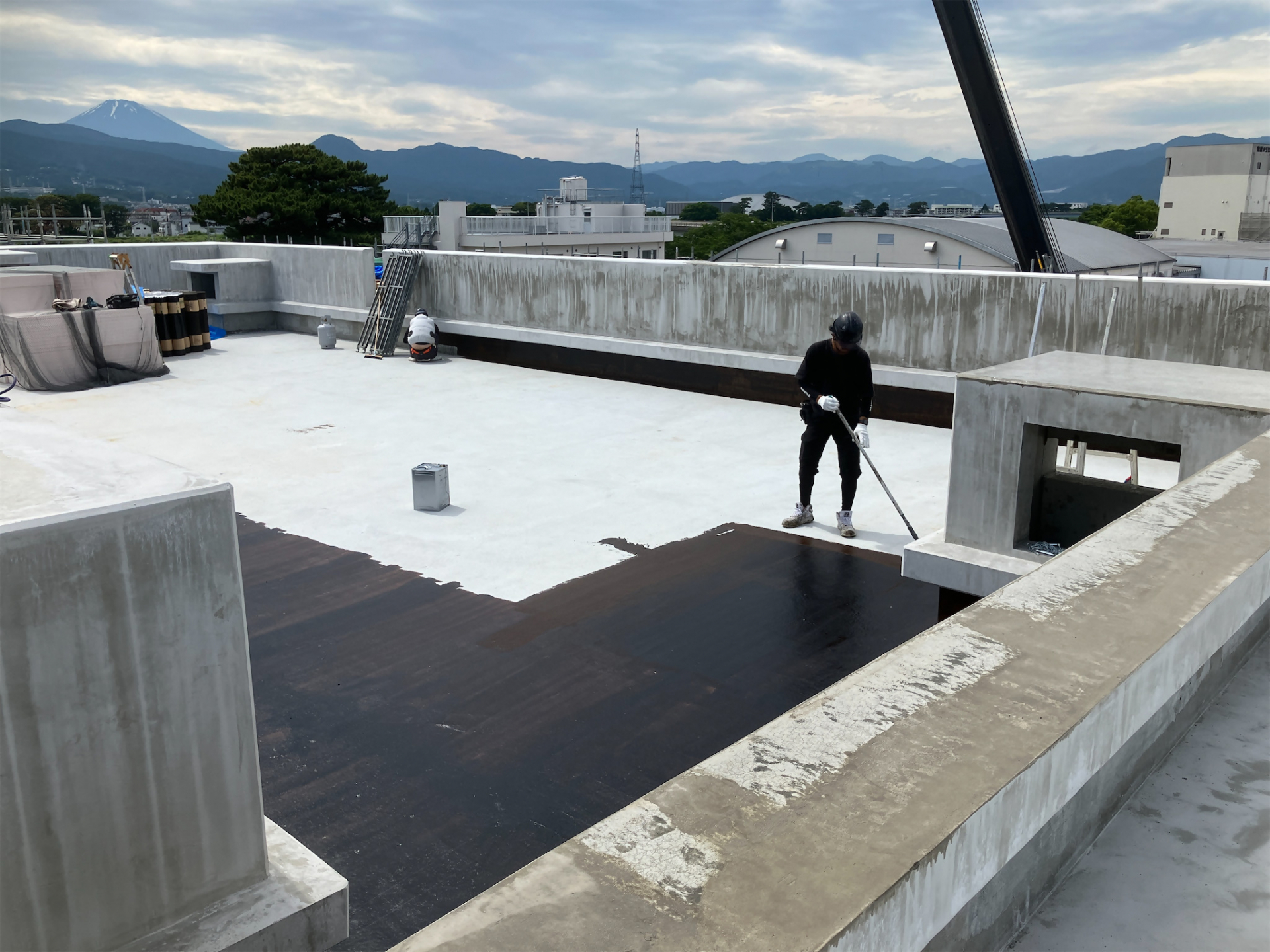

屋上防水工事

定点撮影
6月20日

屋上機械基礎

定点撮影

6月11日

1階内部施工

2階内部施工

定点撮影

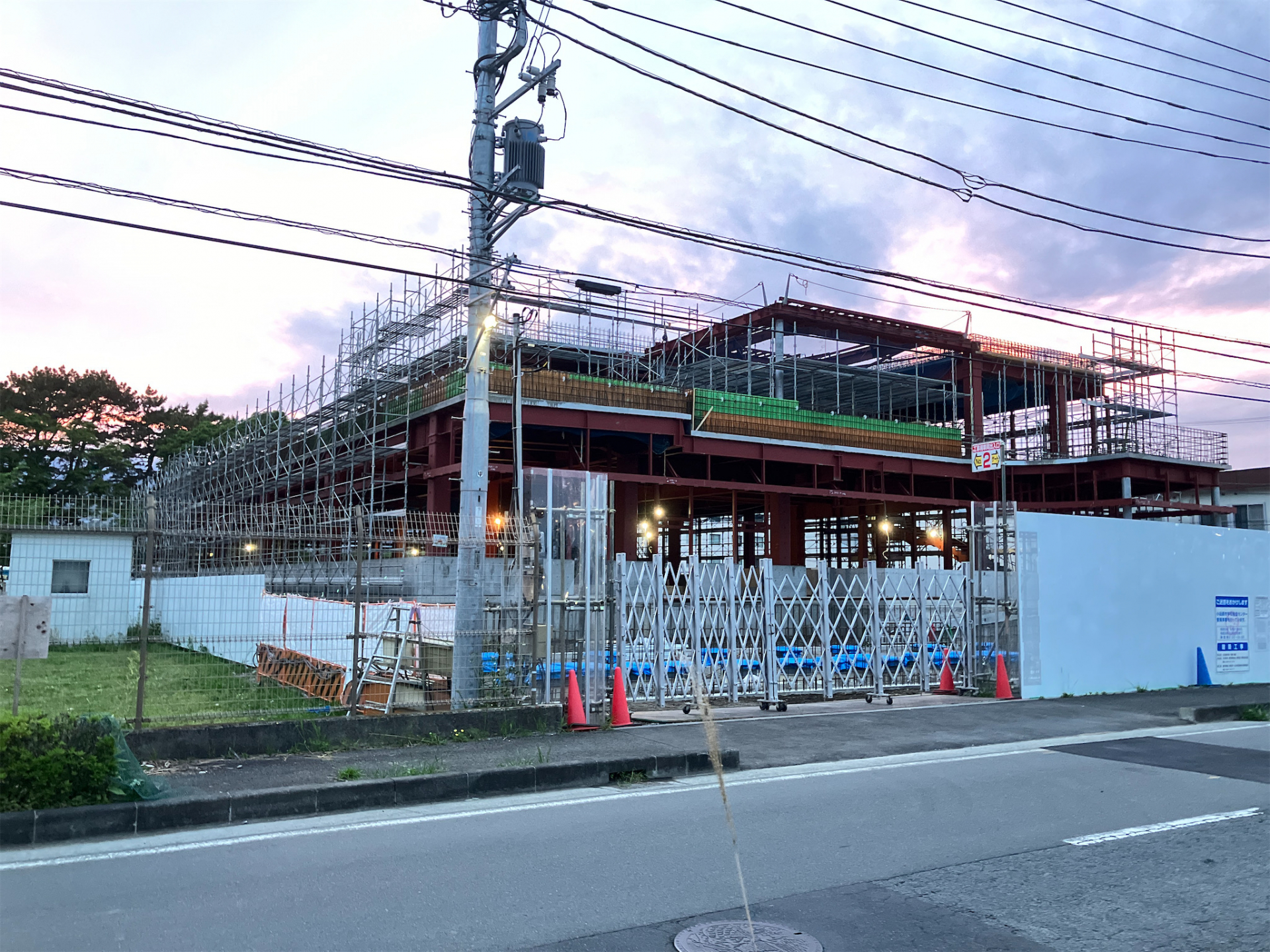

5月29日

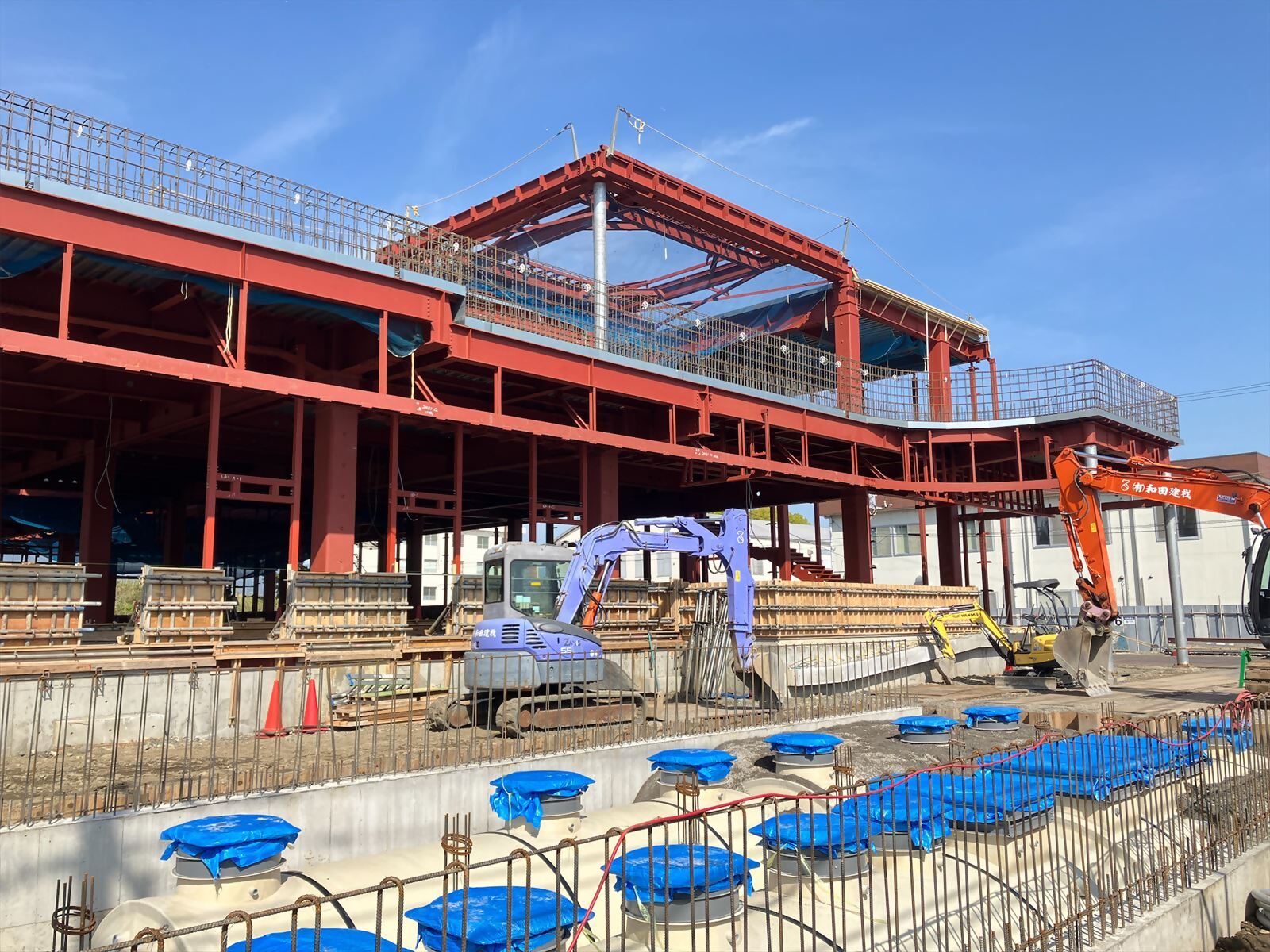

屋上パラペット打設

定点撮影
5月22日

外壁(ALC板)施工

定点撮影
5月15日

2階屋上機械基礎施工

定点撮影

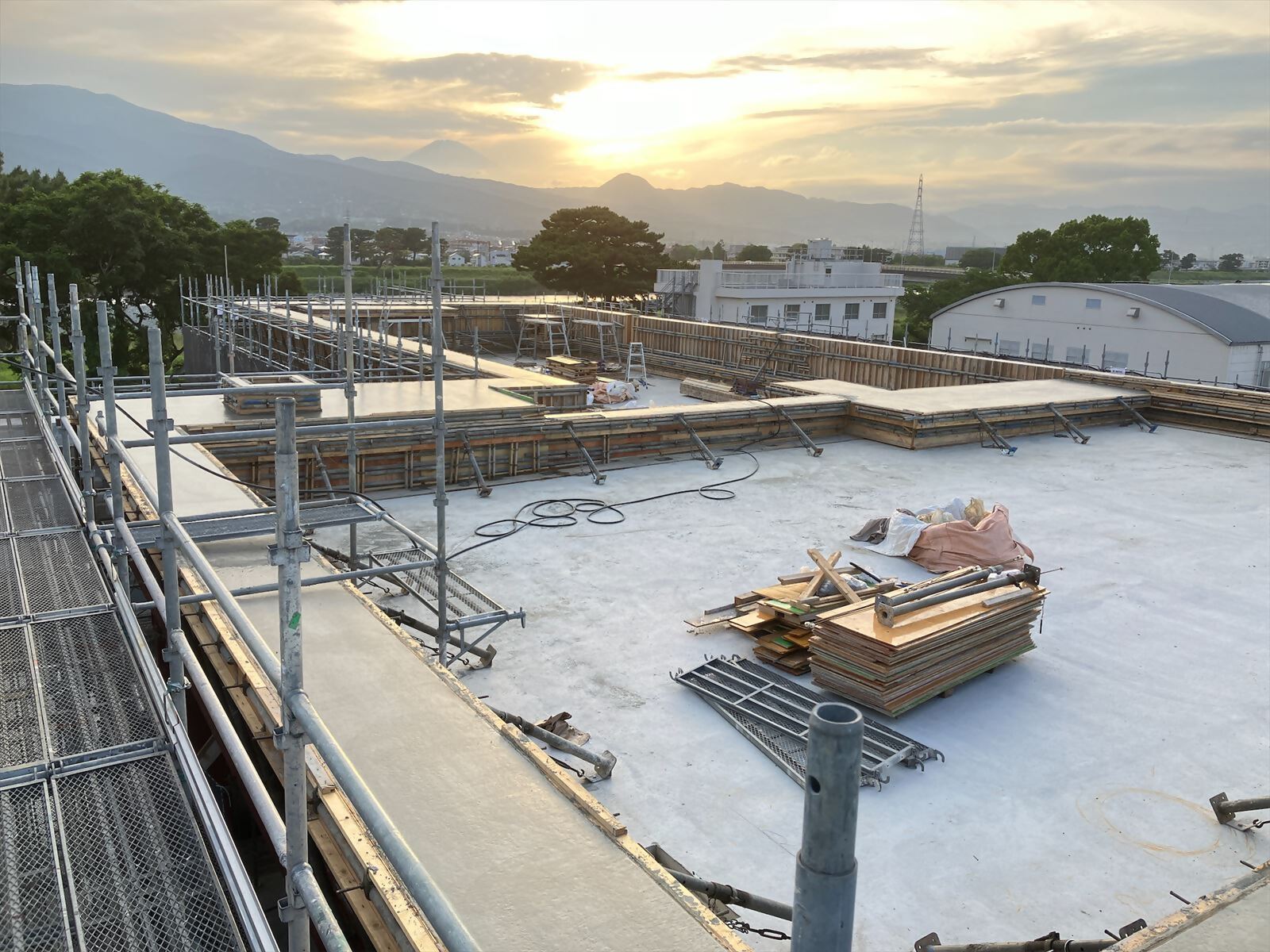

5月1日

屋上コンクリート打設

定点撮影
4月25日

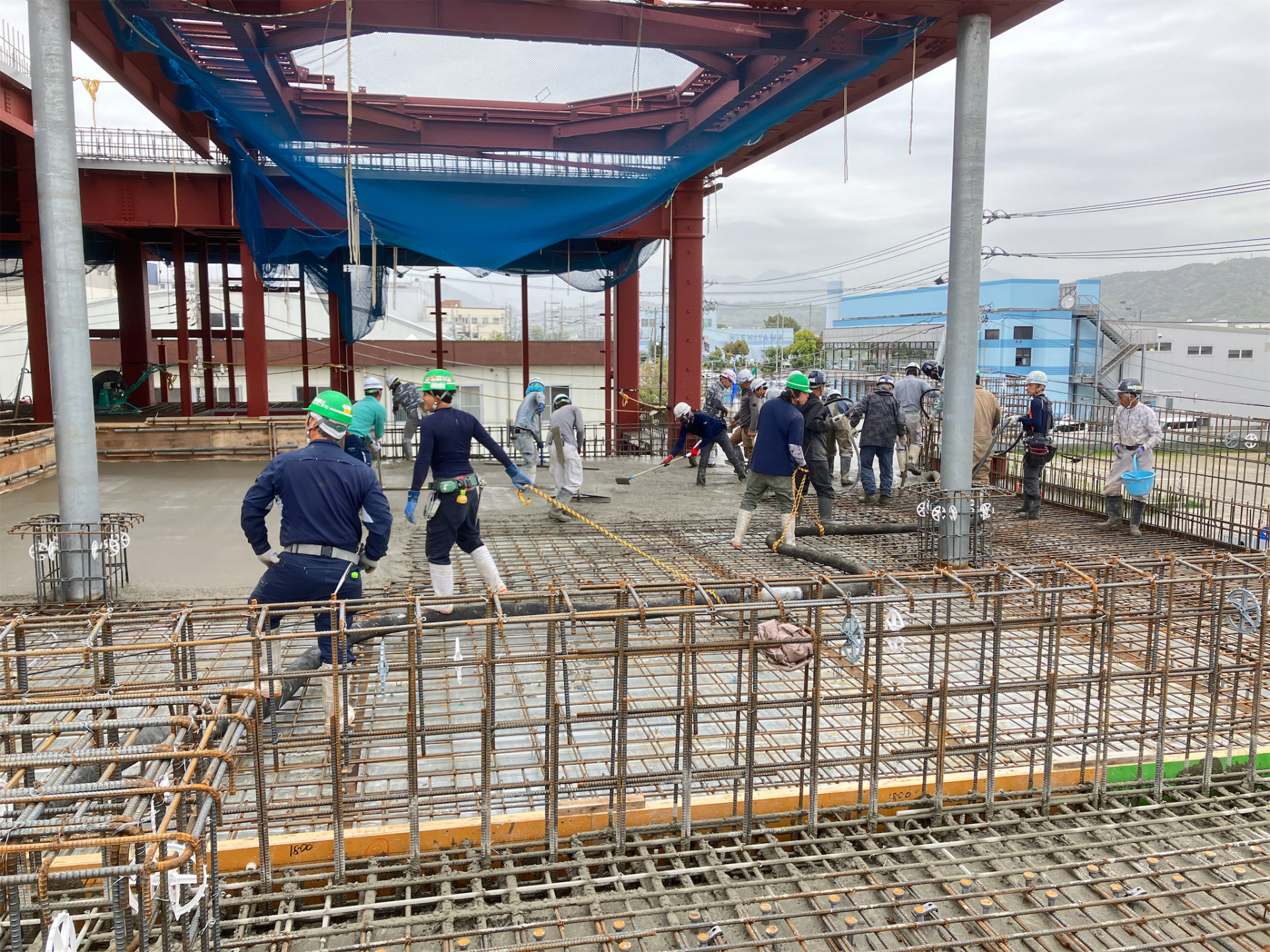

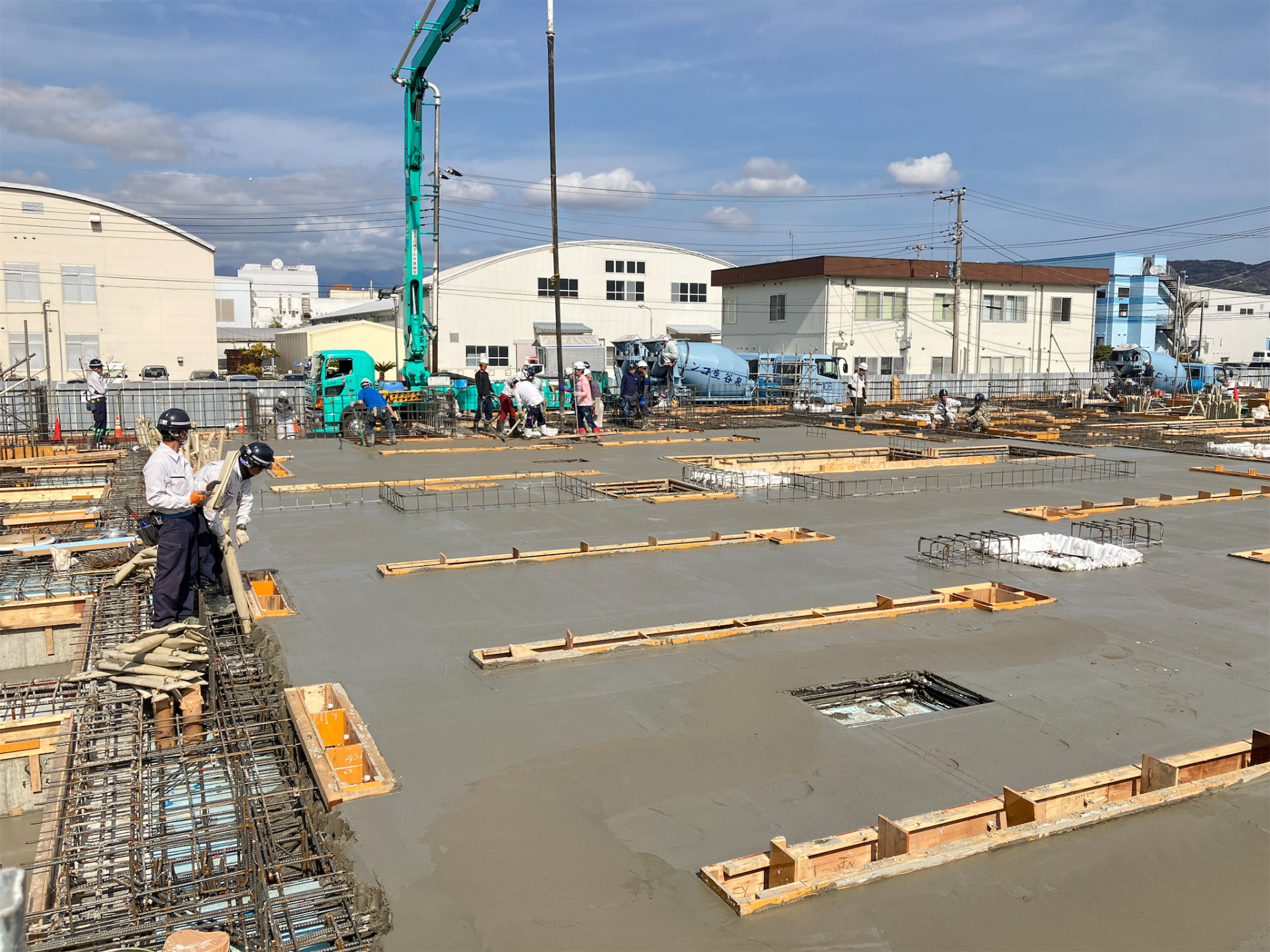

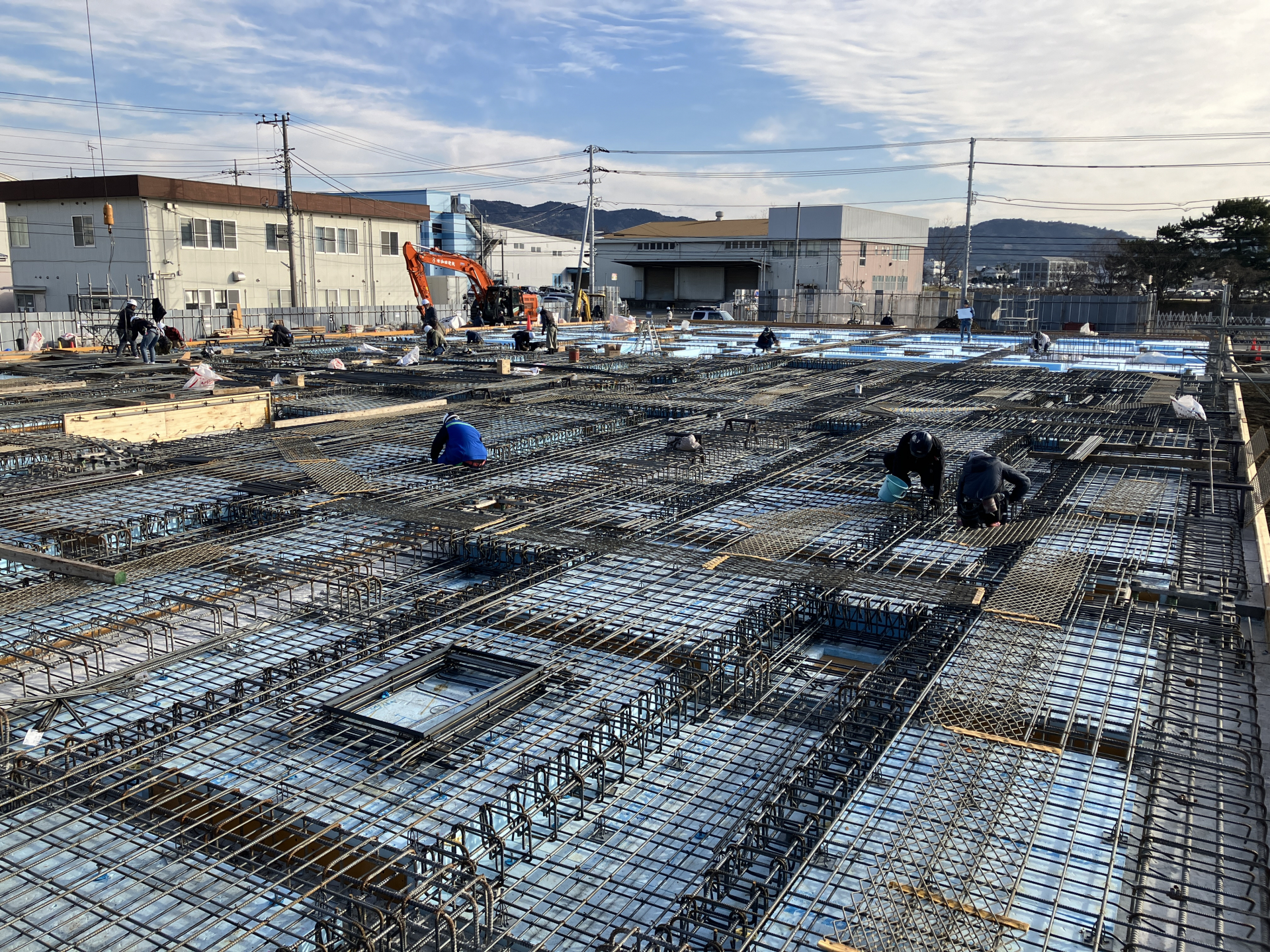

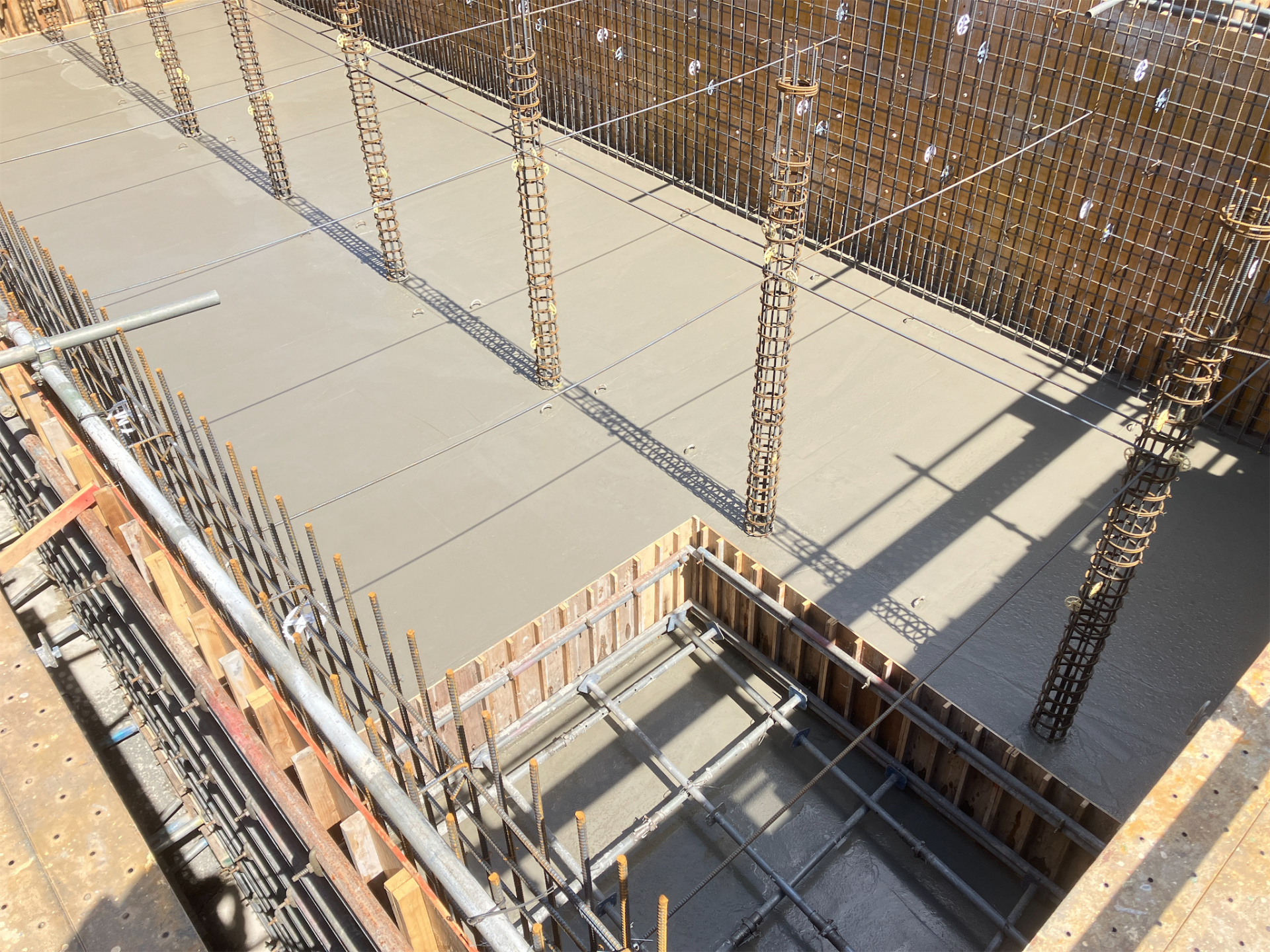

2階床コンクリート打設

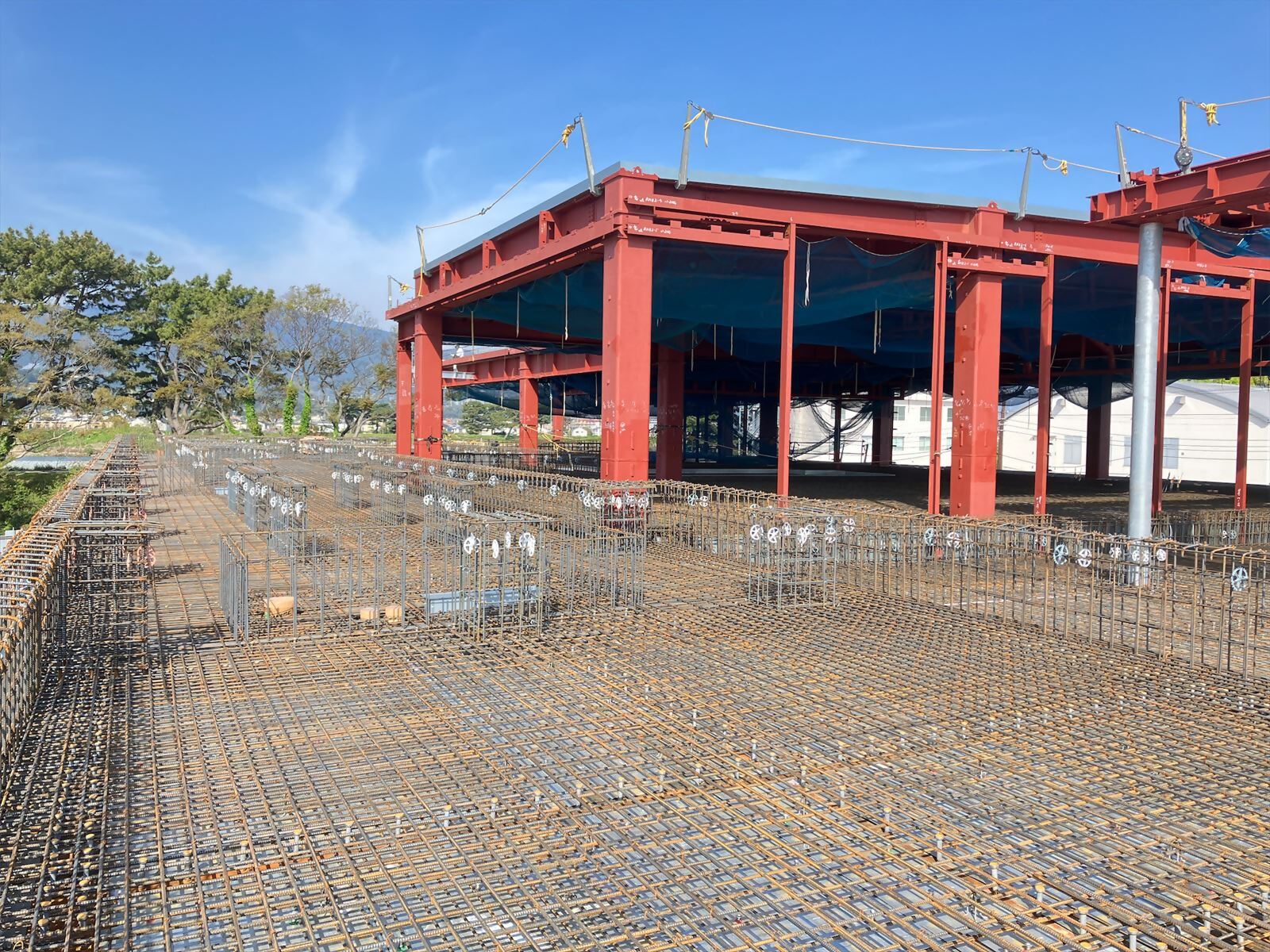

定点撮影
4月18日

2階床配筋施工

定点撮影(排水処理設備埋戻)
4月9日

2階床デッキ施工

定点撮影

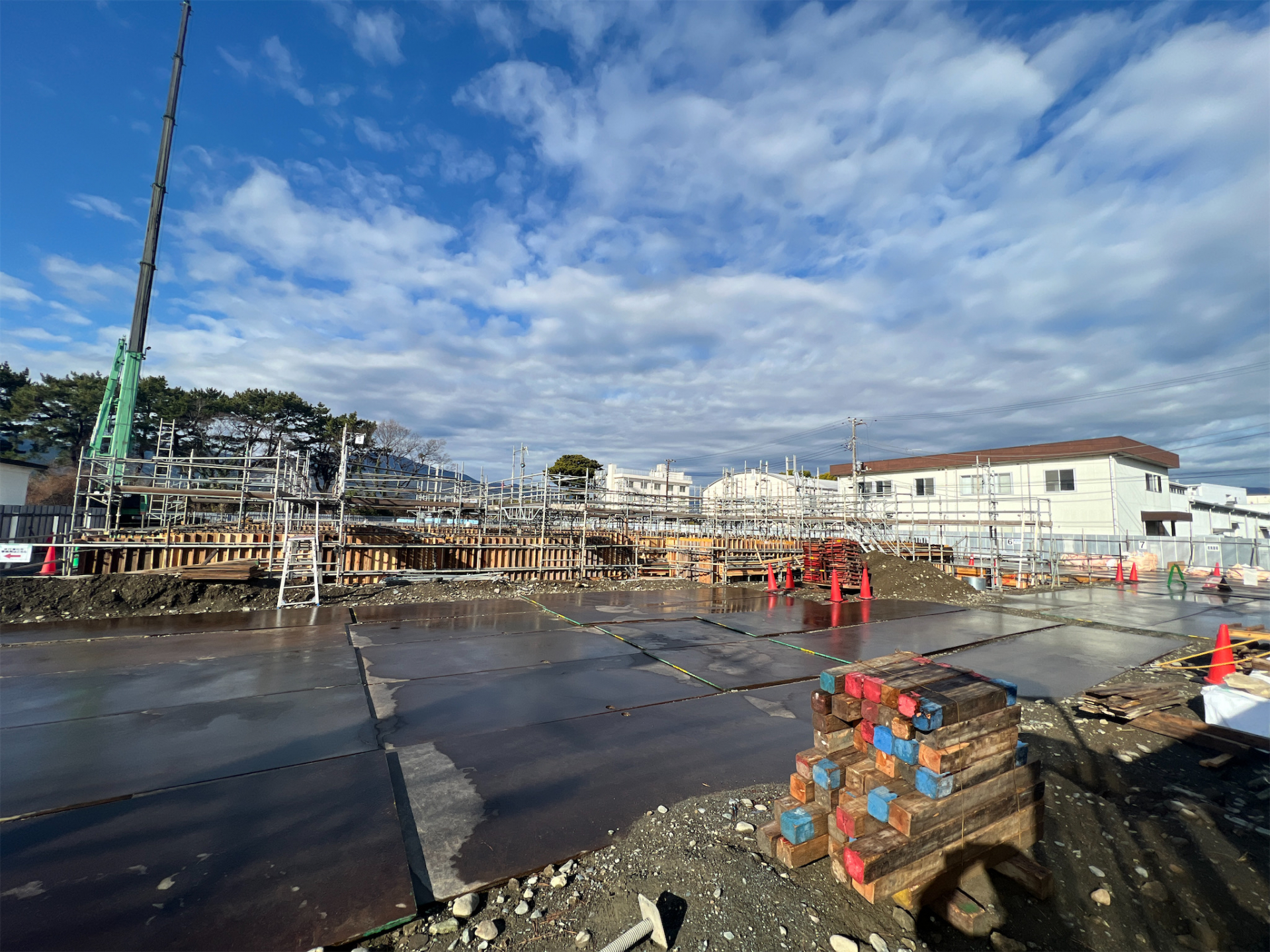

3月26日

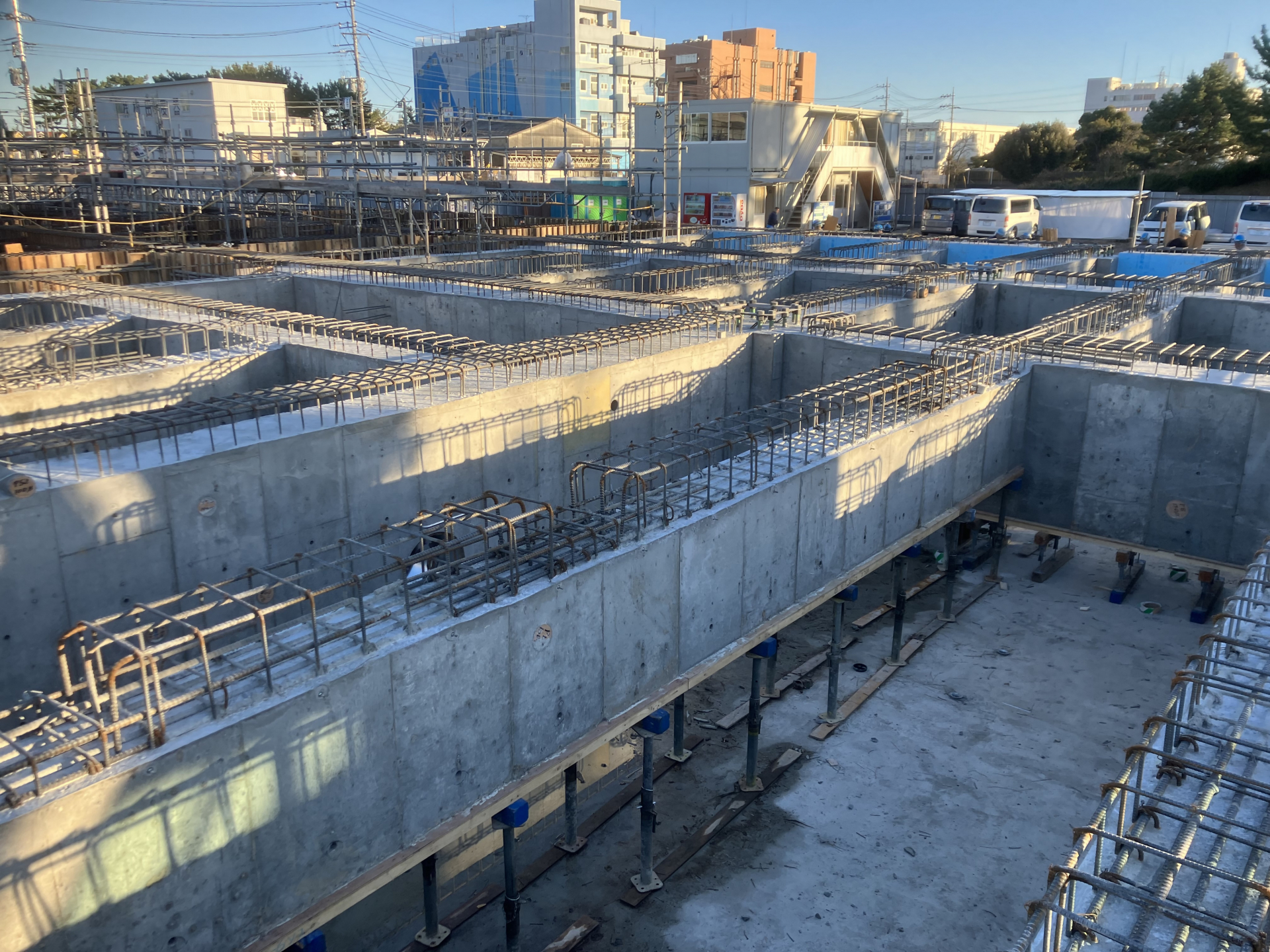

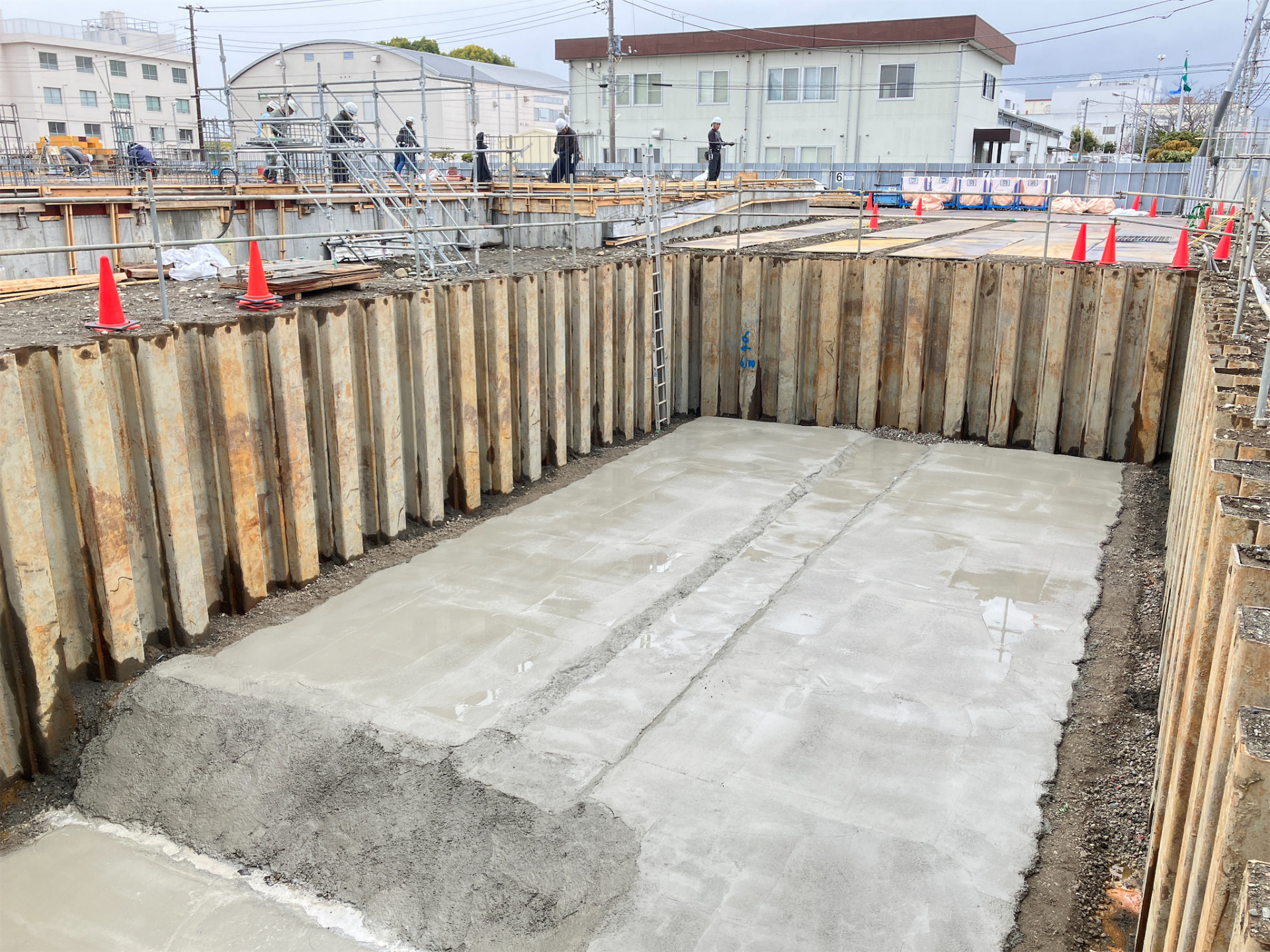

排水処理槽基礎施工

定点撮影

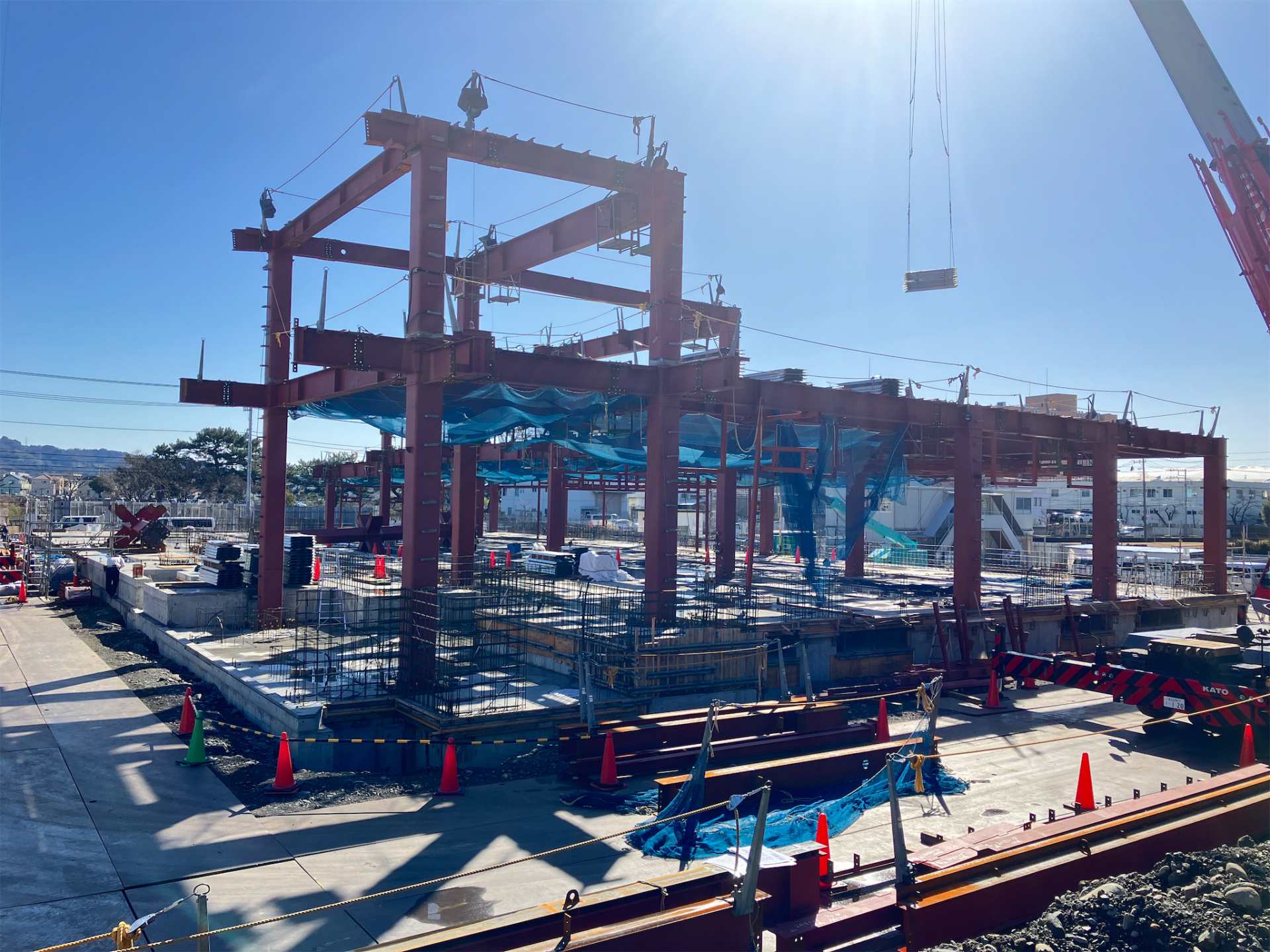

3月19日

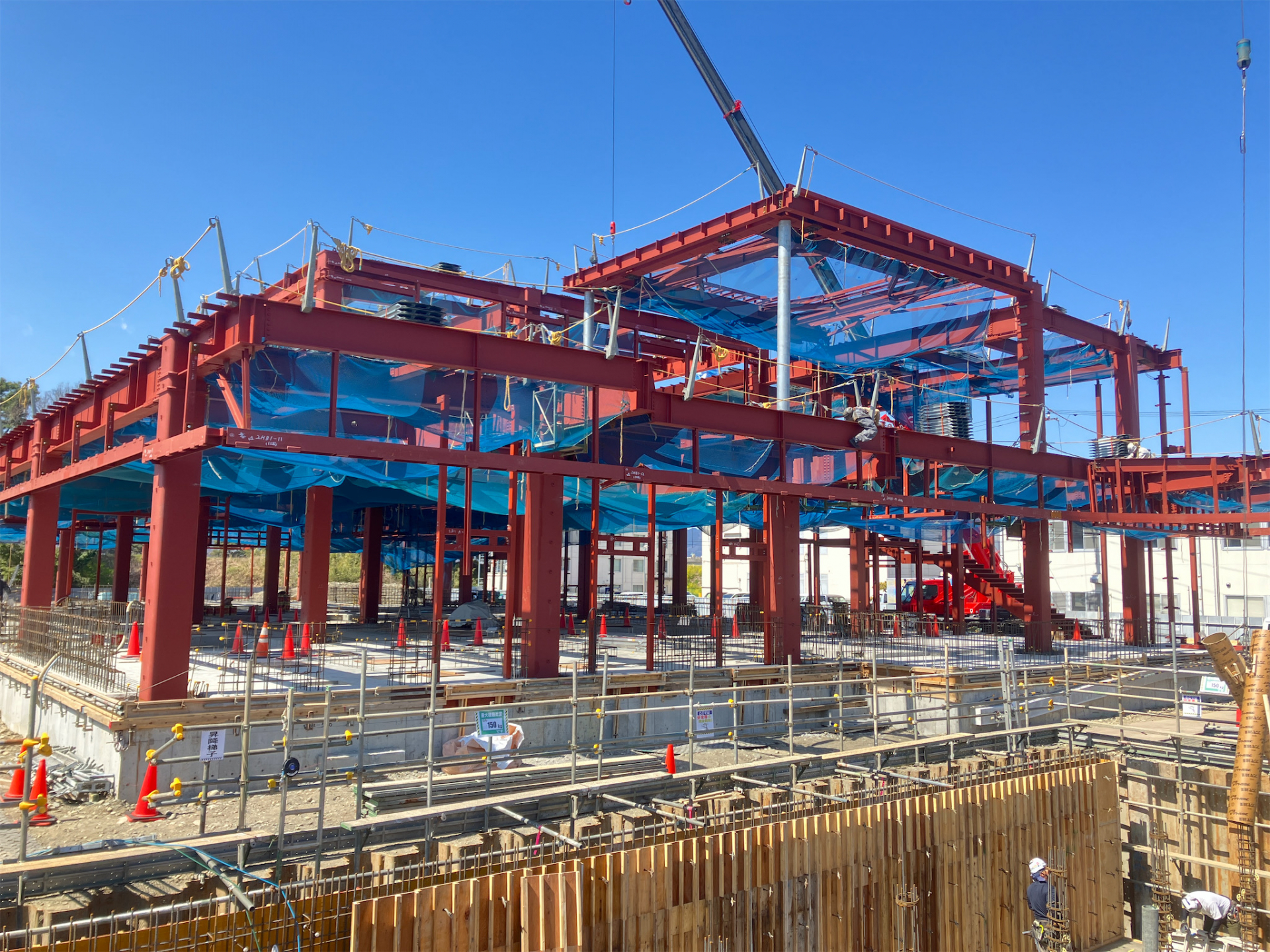

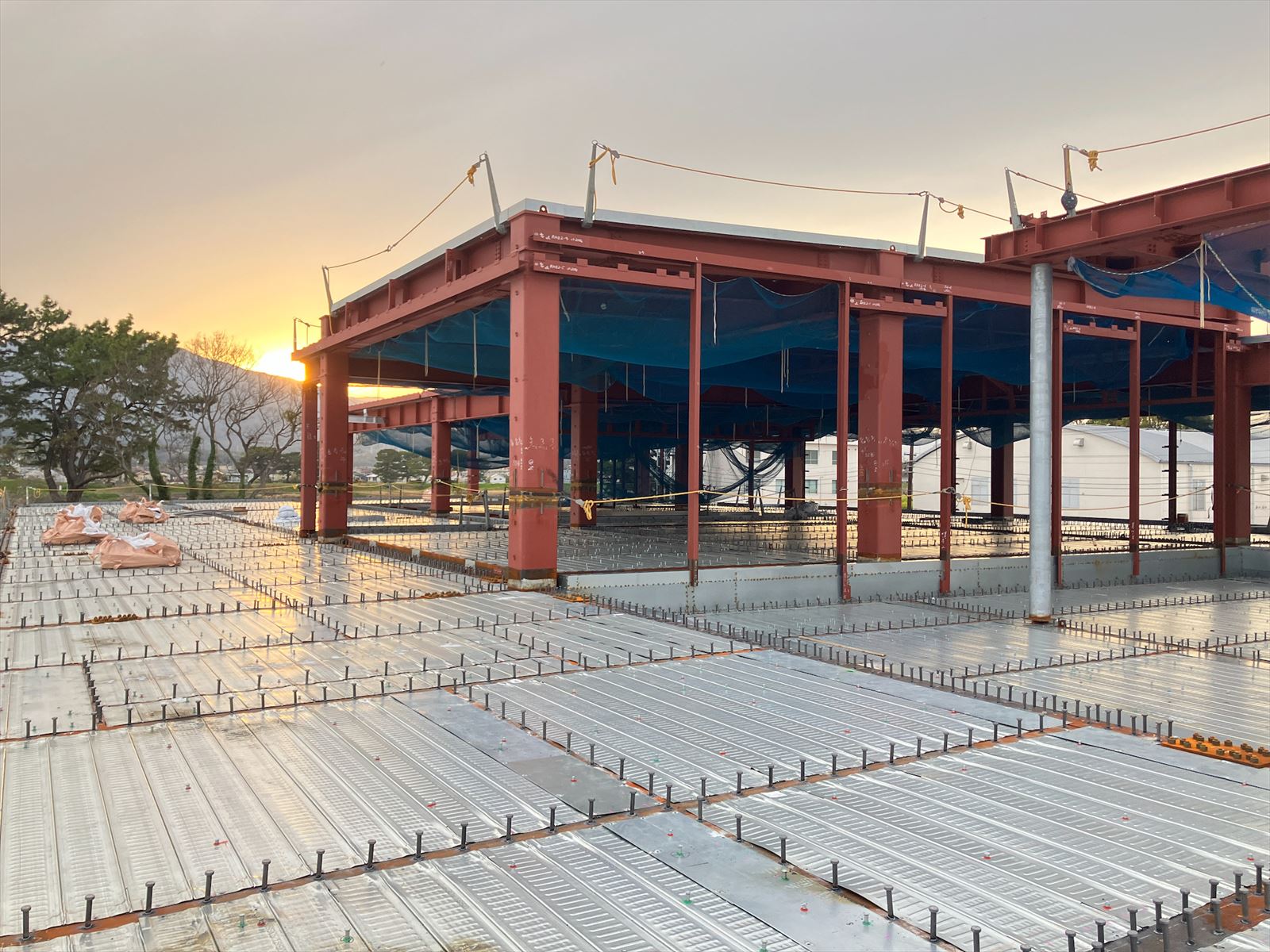

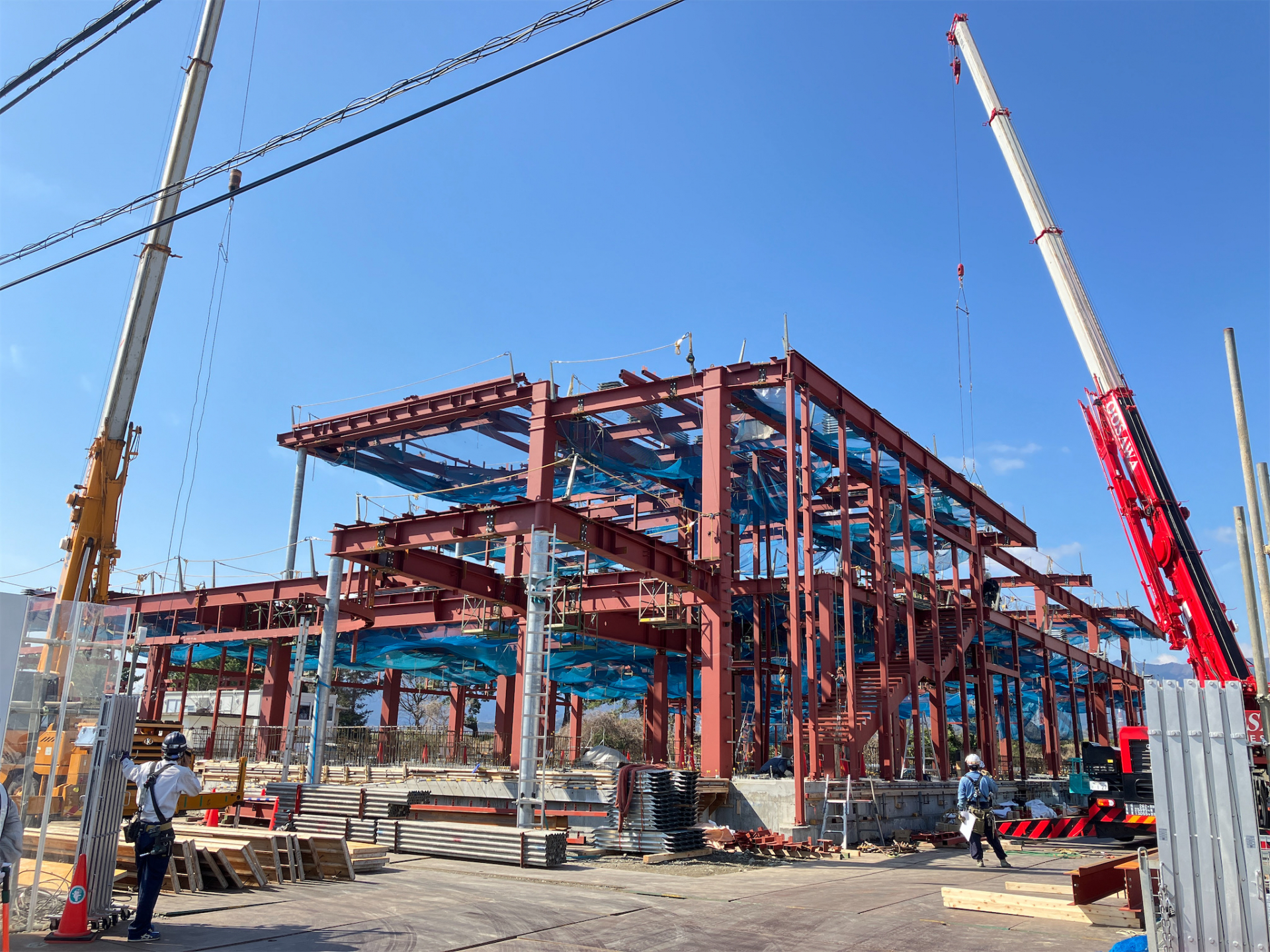

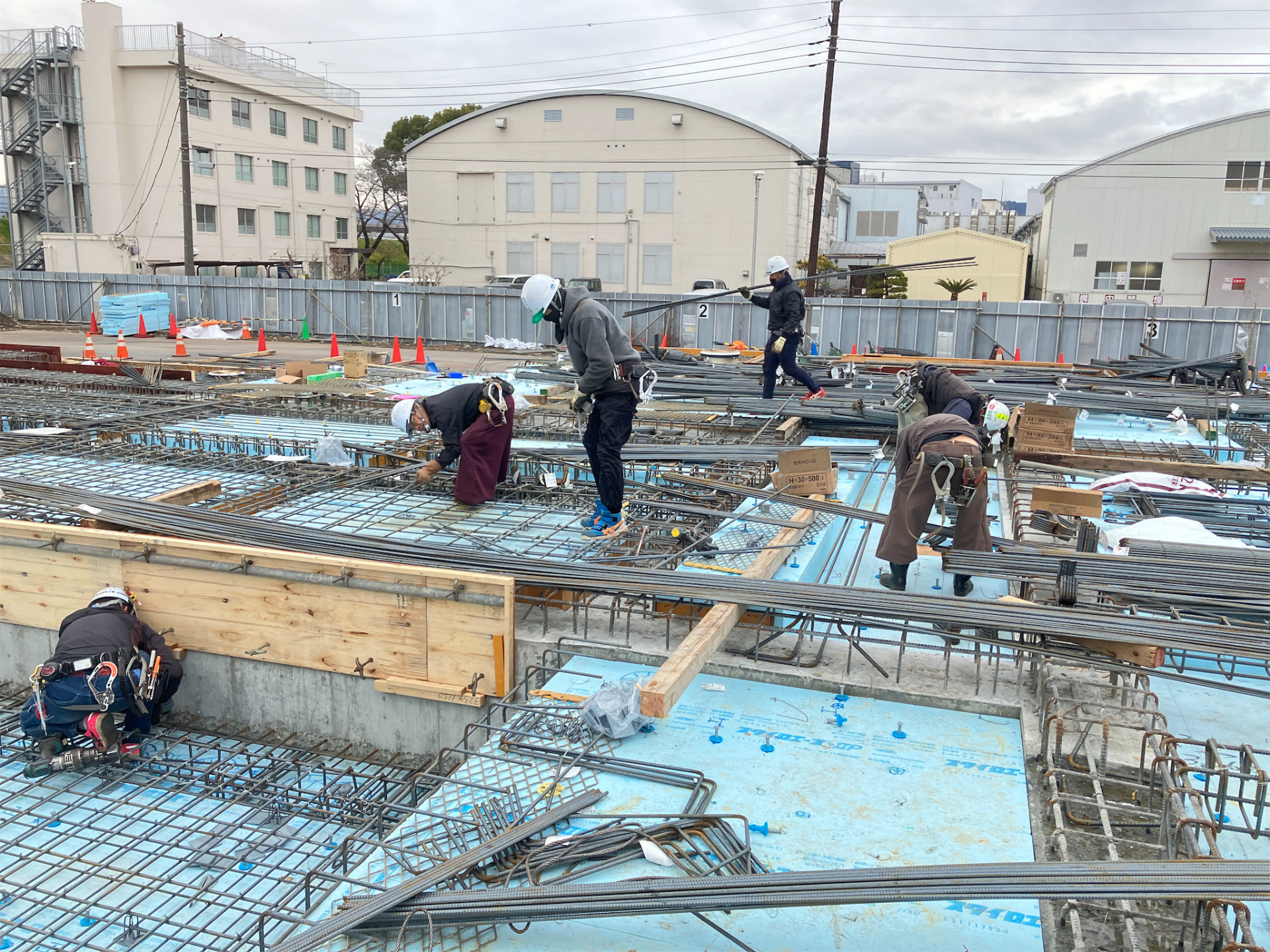

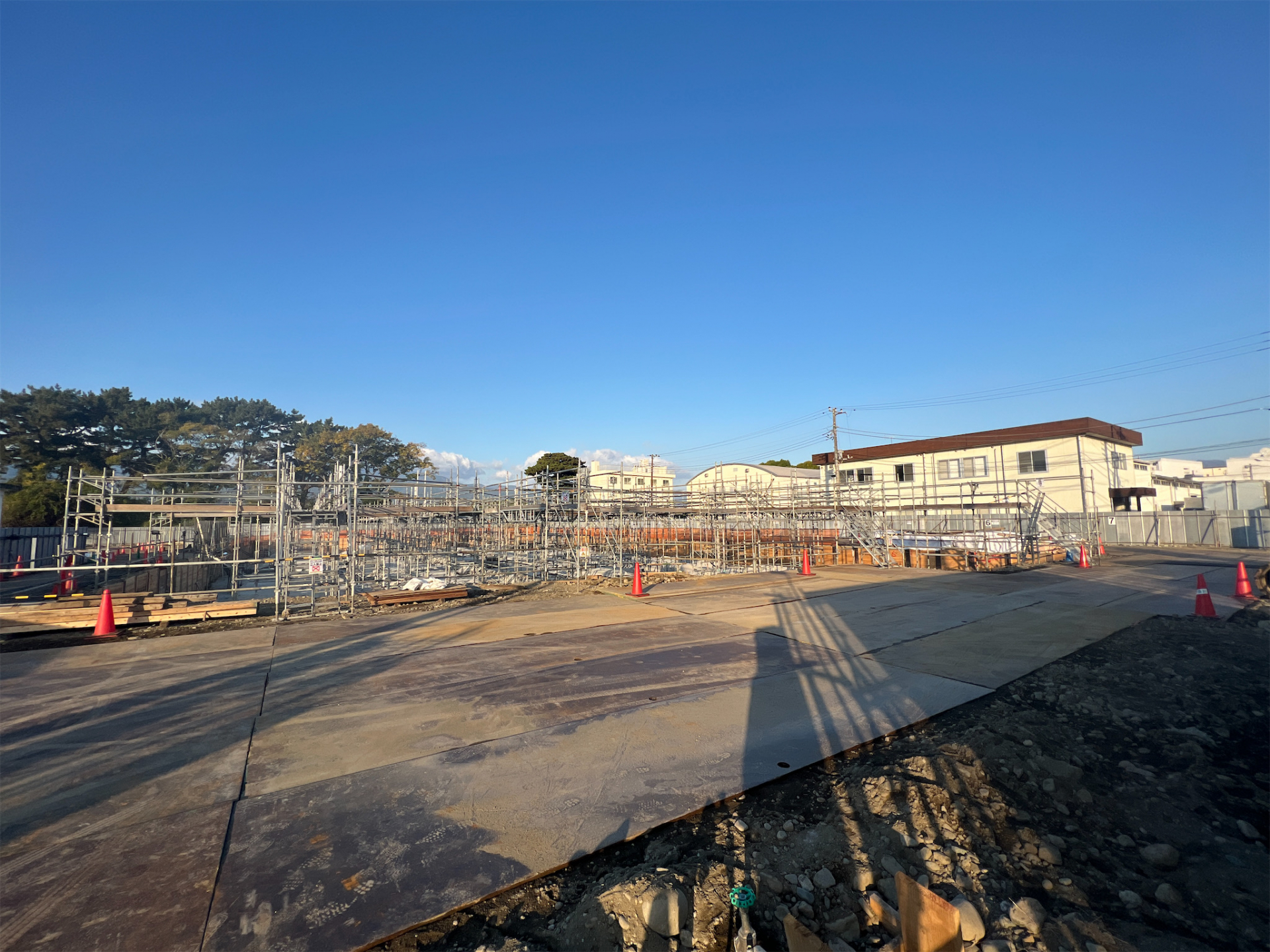

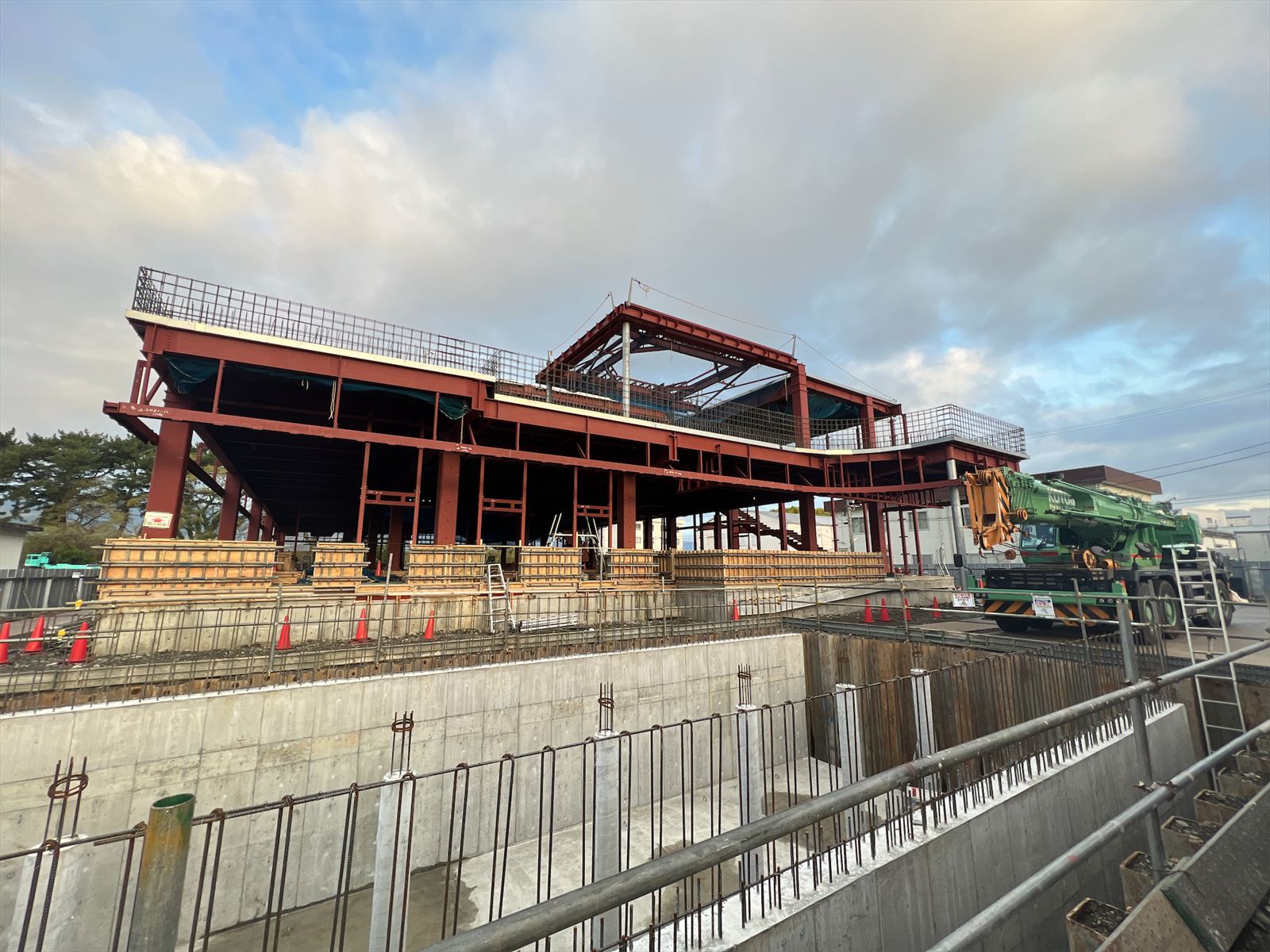

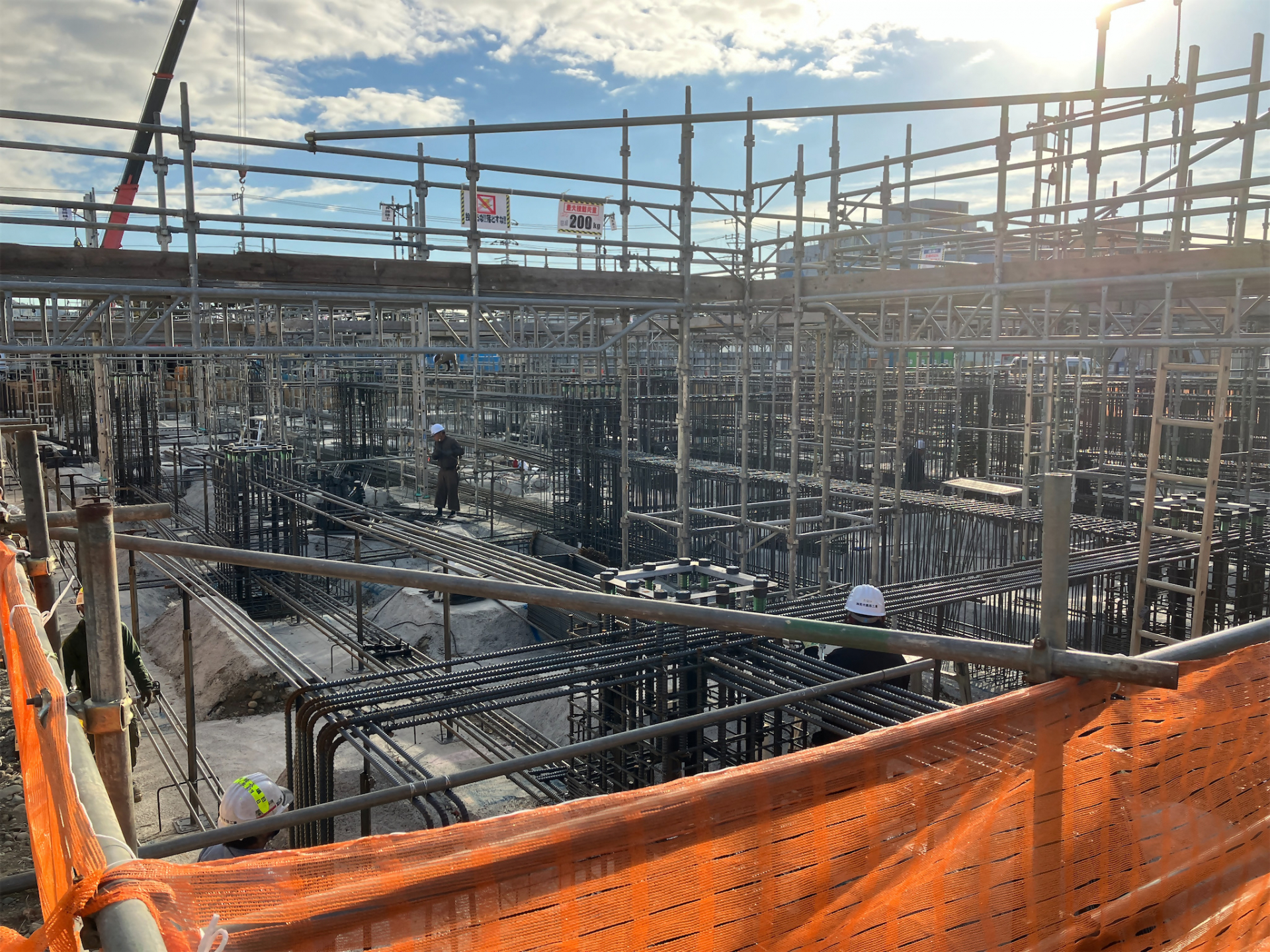

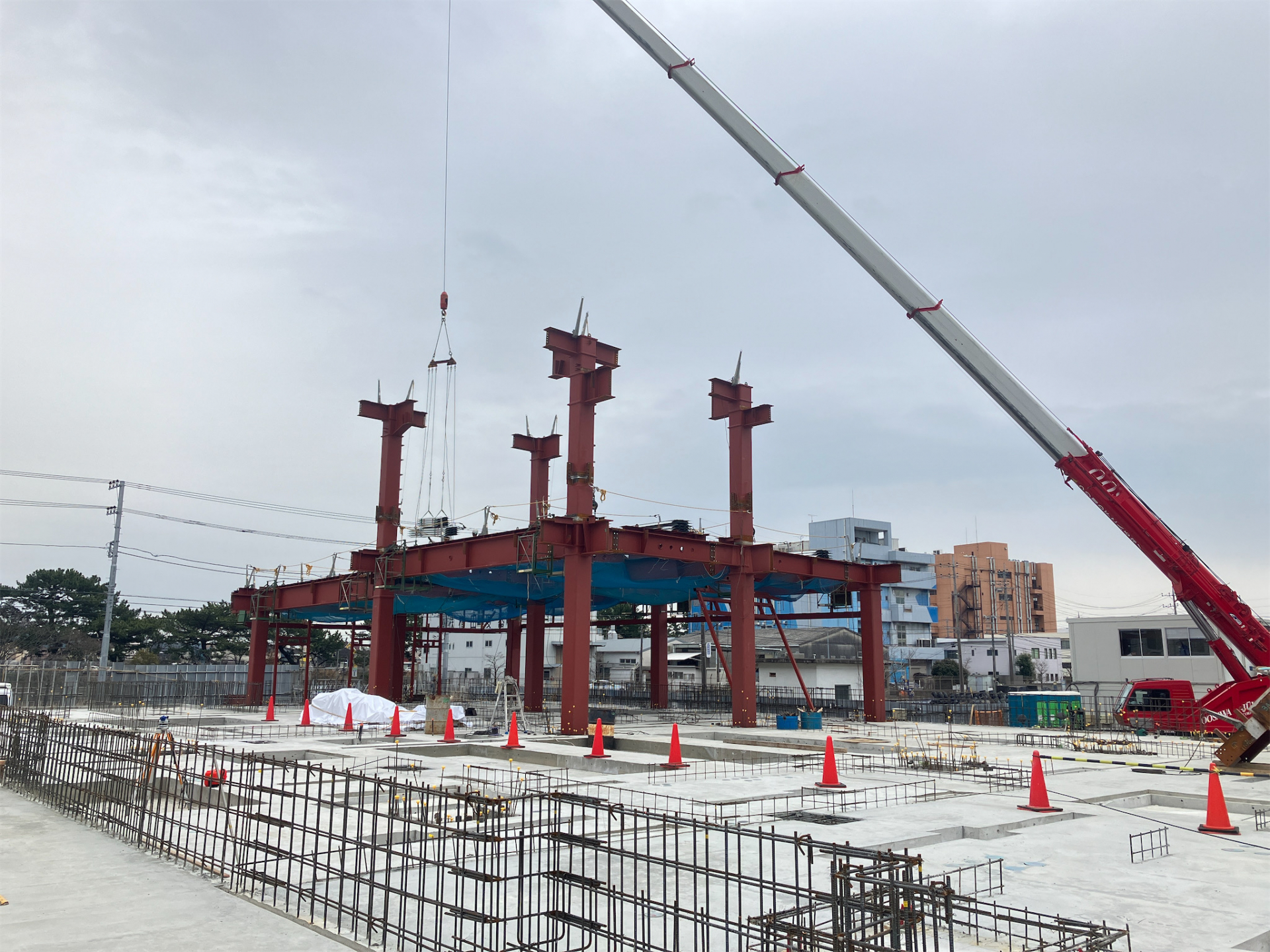

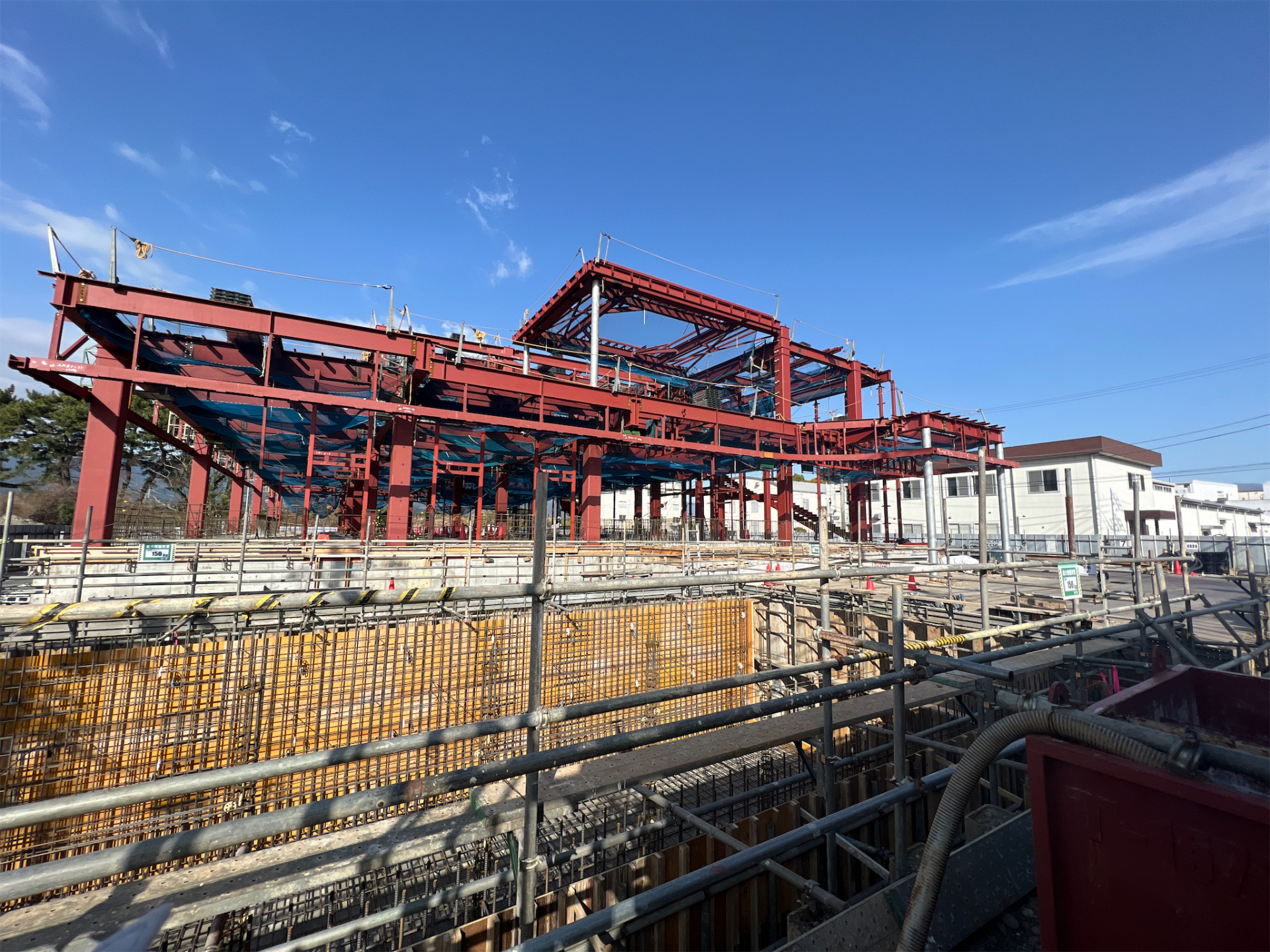

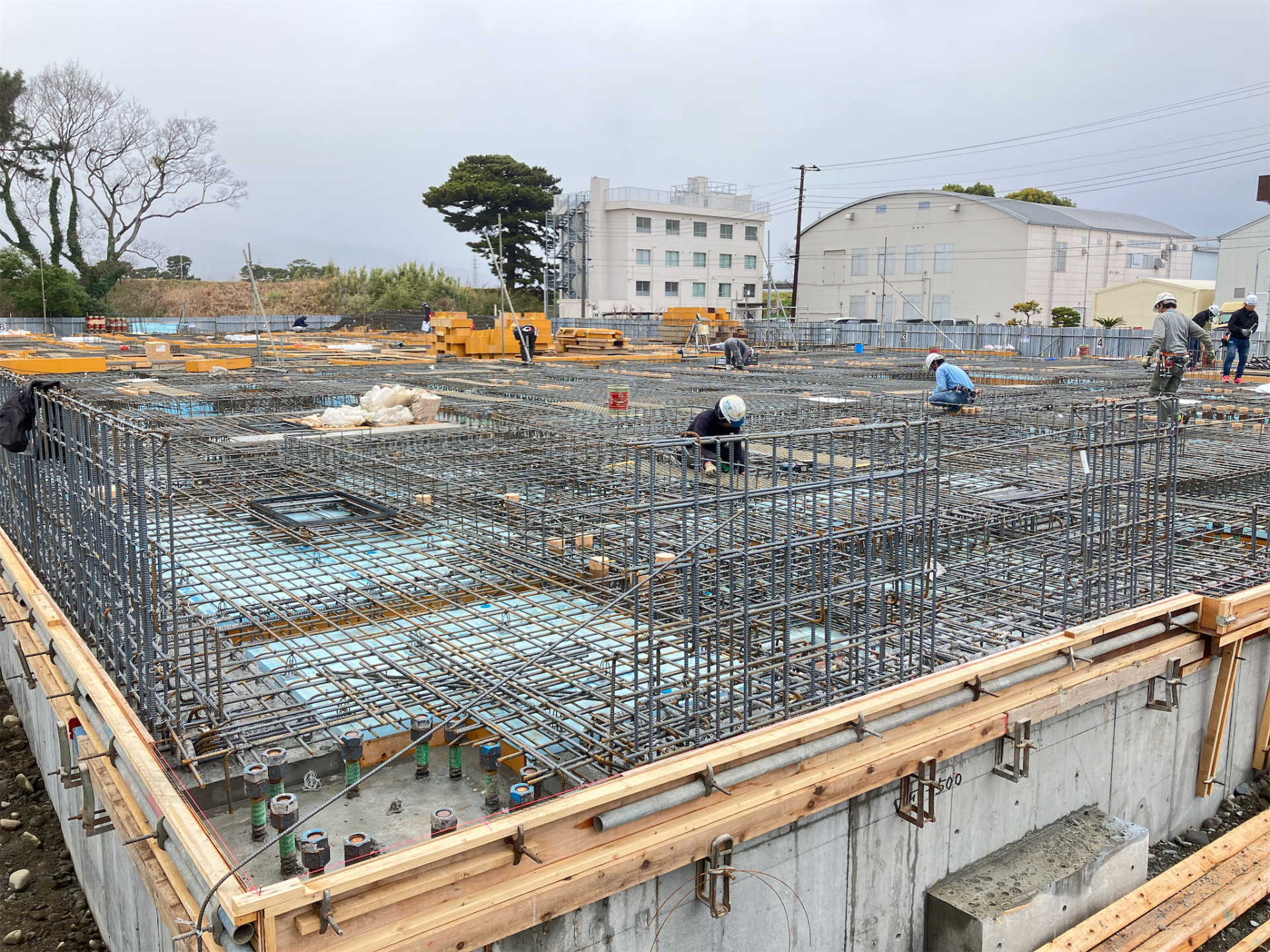

鉄骨建方

定点撮影
3月12日

鉄骨建方

定点撮影
3月5日

1階床コンクリート打設

定点撮影

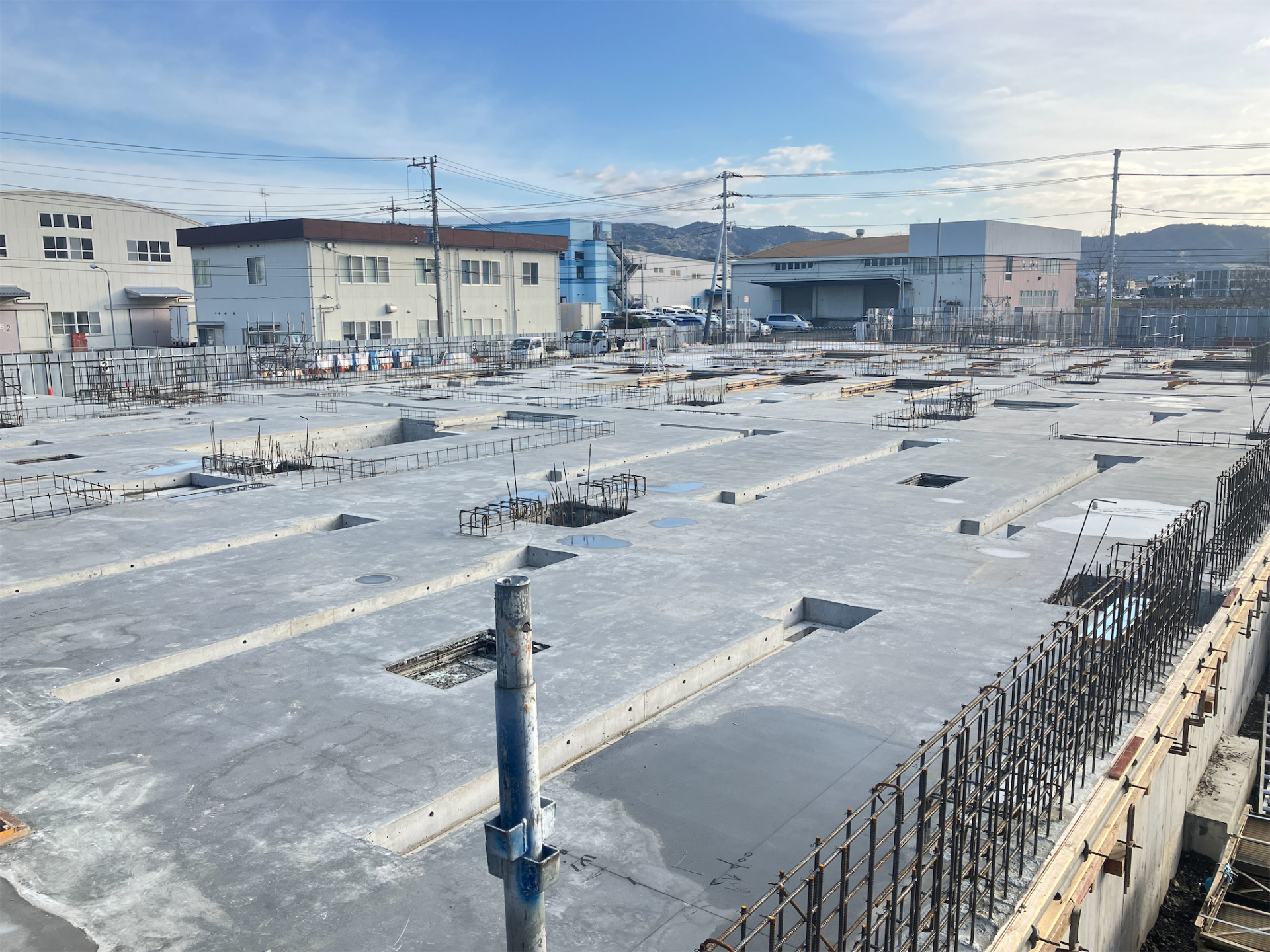

2月28日

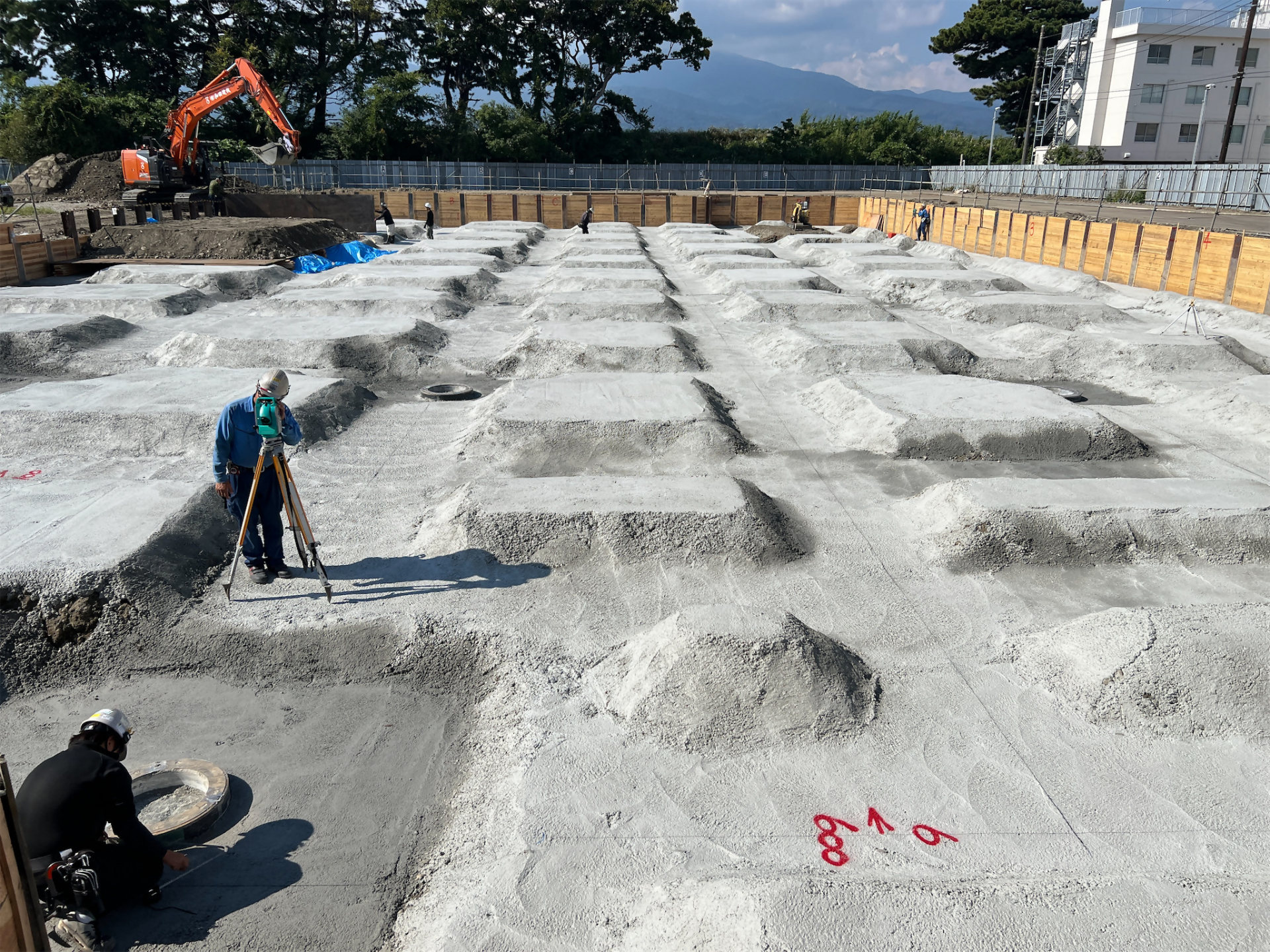

1階床コンクリート打設

定点撮影
2月22日

排水処理槽施工準備

定点撮影
2月16日

1階床鉄筋施工

定点撮影
2月6日

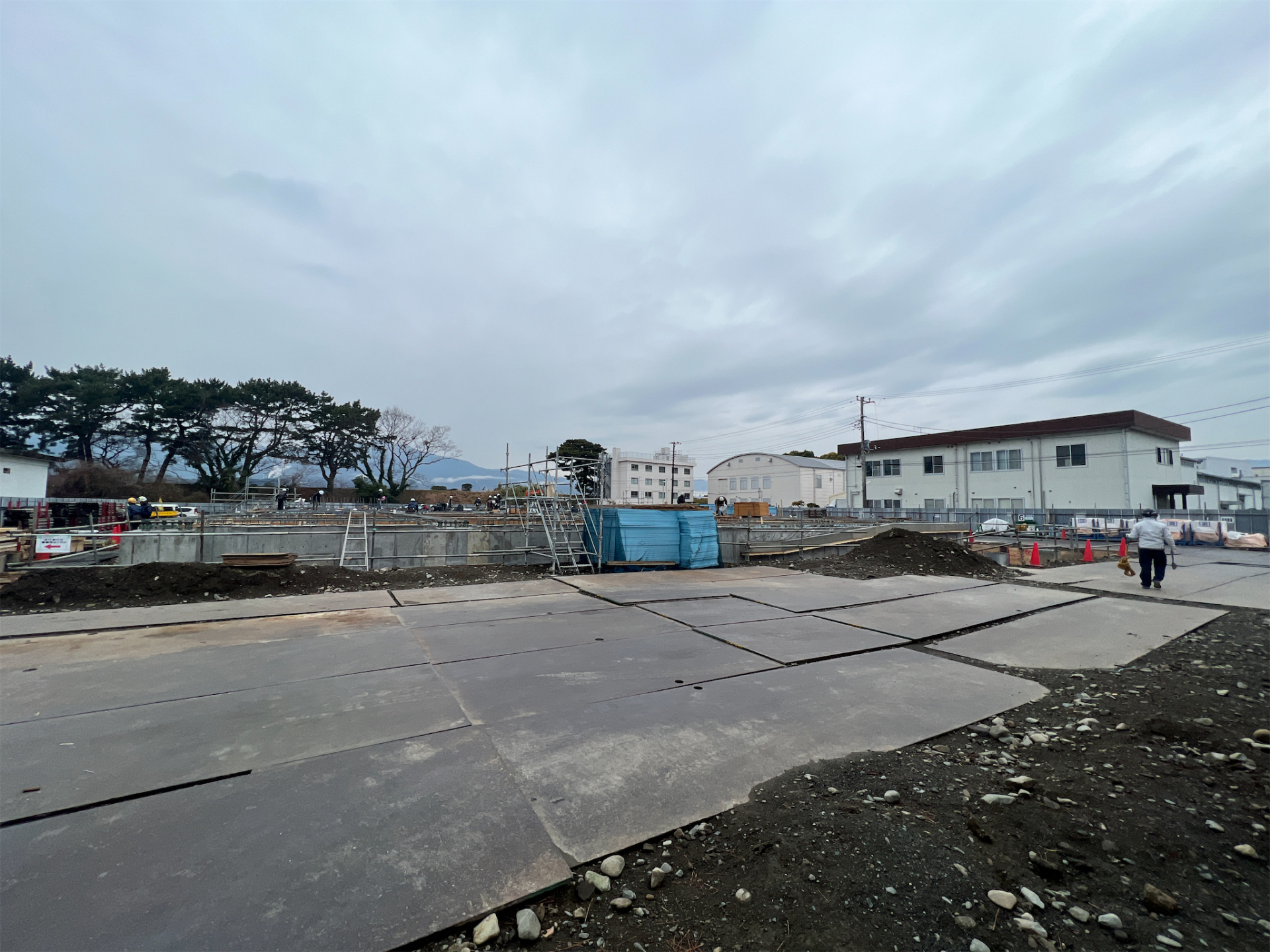

1階床施工準備

定点撮影

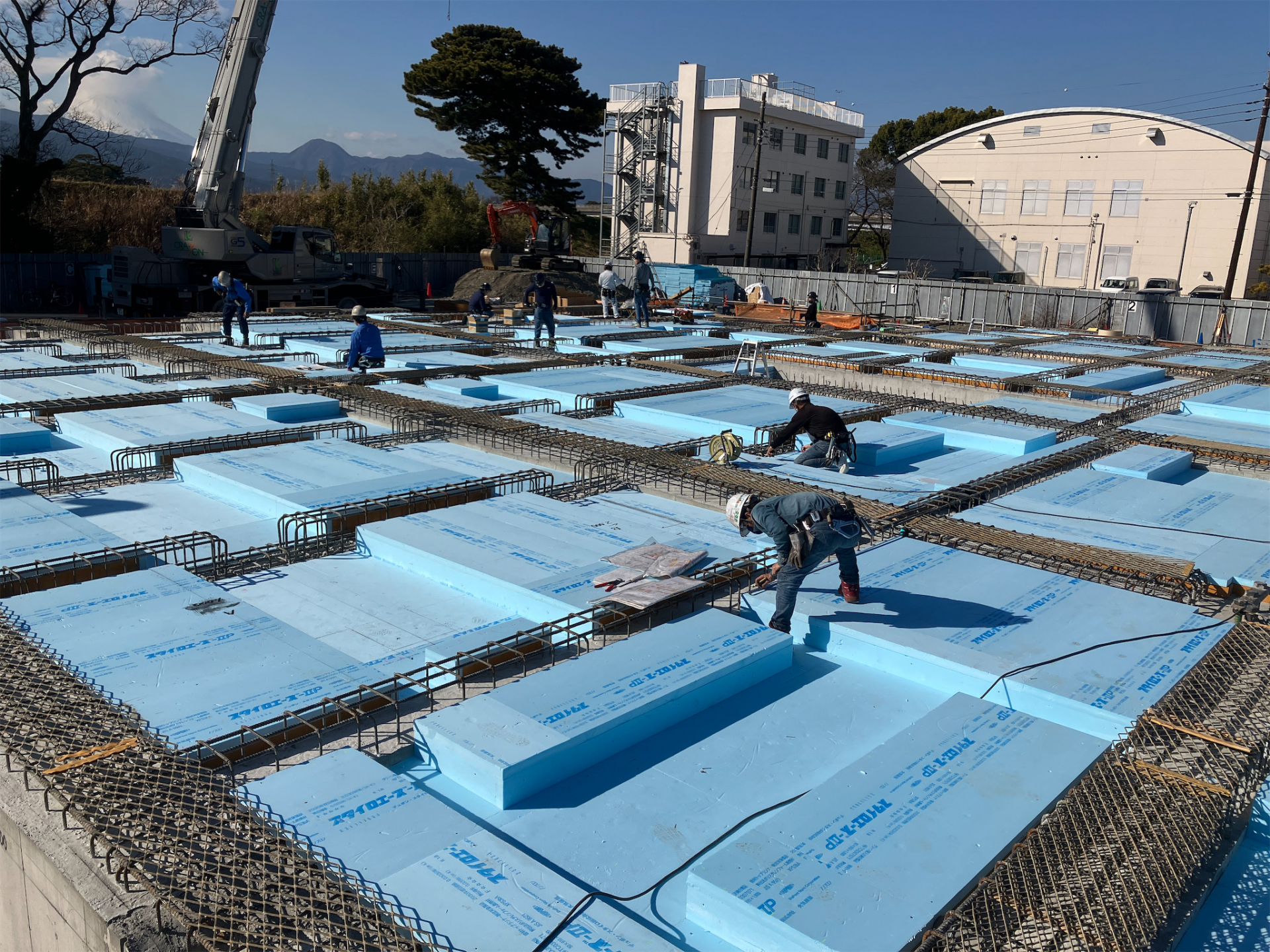

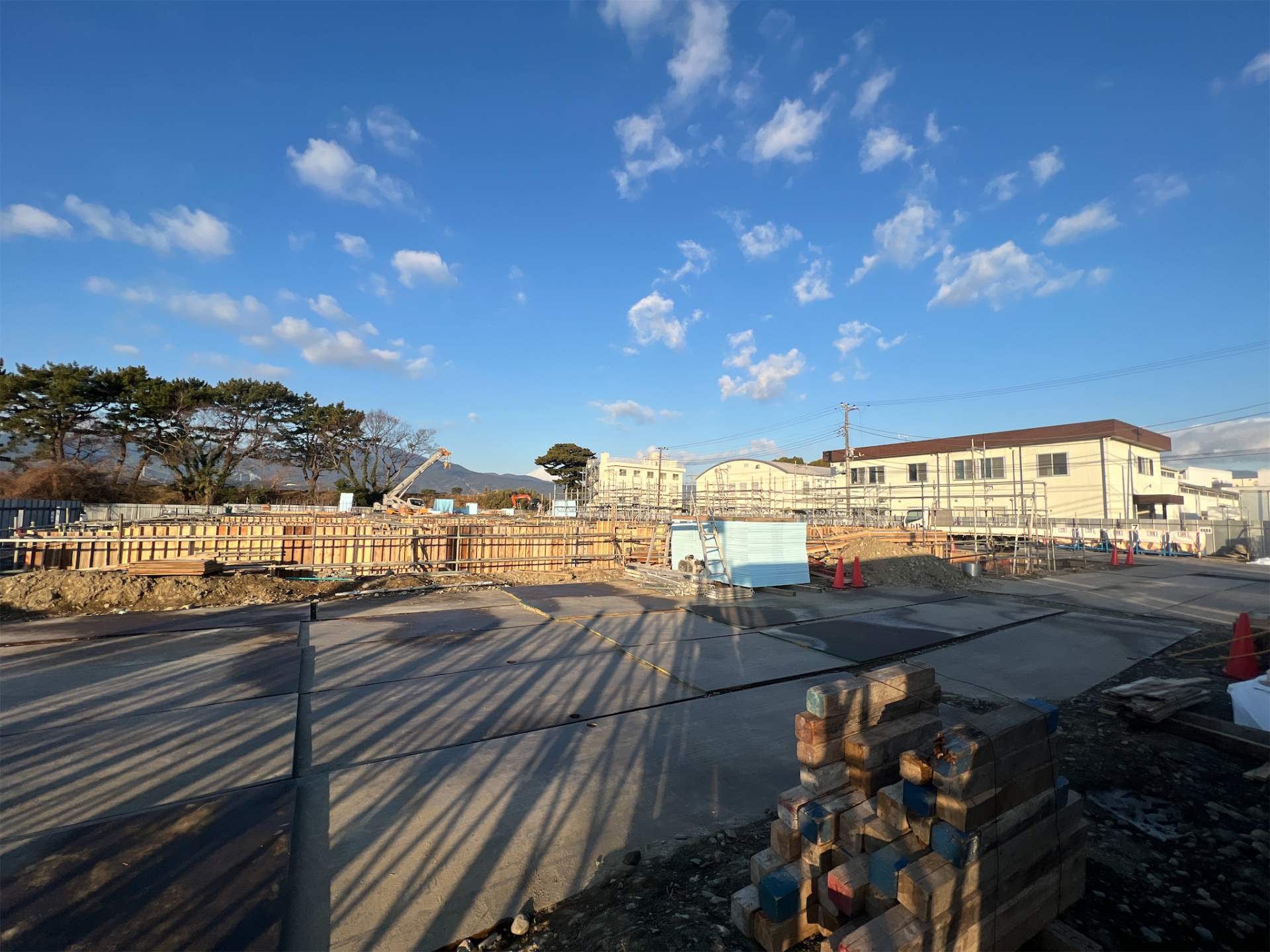

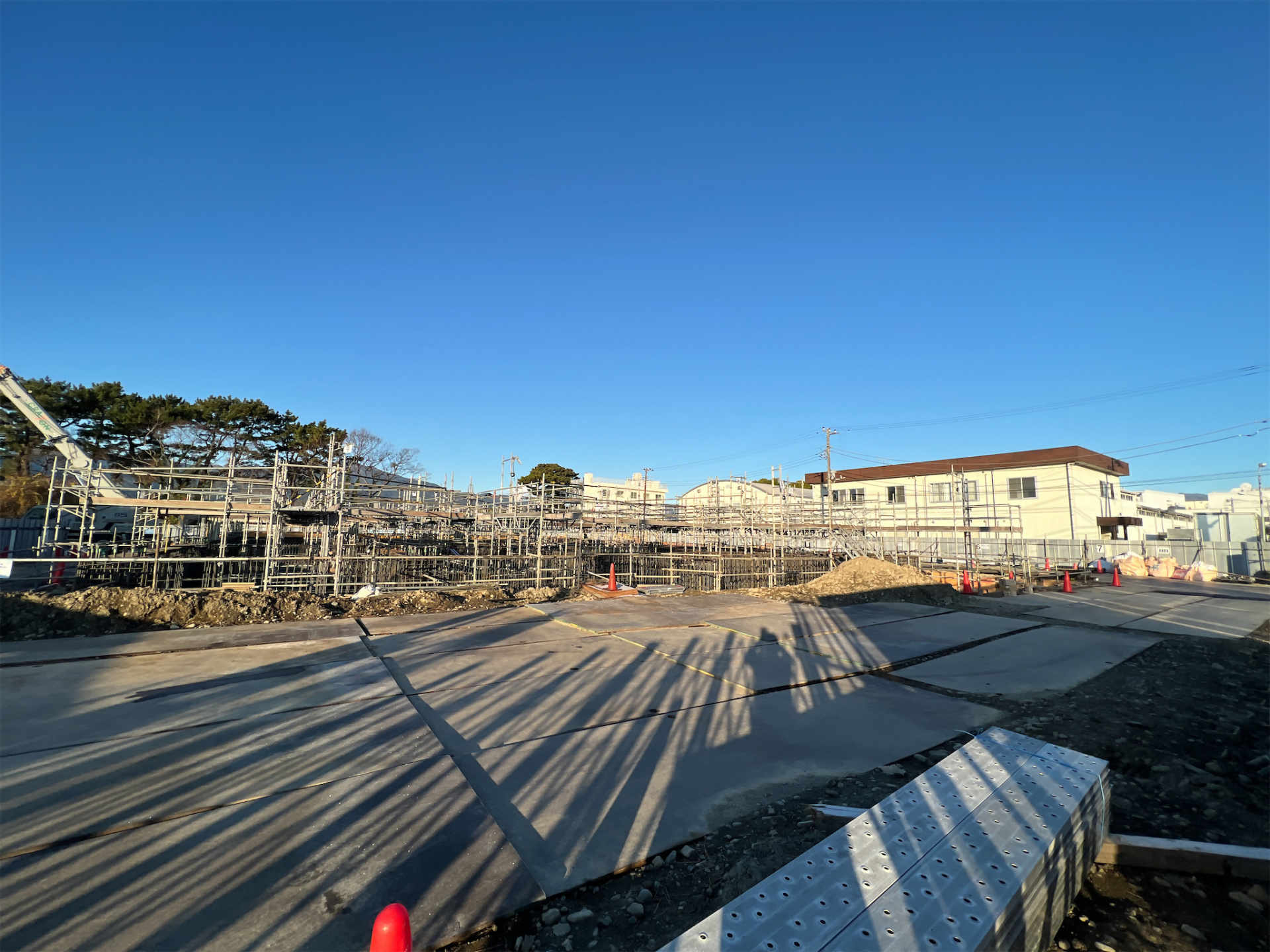

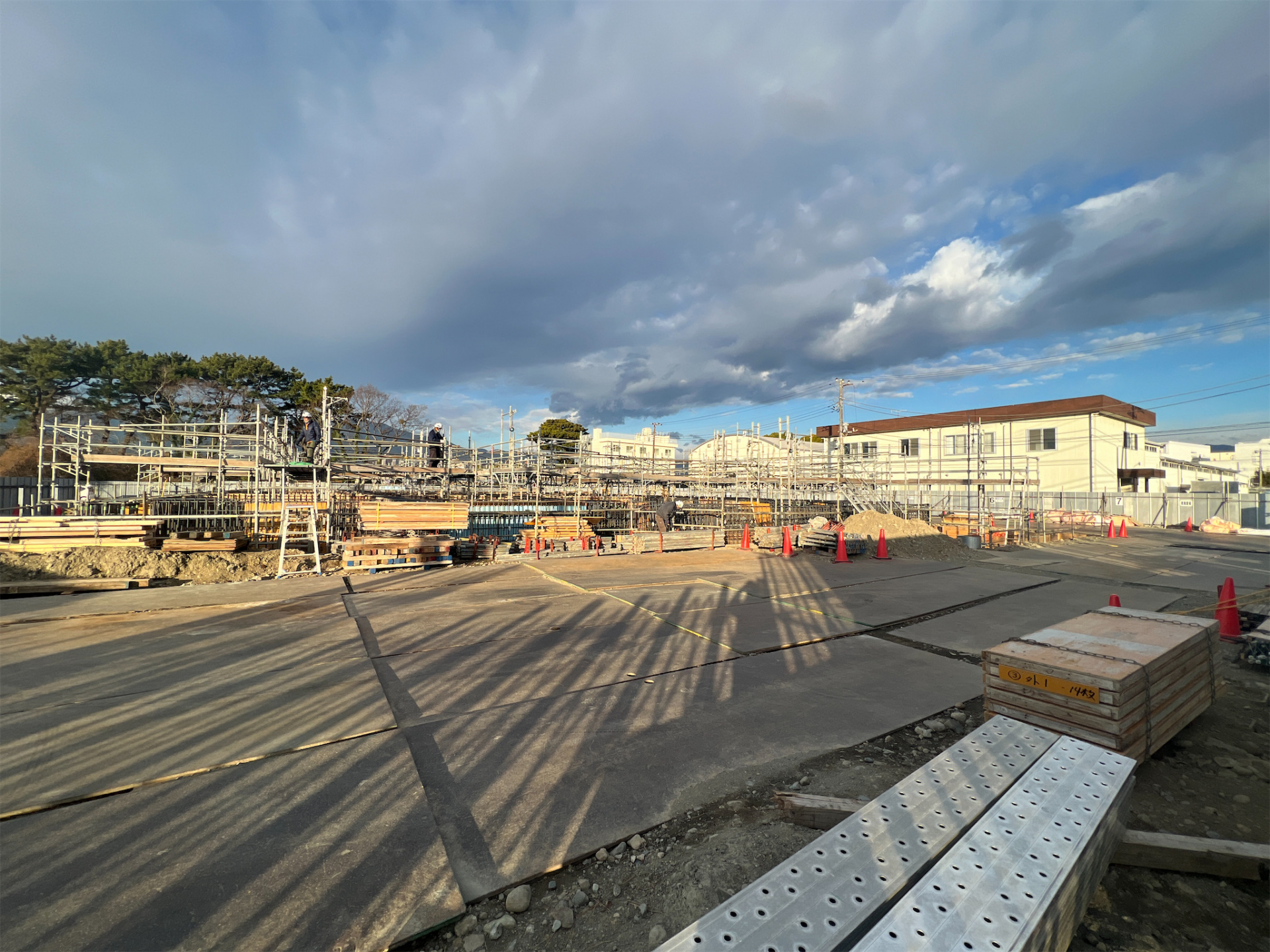

1月30日

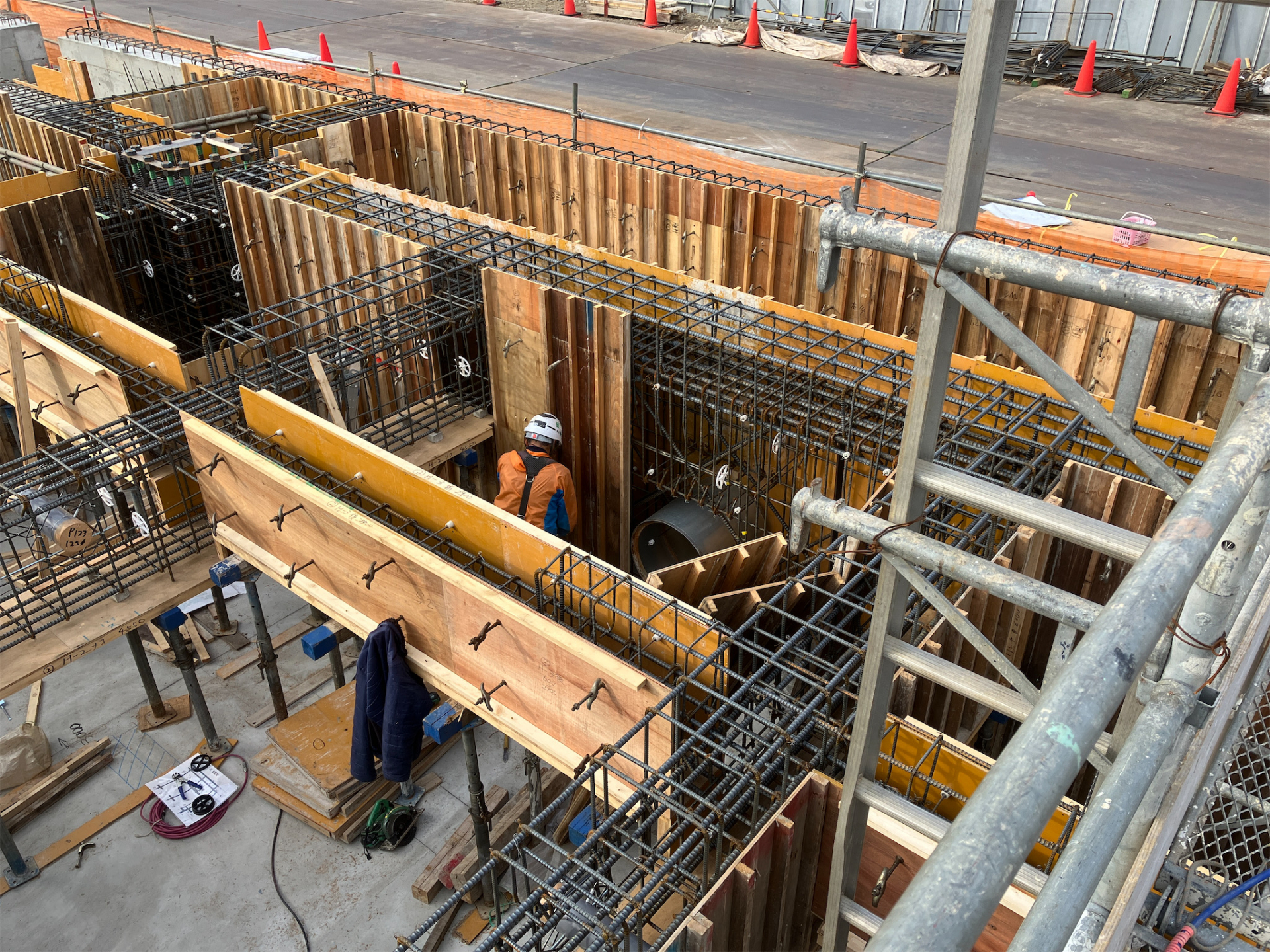

基礎工事

定点撮影

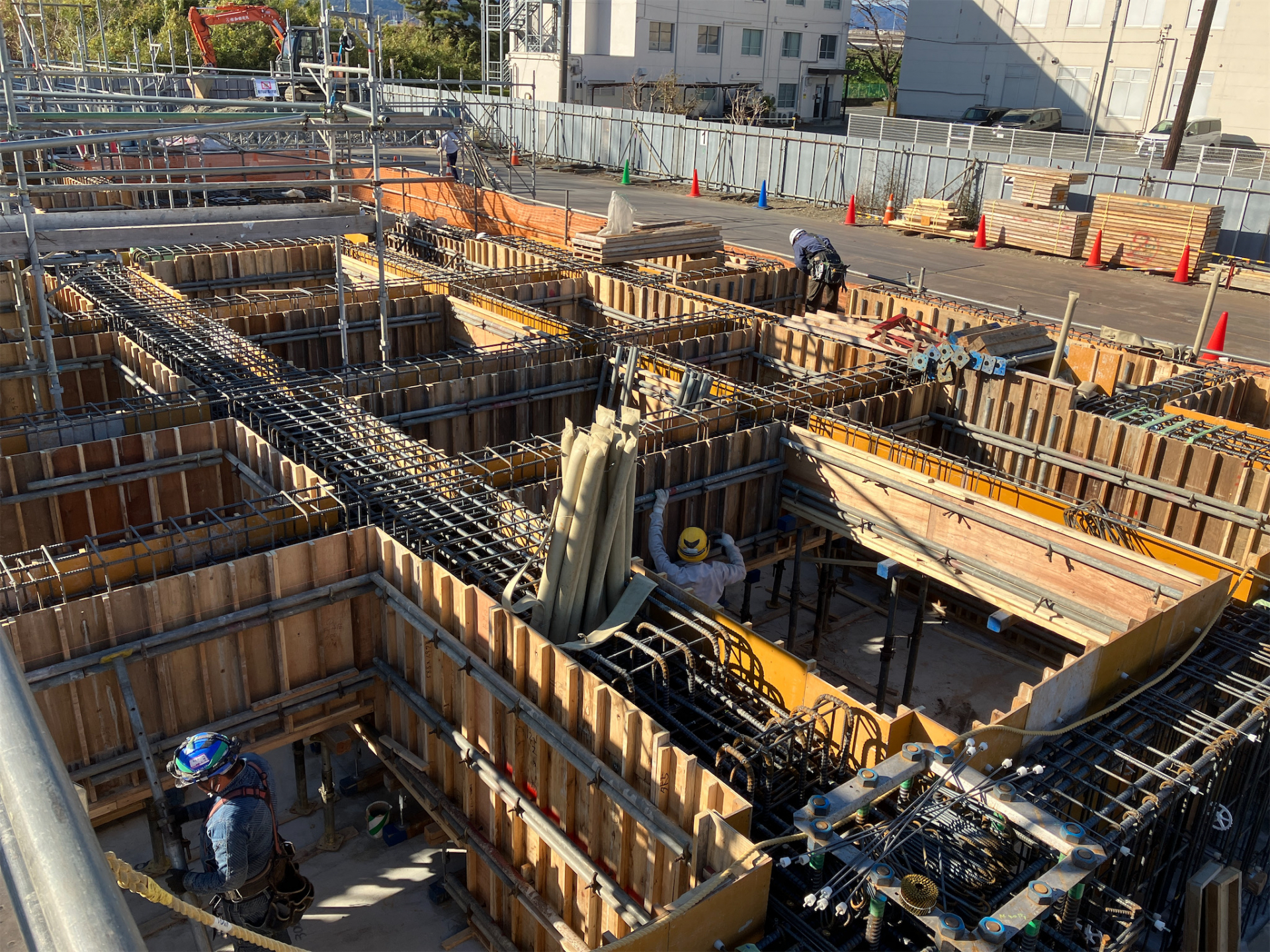

1月23日

基礎工事

定点撮影
1月16日

基礎工事

定点撮影
1月9日

基礎工事

定点撮影
1月5日

基礎工事

定点撮影
令和5年
12月27日

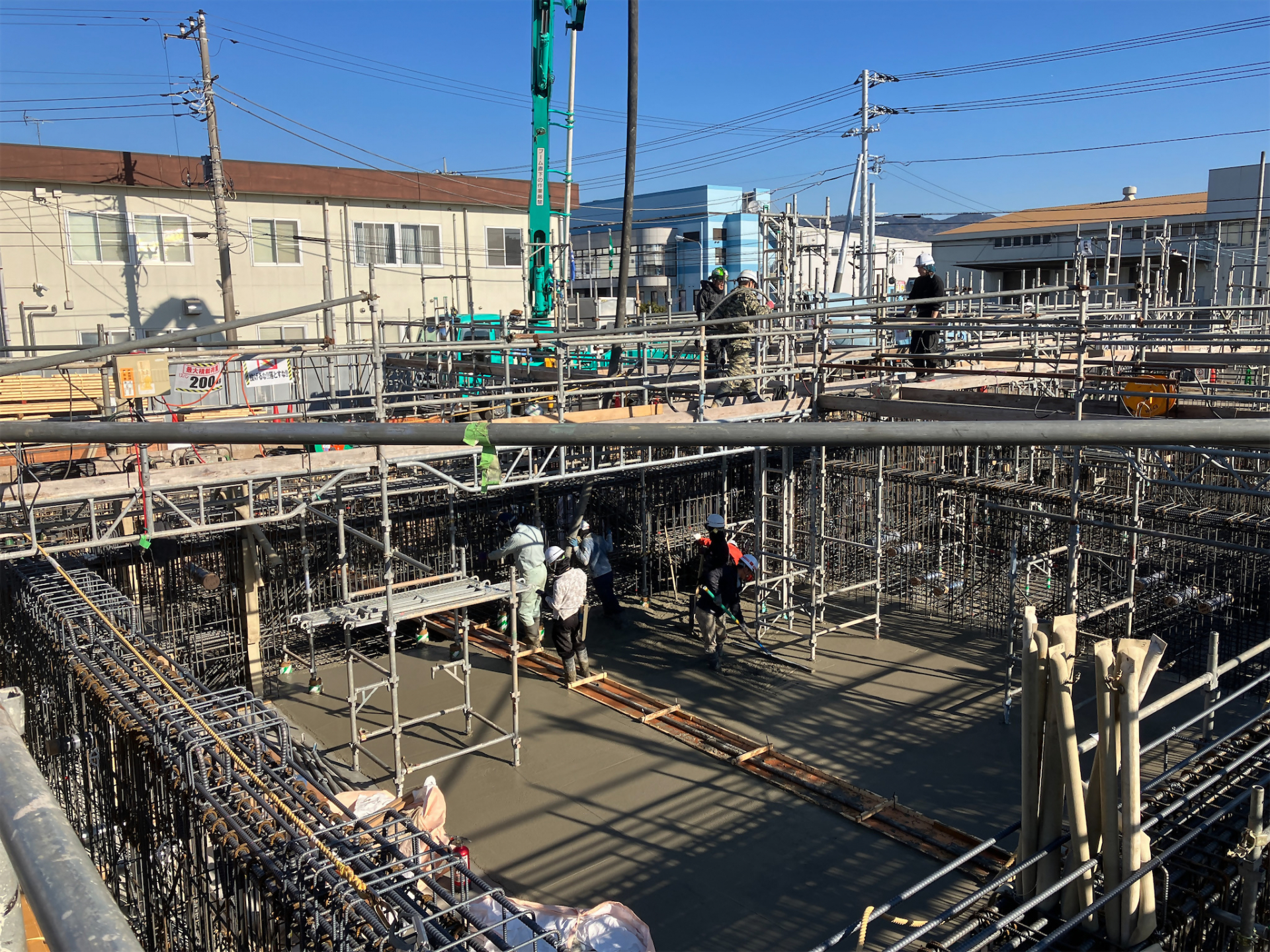

基礎工事

定点撮影
12月12日

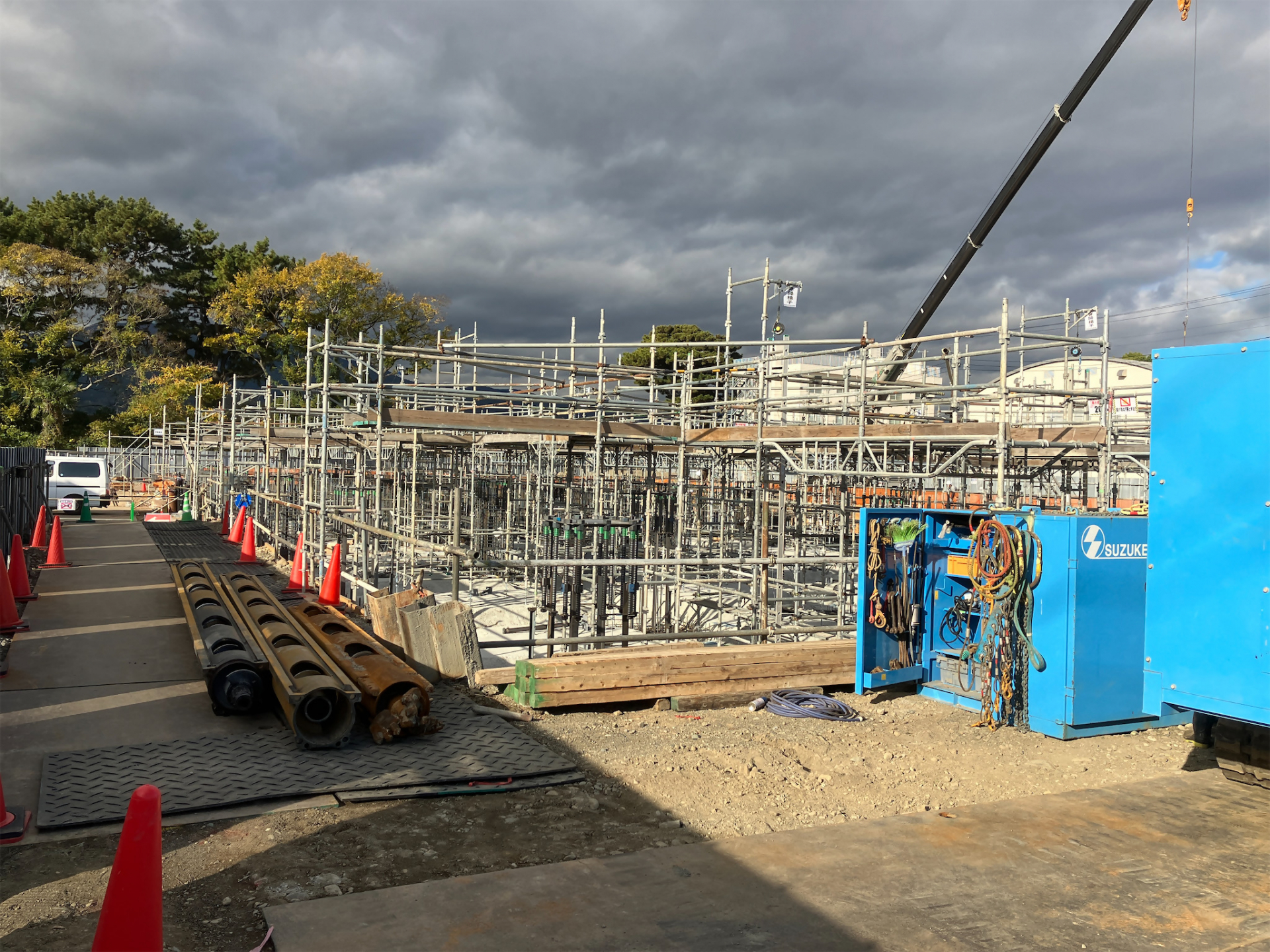

基礎配筋工事

定点撮影
12月5日

基礎用鉄筋の溶接

定点撮影

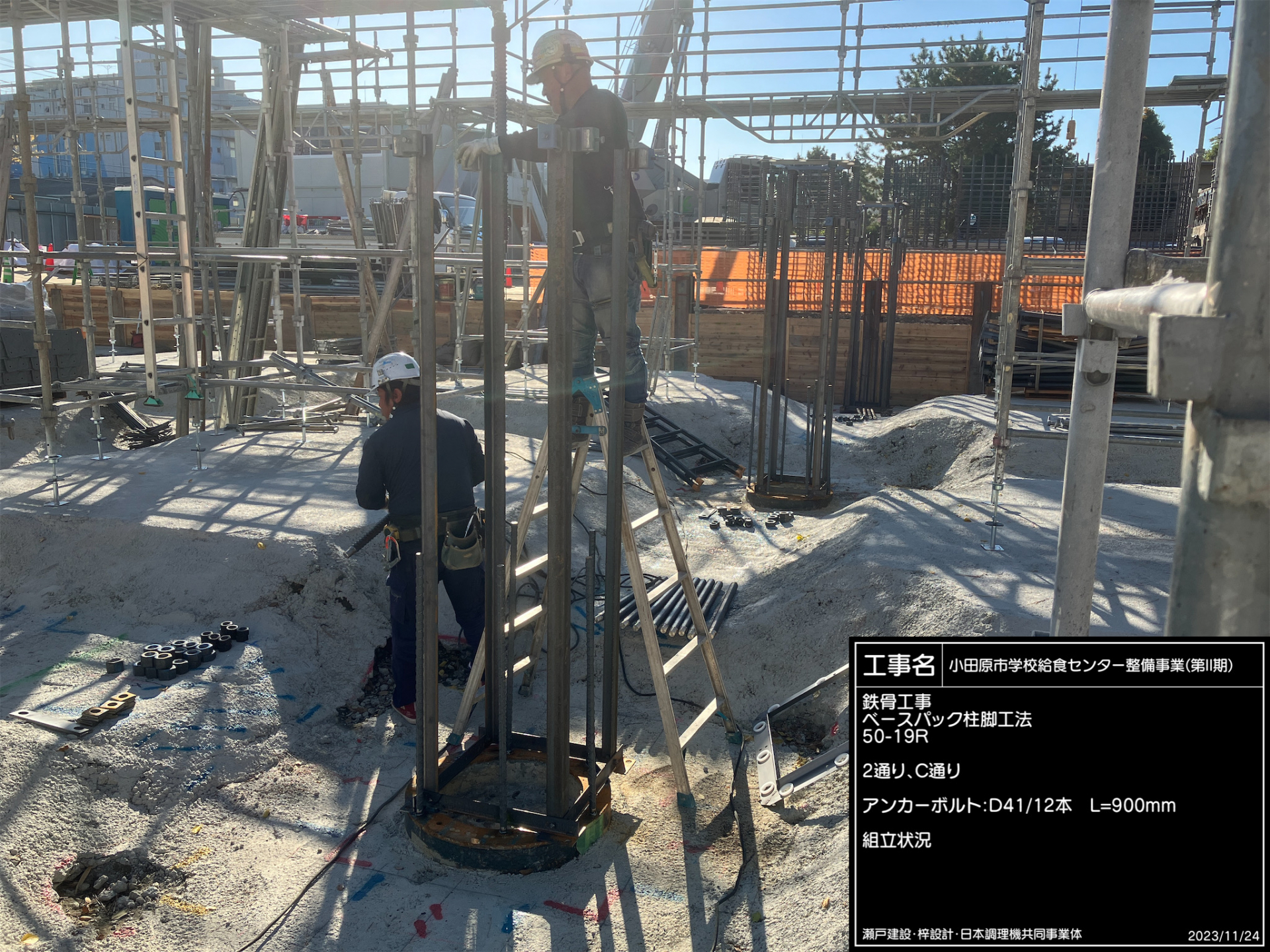

11月29日

鉄骨柱脚工事

定点撮影
11月20日

墨出しの様子

定点撮影

11月6日

捨てコンクリート打設の様子

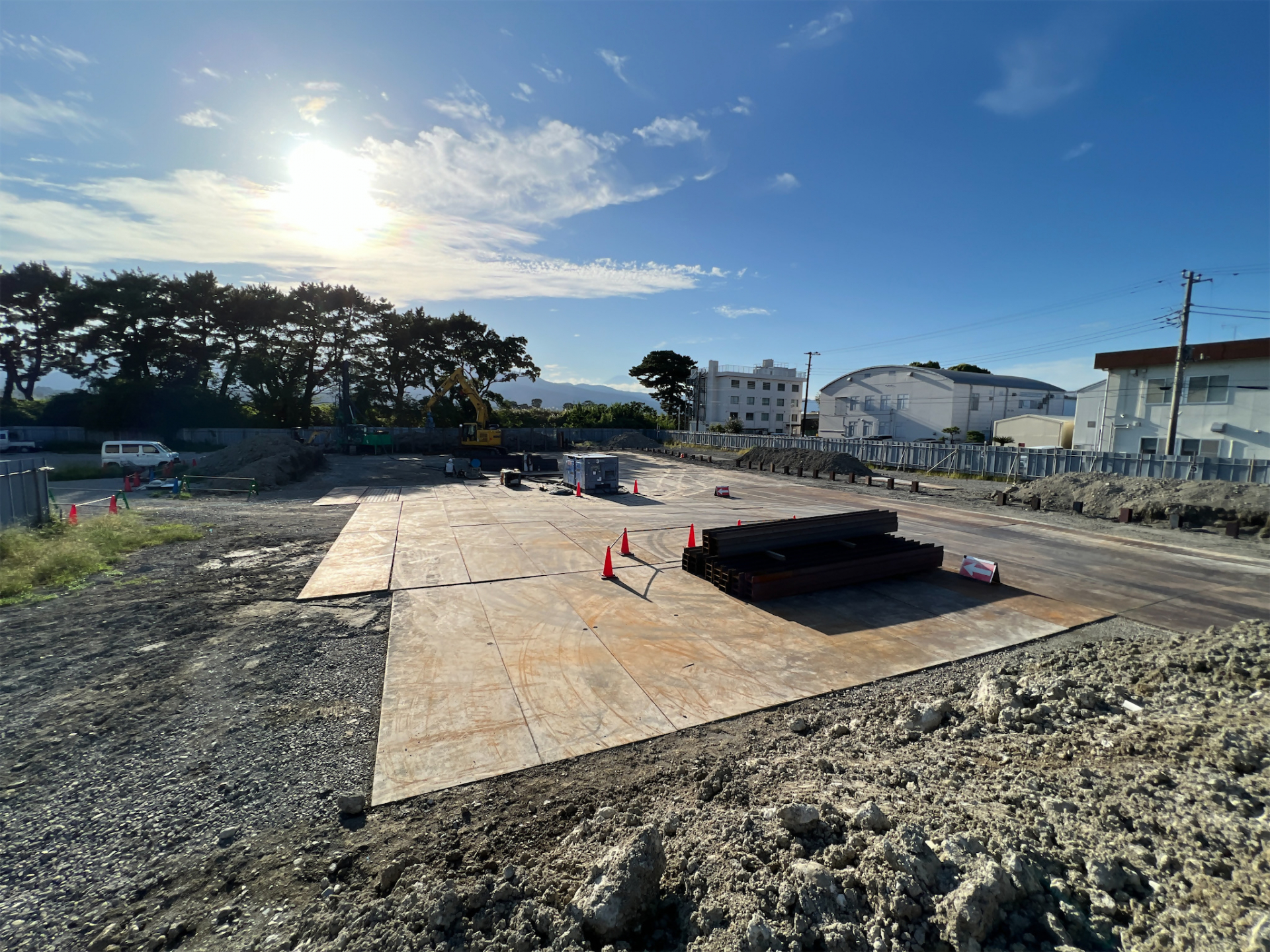

定点撮影

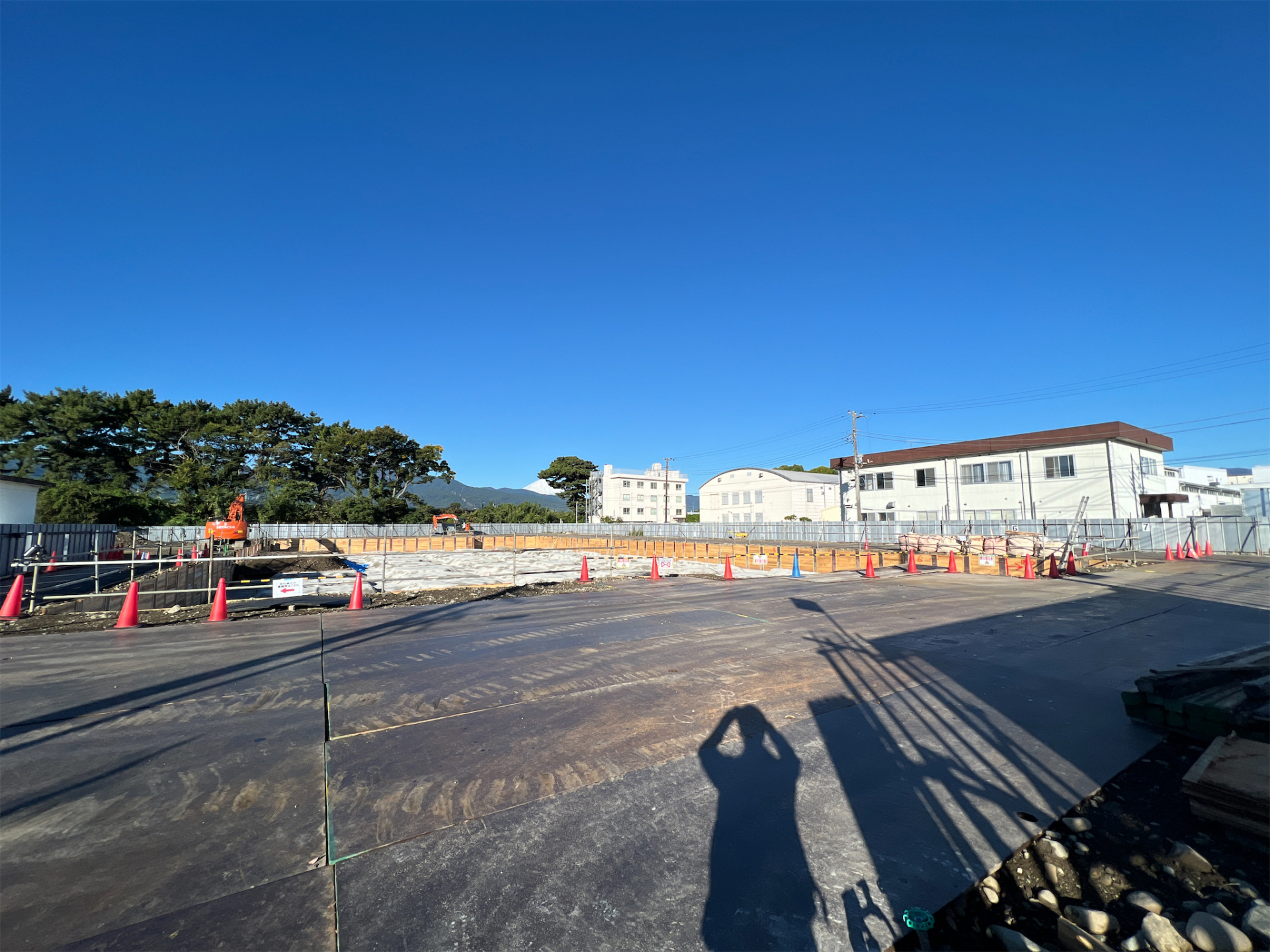

10月30日

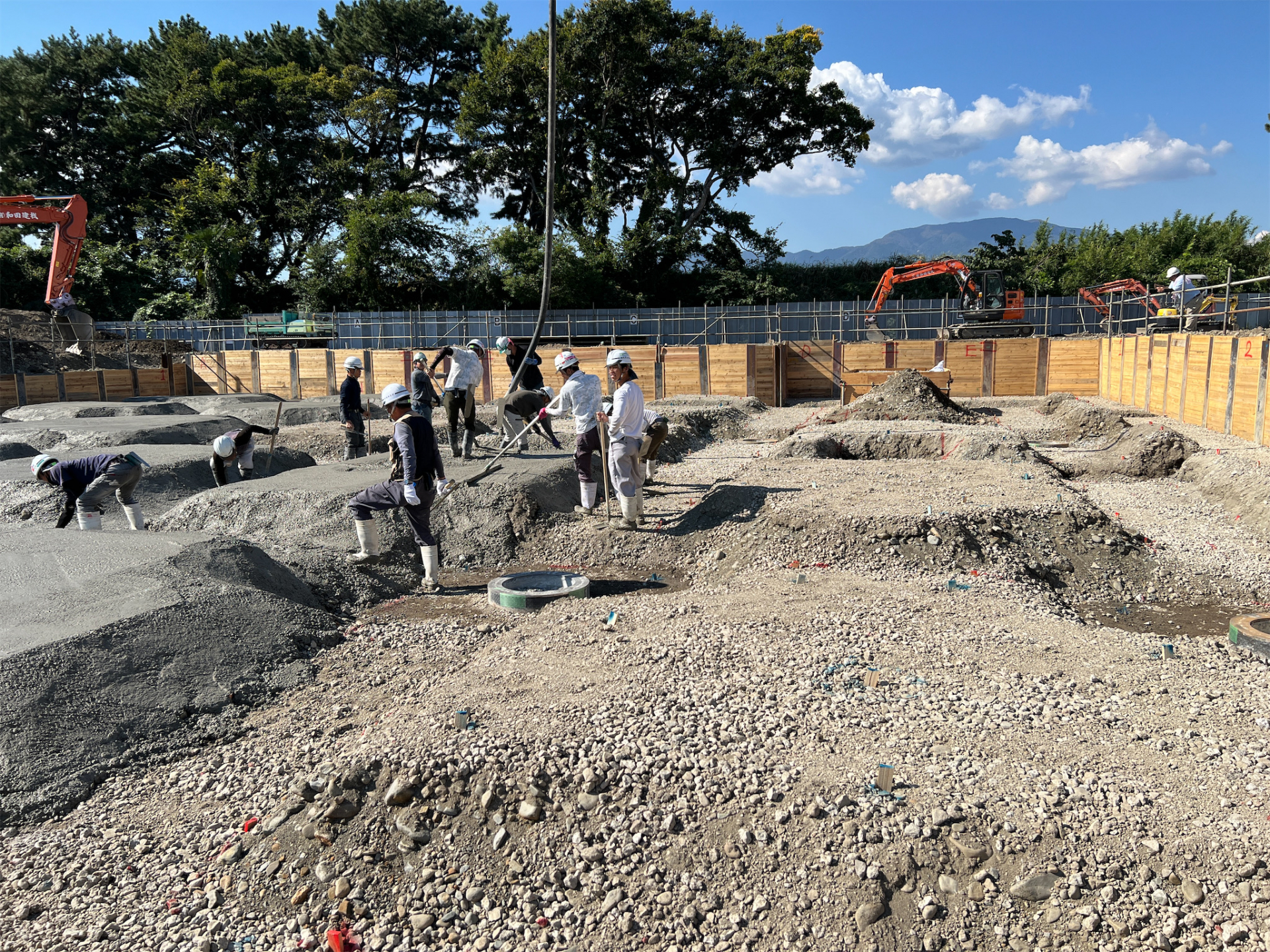

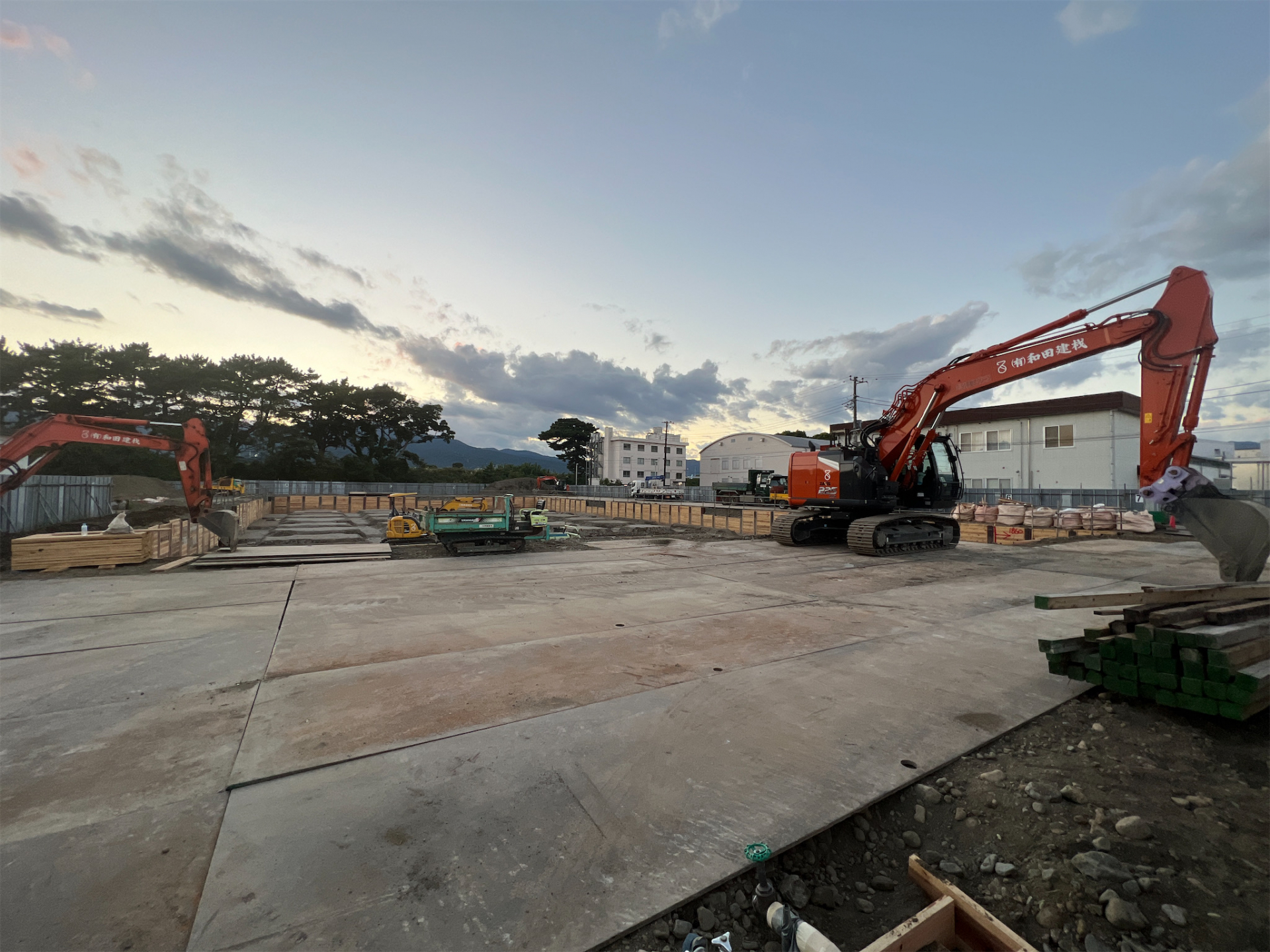

基礎部掘削の様子

定点撮影
10月21日

基礎部掘削の様子

定点撮影
10月12日

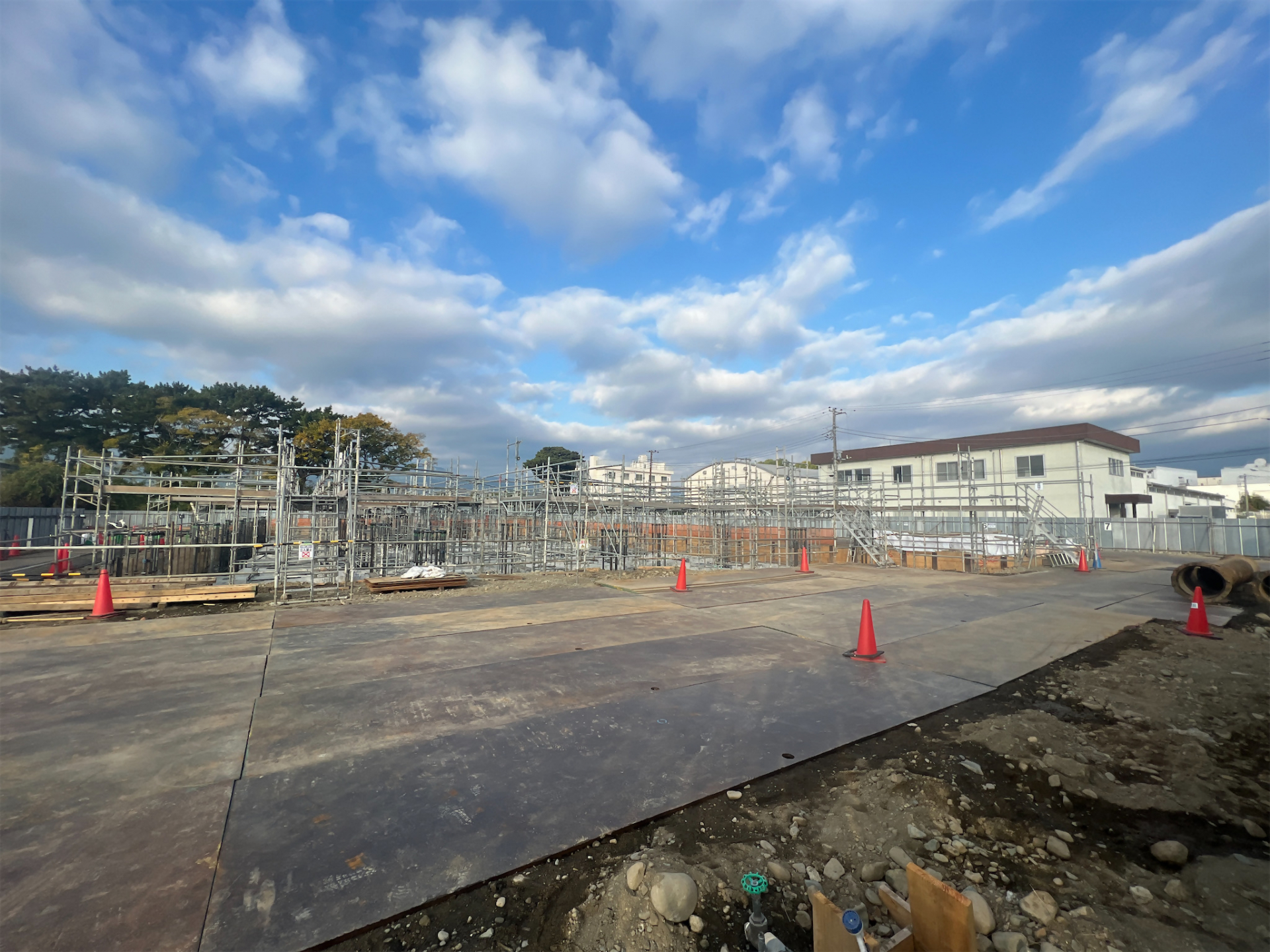

土留工事の様子

定点撮影

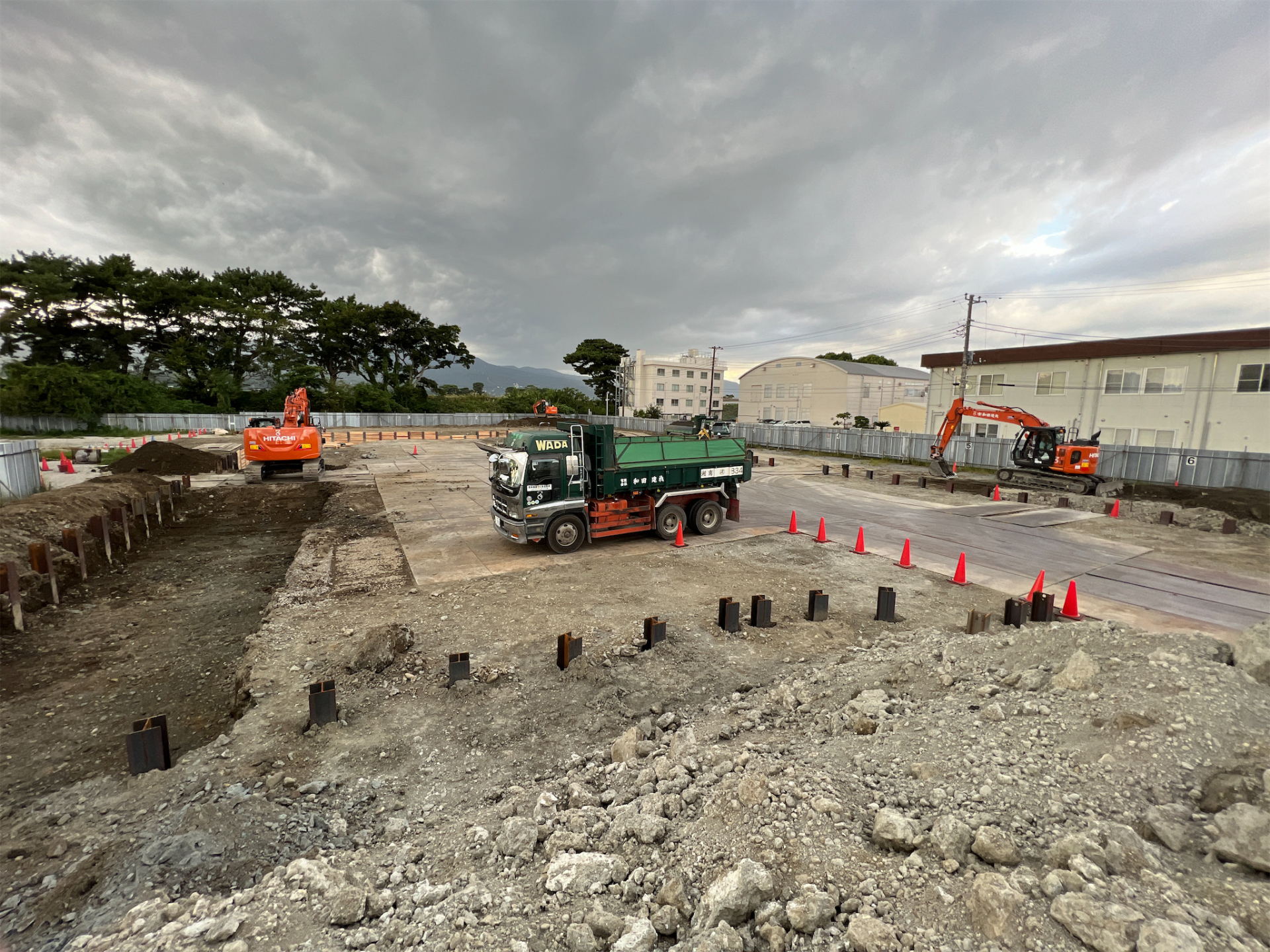

10月2日

土留工事の様子

定点撮影
9月25日

土留工事の様子

定点撮影
9月20日

土留工事の様子

定点撮影
9月12日

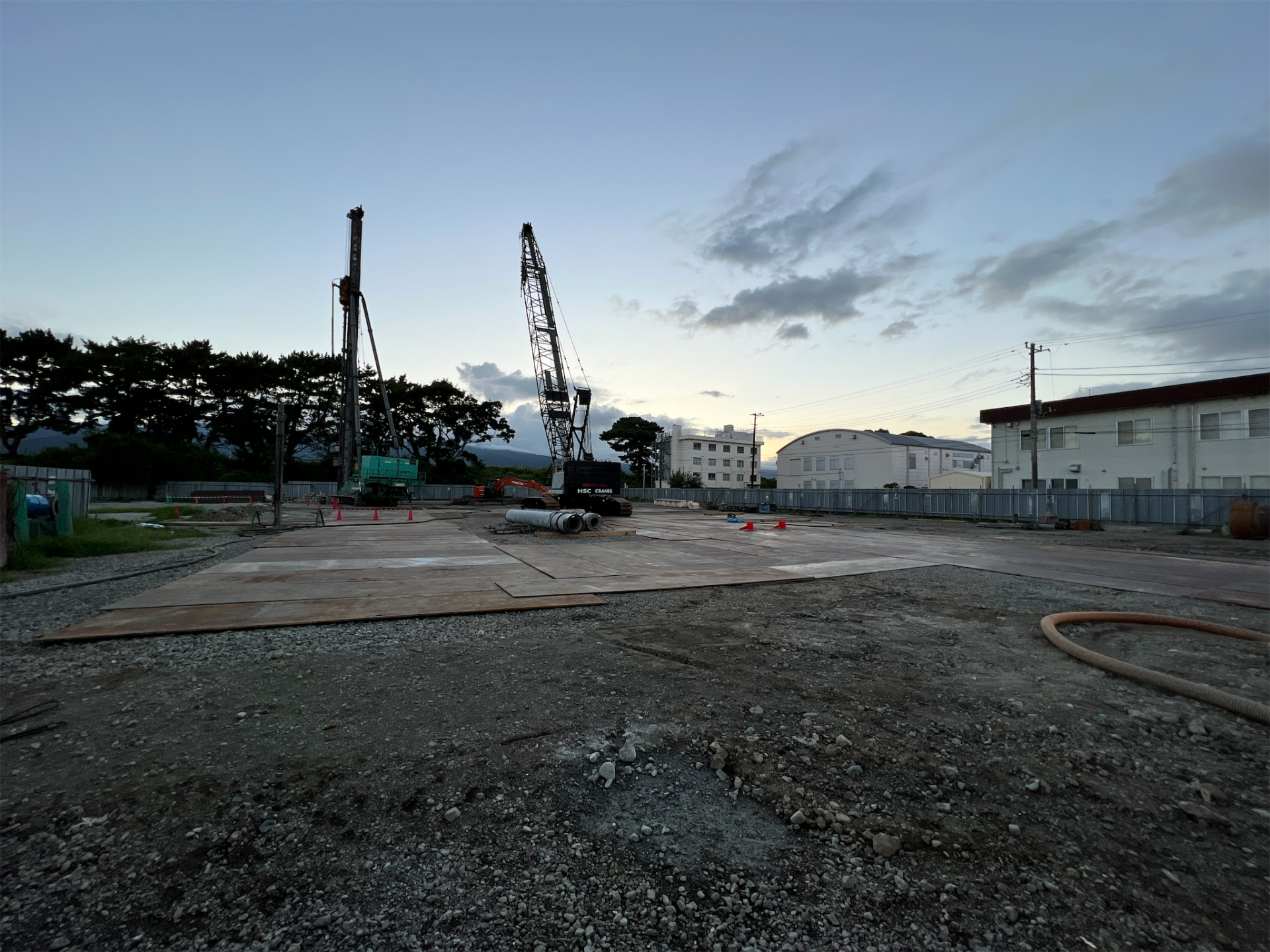

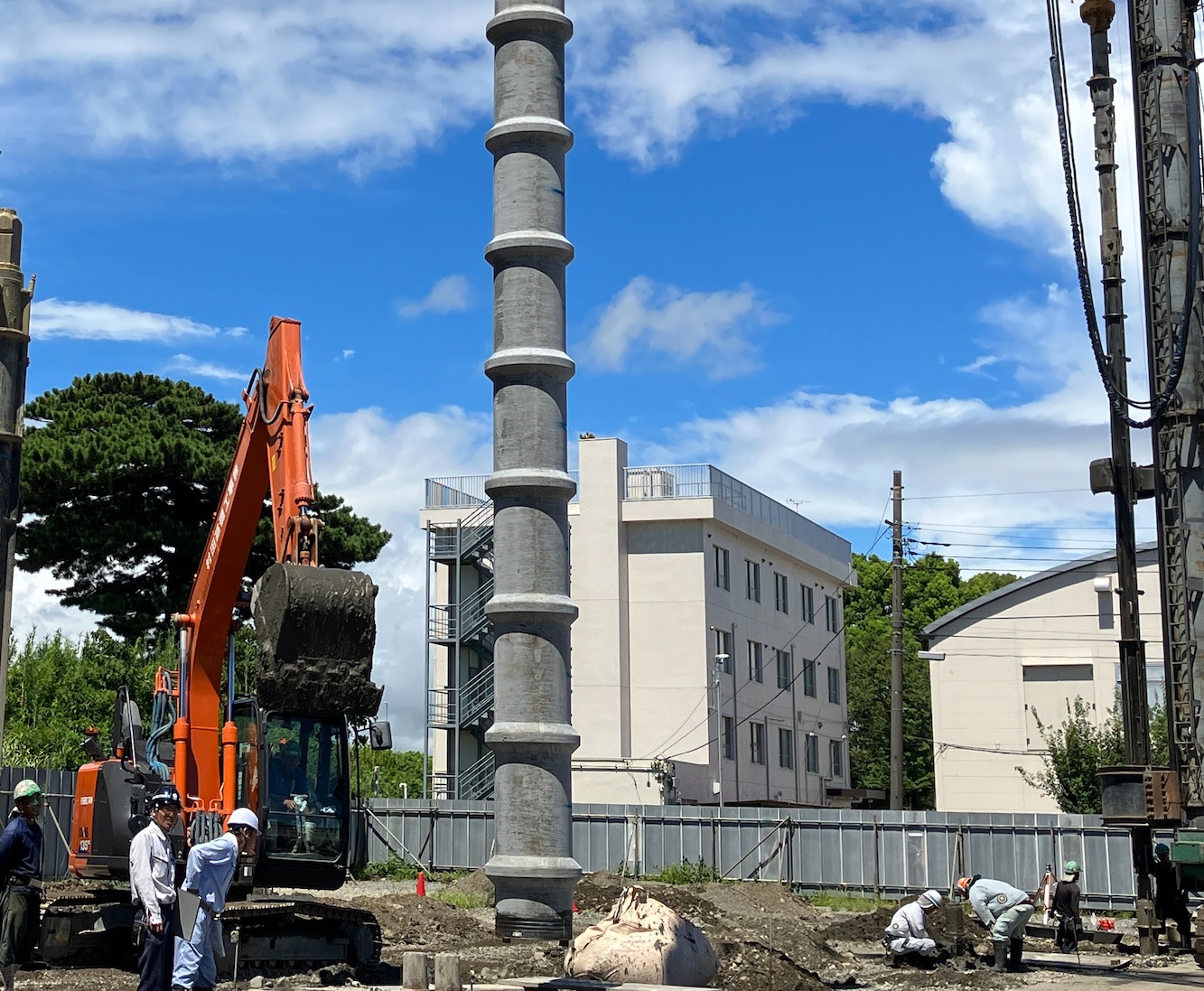

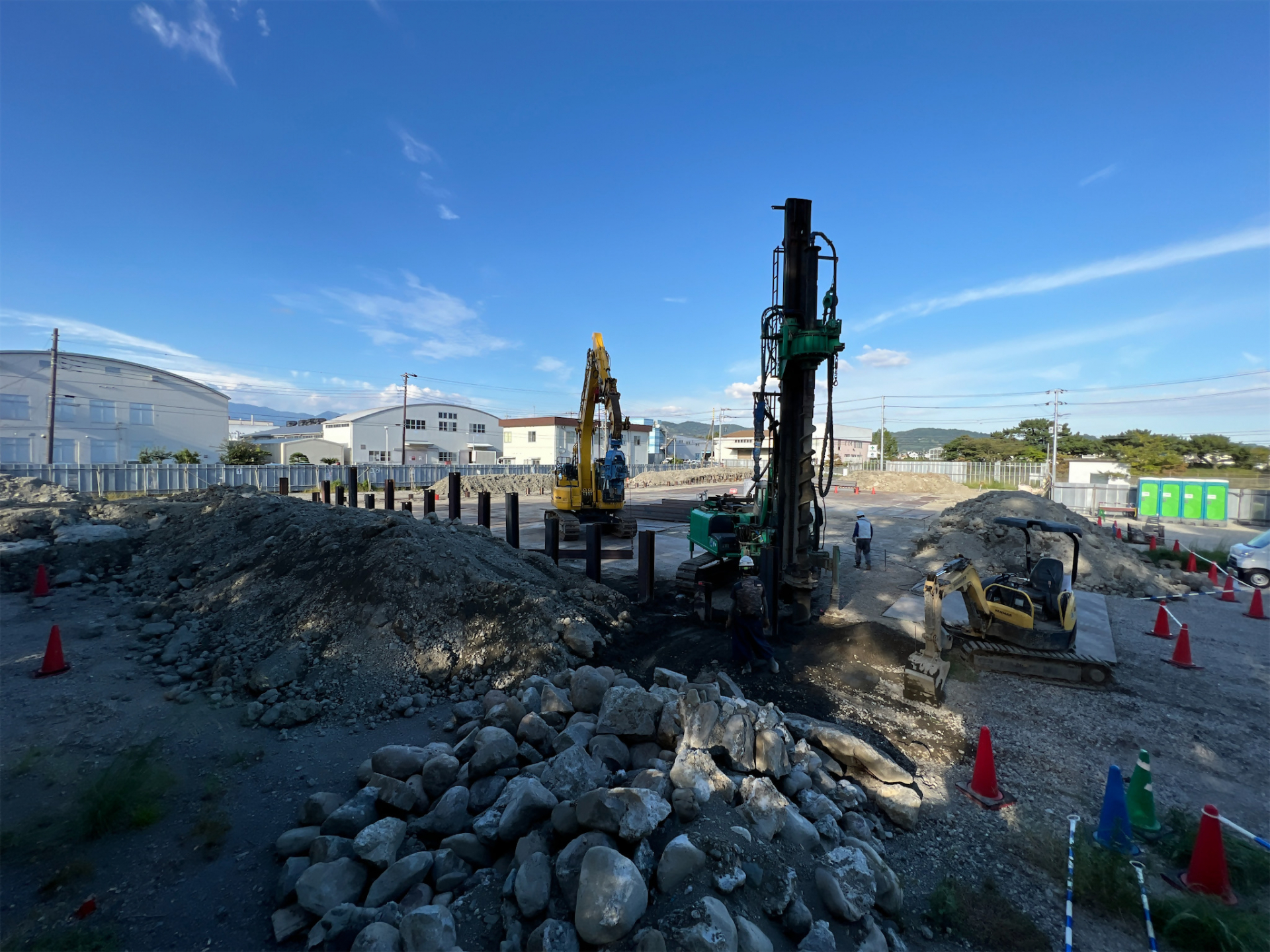

試験杭建込みの様子(東側前面道路側から撮影)

定点撮影

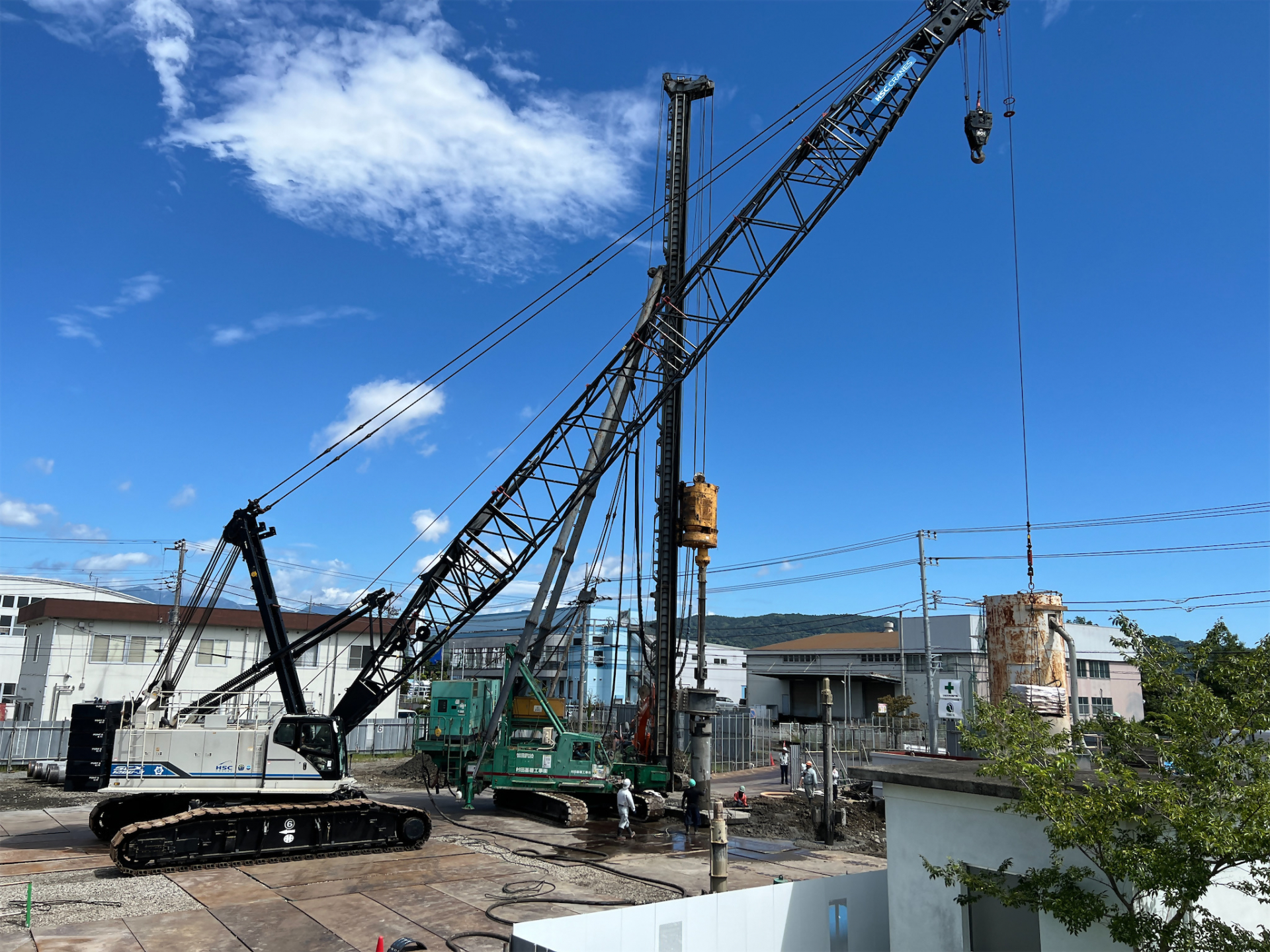

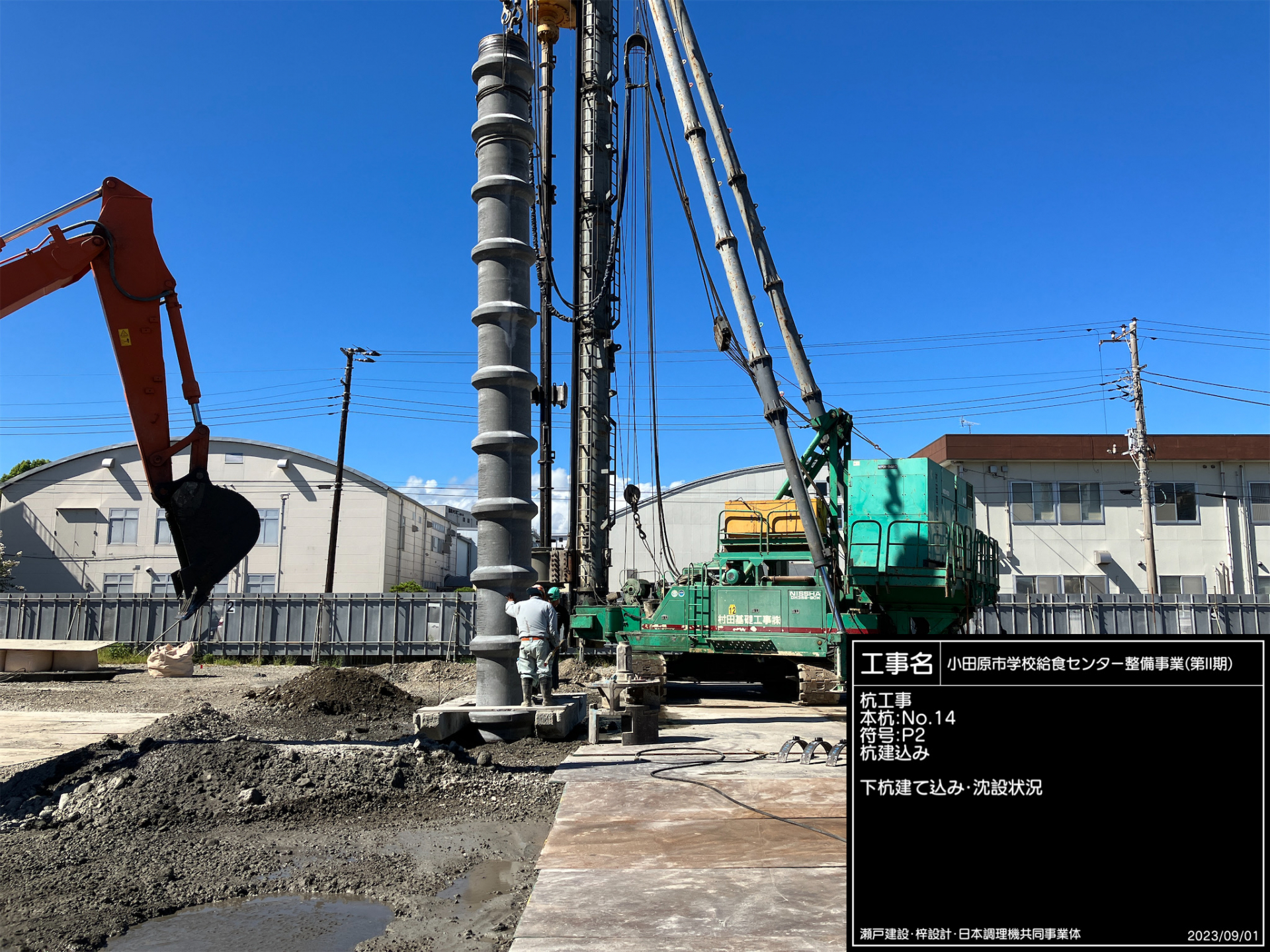

9月1日

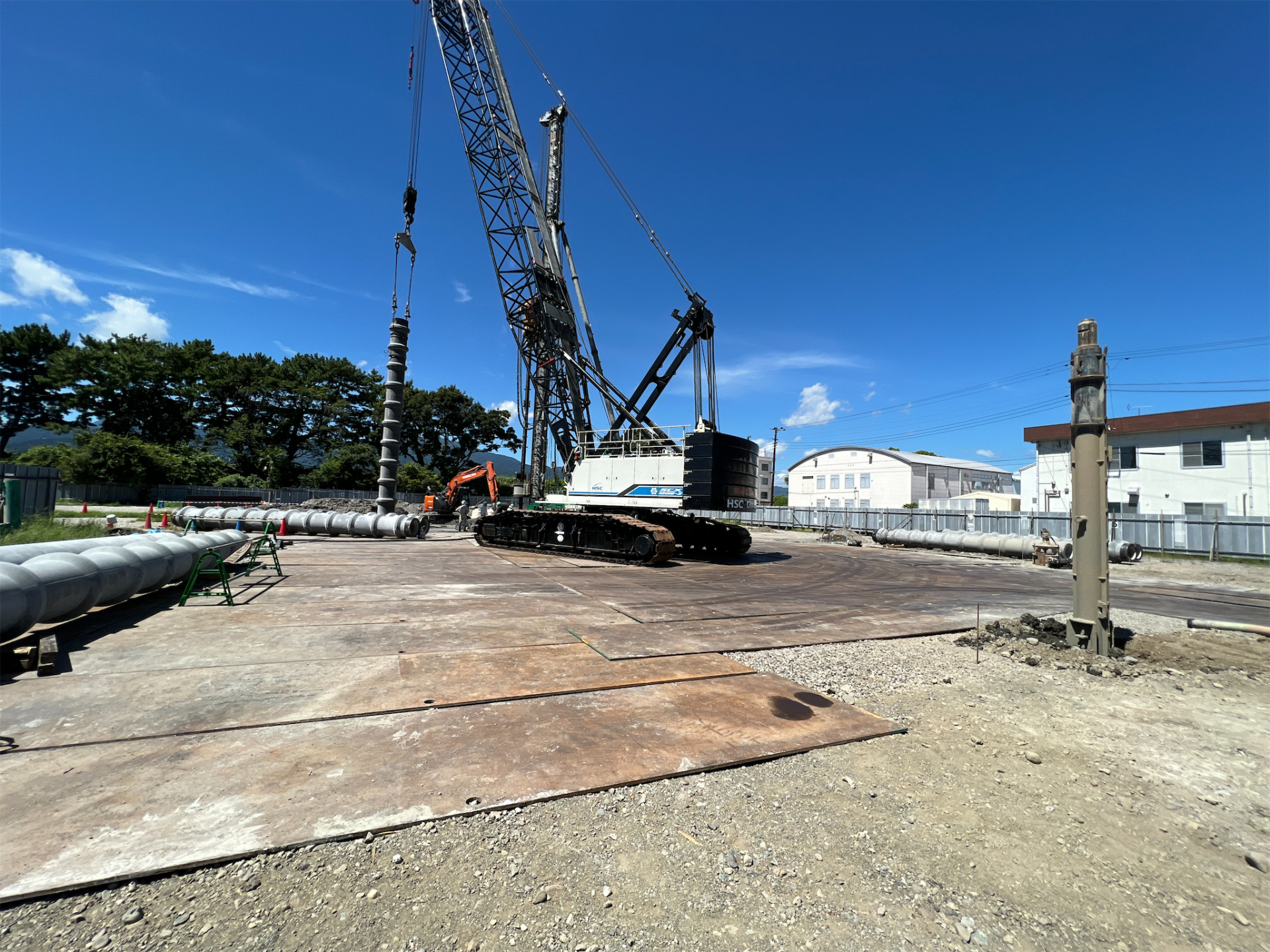

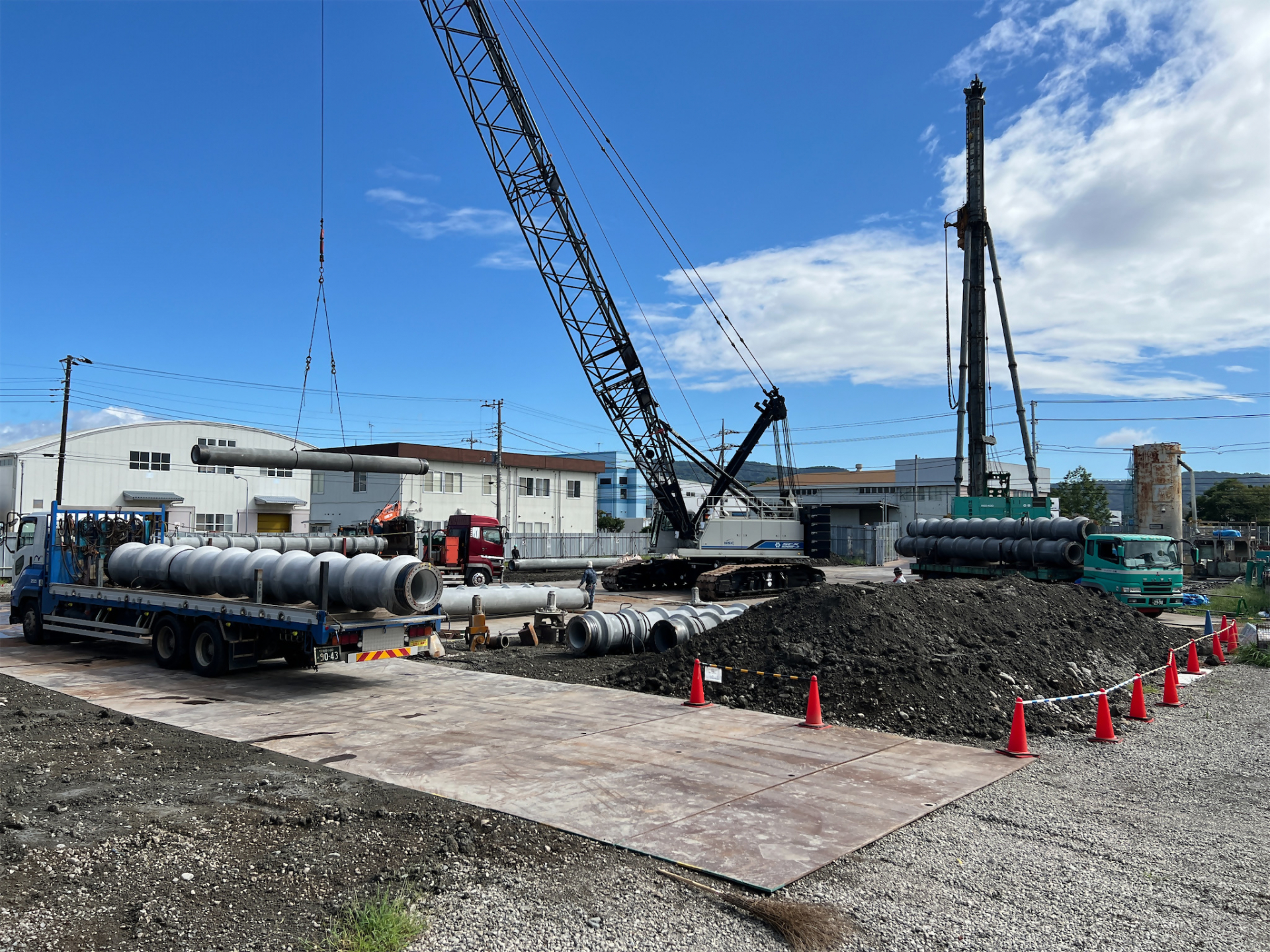

試験杭建込みの様子

定点撮影
8月28日

試験杭建込みの様子

定点撮影
8月18日

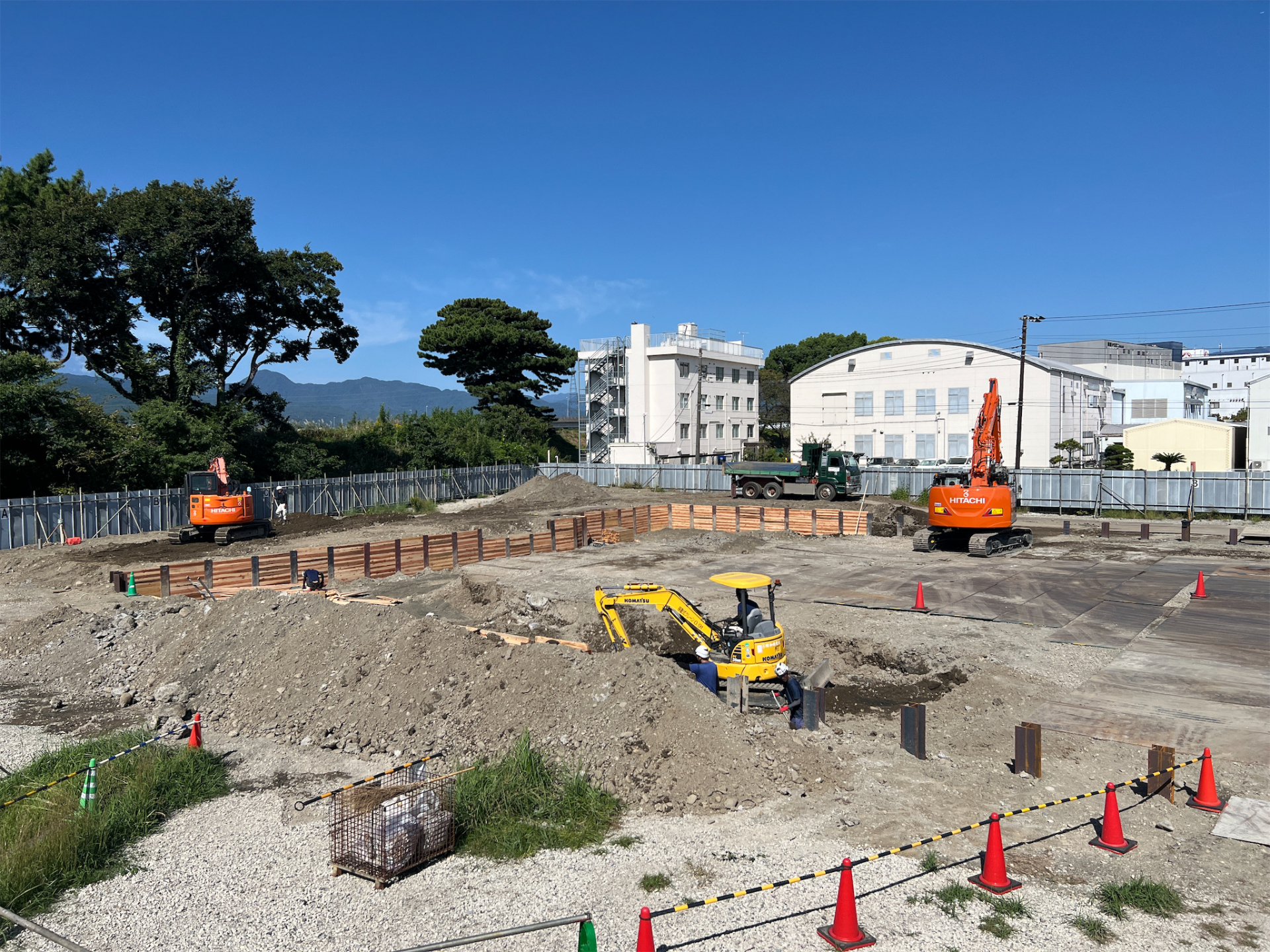

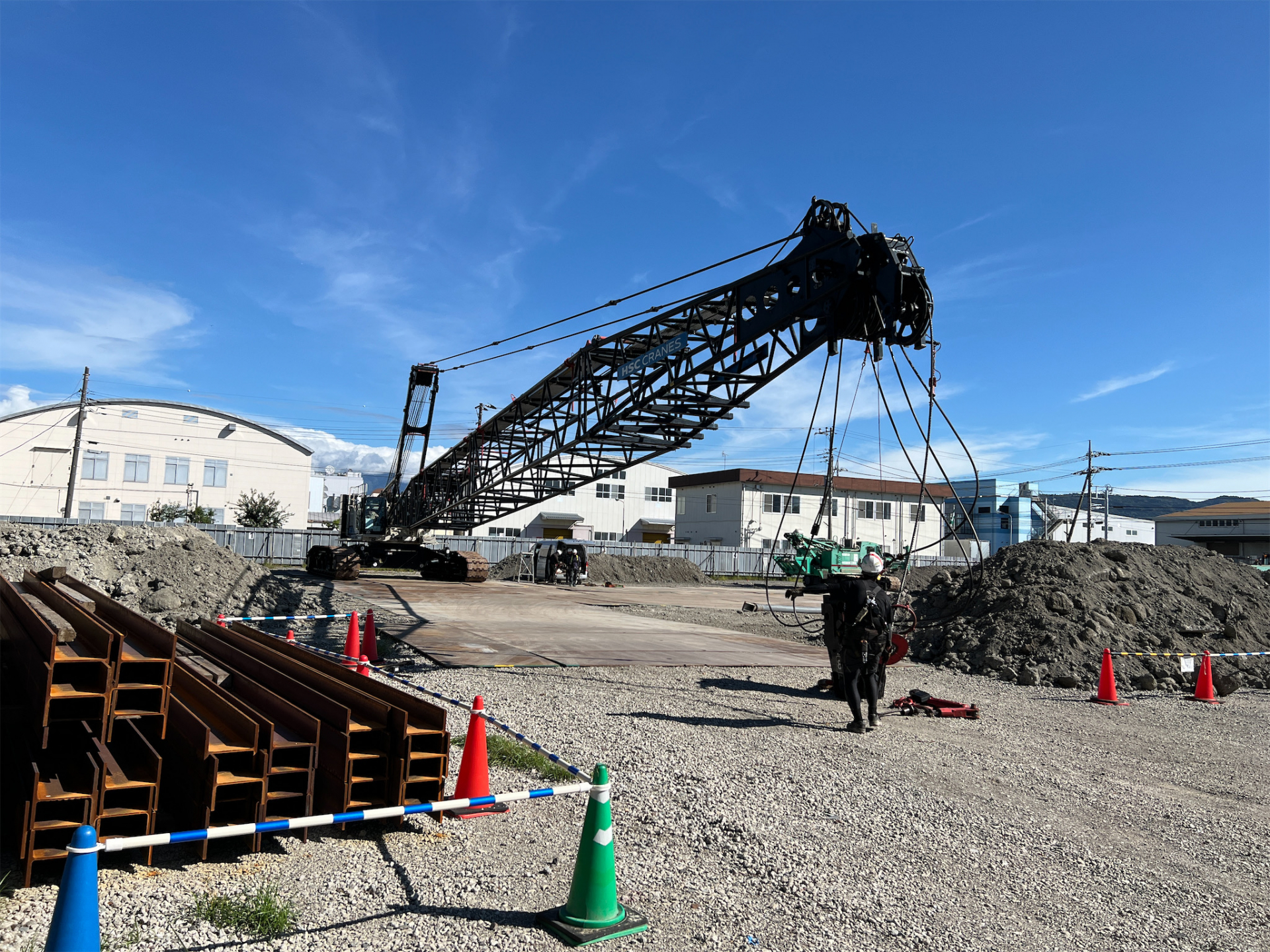

地質調査の様子

定点撮影
