新病院建設事業現場進捗画像(2022年10月から2023年3月)

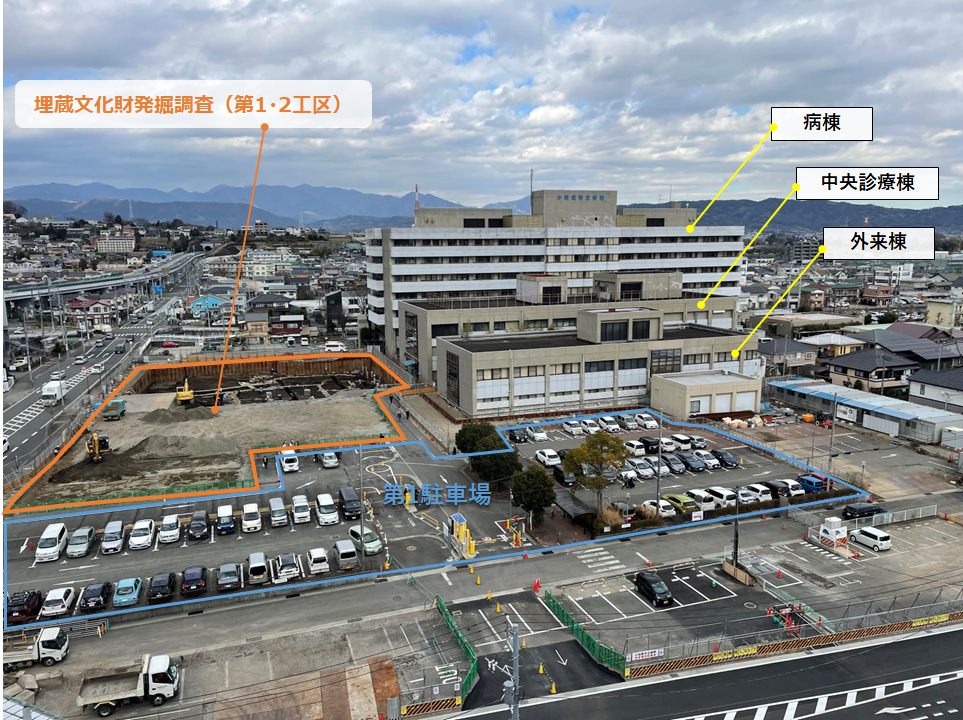

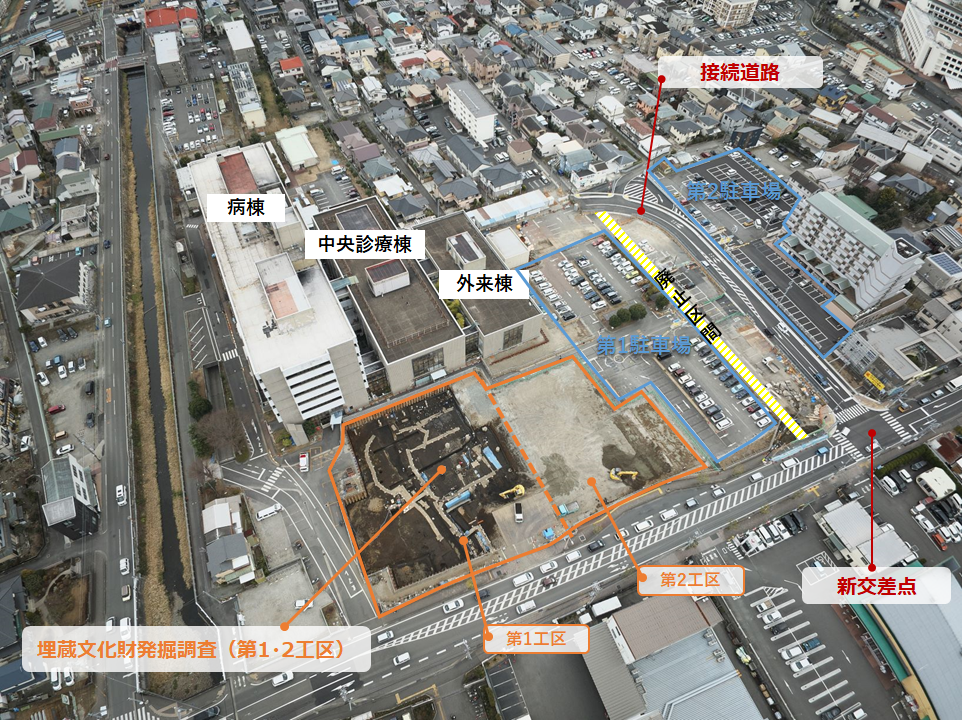

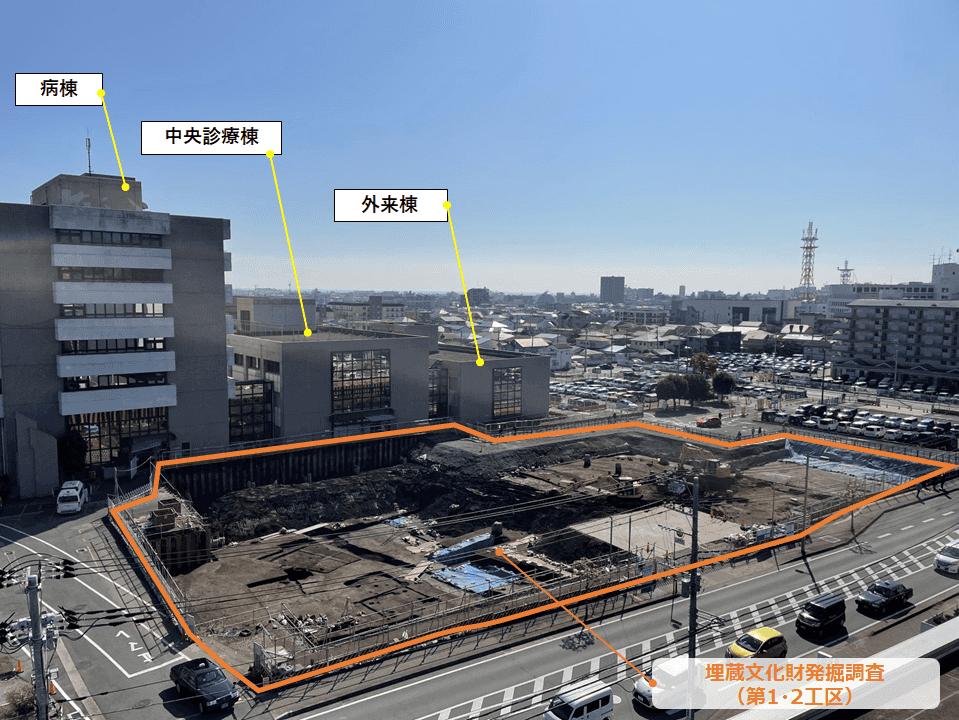

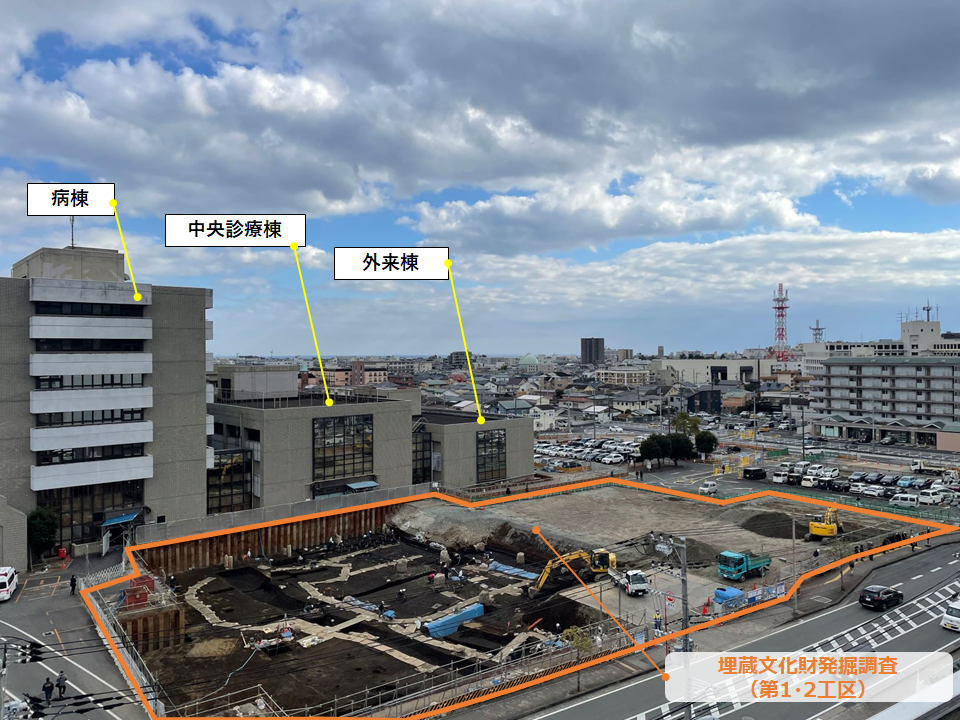

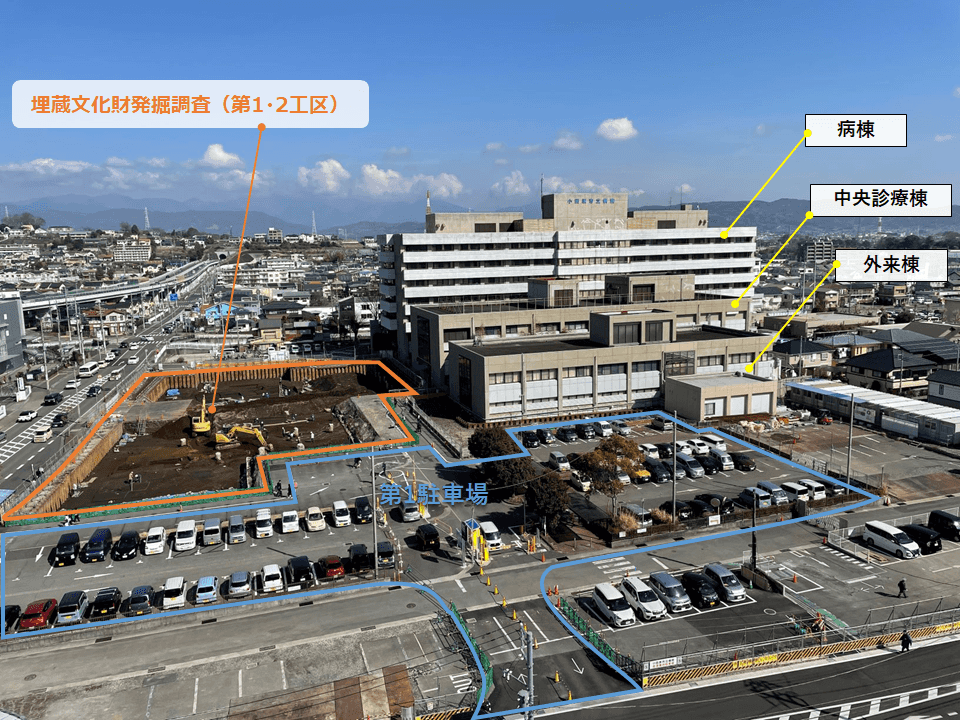

2023年2月
新交差点の歩道の整備が終わりました。
埋蔵文化財発掘調査、第1工区は弥生から古墳時代(深さ4m)の発掘が進んでいます。
第2工区は鎌倉時代の発掘が進んでいます。
埋蔵文化財発掘調査、第1工区は弥生から古墳時代(深さ4m)の発掘が進んでいます。
第2工区は鎌倉時代の発掘が進んでいます。

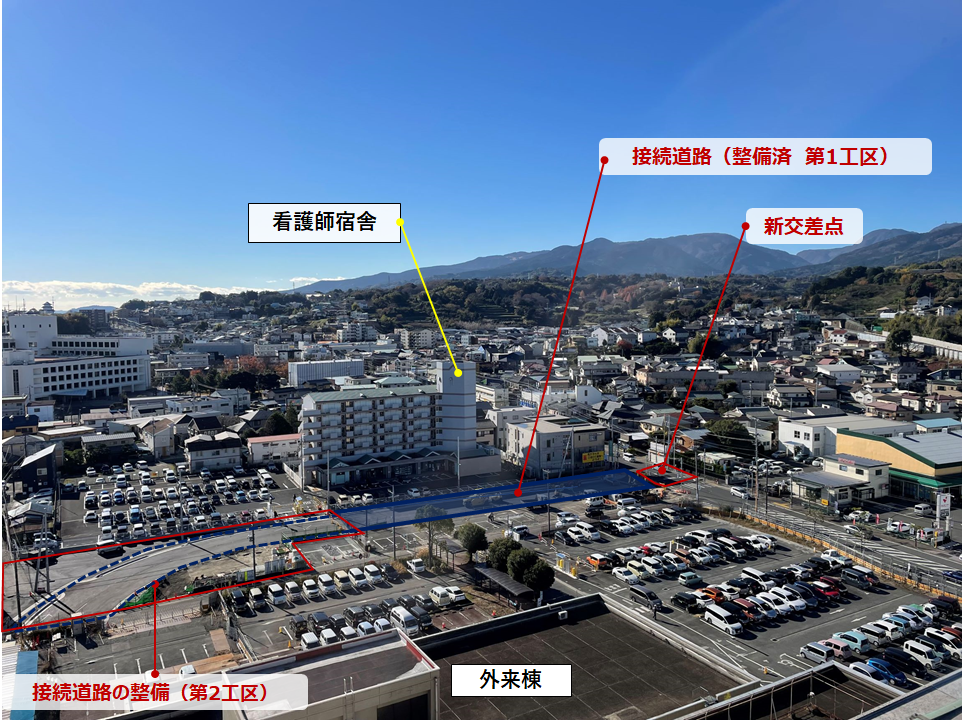

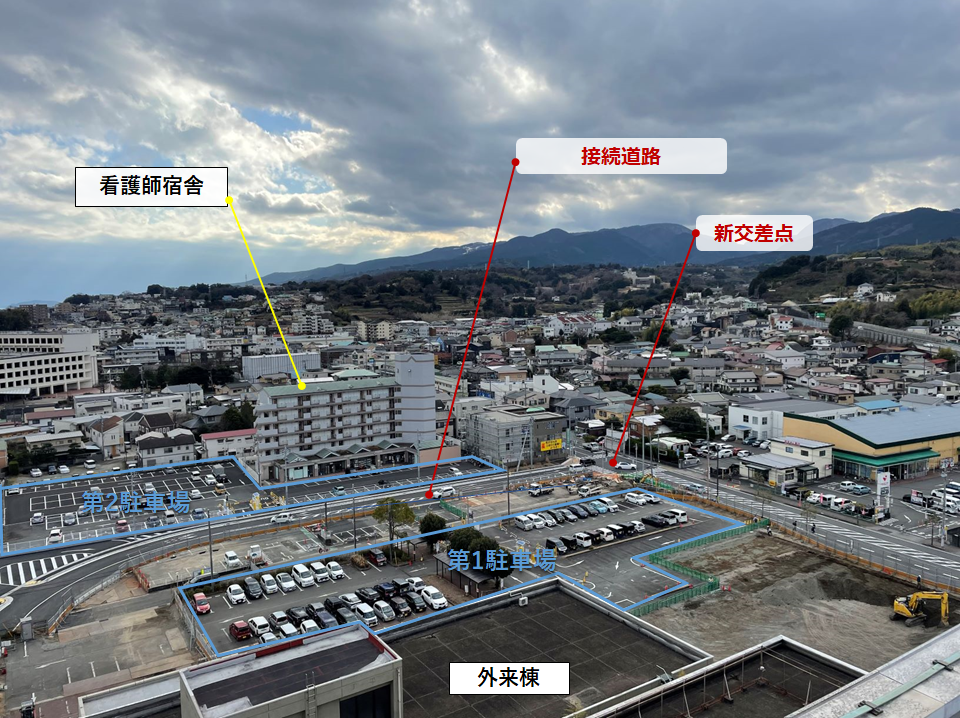

2023年1月

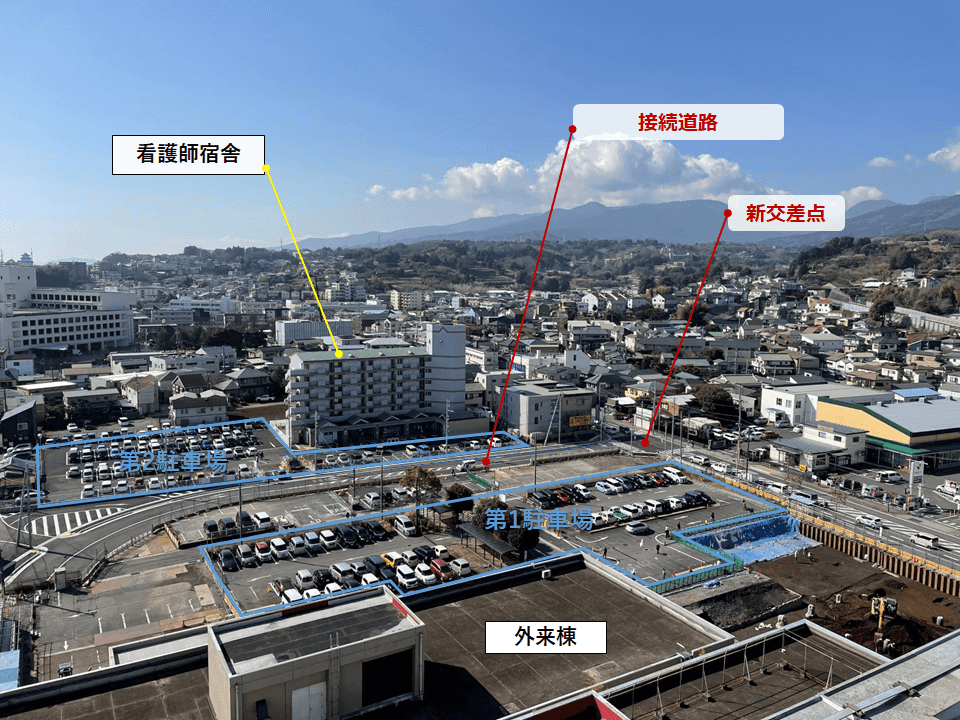

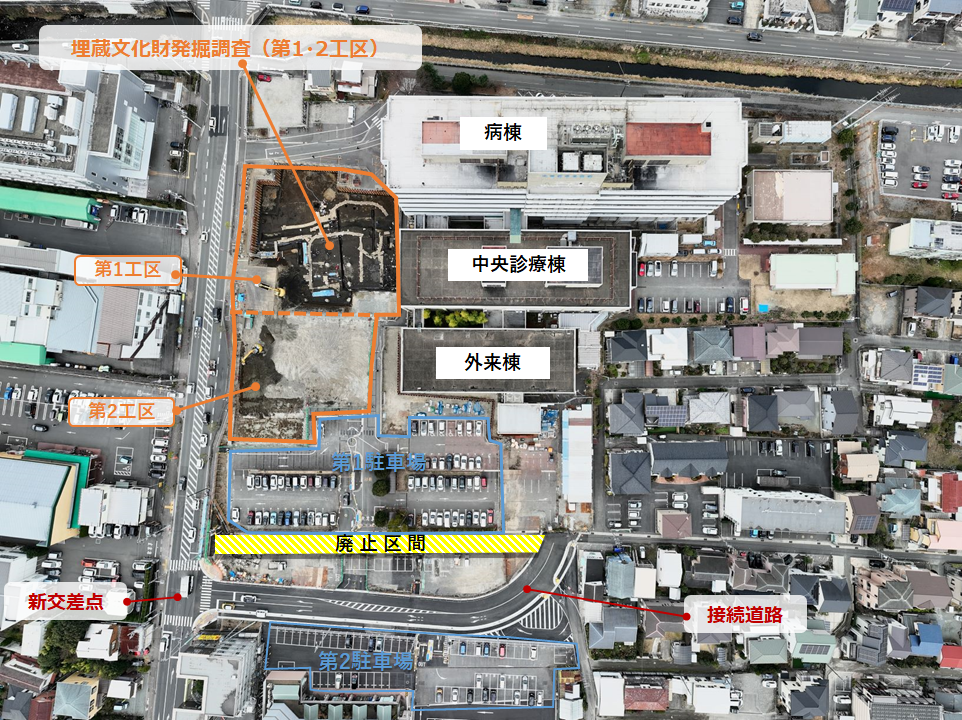

接続道路が1月10日に開通し、これまでの道路は廃止となりました。新交差点の歩道の整備を行っています。

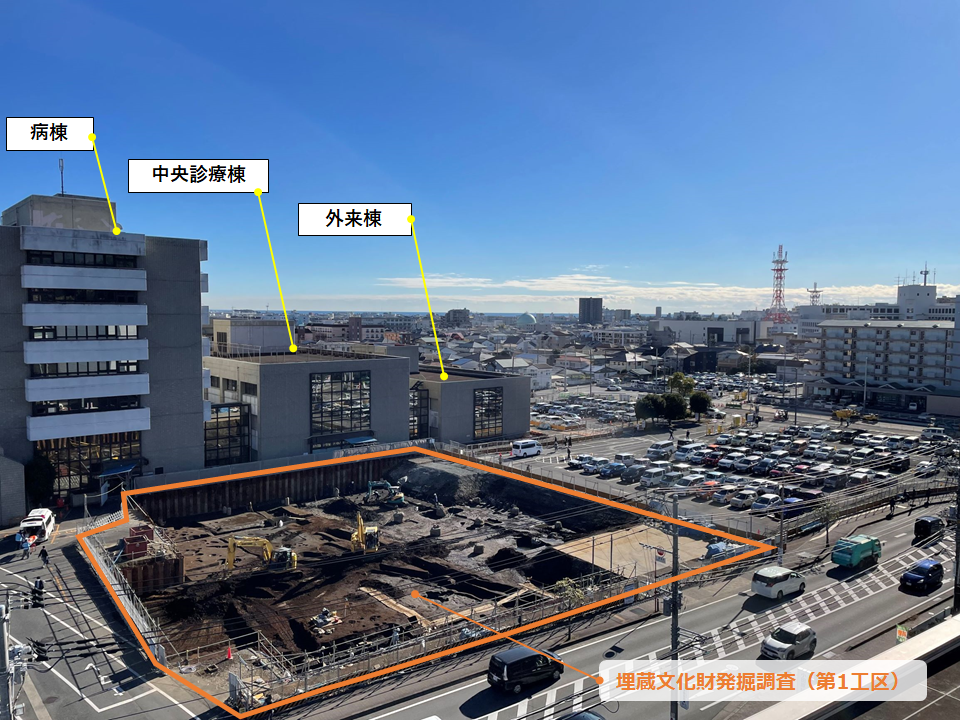

埋蔵文化財発掘調査(第1工区)は、古墳時代中期(深さ3m)の発掘が進んでいます。
第2工区の掘削が始まりました。
埋蔵文化財発掘調査(第1工区)は、古墳時代中期(深さ3m)の発掘が進んでいます。
第2工区の掘削が始まりました。

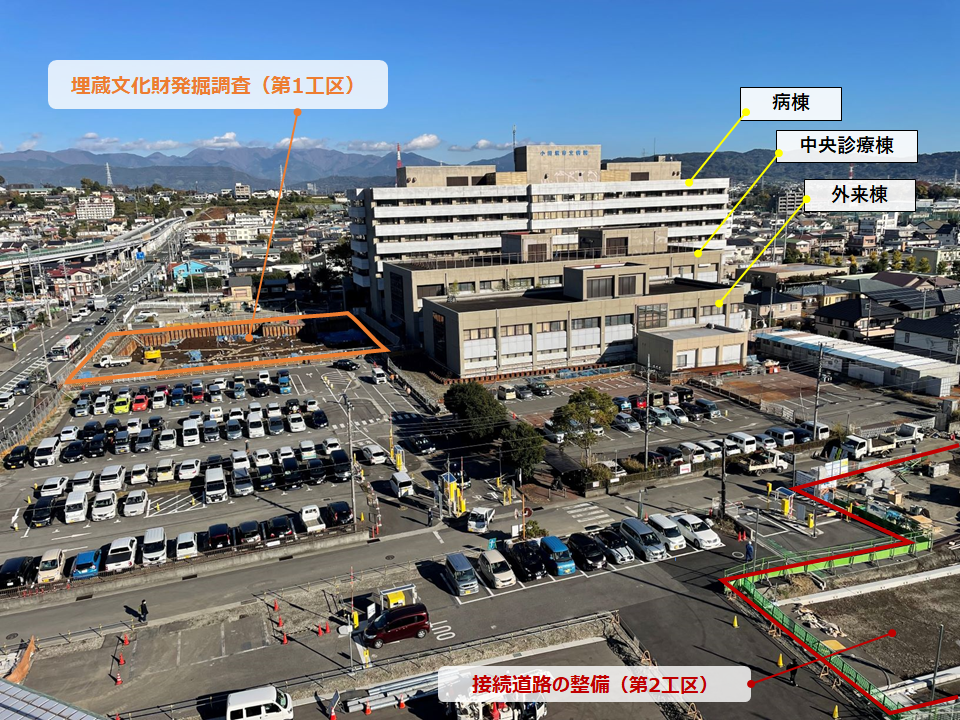

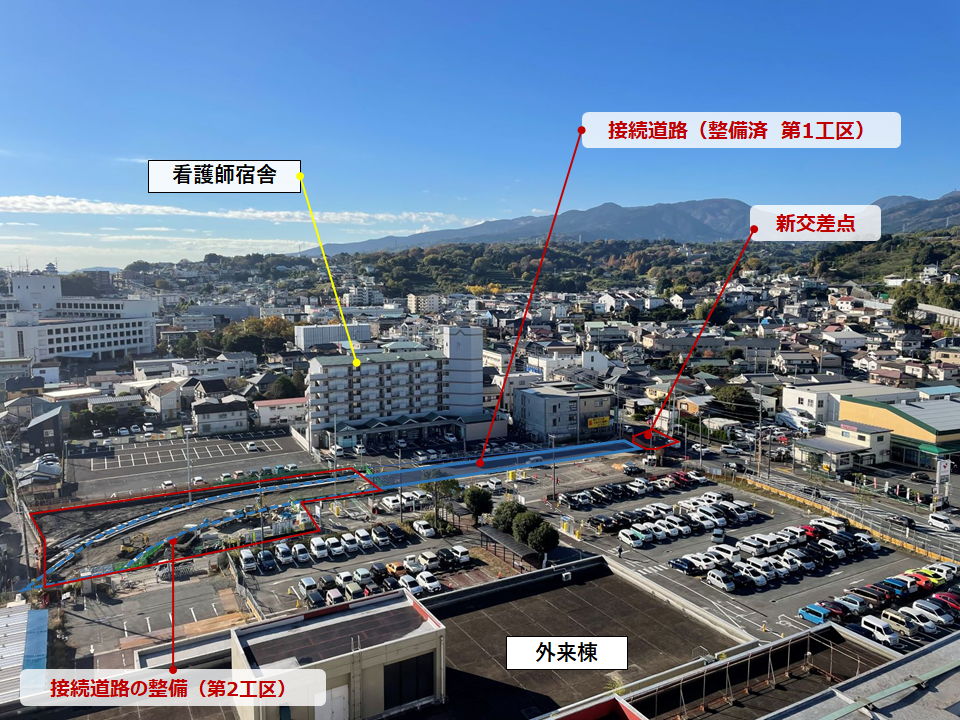

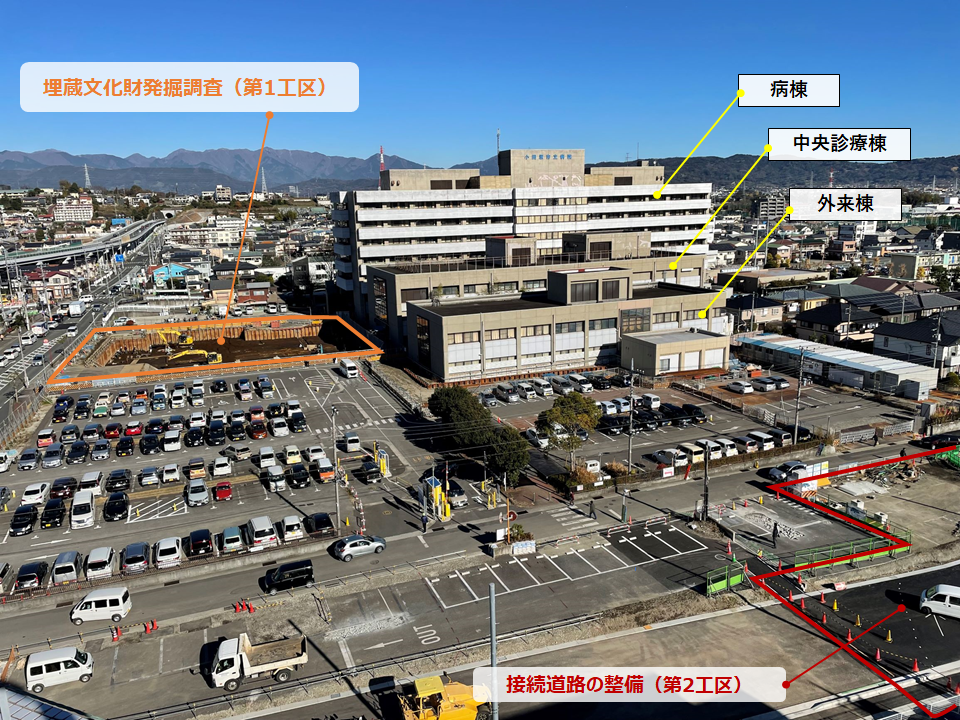

2022年11月

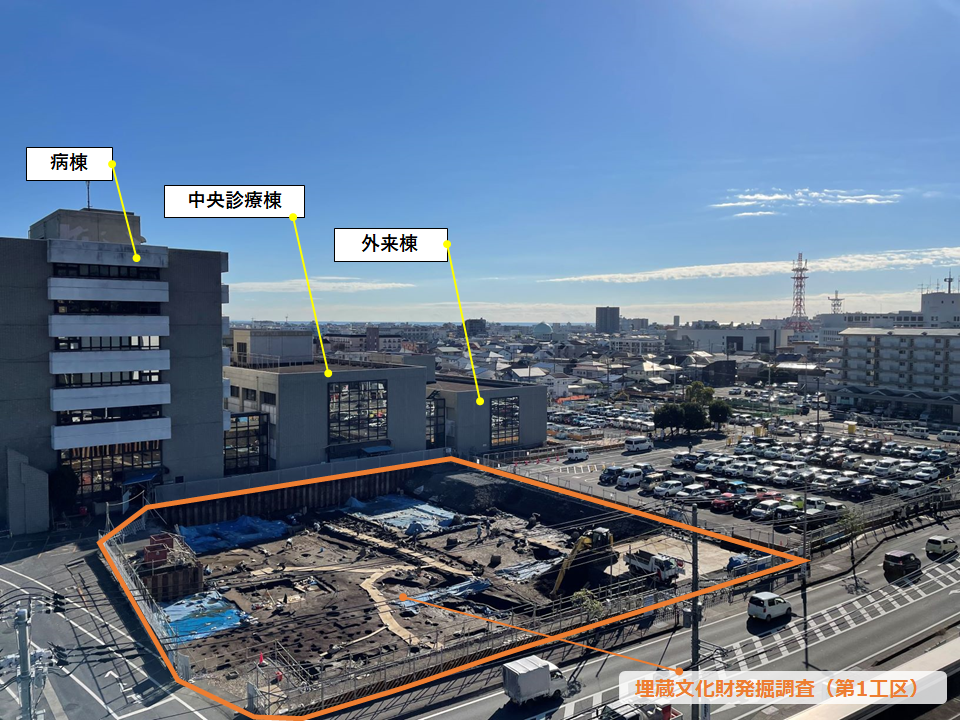

埋蔵文化財発掘調査(第1工区)は古墳時代後期から奈良、平安時代(深さ3メートル)の発掘が進んでいます。

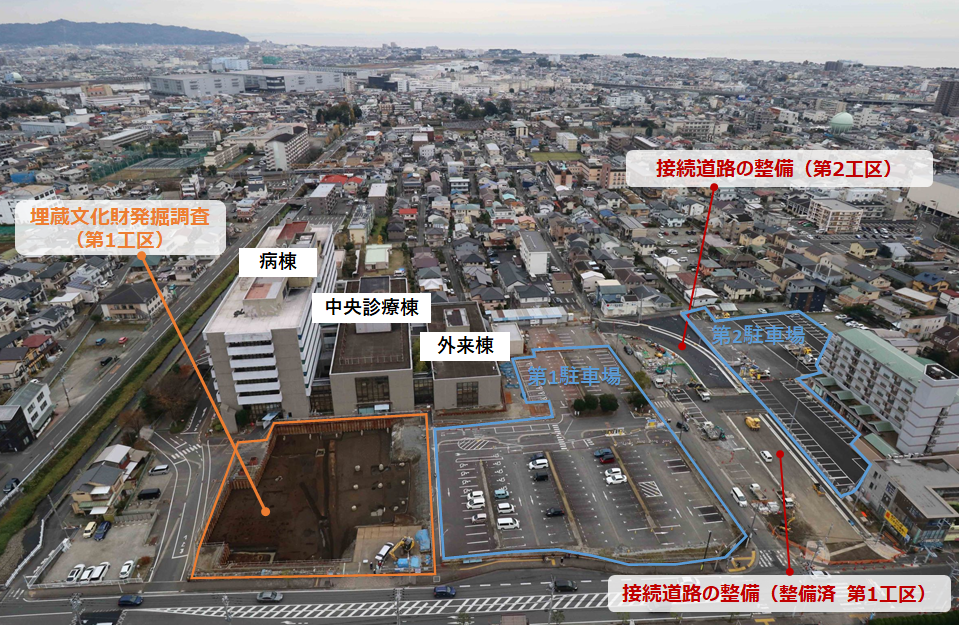

接続道路の整備(第2工区)は新しい交差点の信号機を建てています。
接続道路の整備(第2工区)は新しい交差点の信号機を建てています。
