新病院建設事業現場進捗画像(2023年4月~9月)
2023年9月

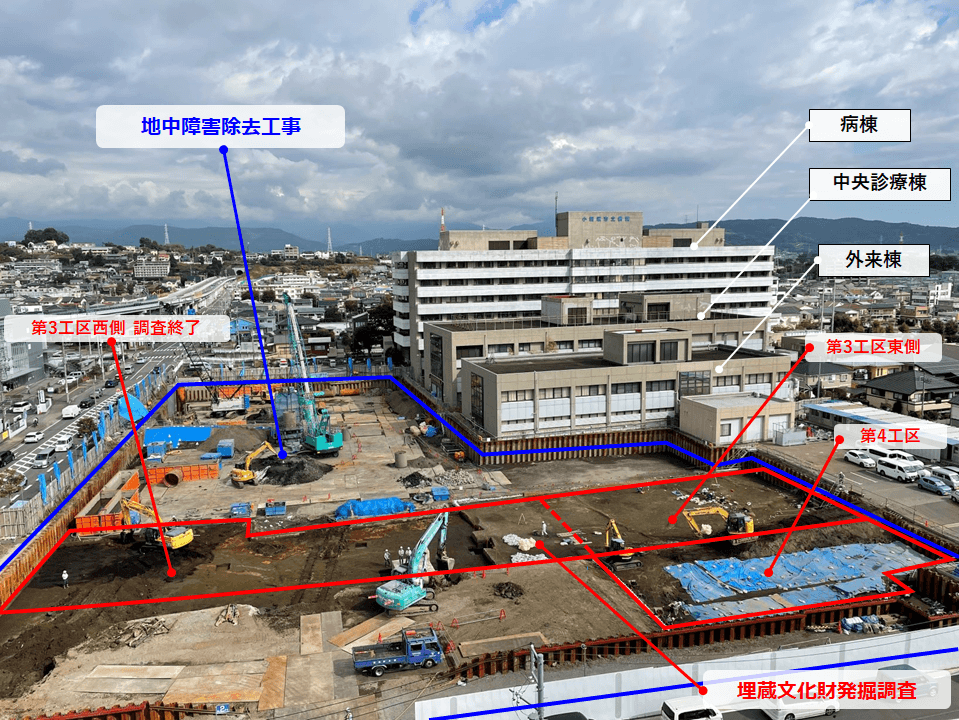

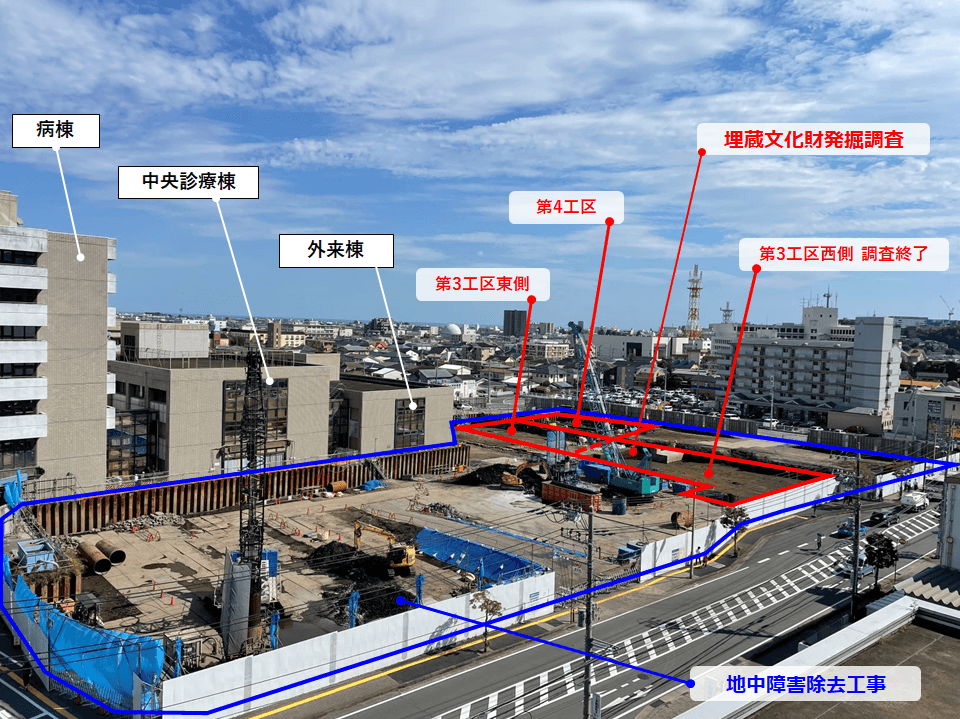

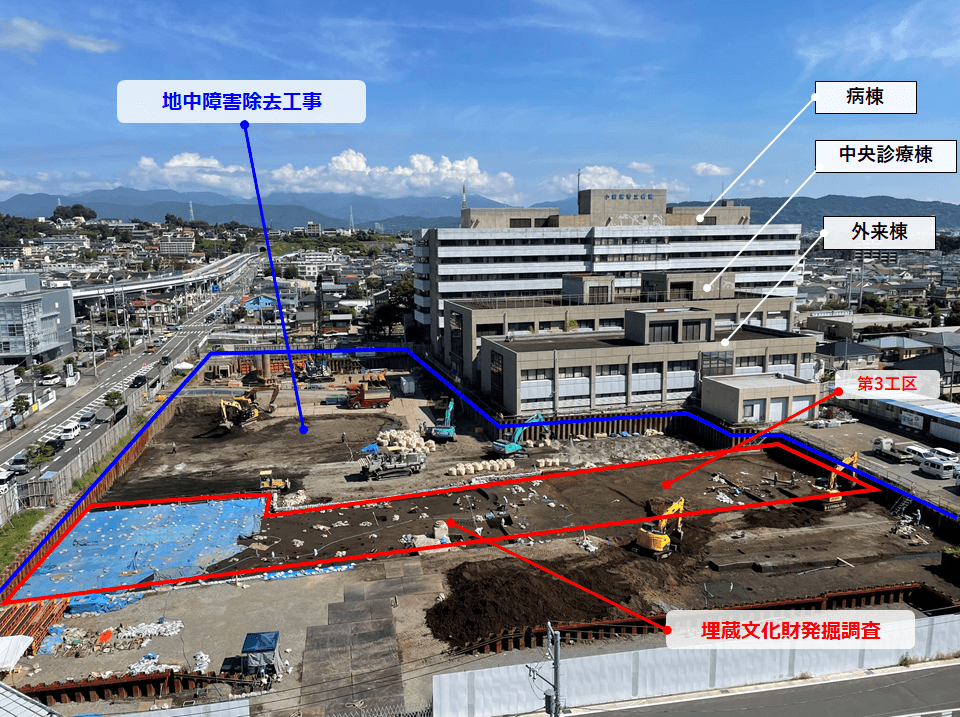

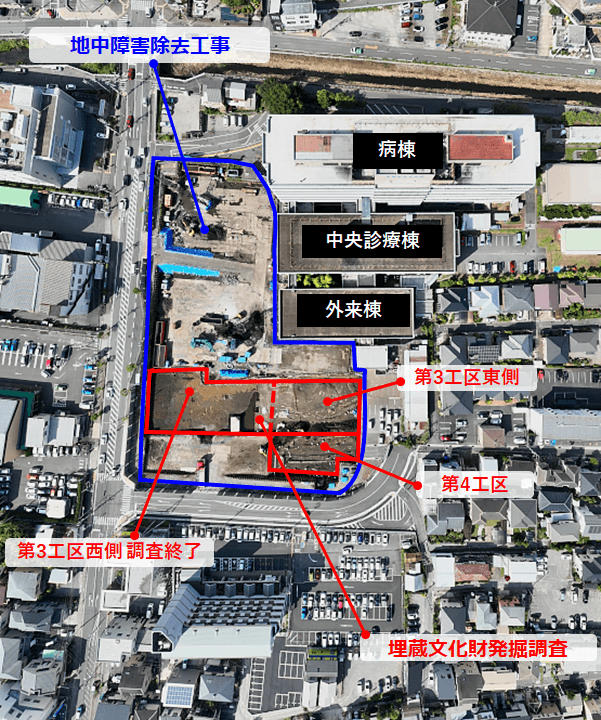

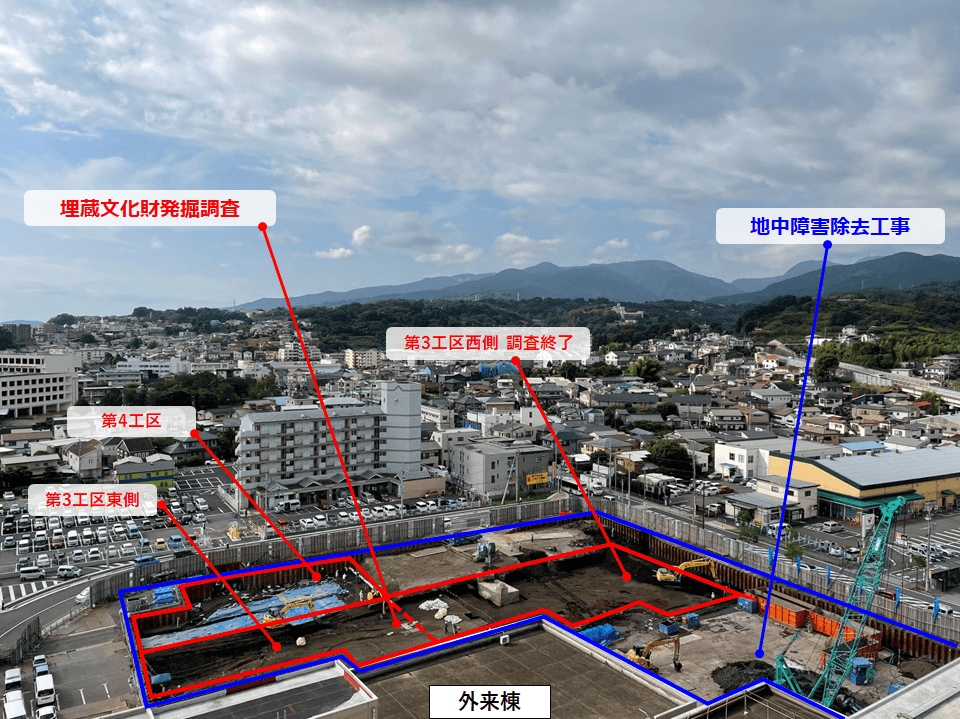

埋蔵文化財発掘調査は、第3工区西側の調査が終了しました。第3工区東側および第4工区は、古墳時代中期(深さ2.0~2.3m)の調査を行っています。地中障害除去工事は、今月からクローラクレーン2台体制で作業を進めています。
2023年8月

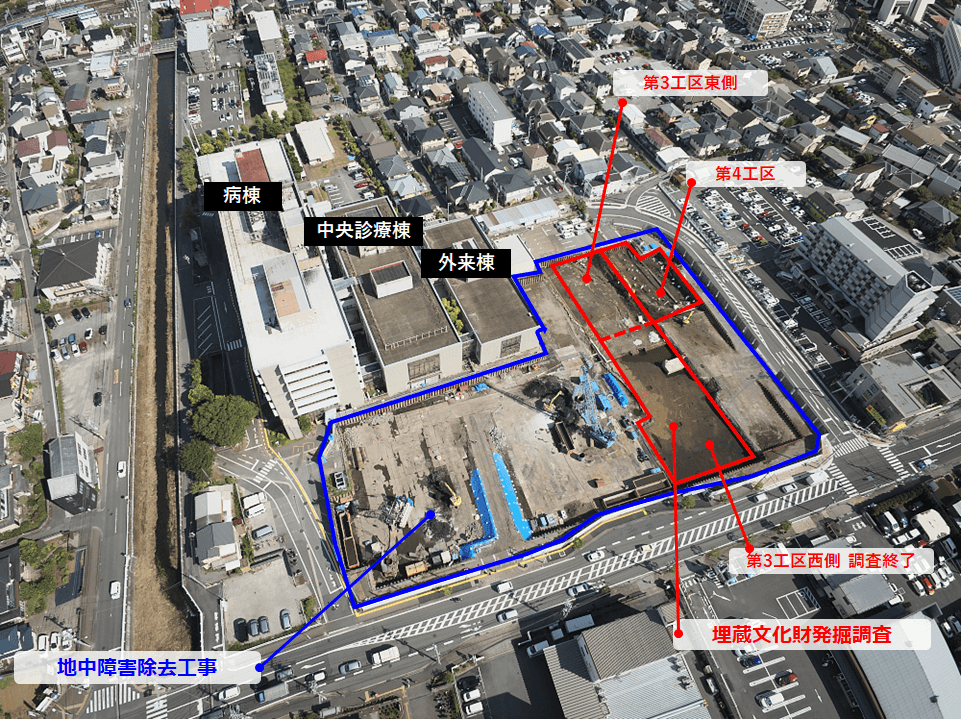

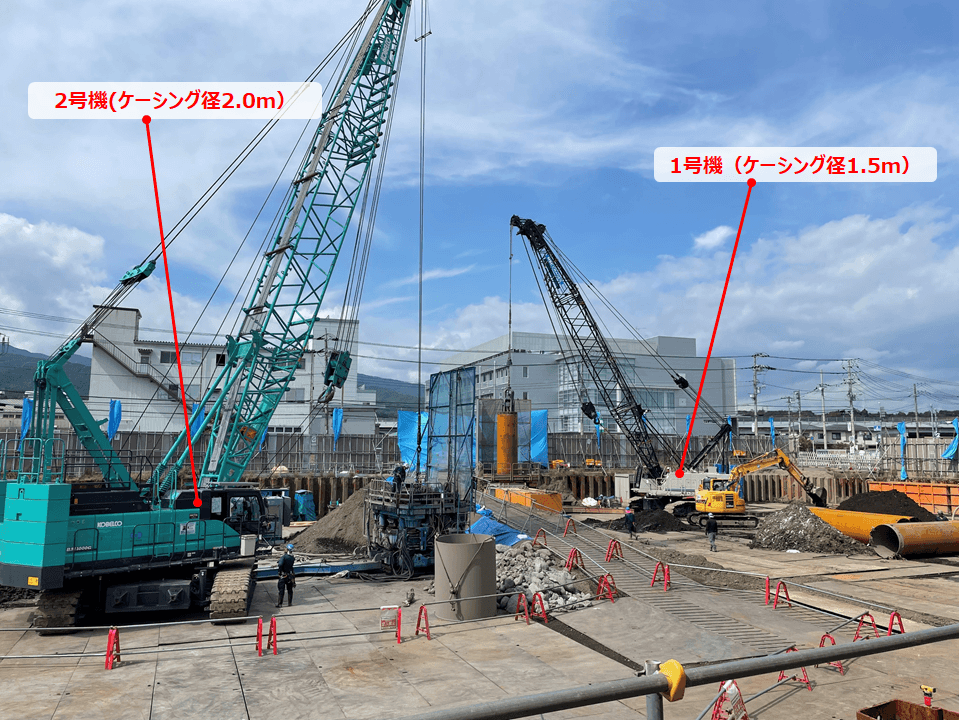

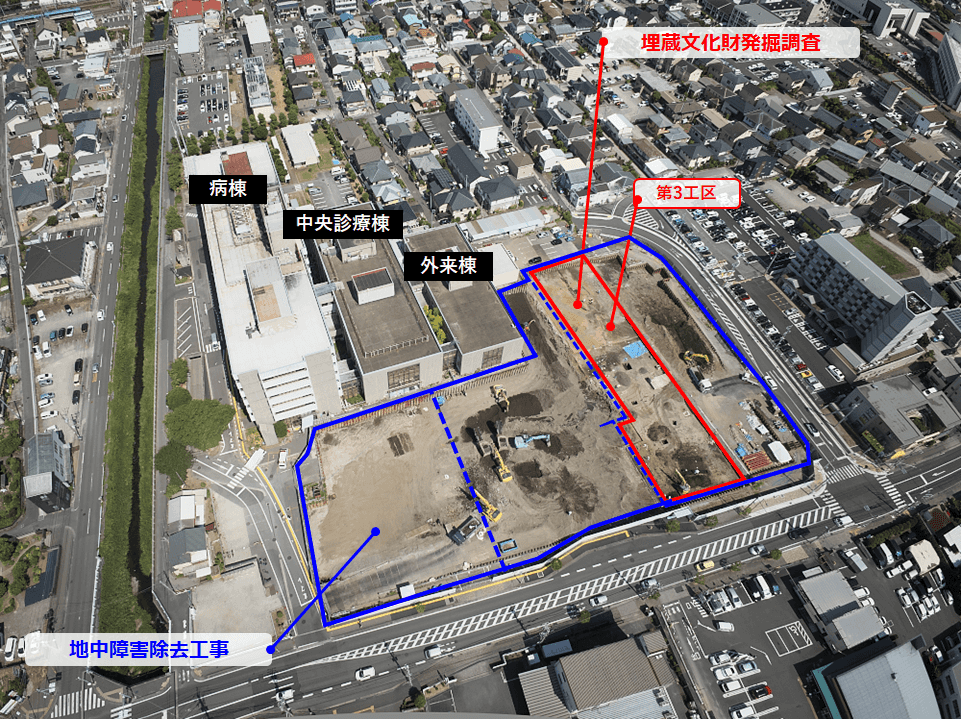

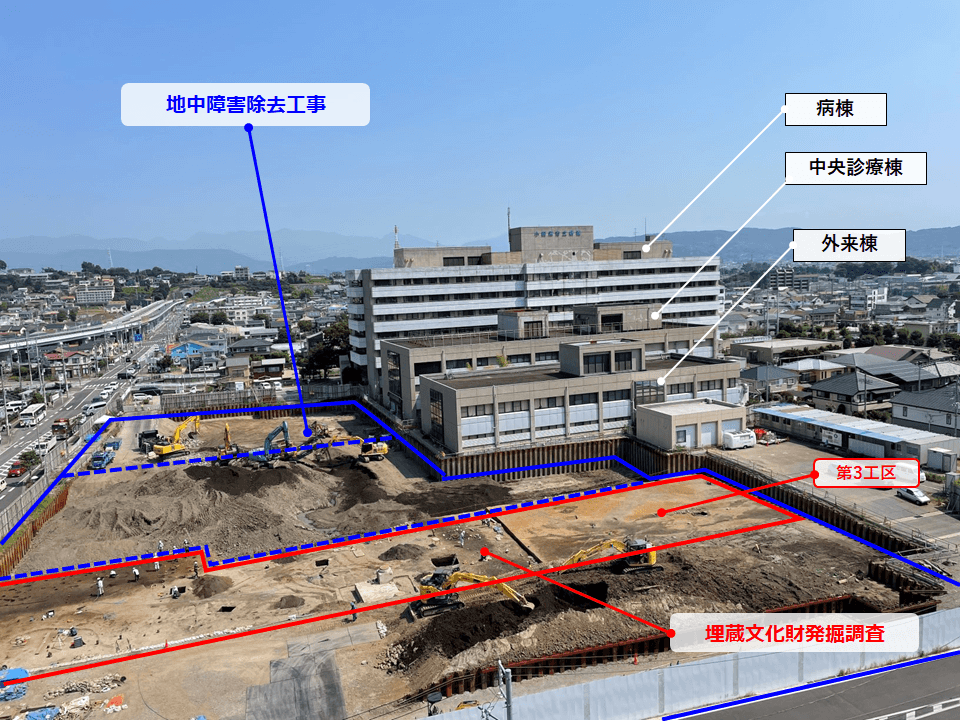

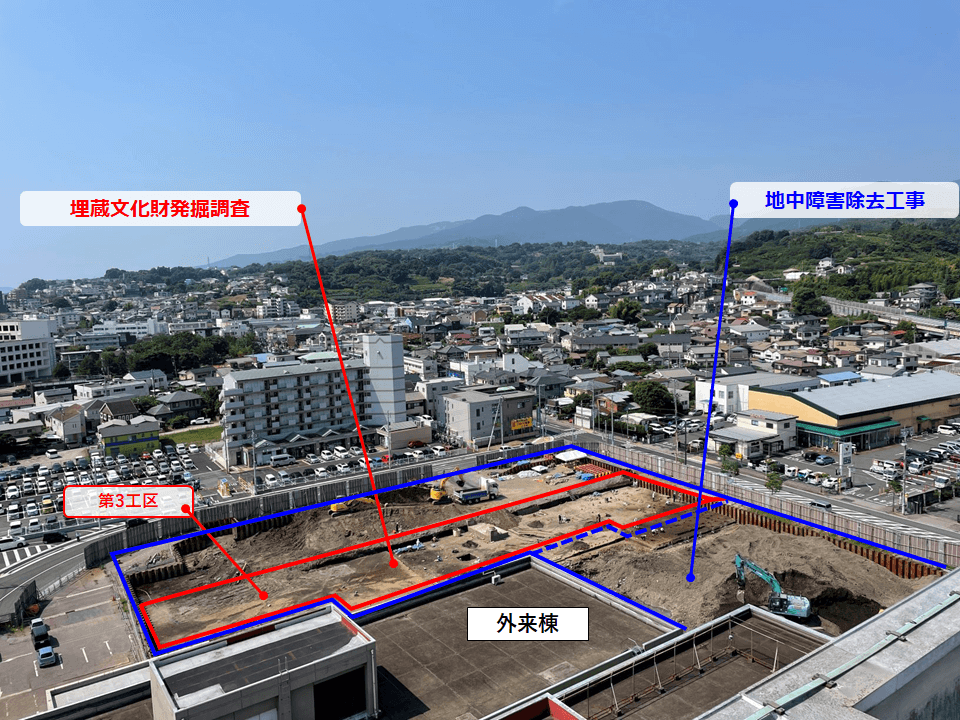

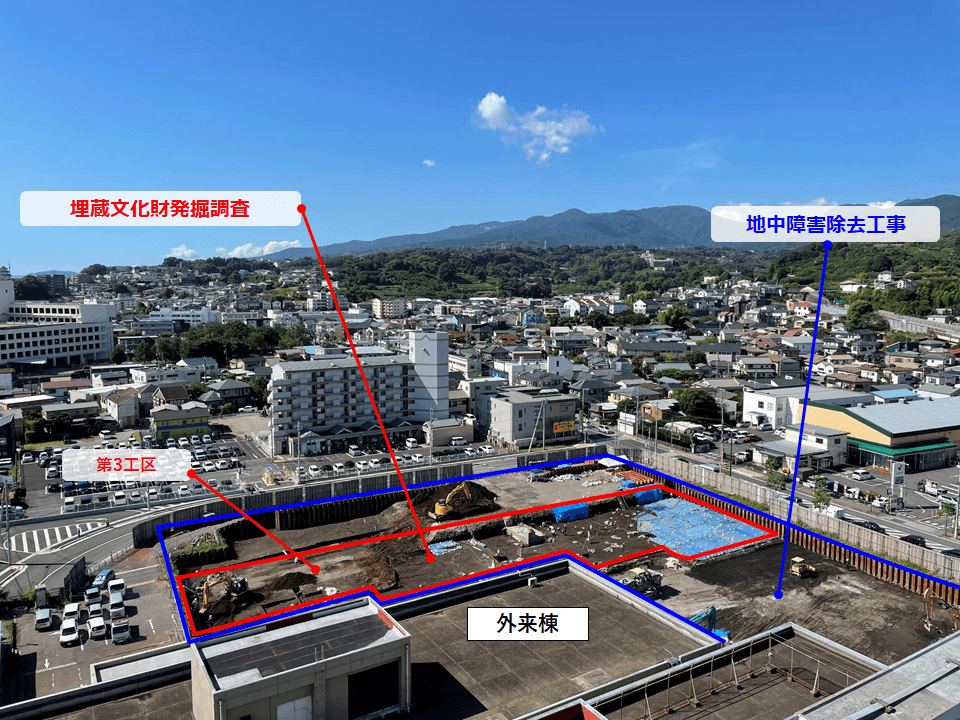

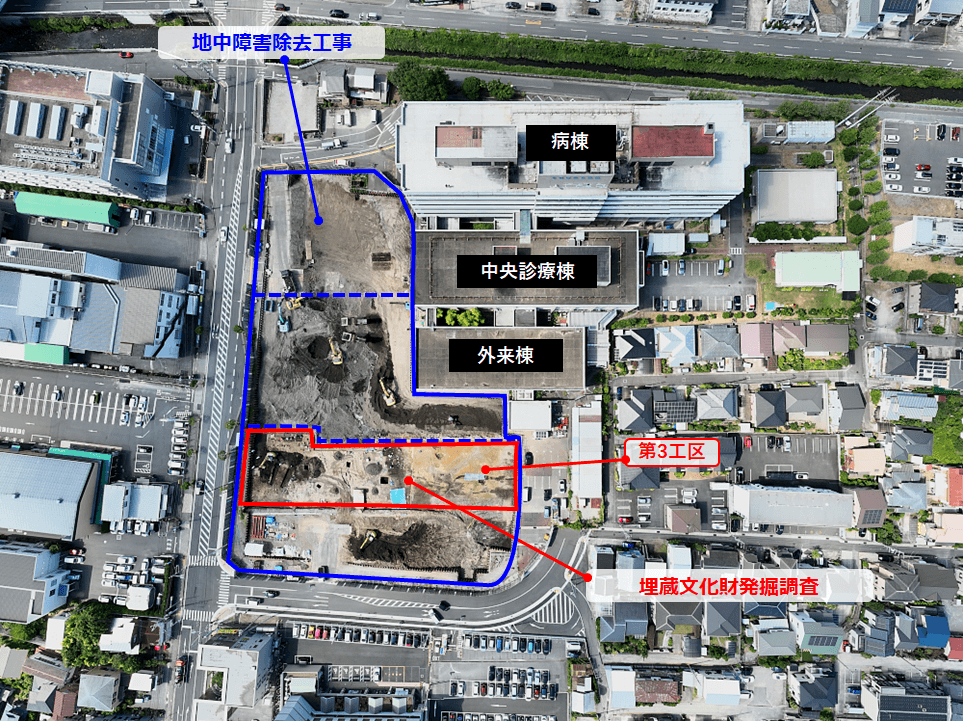

埋蔵文化財発掘調査は、第3工区の古墳時代中期(深さ2.0~2.3m)の調査を行っています。地中障害除去工事はオールケーシング工法により、新病院の基礎杭を設置する箇所に存在する粗石(地下約28m付近に分布)や既存杭などの障害物を取り除いています。この作業を事前に行うことにより、新病院本体の基礎杭設置工事を遅退なく進めることが可能となります。

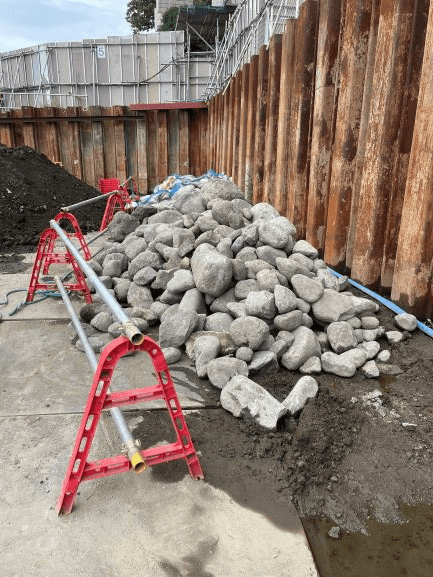

地中障害除去工事によって取り除かれた粗石
オールケーシング工法手順図(参考) PDF形式 :473.6KB
PDFファイルをご覧になるには、Adobe® Reader®(新しいウインドウで開きます)が必要です。

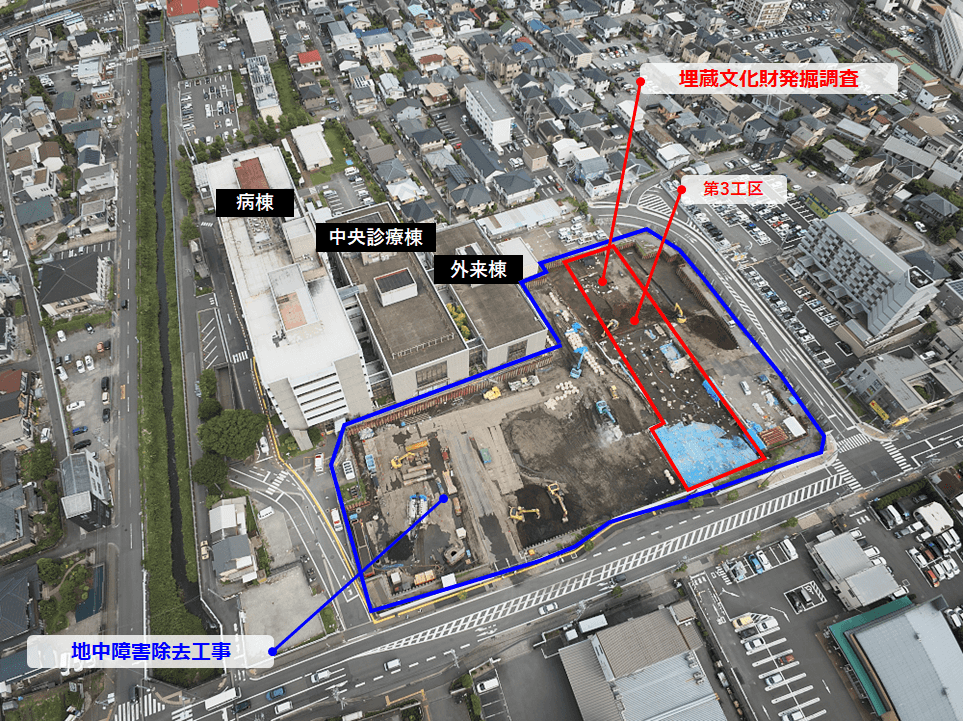

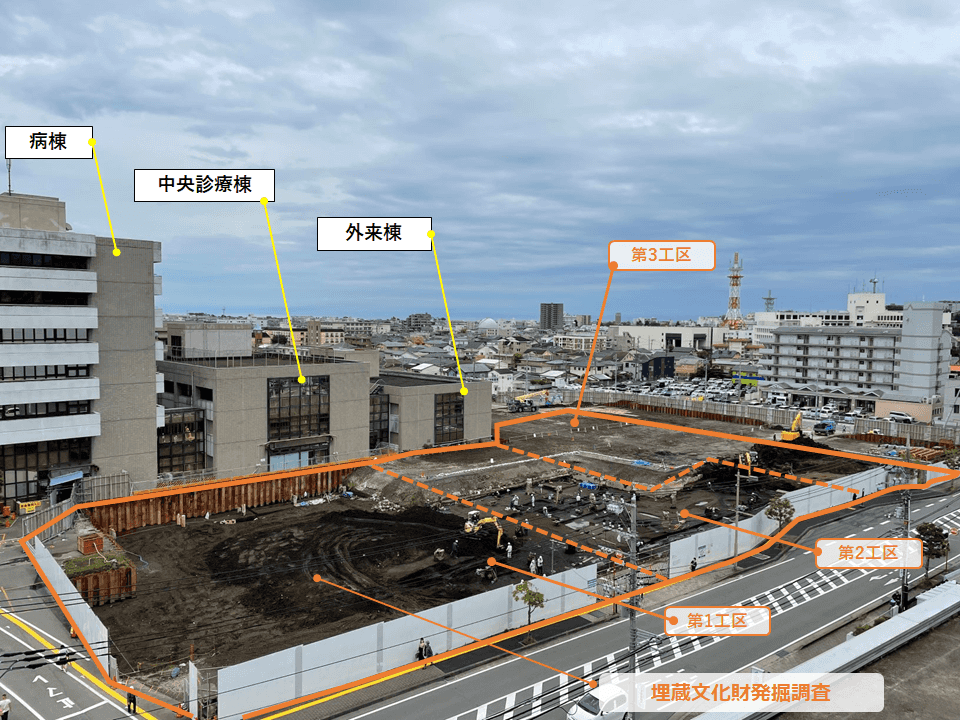

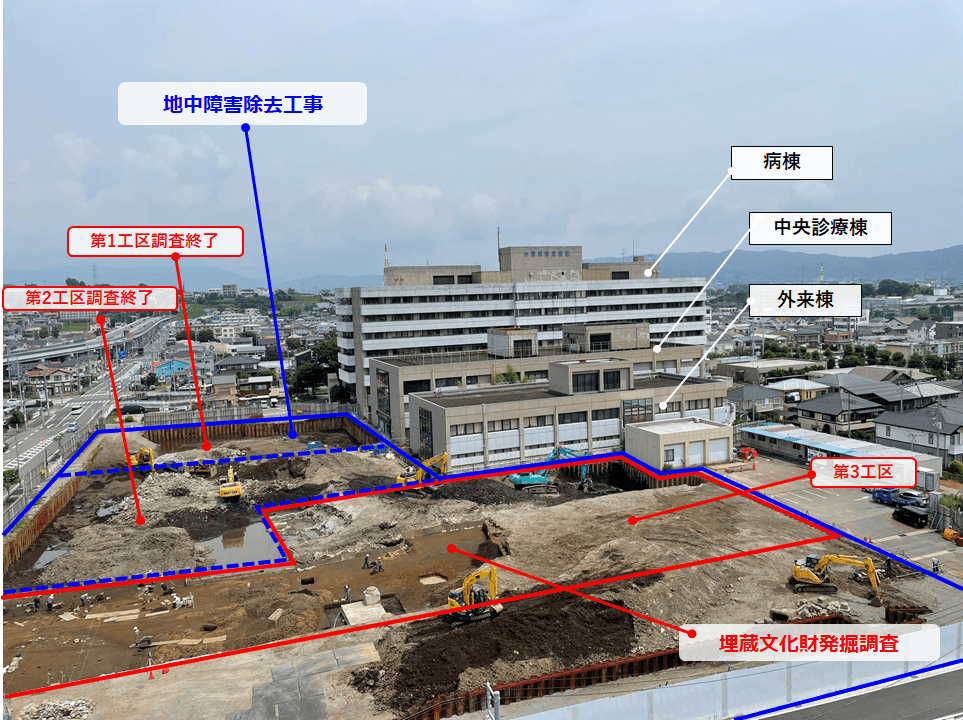

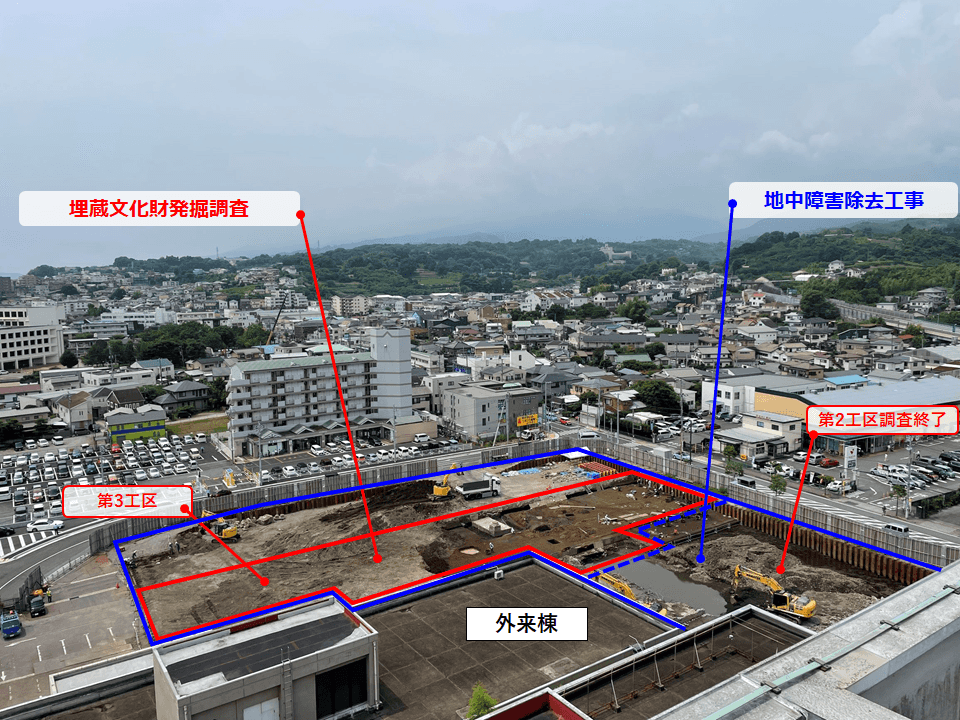

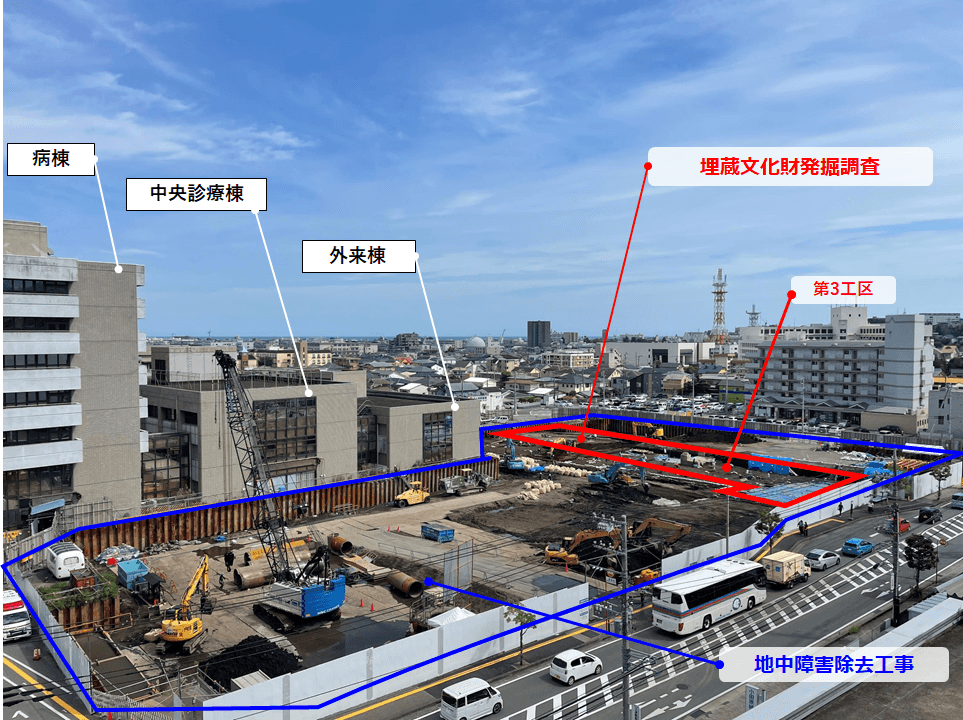

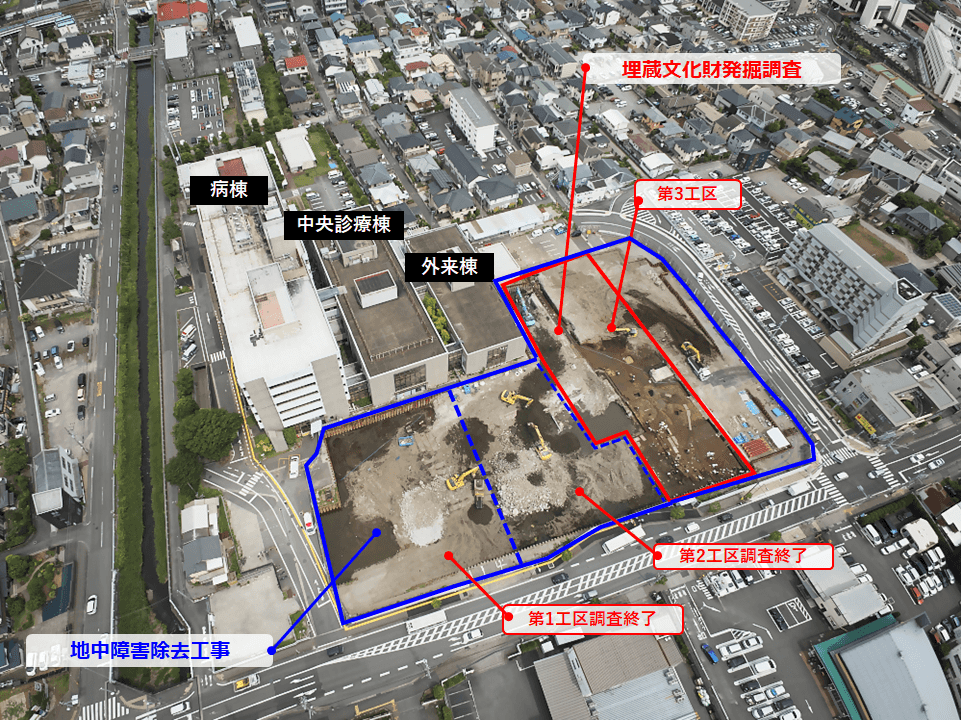

2023年7月

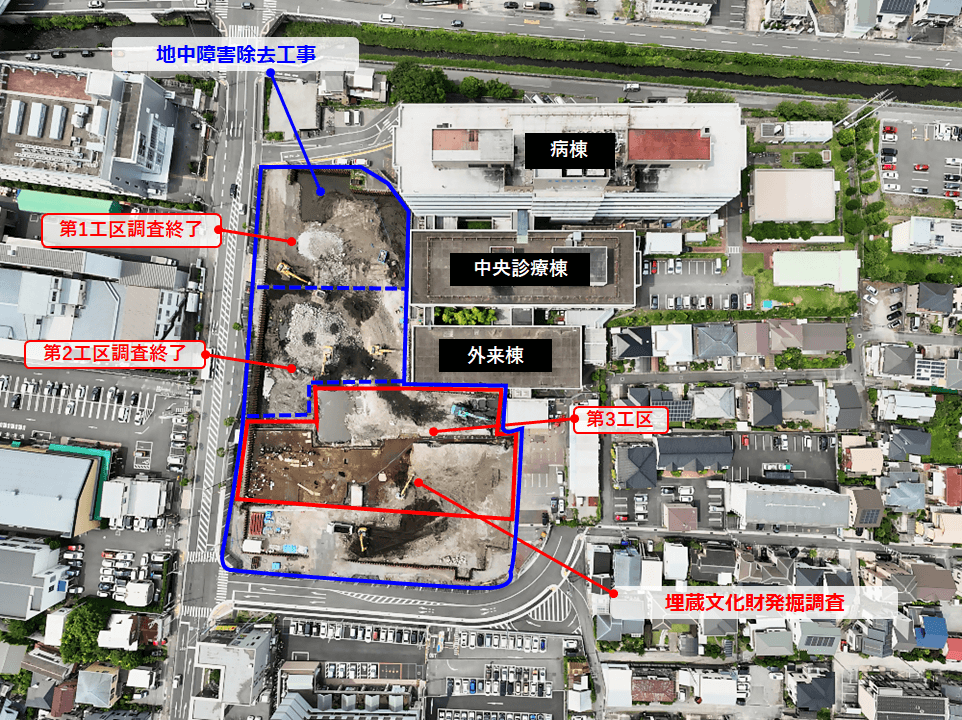

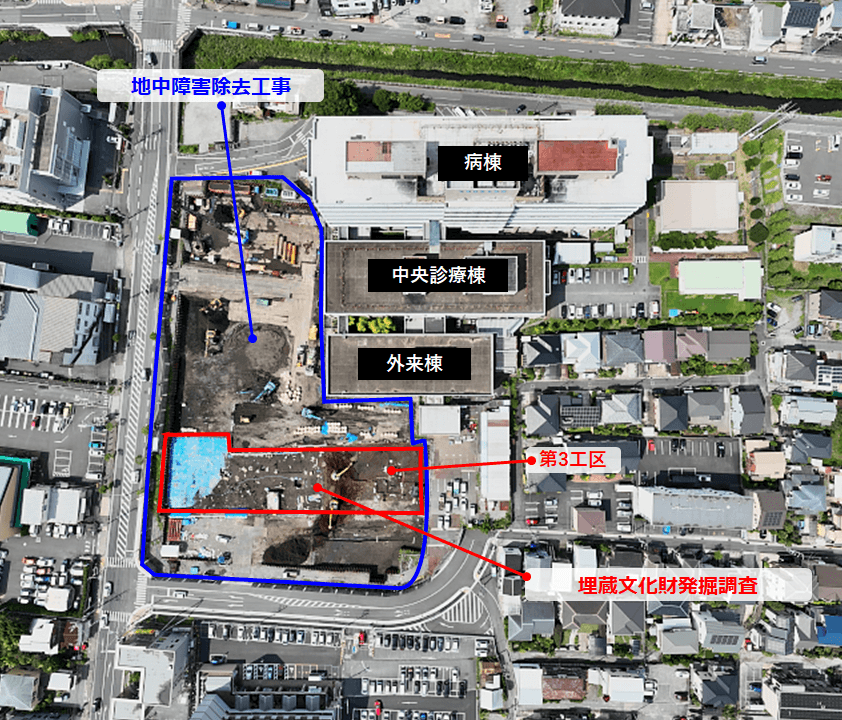

埋蔵文化財発掘調査は、第3工区の古墳時代中期(深さ1.7~1.9m)の調査を行っています。地中障害除去工事は、旧病院の地下部分の障害物の除去が終了し、発生したがれきや土砂を搬出しています。

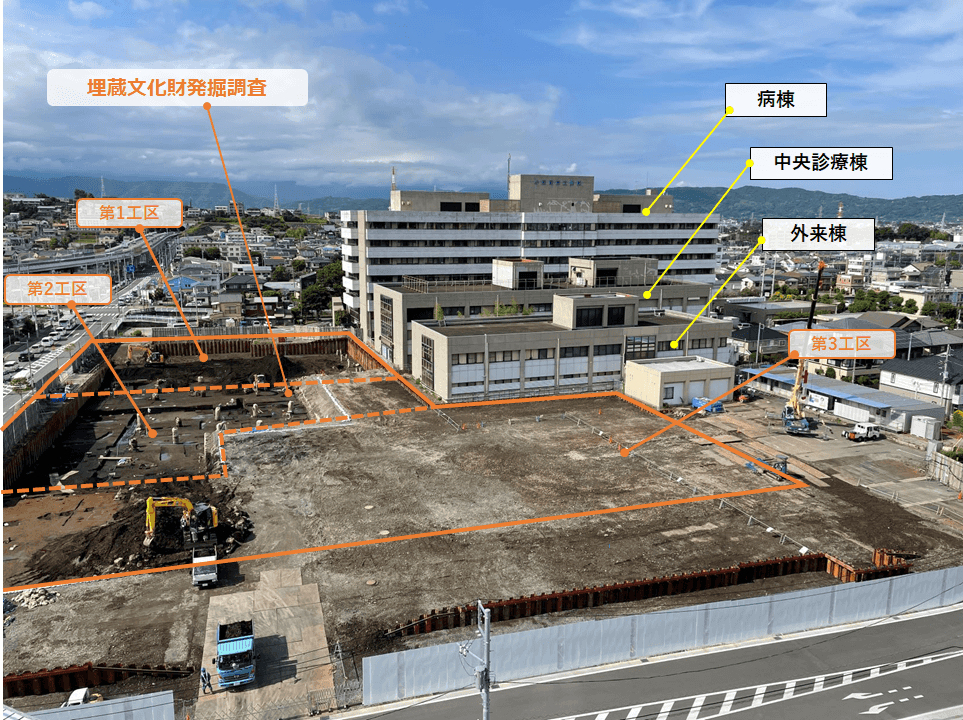

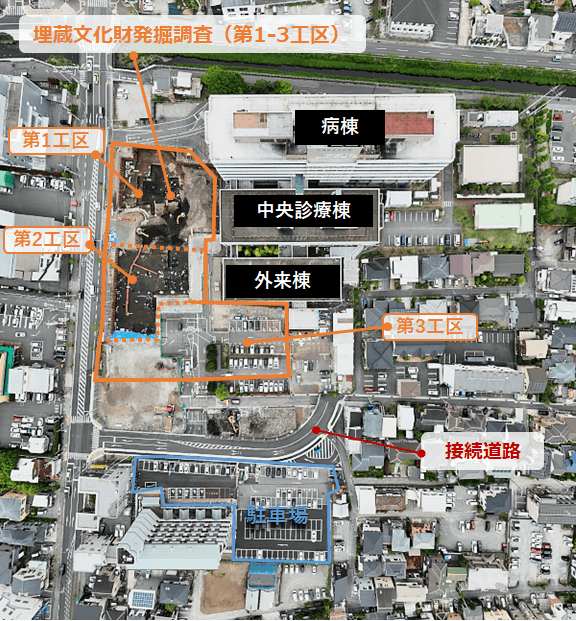

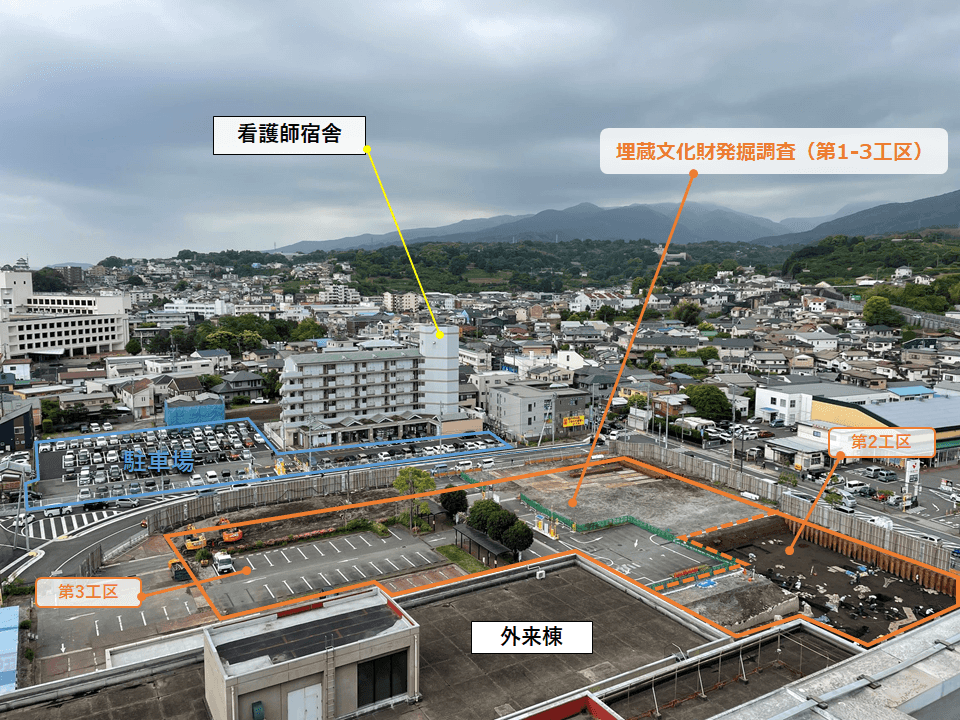

2023年6月

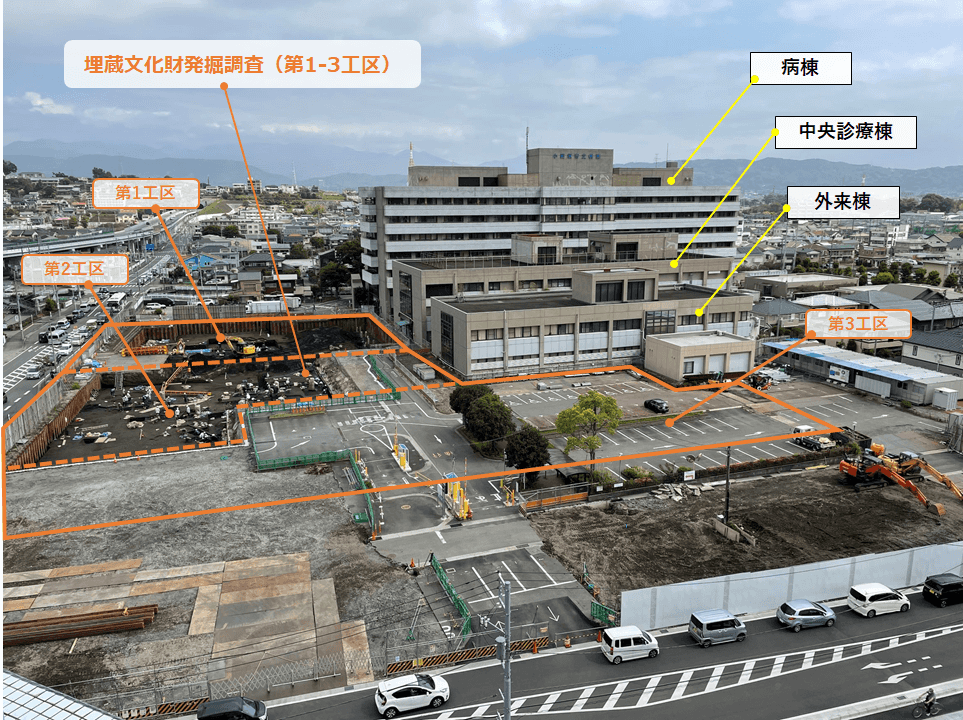

2023年5月

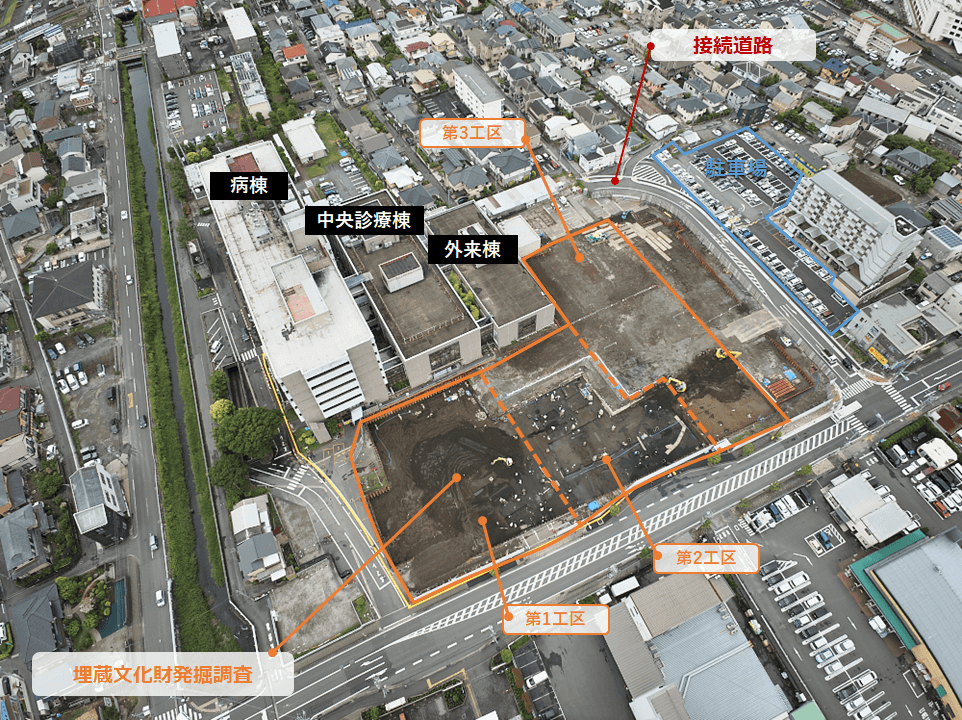

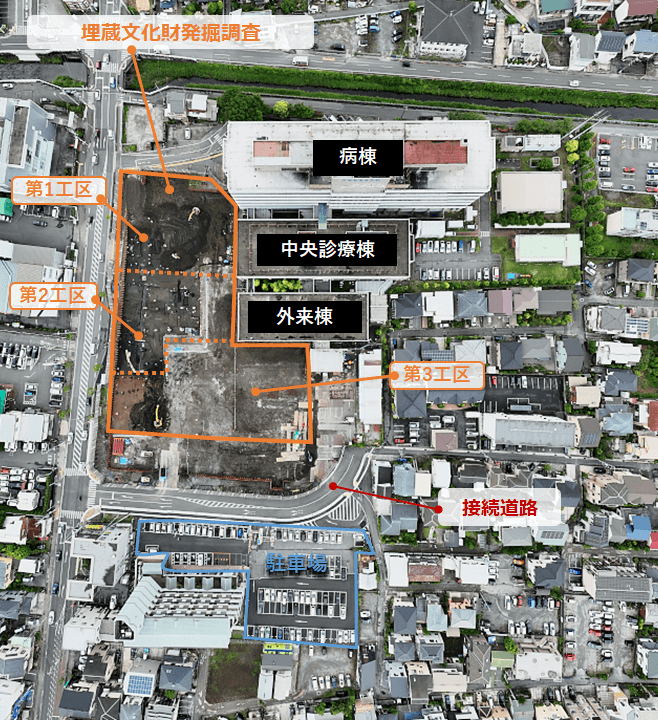

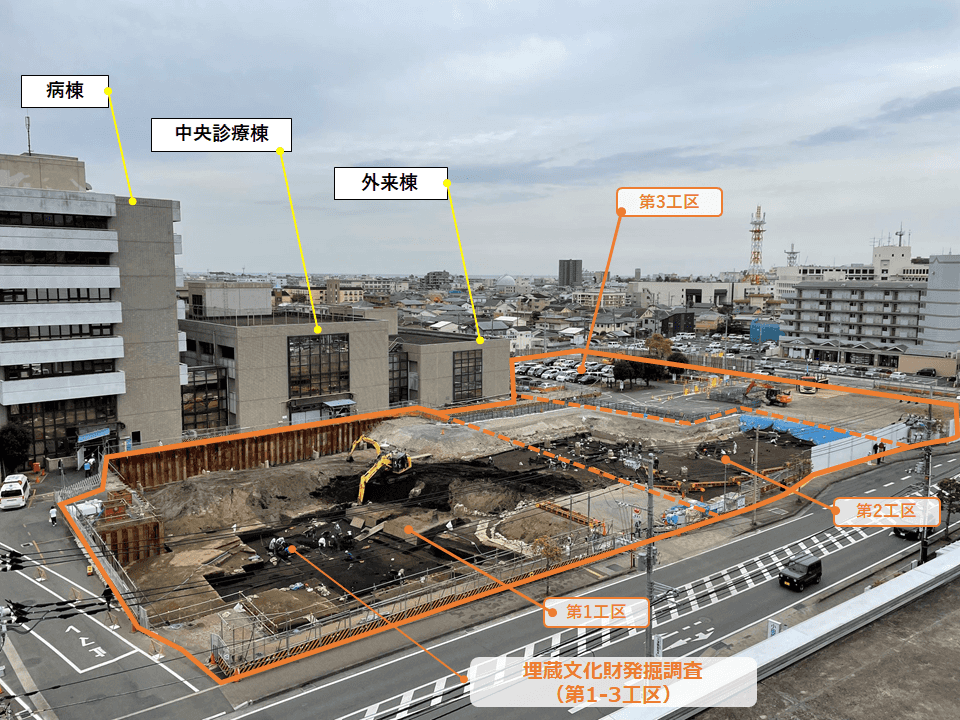

2023年4月
