新病院建設事業現場進捗画像(2023年10月から2024年3月)
2024年3月

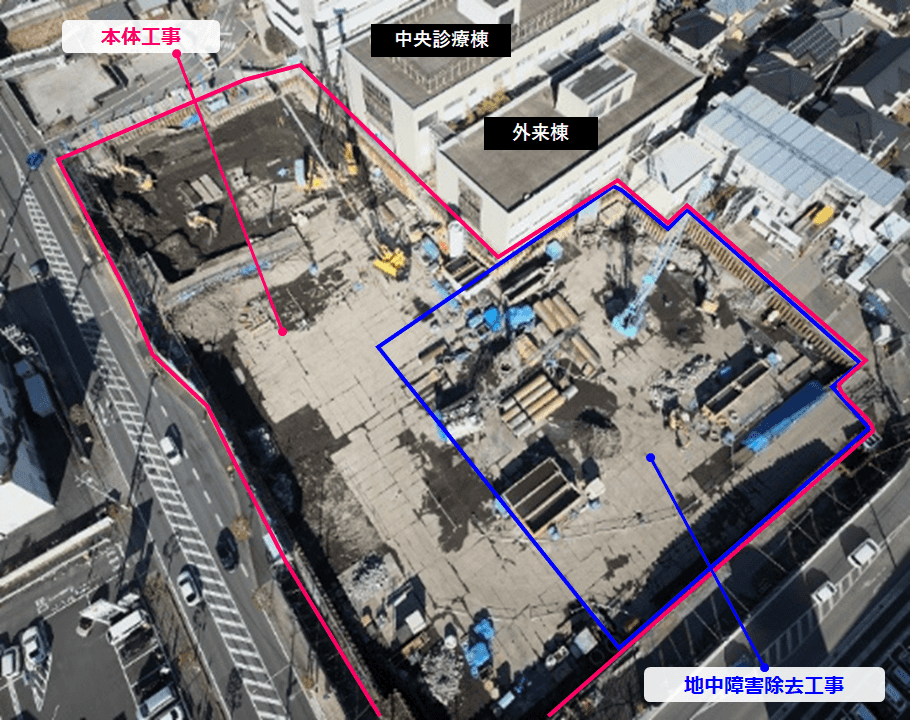

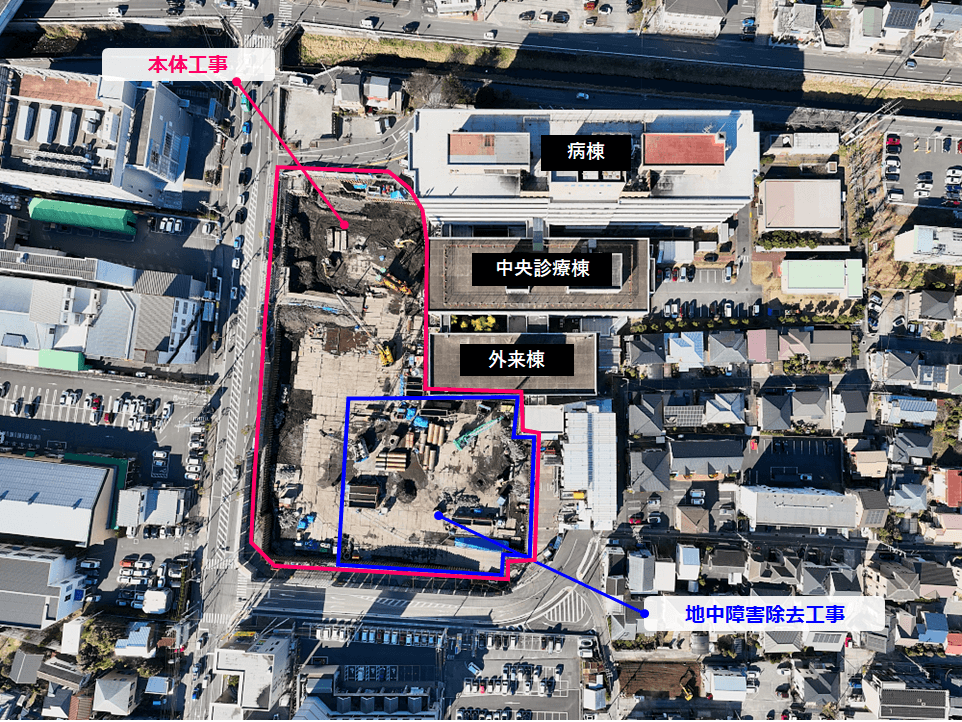

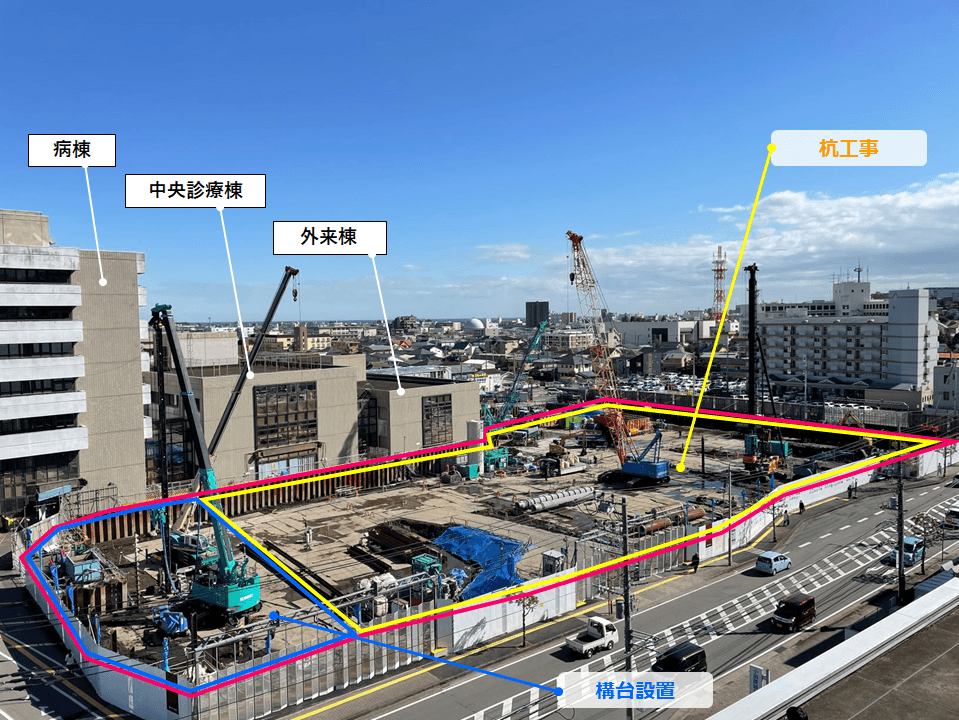

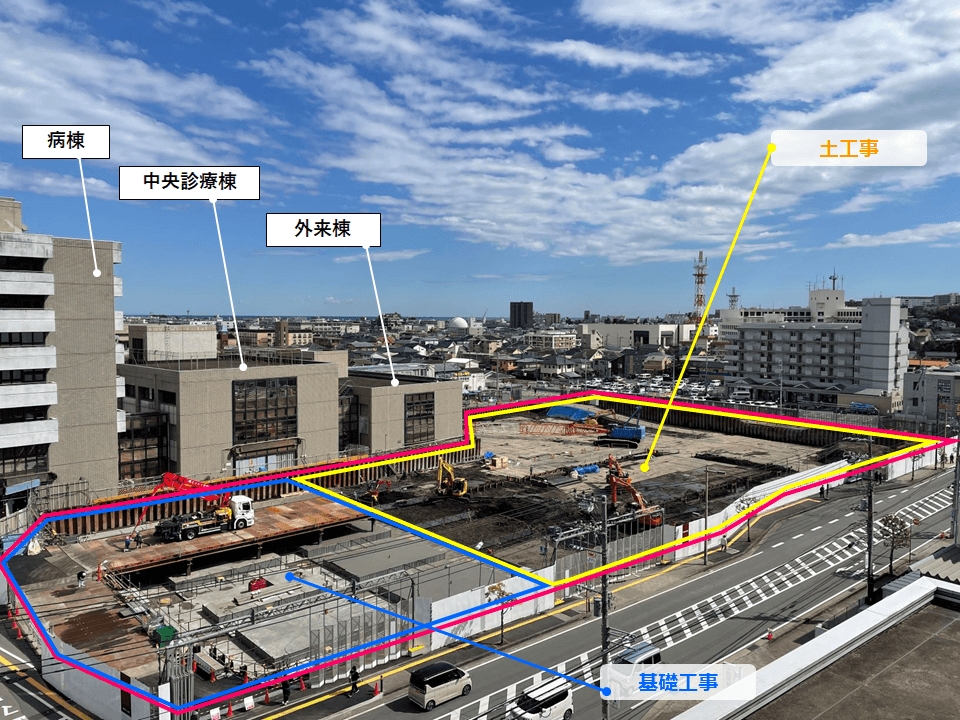

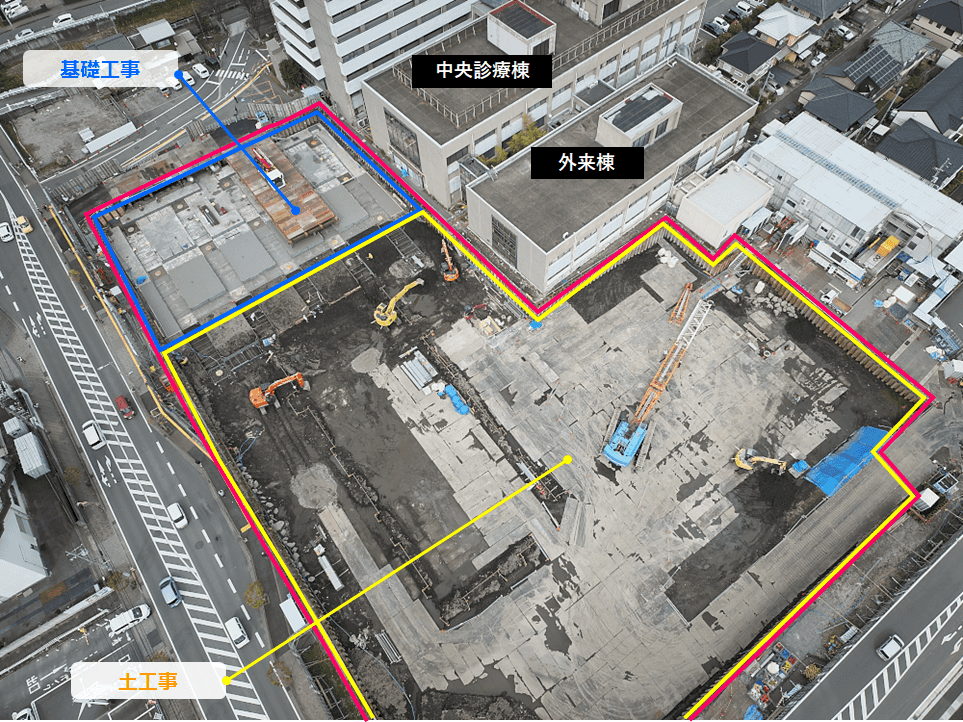

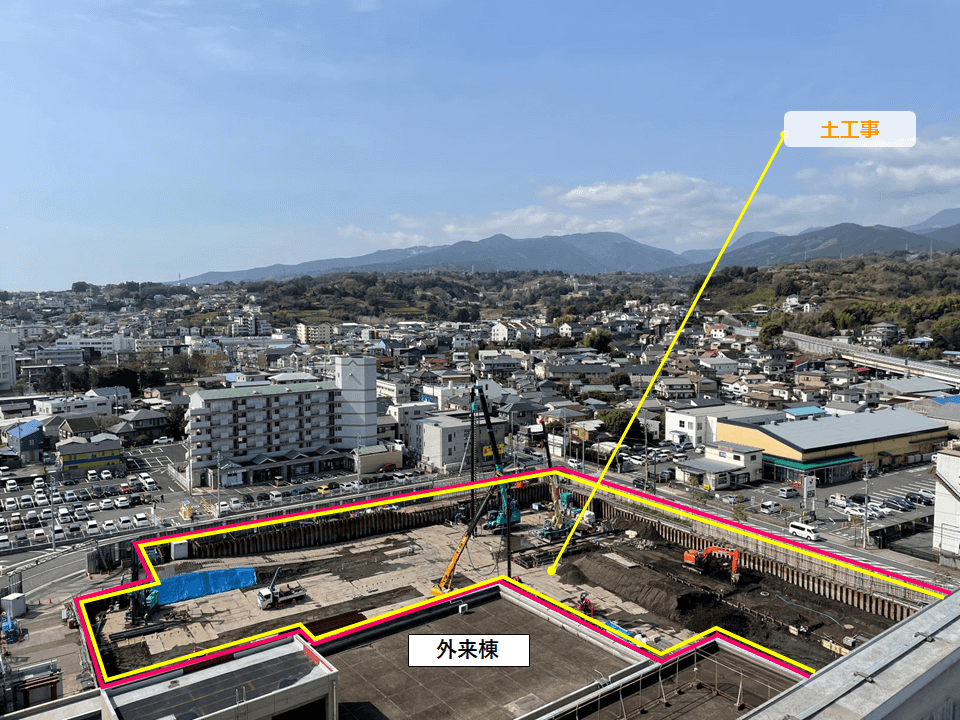

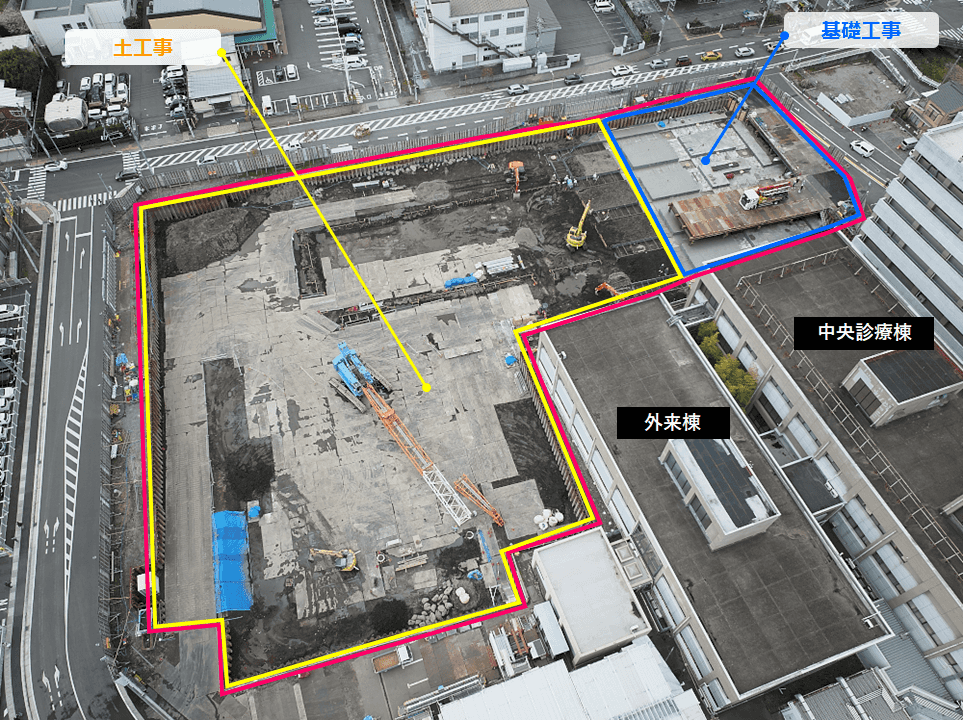

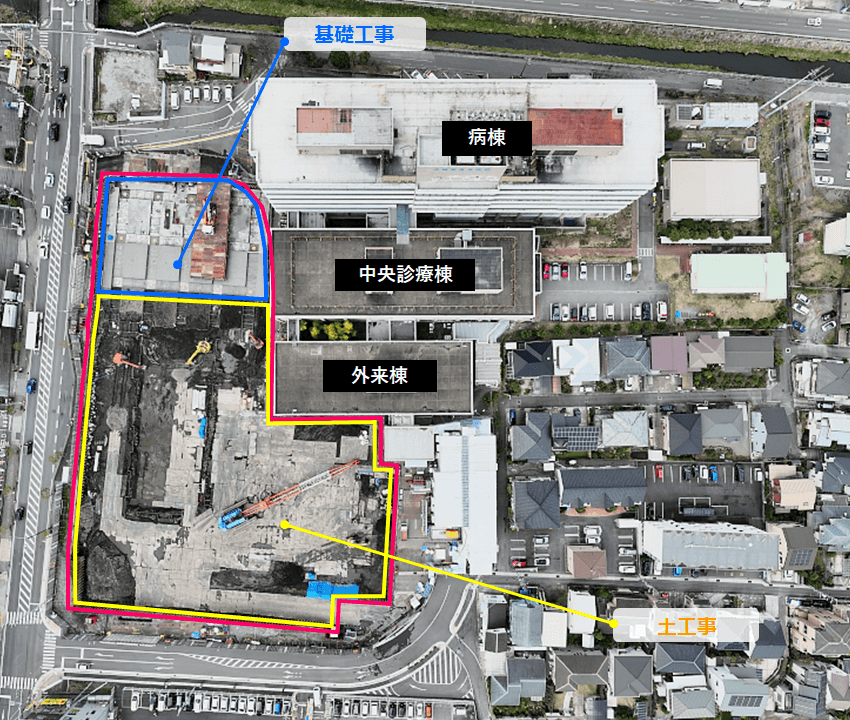

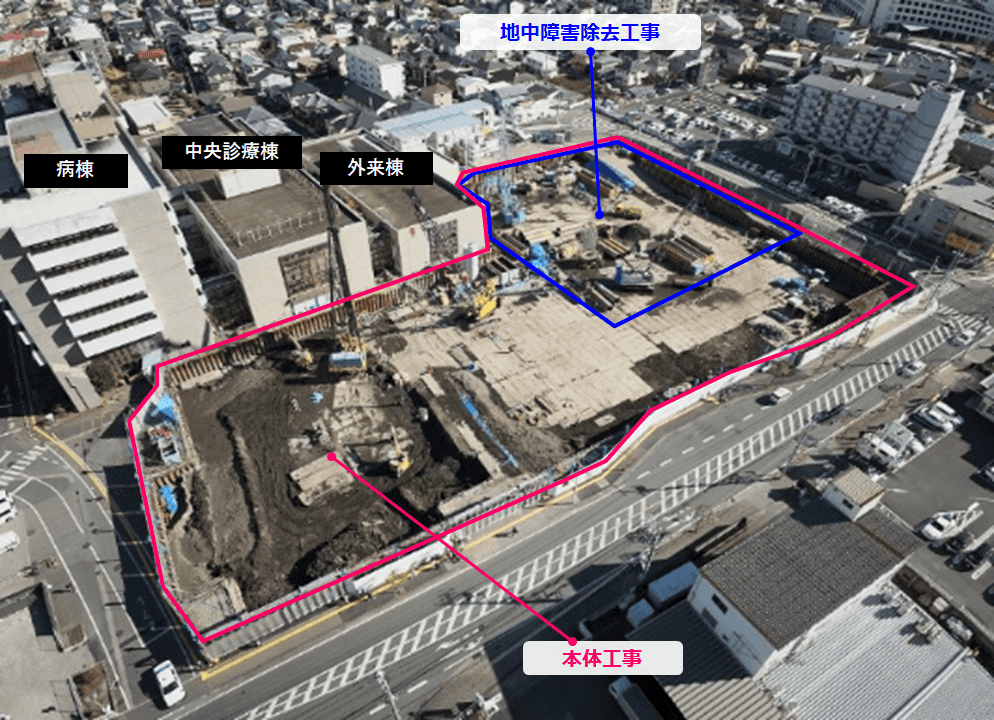

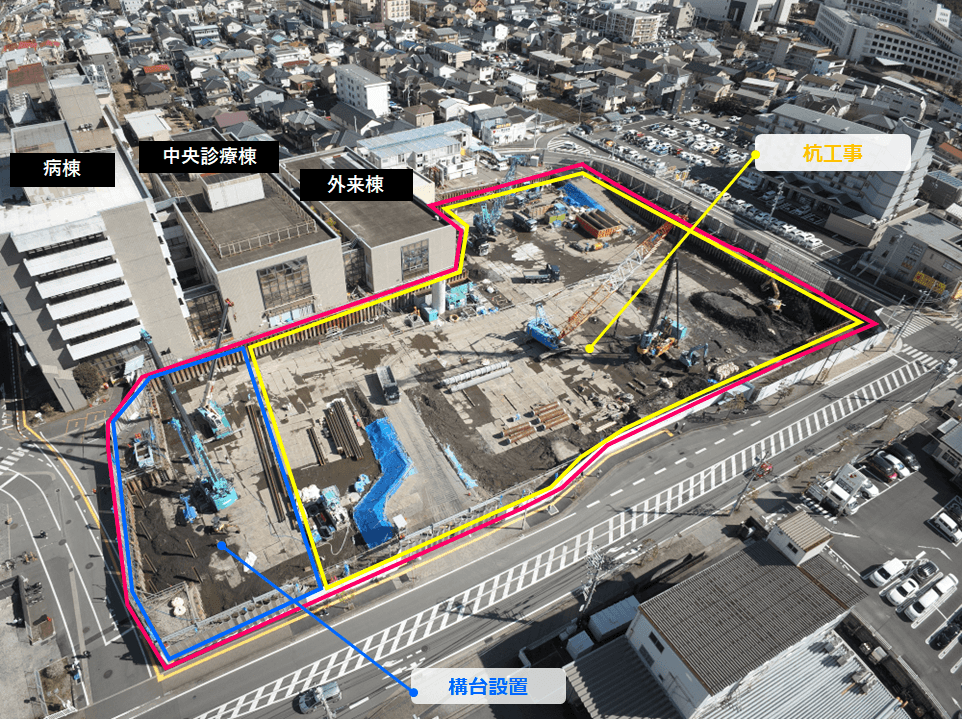

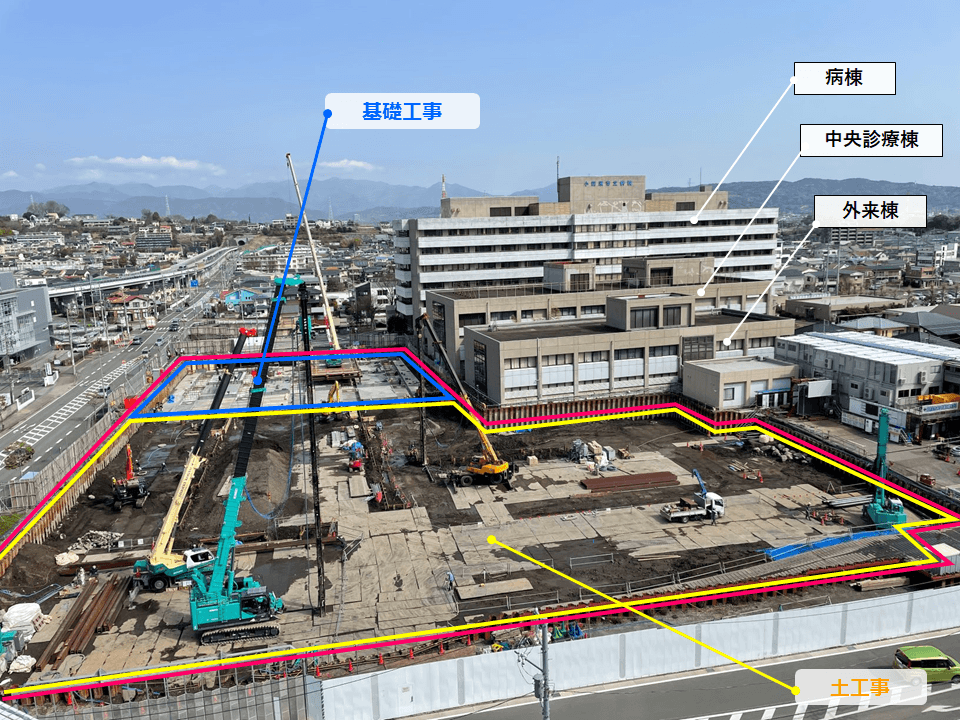

杭工事が完了しました。北側から基礎工事が始まりました。南側は基礎工事の準備(土工事)を行っています。工事全体の進捗率は3%です。
2024年1月

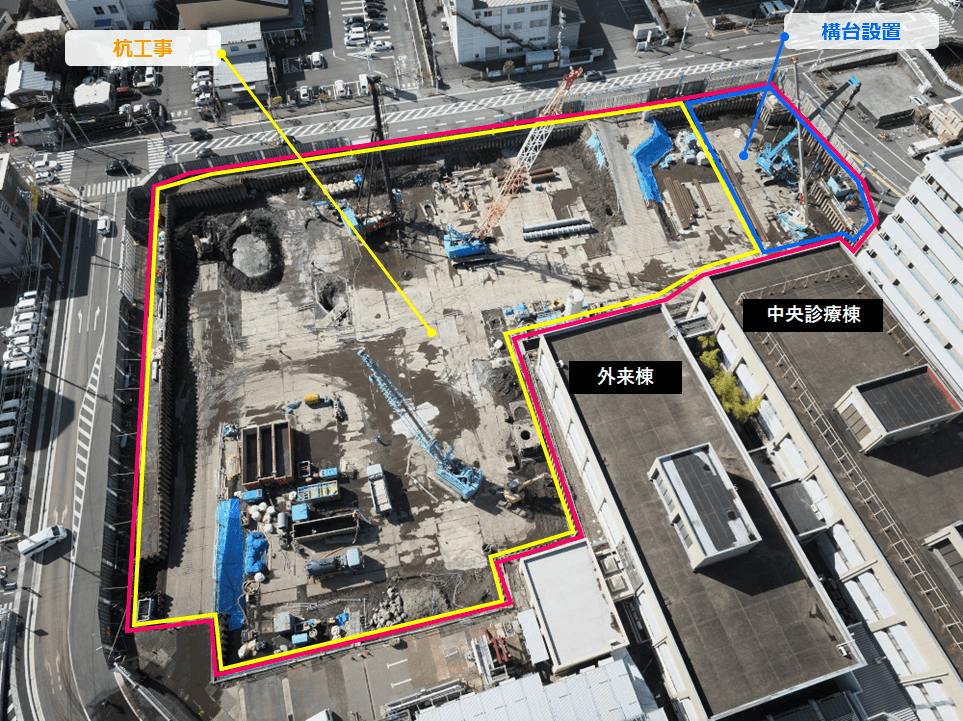

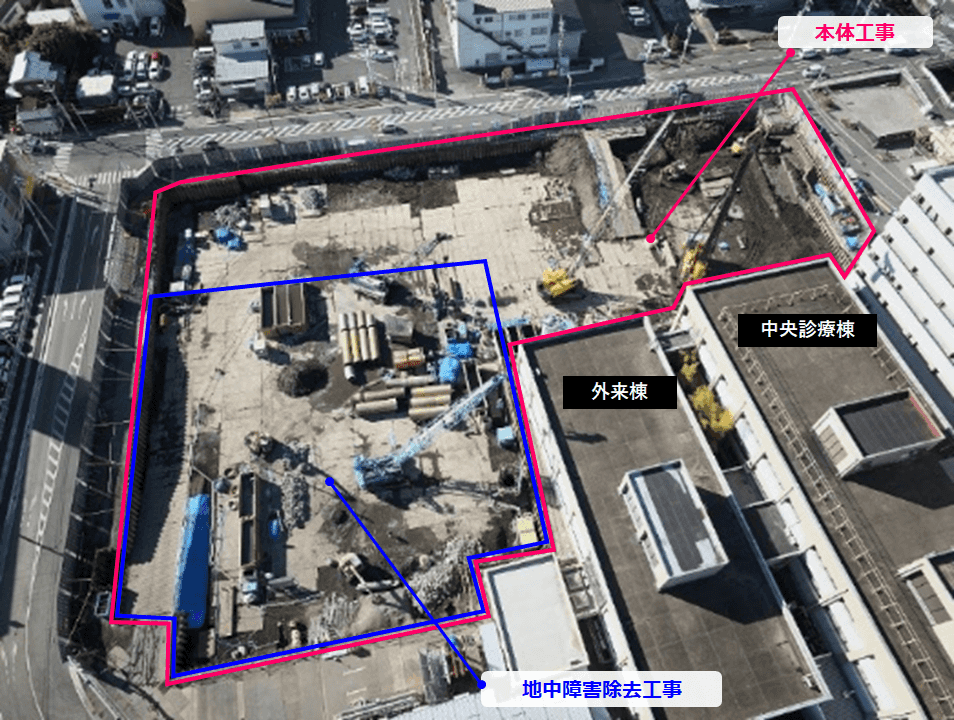

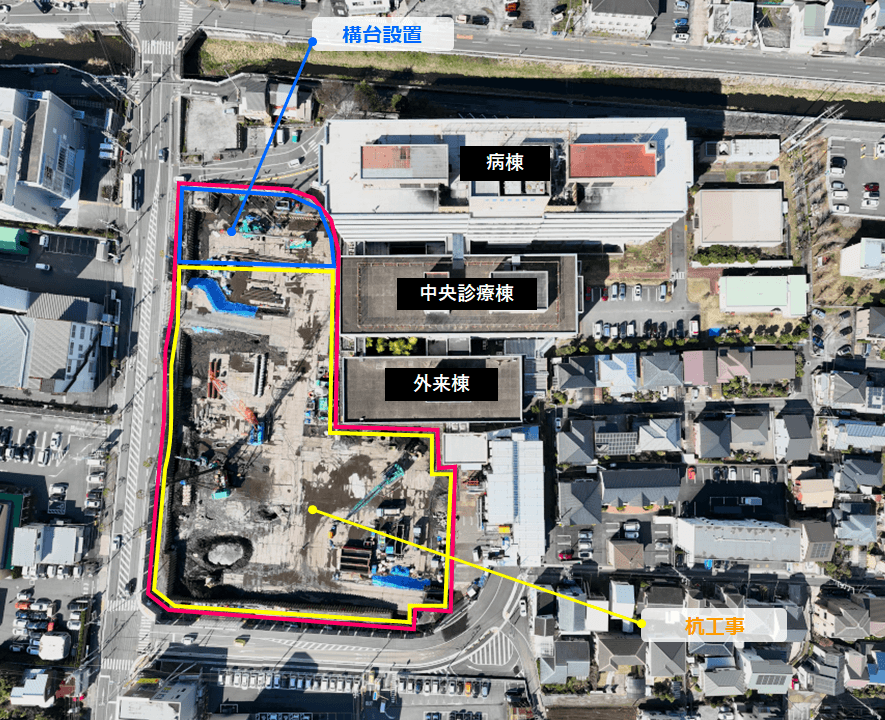

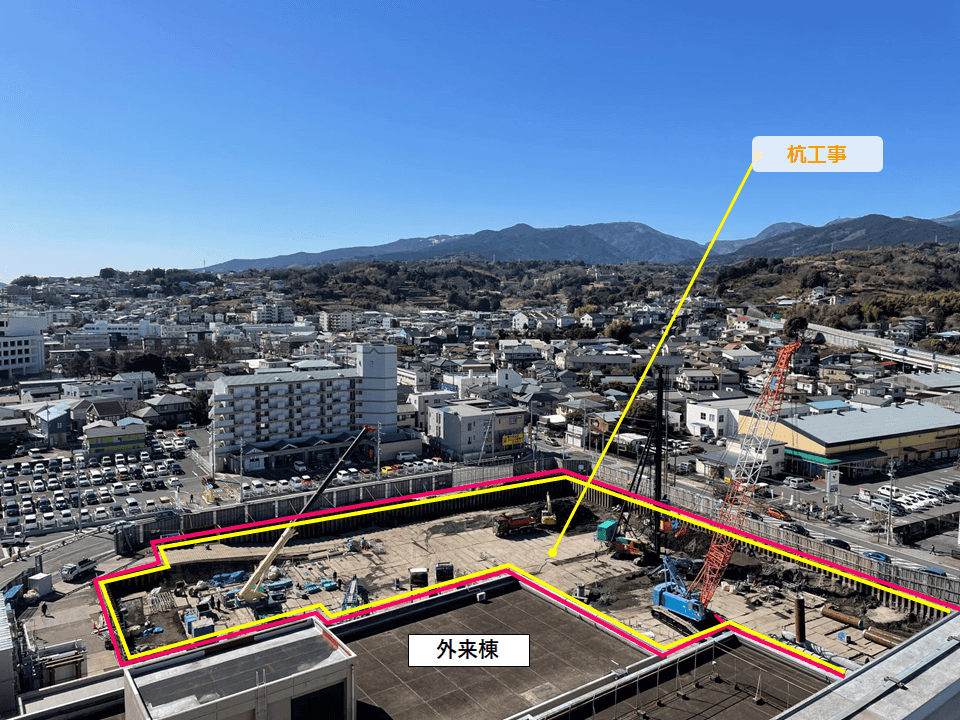

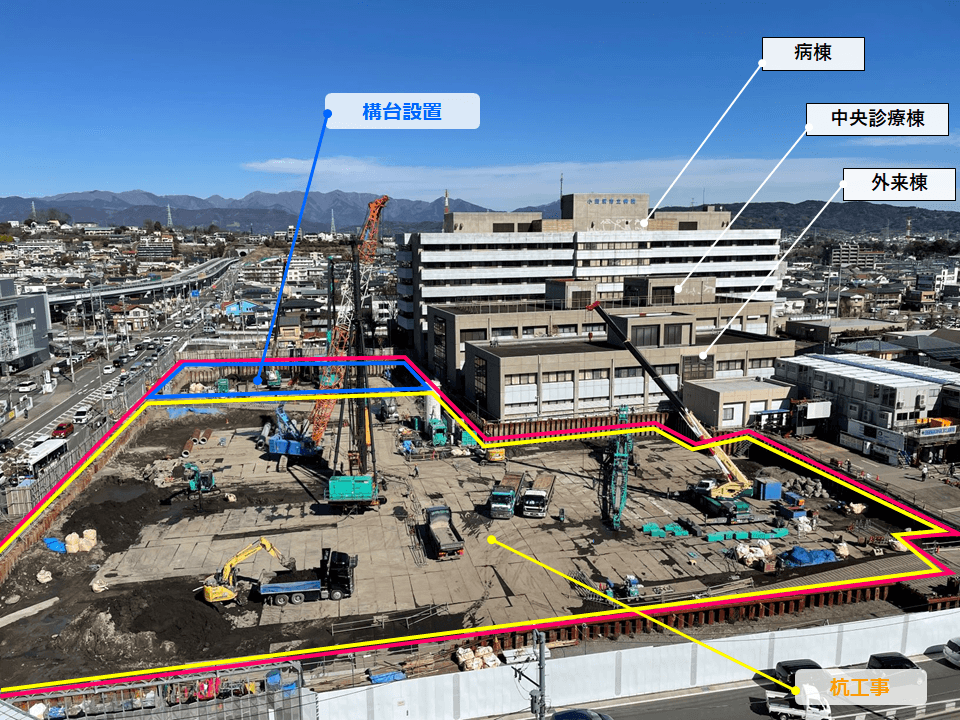

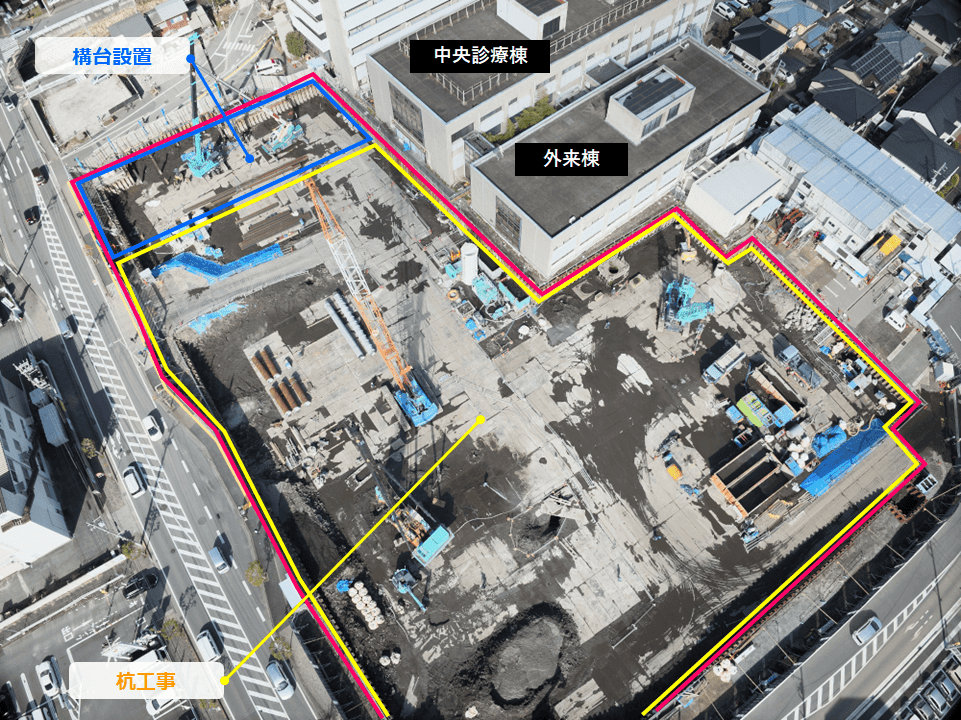

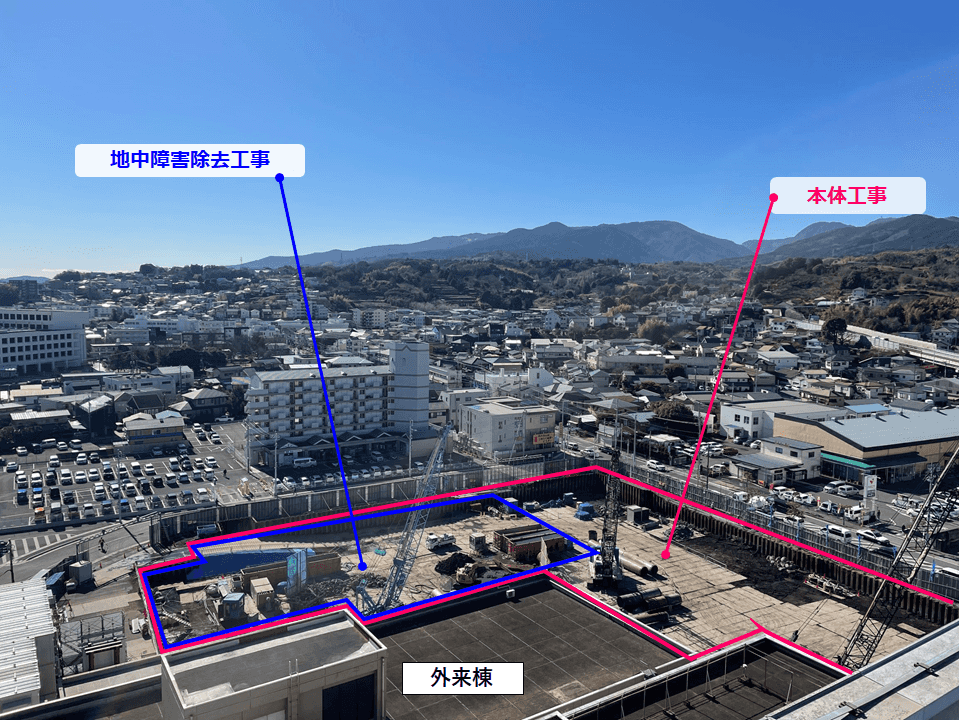

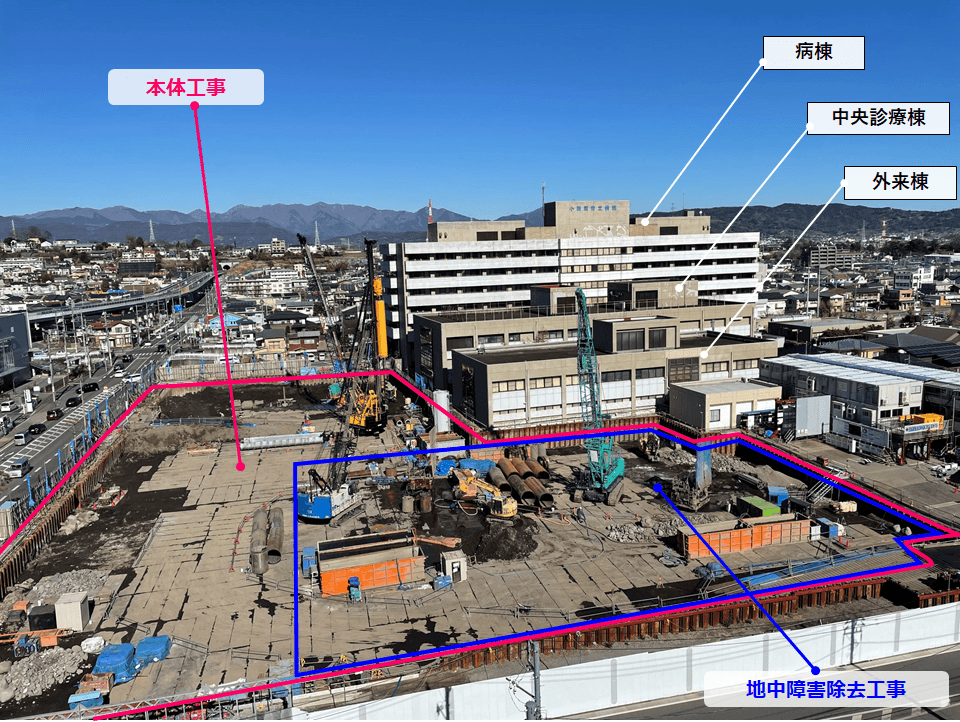

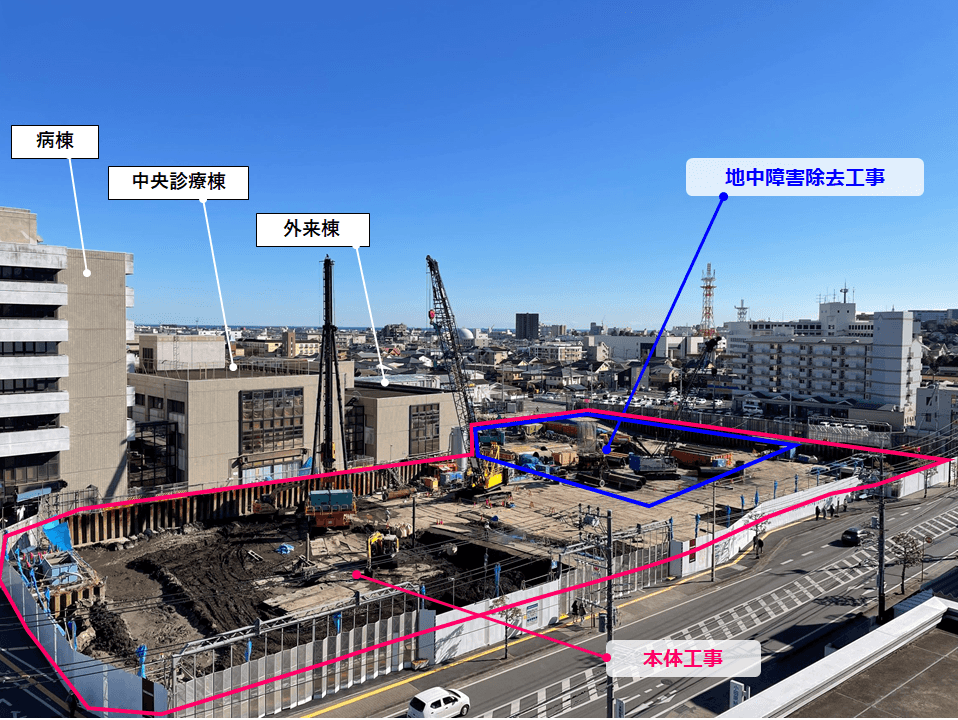

1月9日に新病院建設工事(本体工事)に着手しました。まずは、31mの杭を95本打ち込む工事(杭工事)を行っています。進捗率は24%、工事全体の進捗率は1%です。地中障害除去工事は全体の90%が完了しました。(1月末現在)
2023年12月

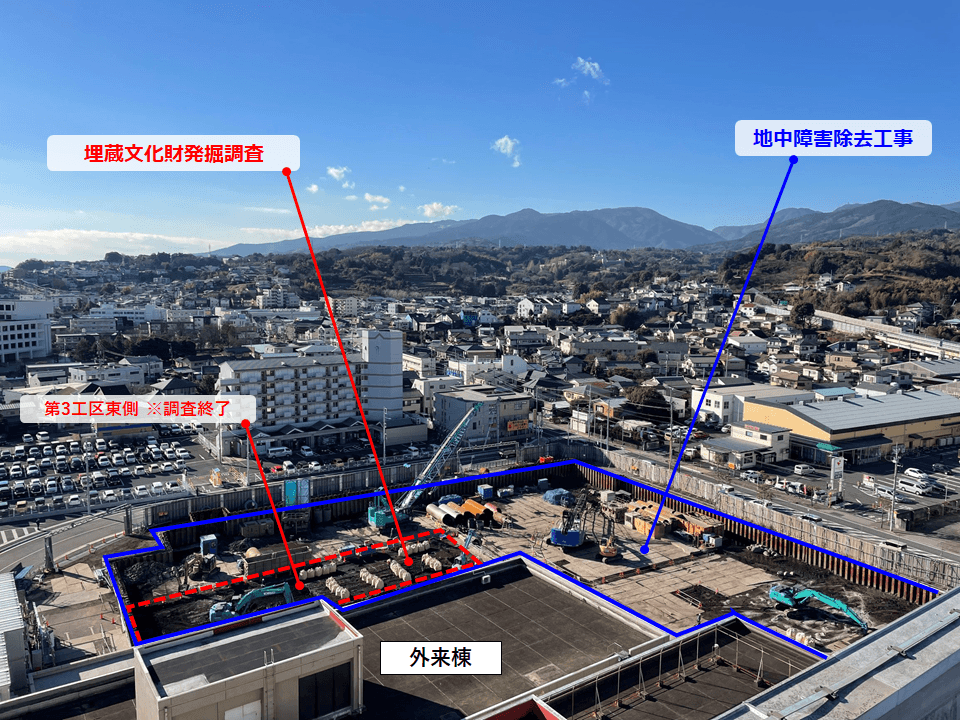

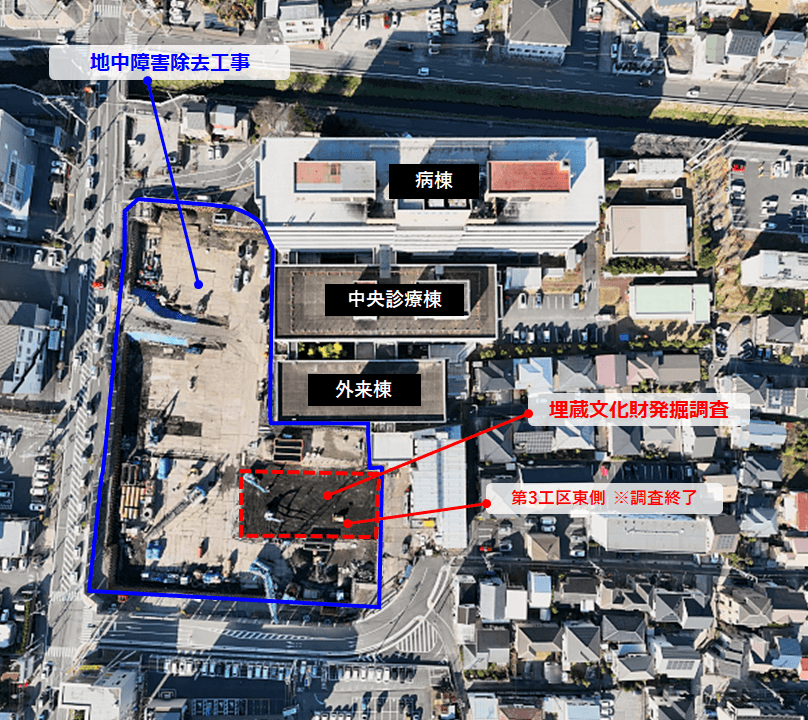

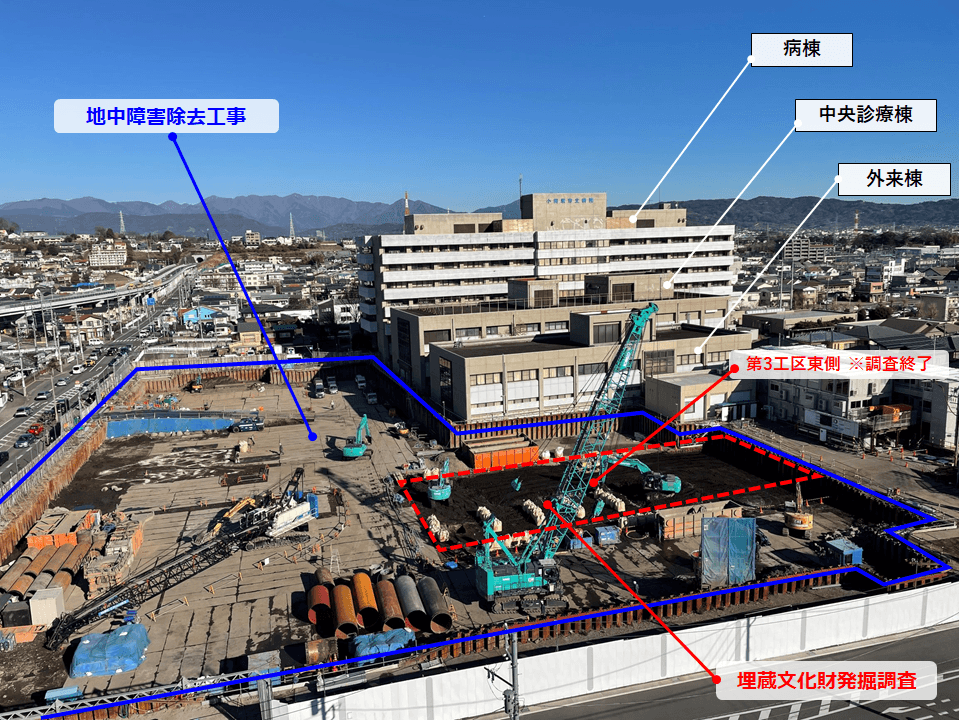

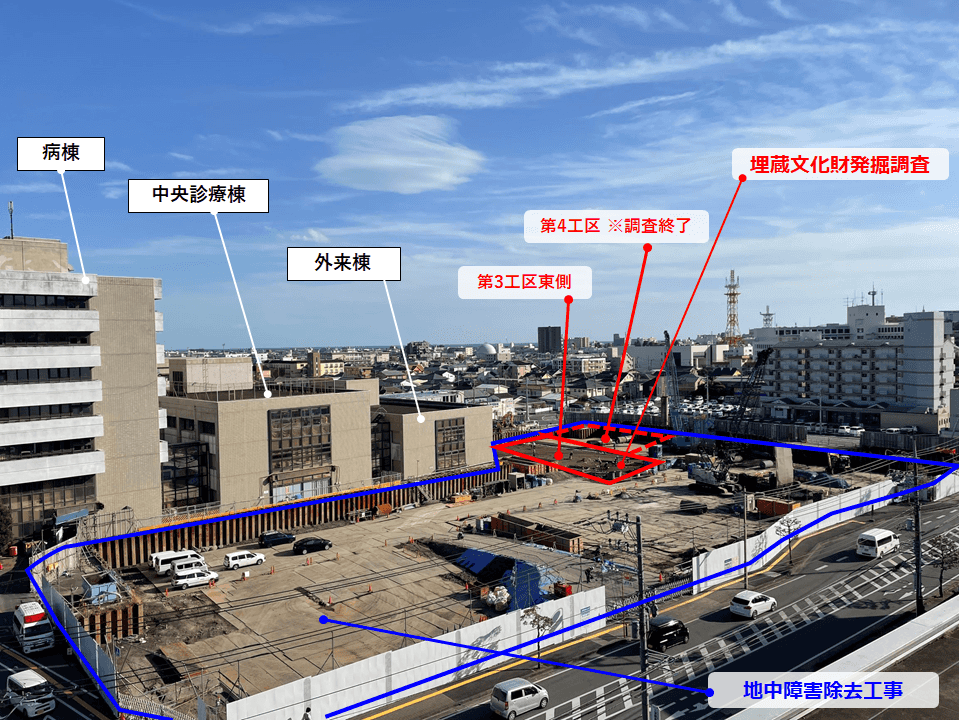

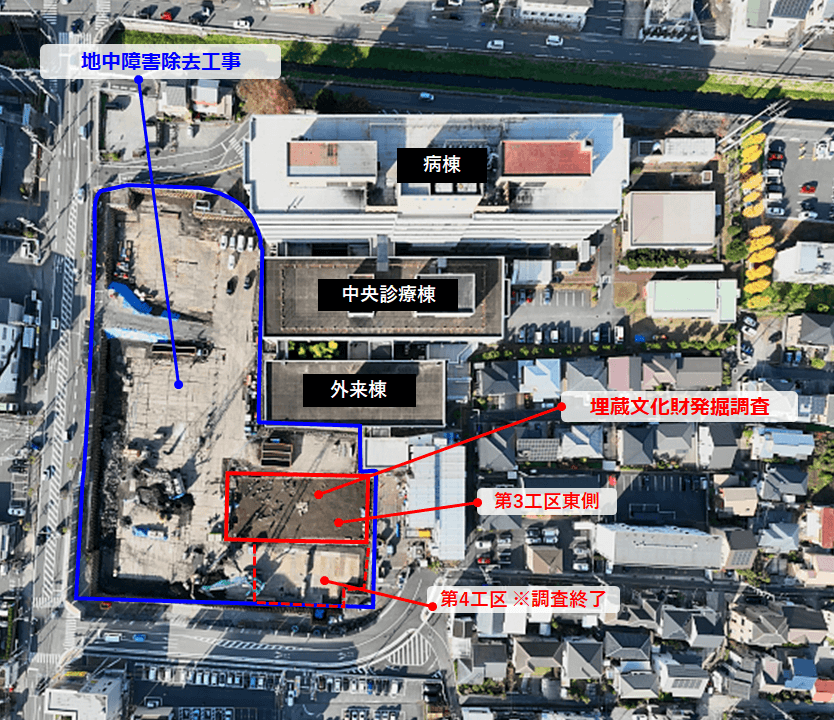

埋蔵文化財発掘調査は、第3工区東側の調査が終了し、全工区の調査が終わりました。地中障害除去工事は全体の75%程度が完了しました。
2023年11月

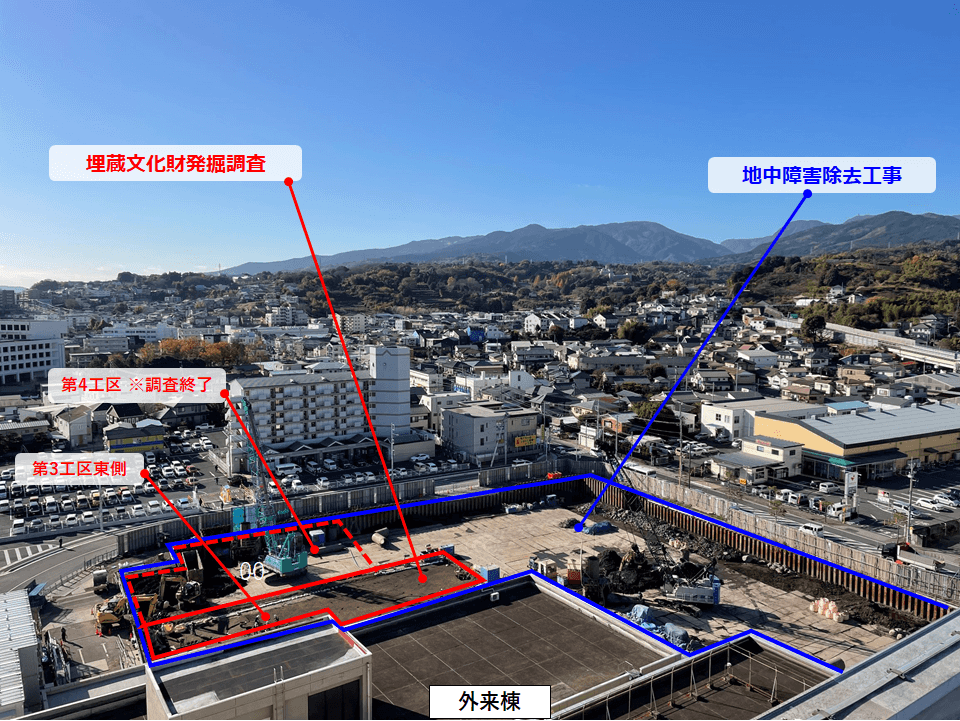

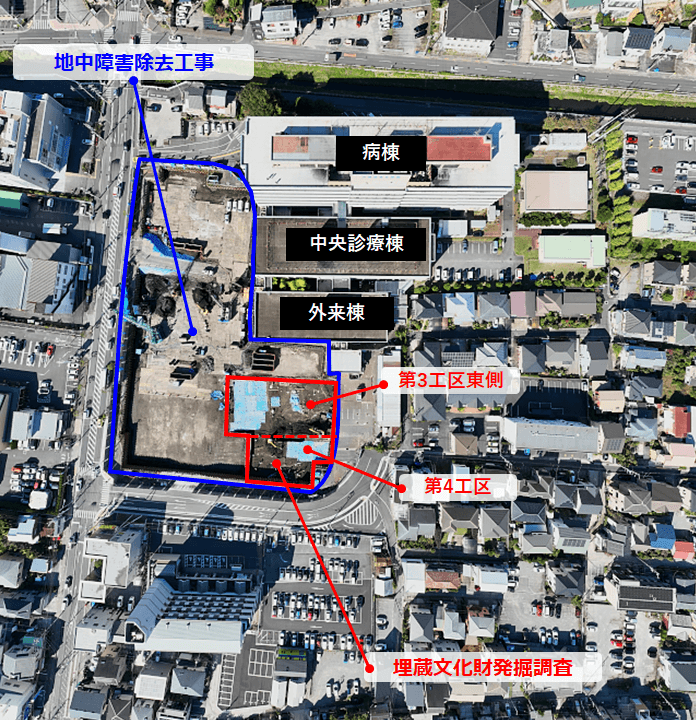

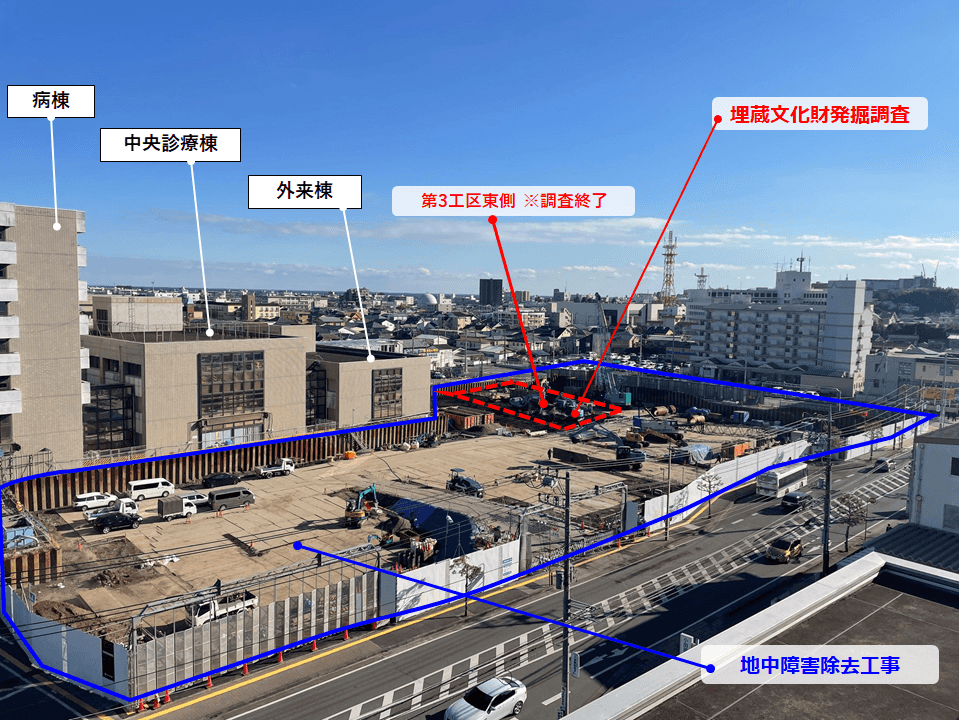

埋蔵文化財発掘調査は、第4工区の調査が終了しました。第3工区東側は弥生時代中期(深さ2.6m)の調査を行っています。地中障害除去工事はクローラクレーン2台体制で作業を進めており、全体の半分以上が完了しました。
2023年10月

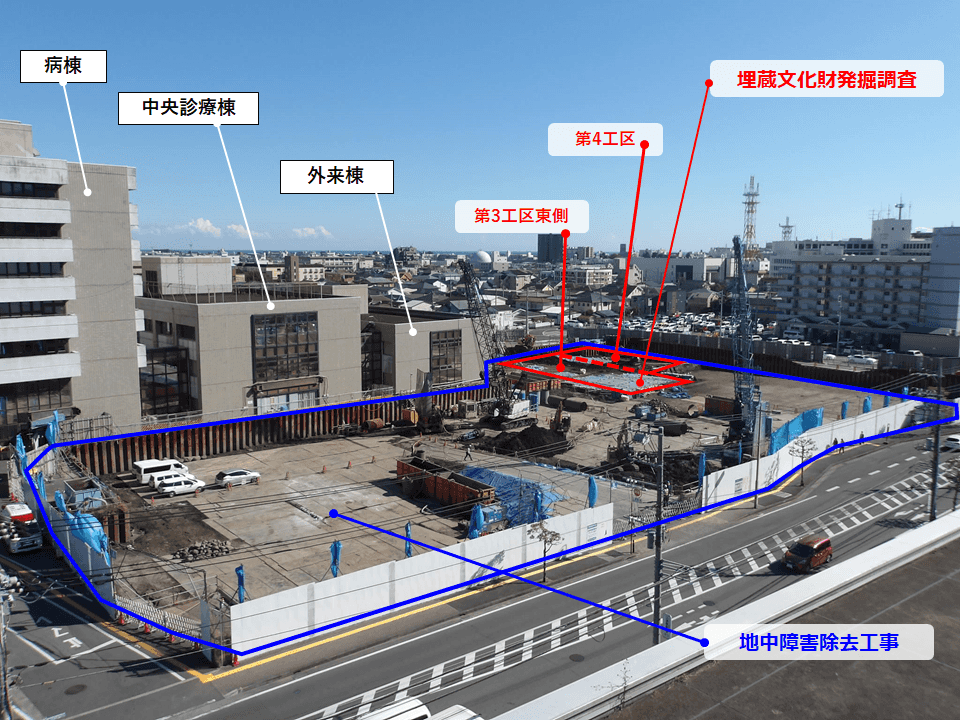

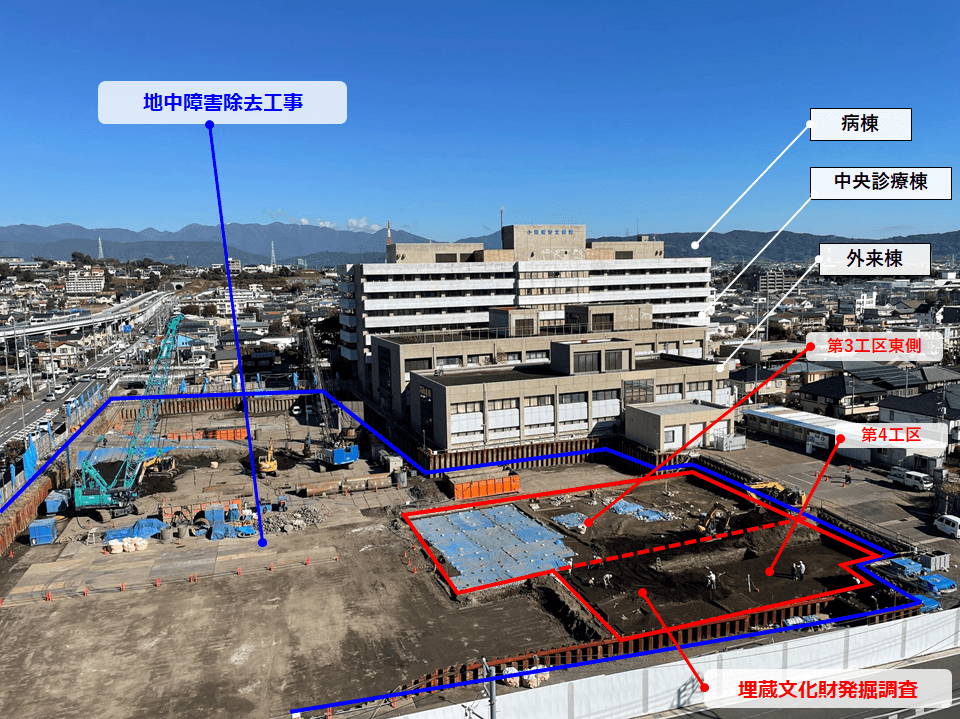

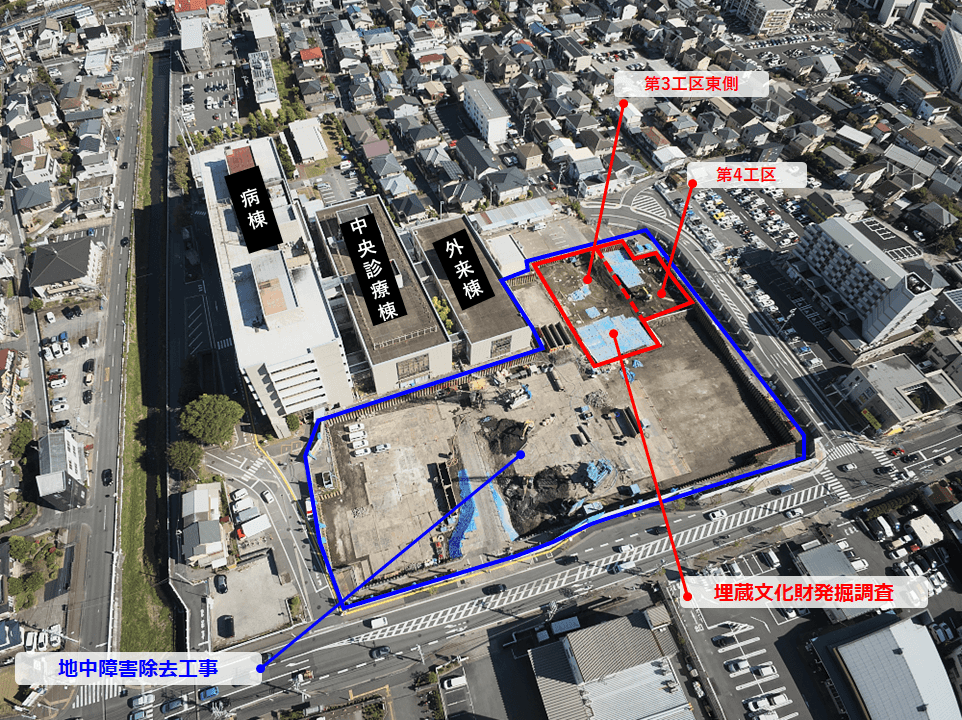

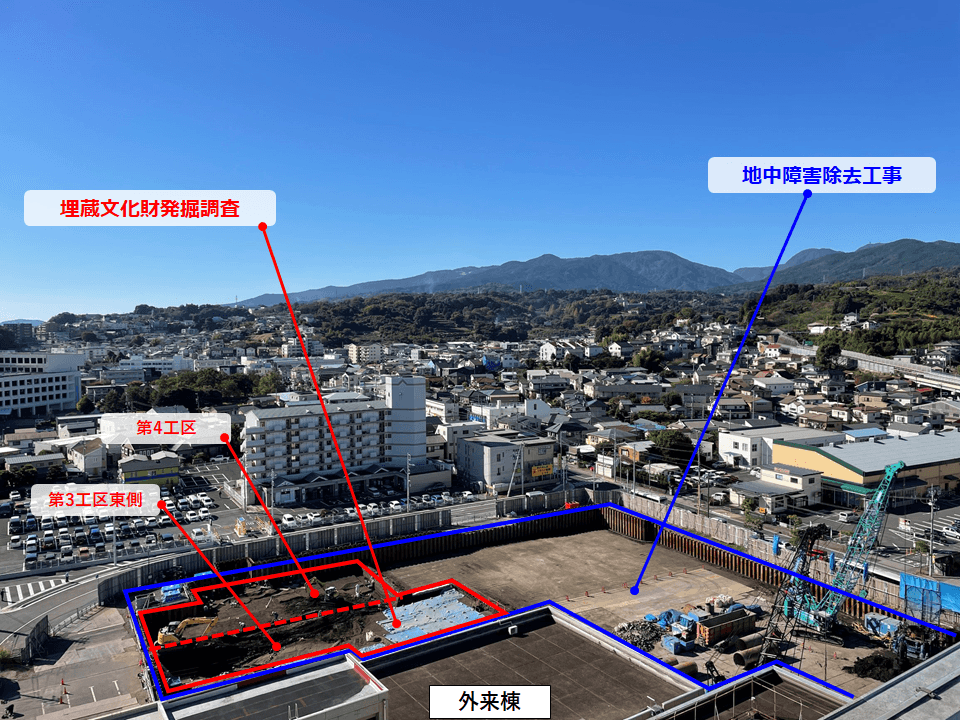

埋蔵文化財発掘調査は、第3工区東側および第4工区の古墳時代中期(深さ2.3~2.5m)の調査を行っています。地中障害除去工事は、引き続きクローラクレーン2台体制で作業を進めており、全体の3分の1程度が完了しました。
この情報に関するお問い合わせ先
