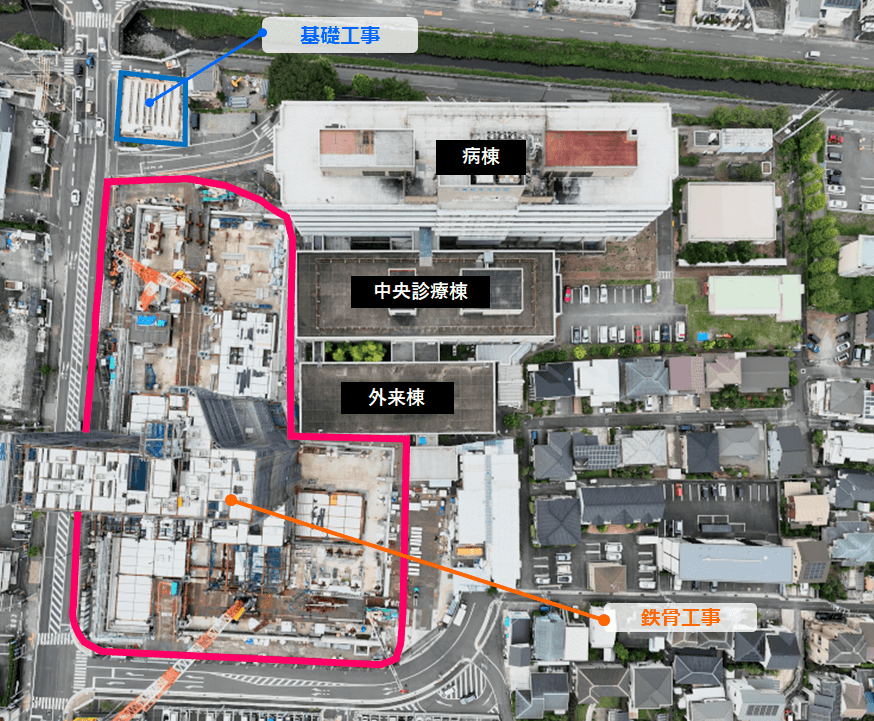

新病院建設事業現場進捗画像(2024年4月から9月)
2024年9月

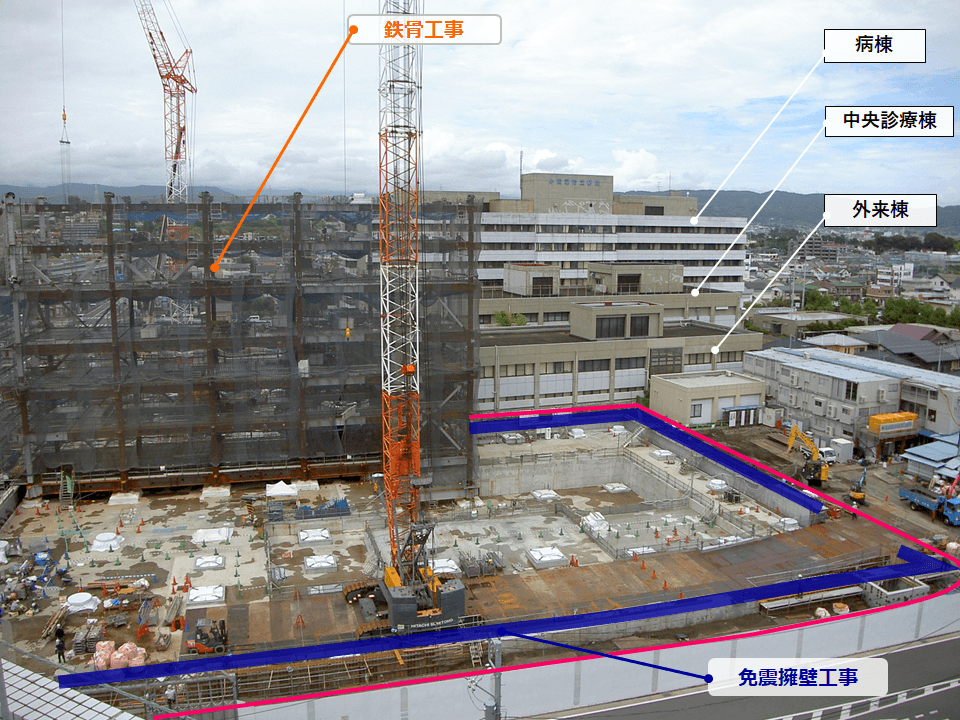

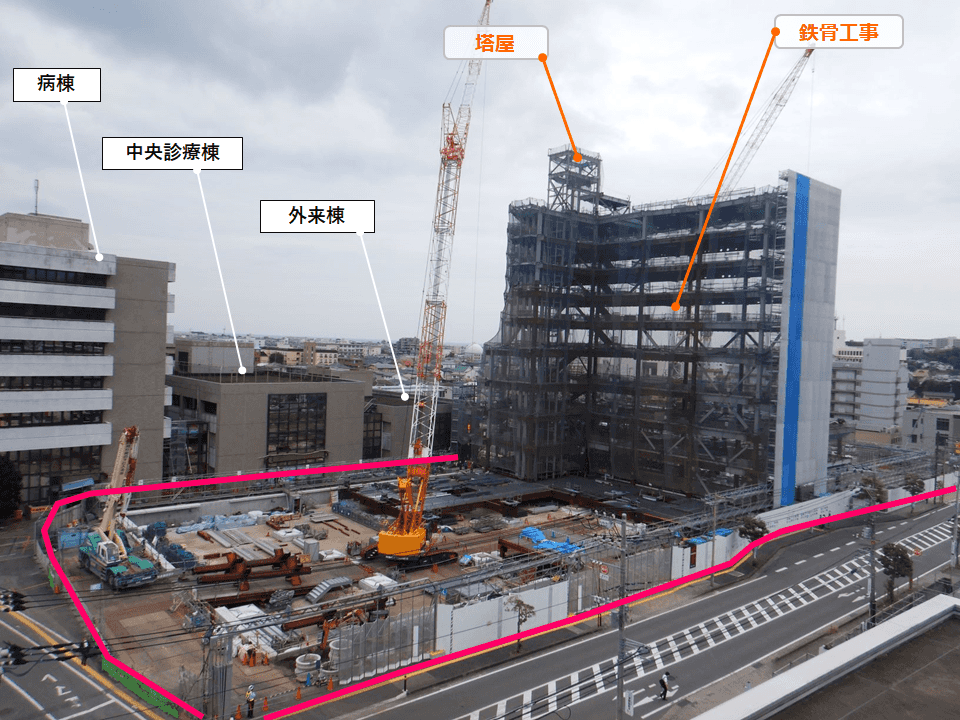

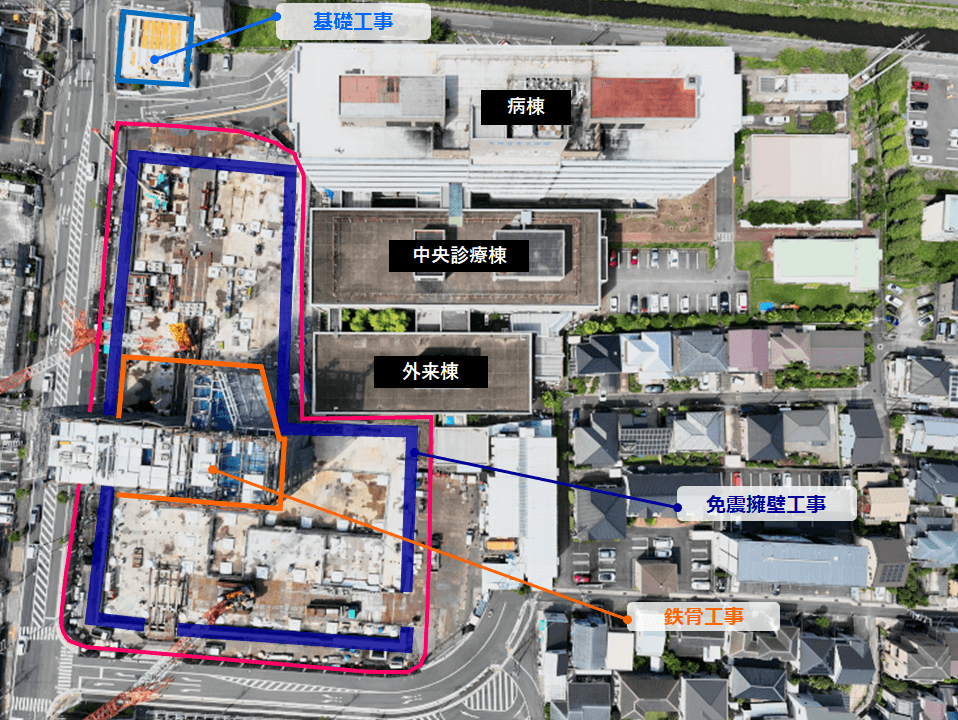

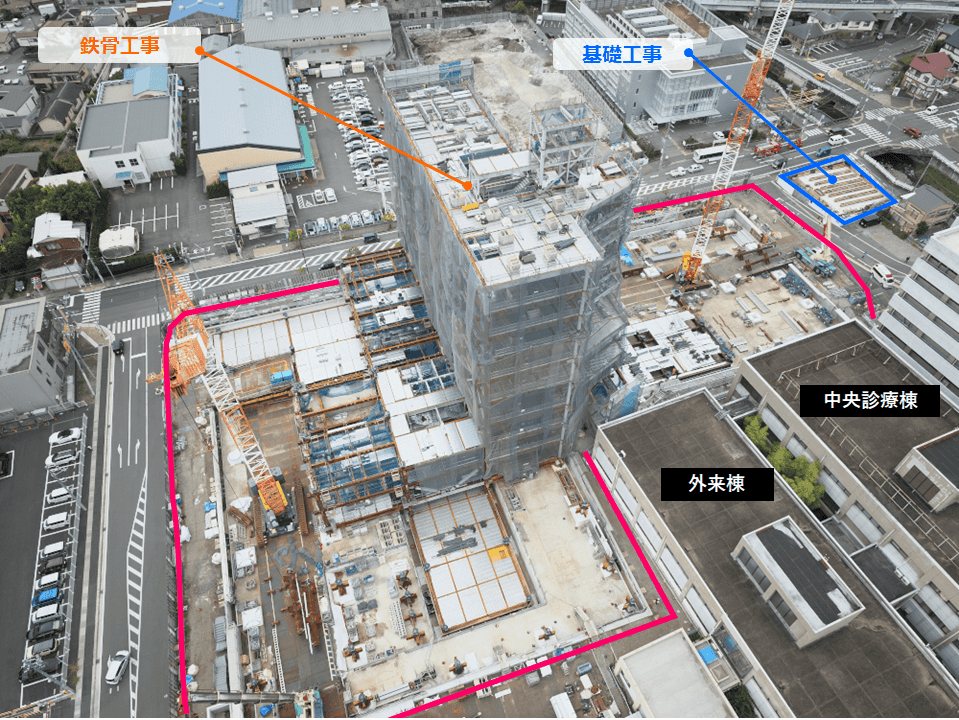

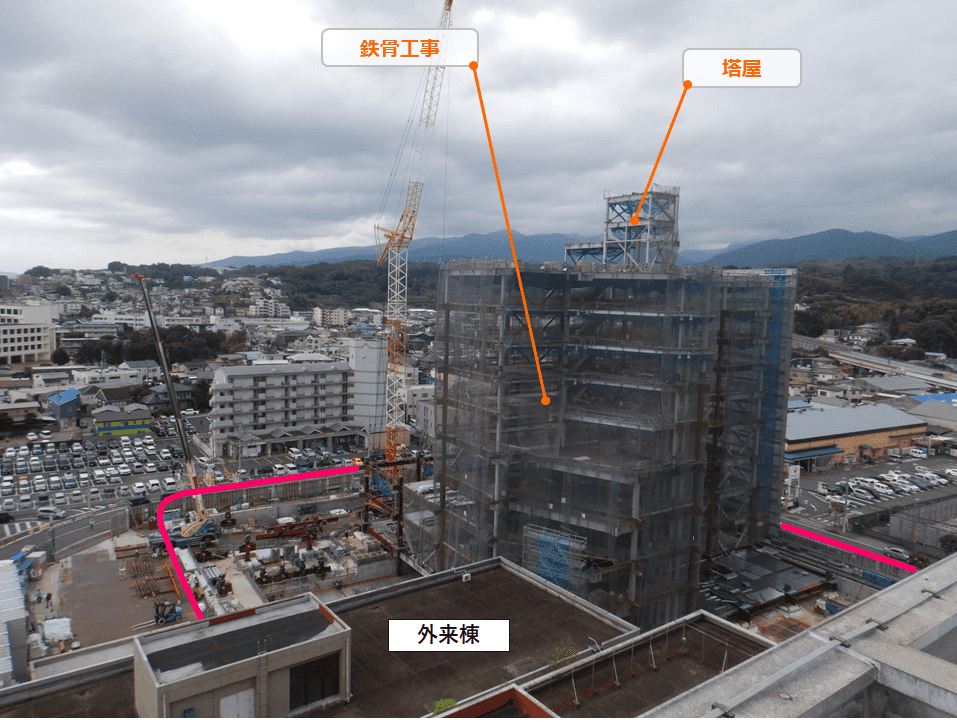

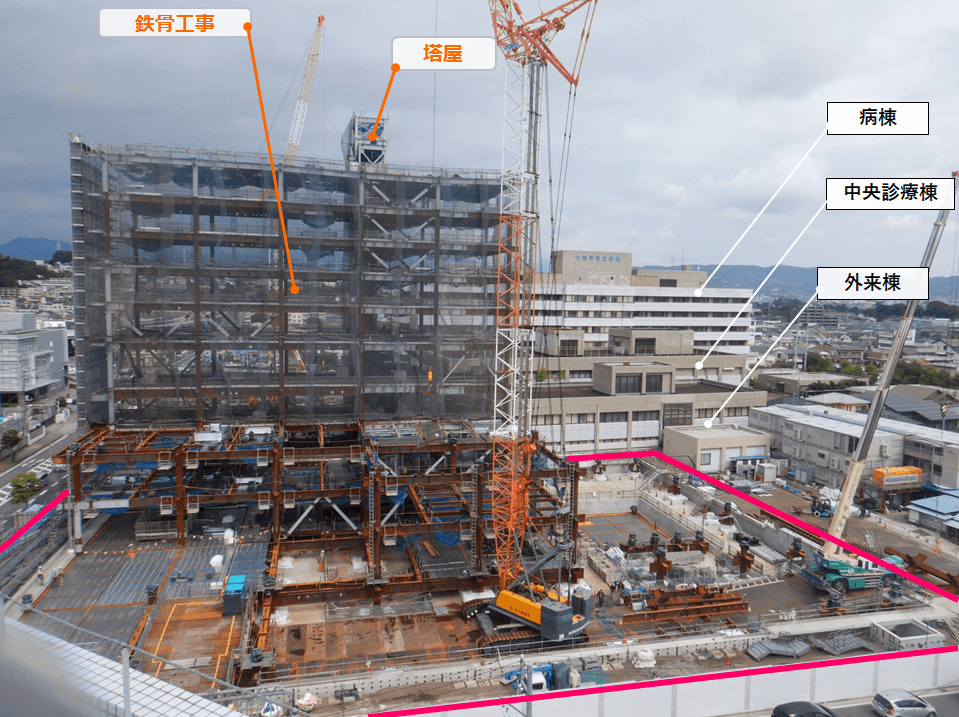

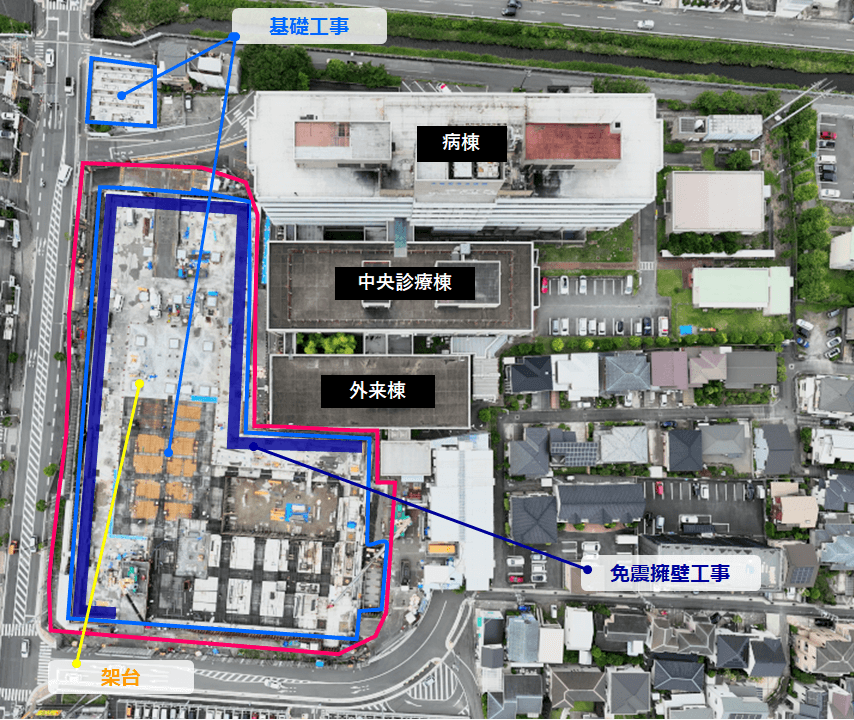

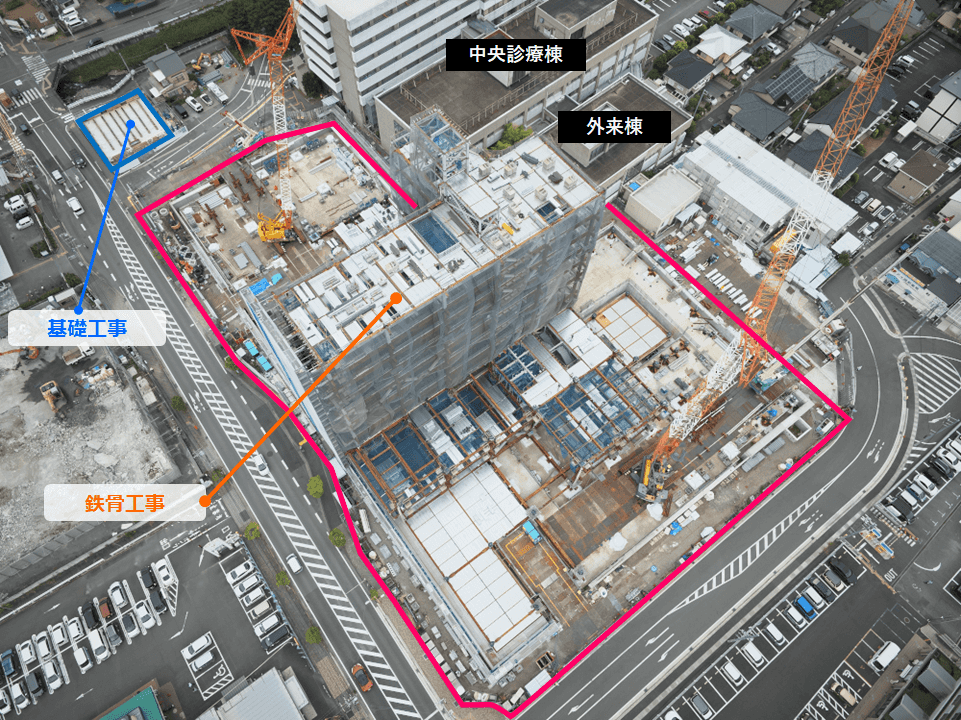

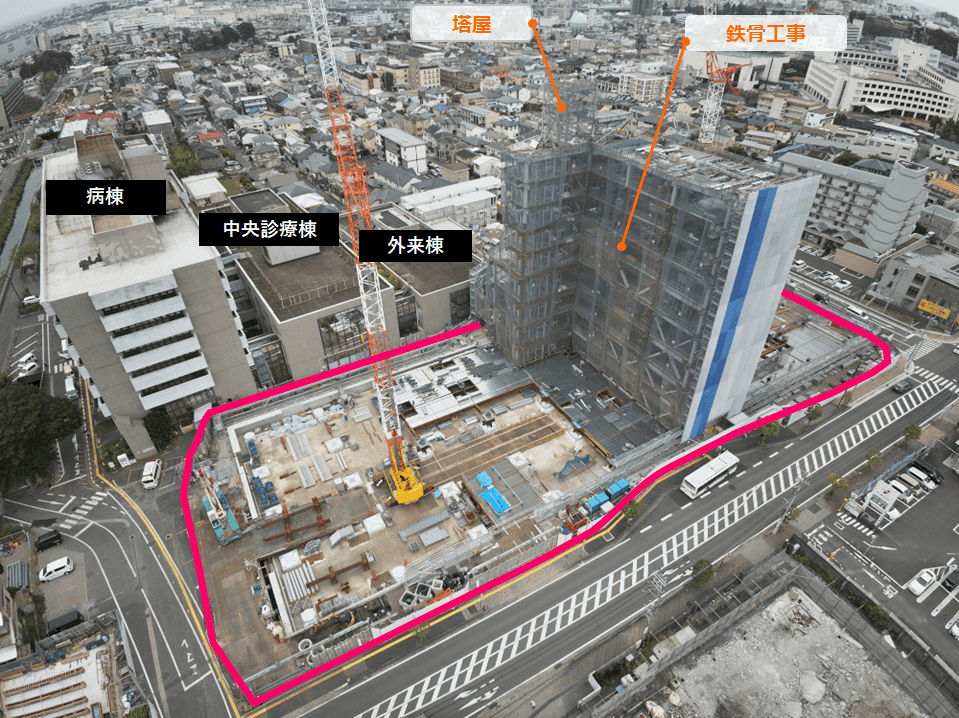

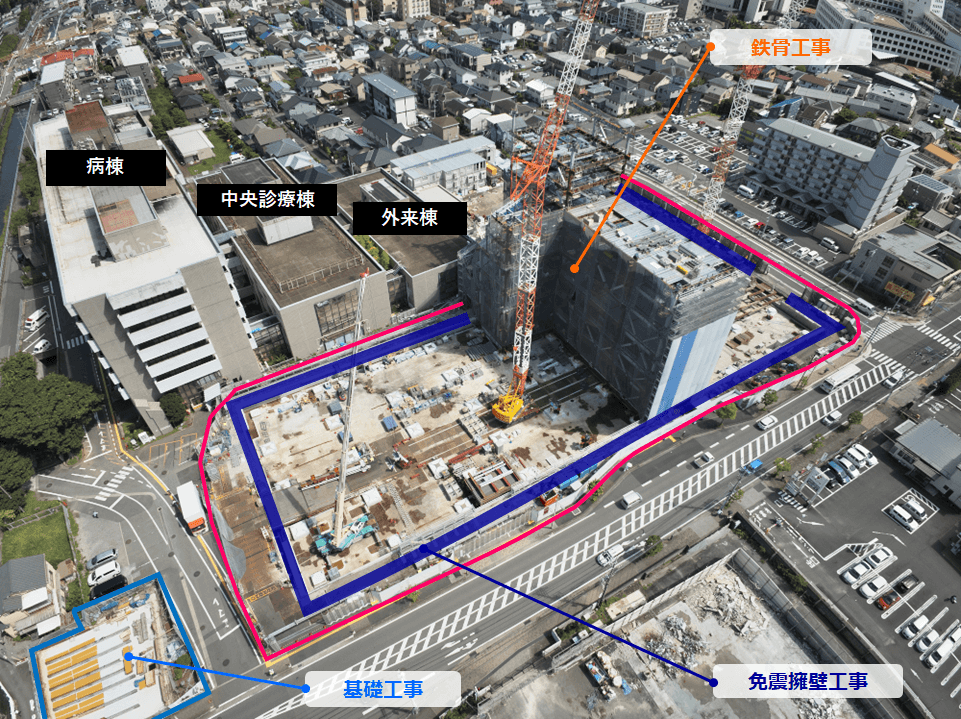

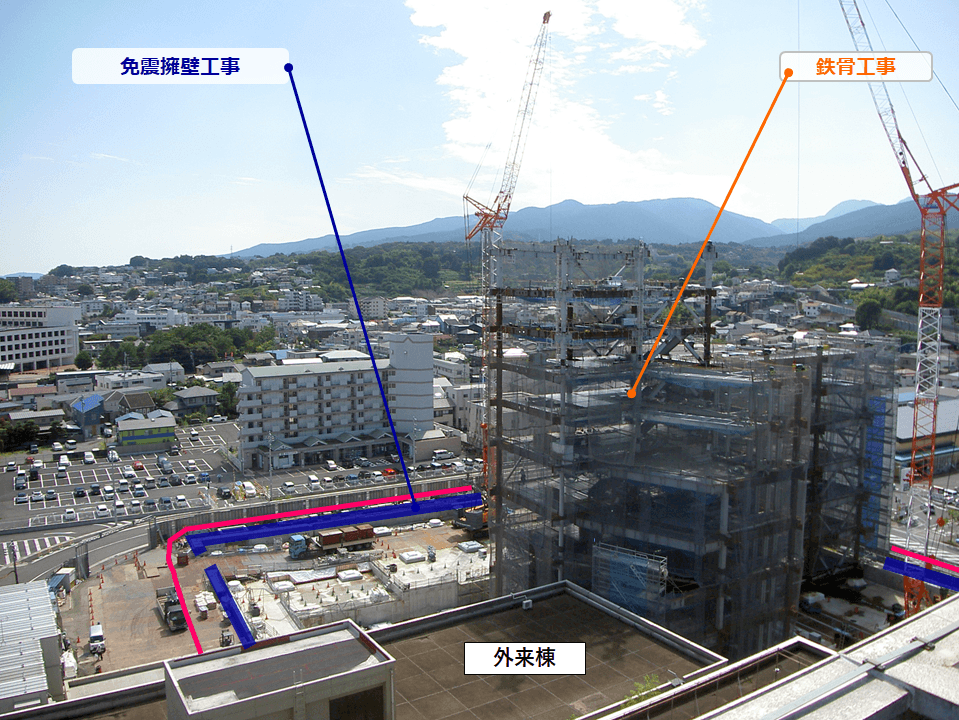

鉄骨工事を行っています。写真の塔屋部分が新病院の最高点です。工事の進捗率は11.9%です。
2024年8月

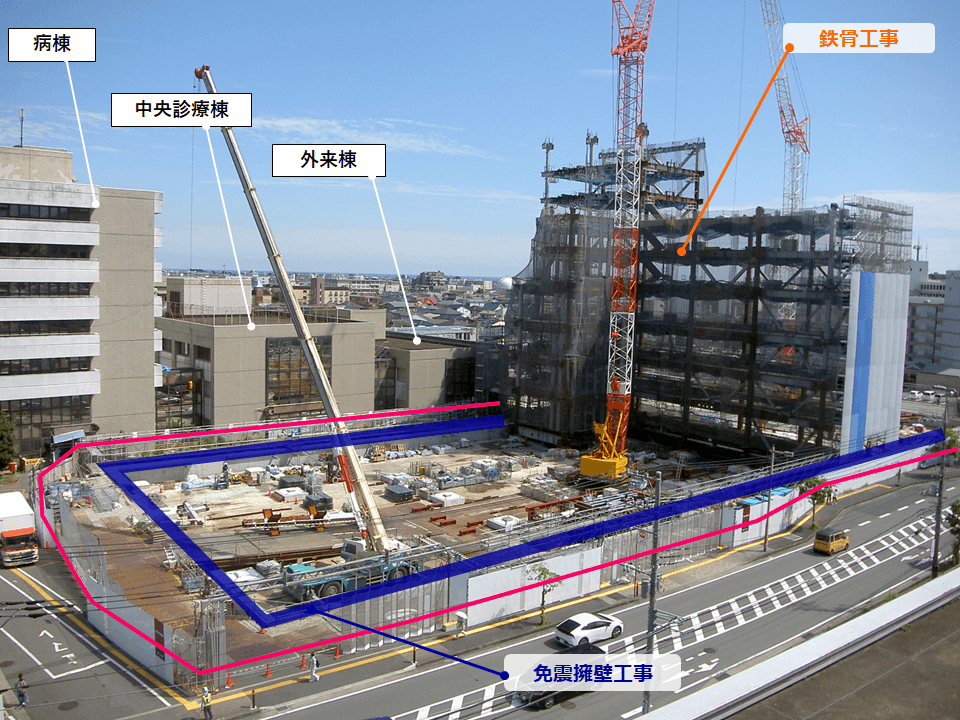

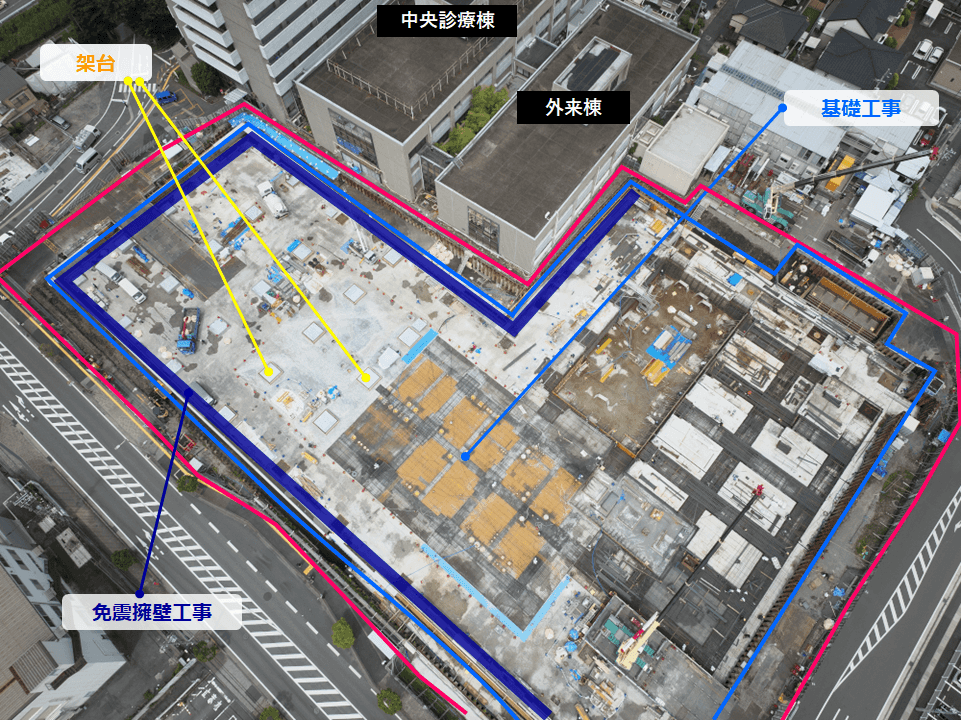

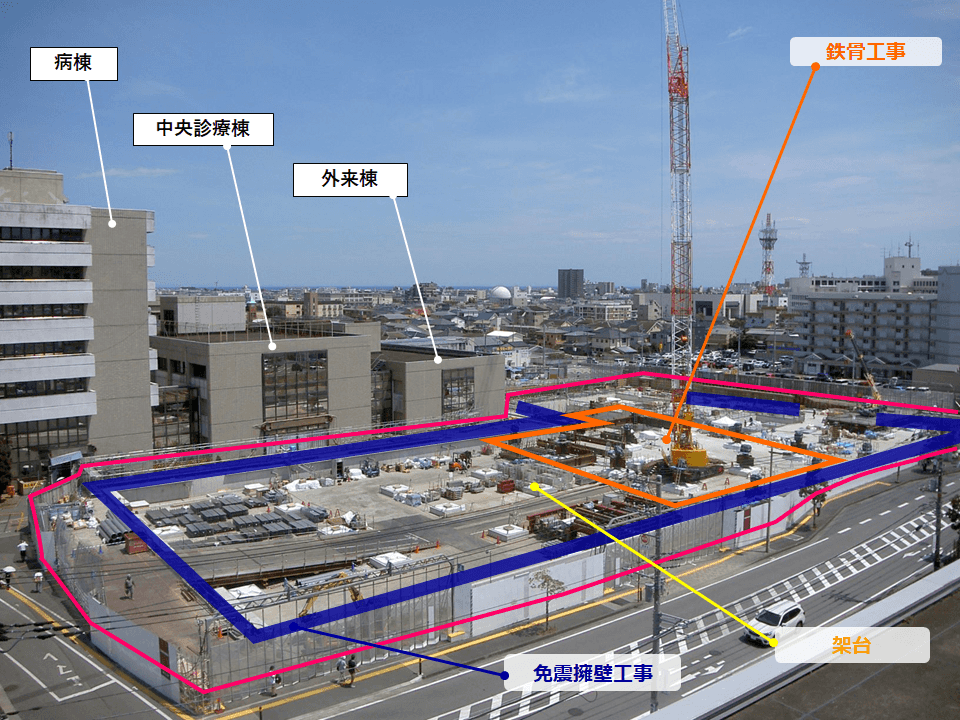

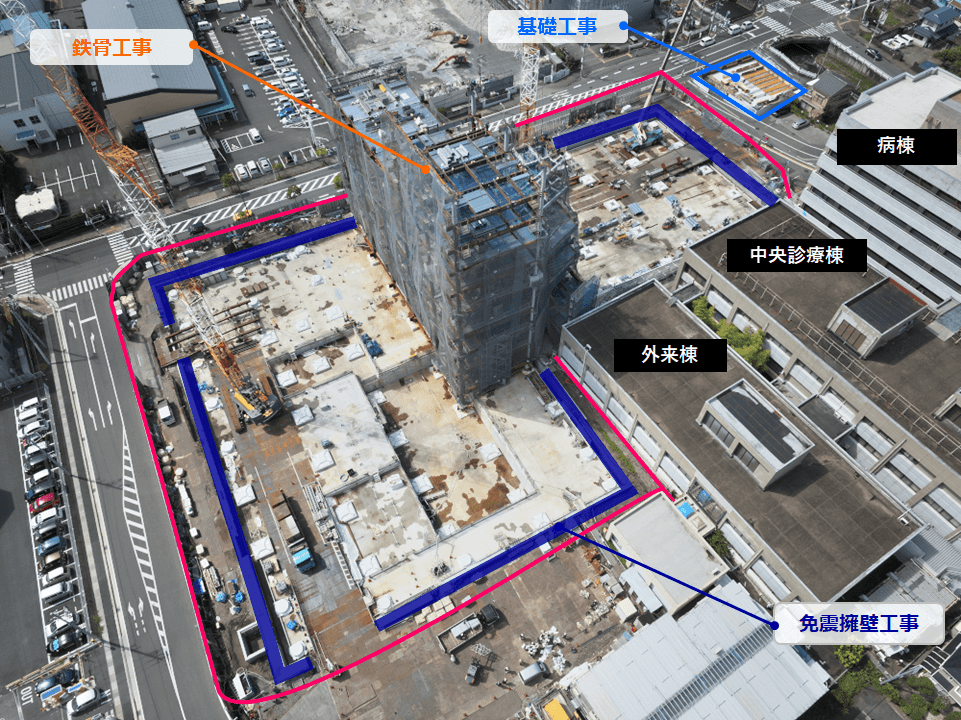

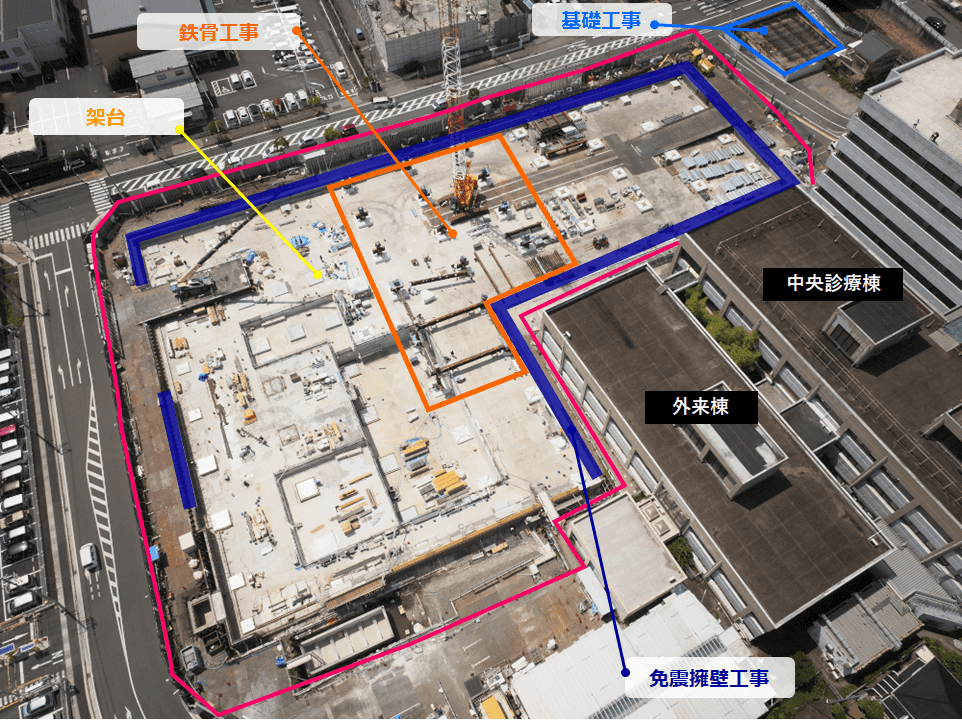

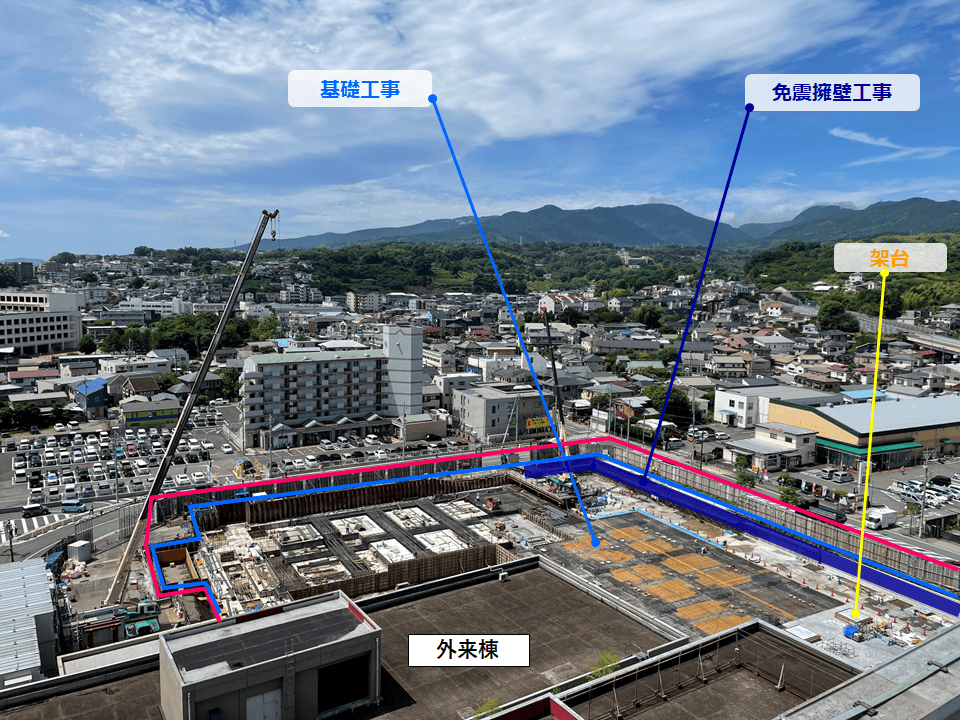

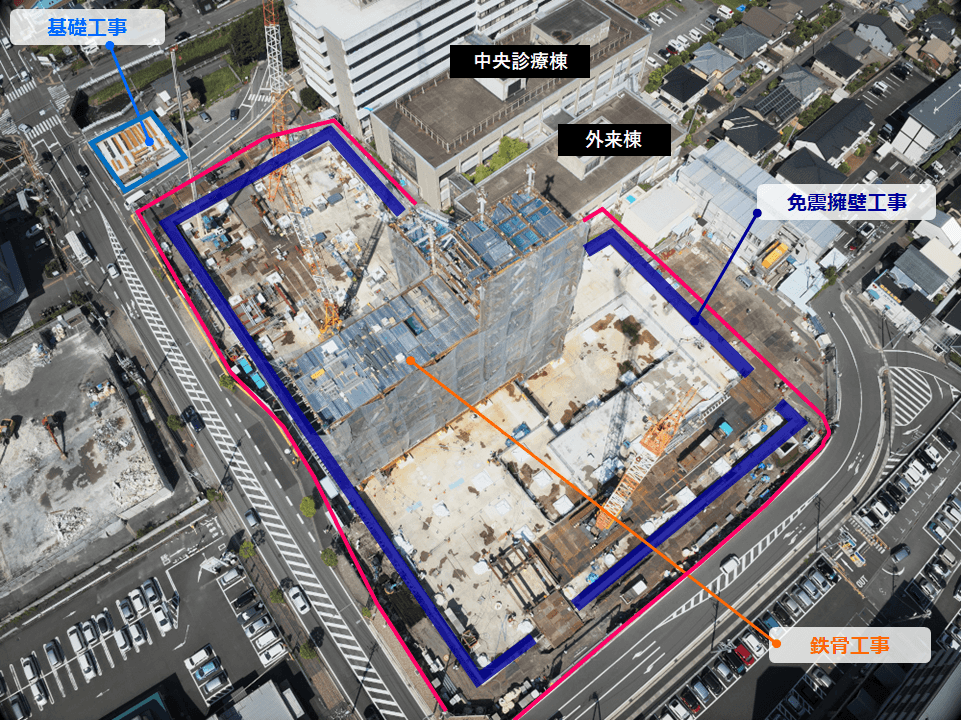

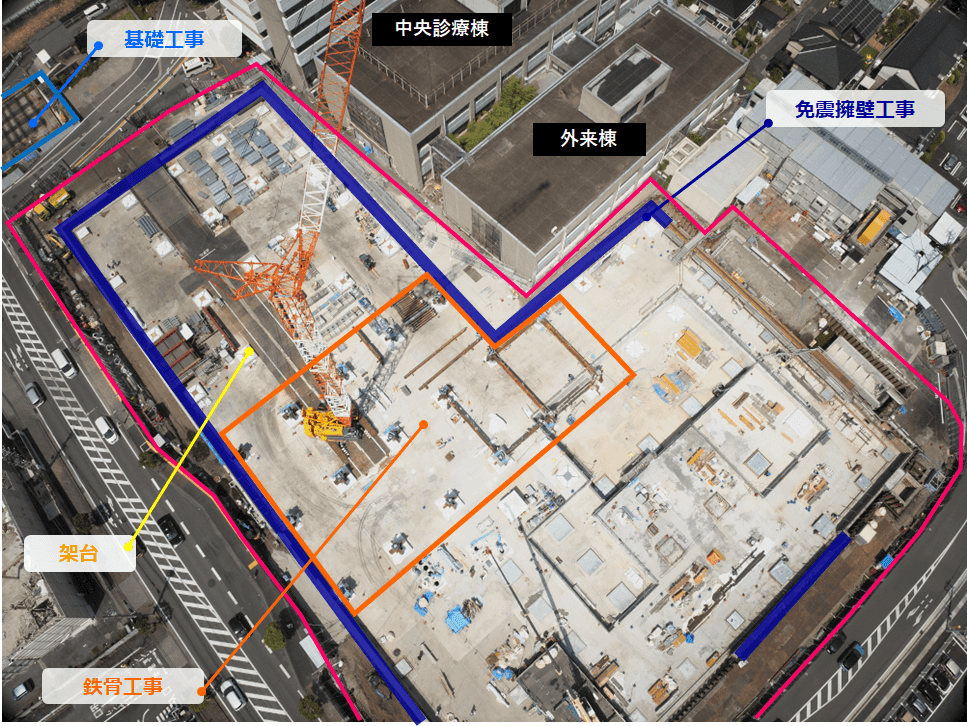

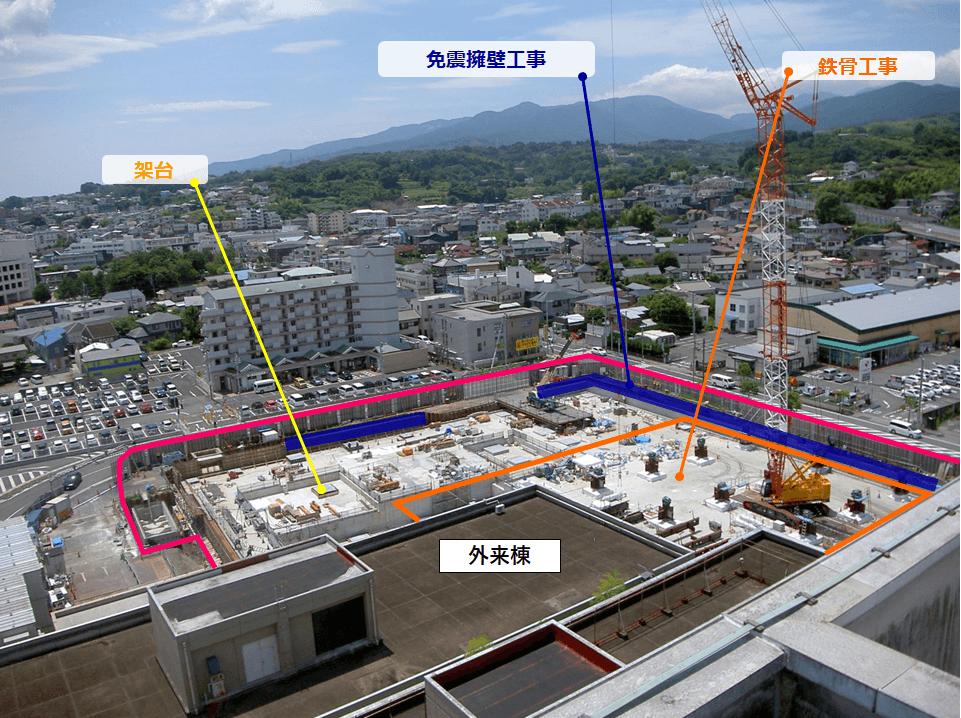

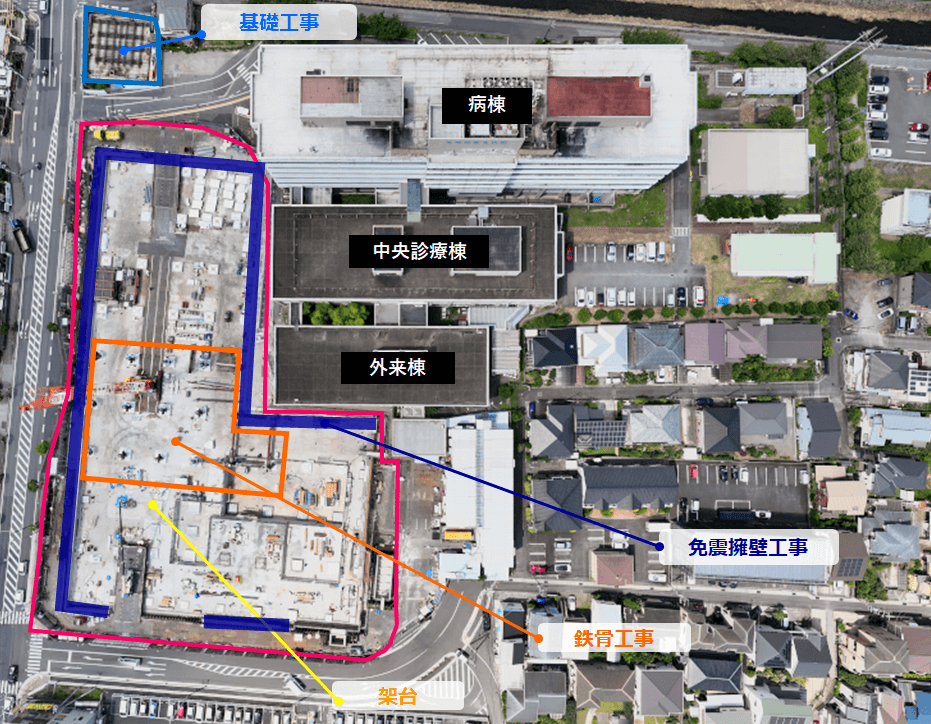

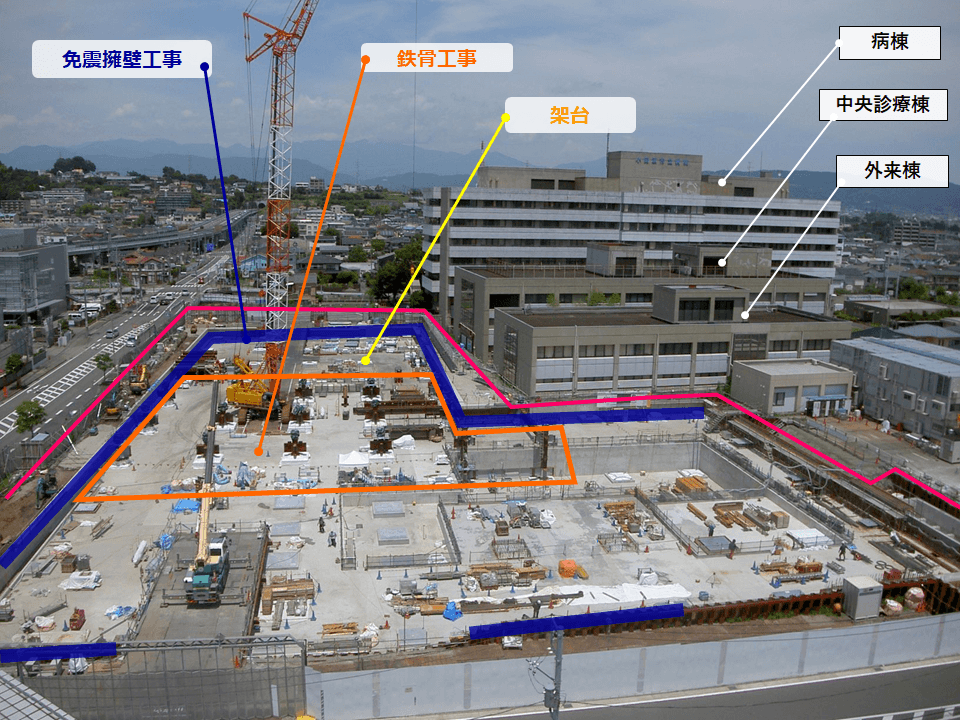

免震擁壁工事を行っています。免震装置全76箇所の架台の取り付けが終わりました。クローラクレーンを2基に増やして南北方向から鉄骨工事の建方を行っています。工事進捗率は10.4%です。

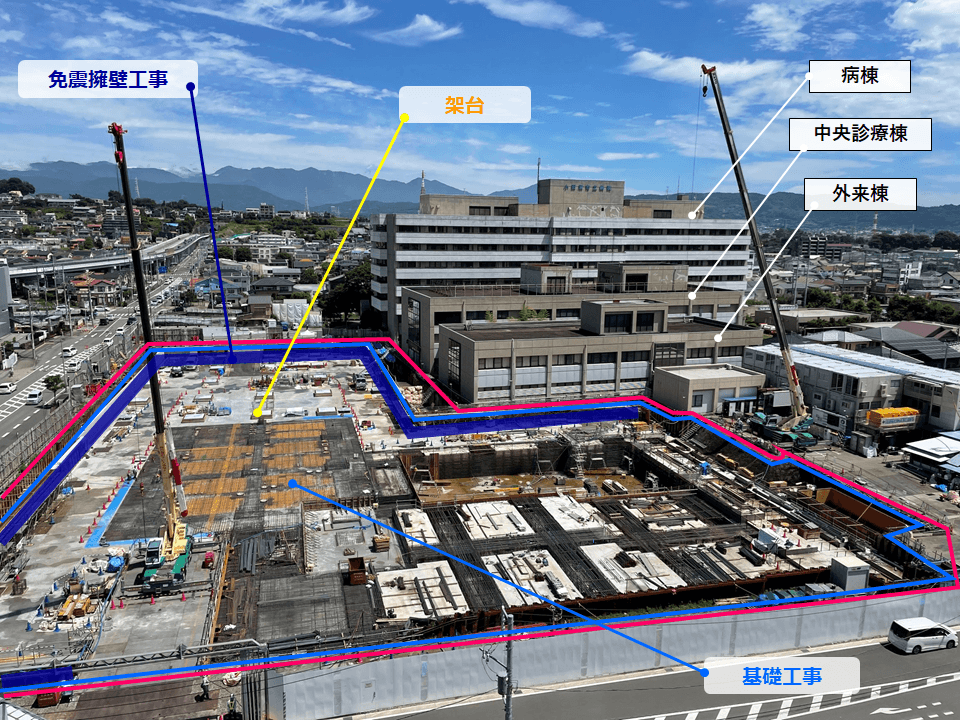

2024年6月

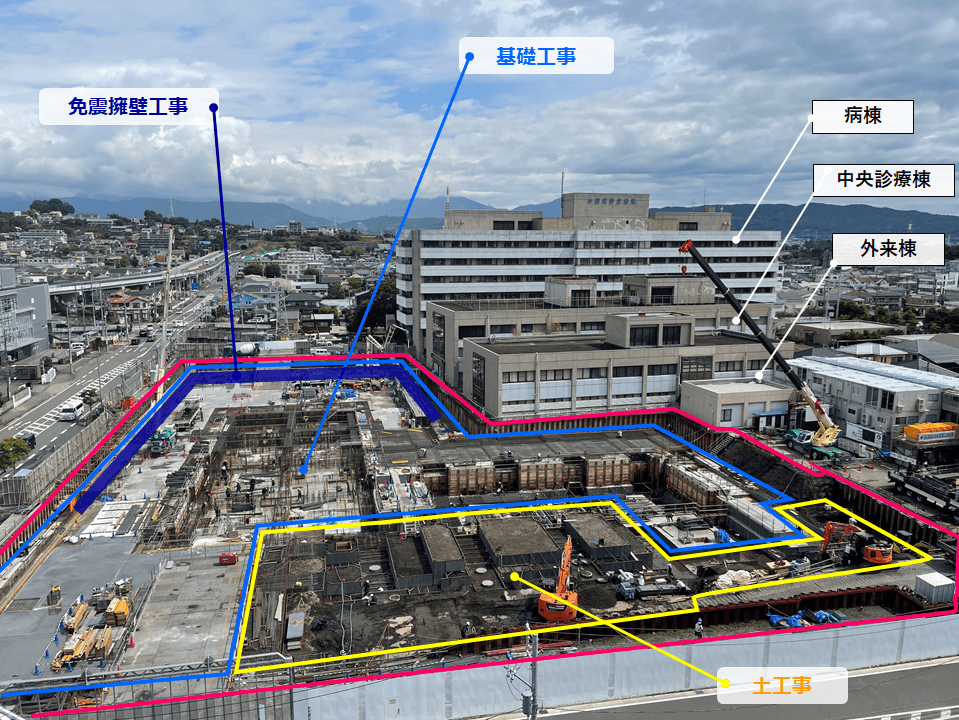

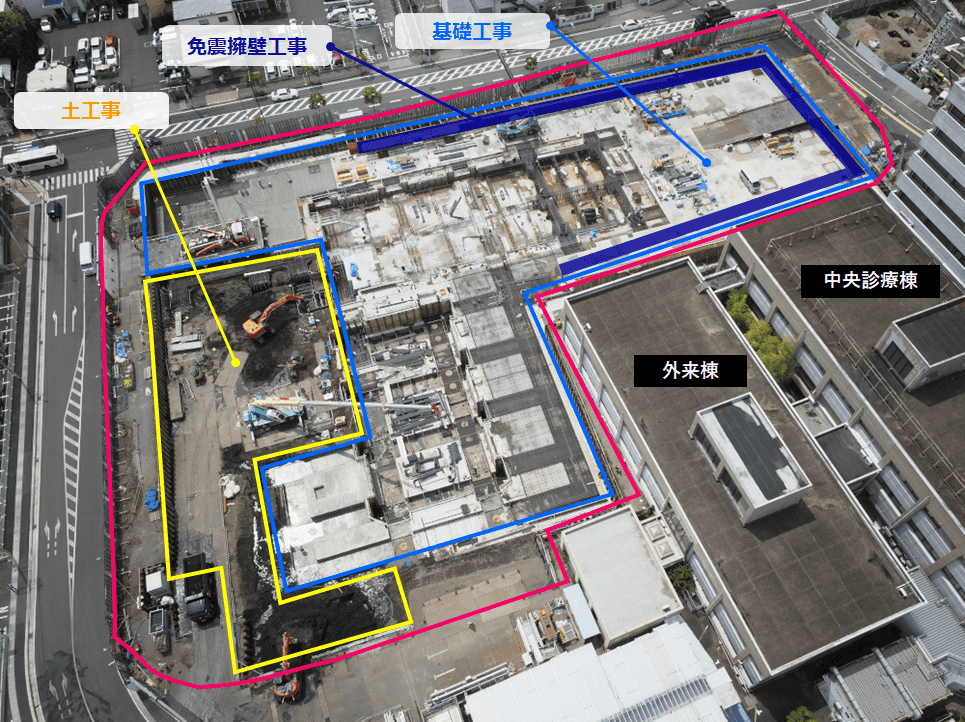

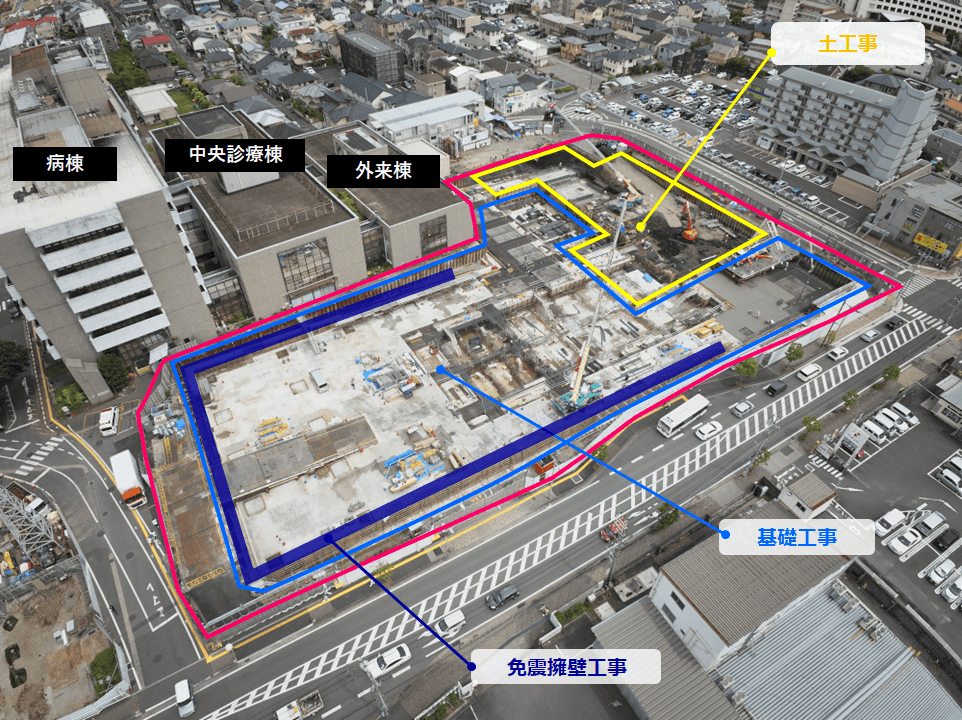

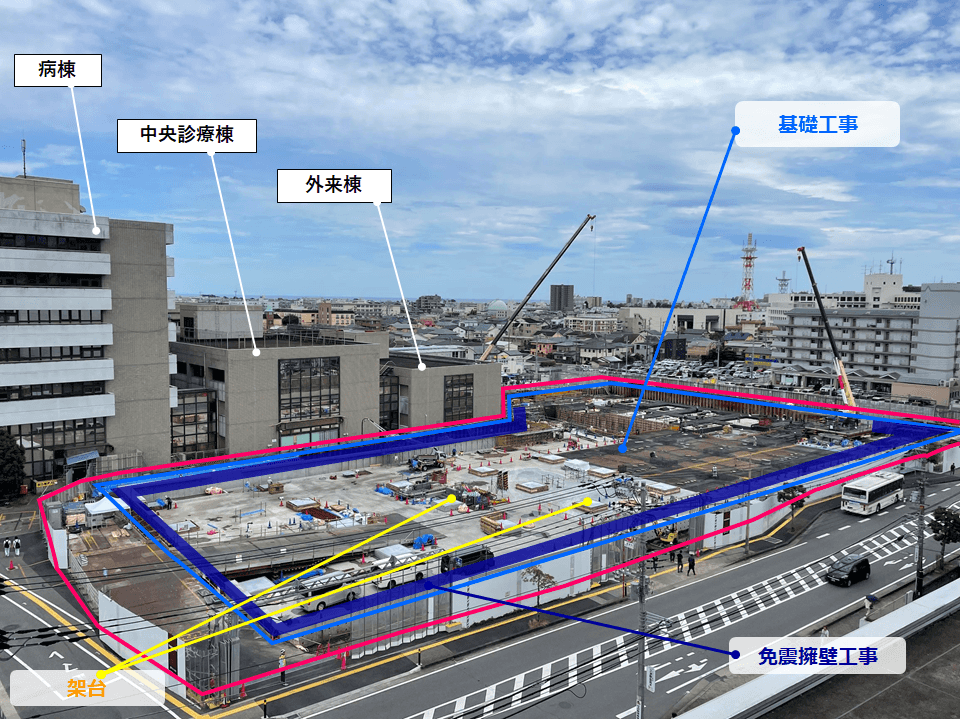

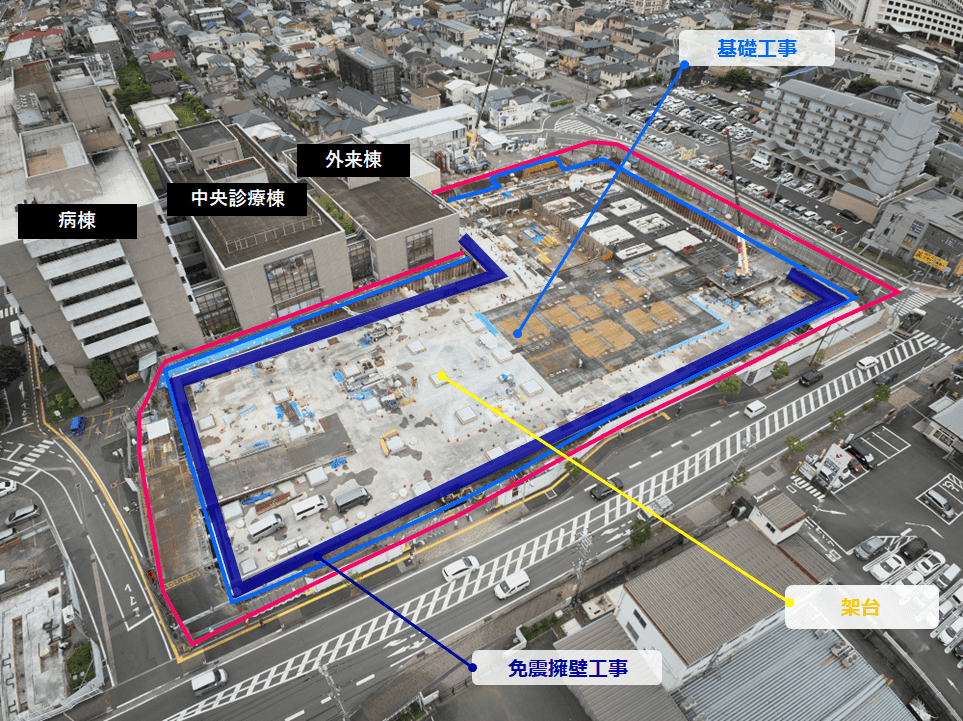

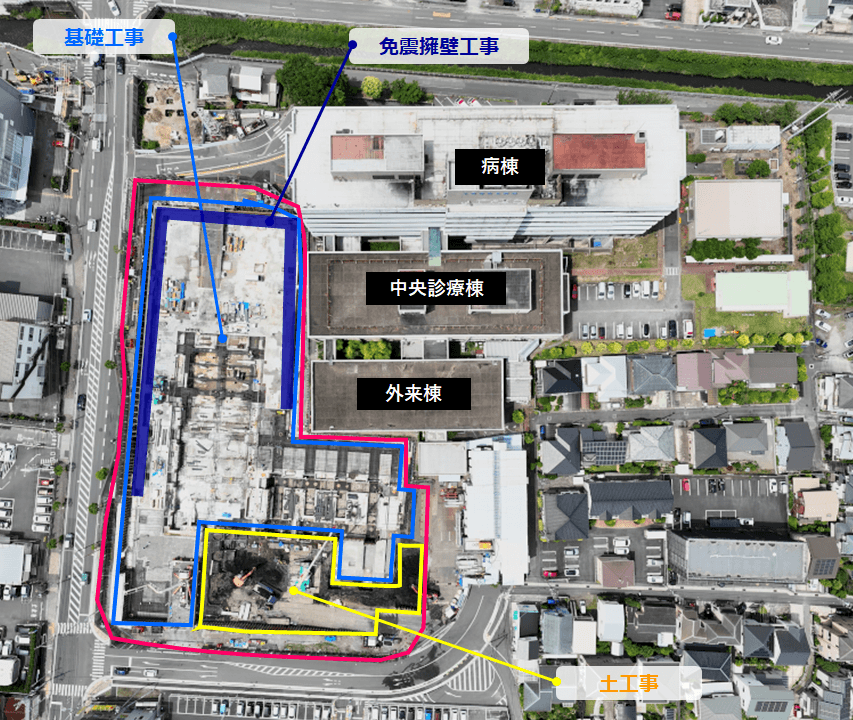

基礎工事では、鉄筋工事、コンクリート工事を行っています。また、免震装置の架台を全76箇所築造しています。免震擁壁工事では、配管や開口の位置を考慮し鉄筋工事、コンクリート工事を行っています。工事進捗率は6.0%です。
2024年5月

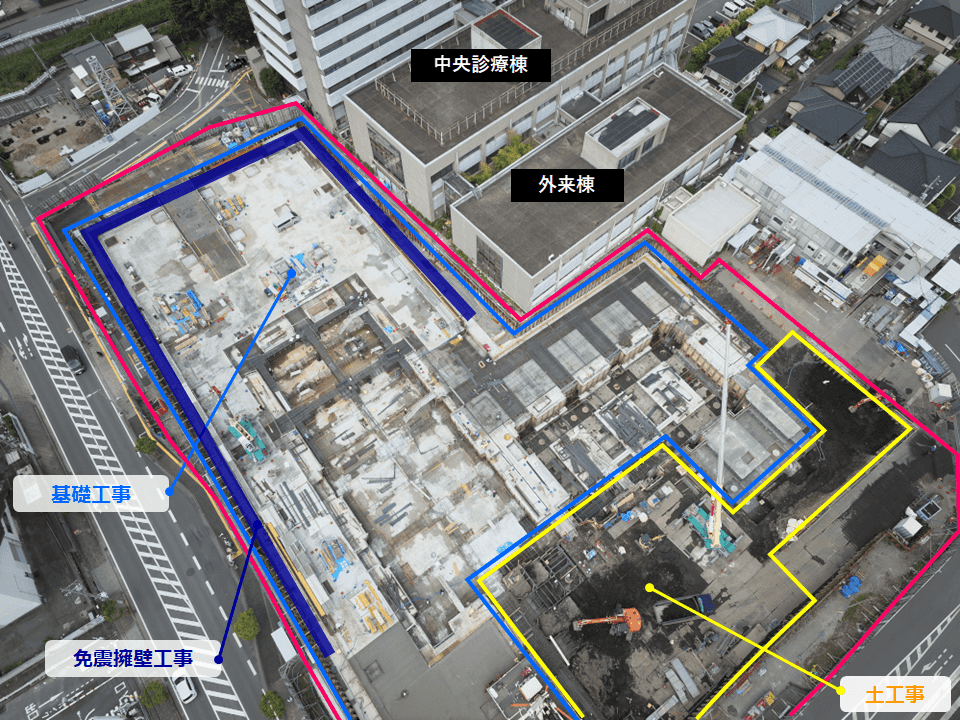

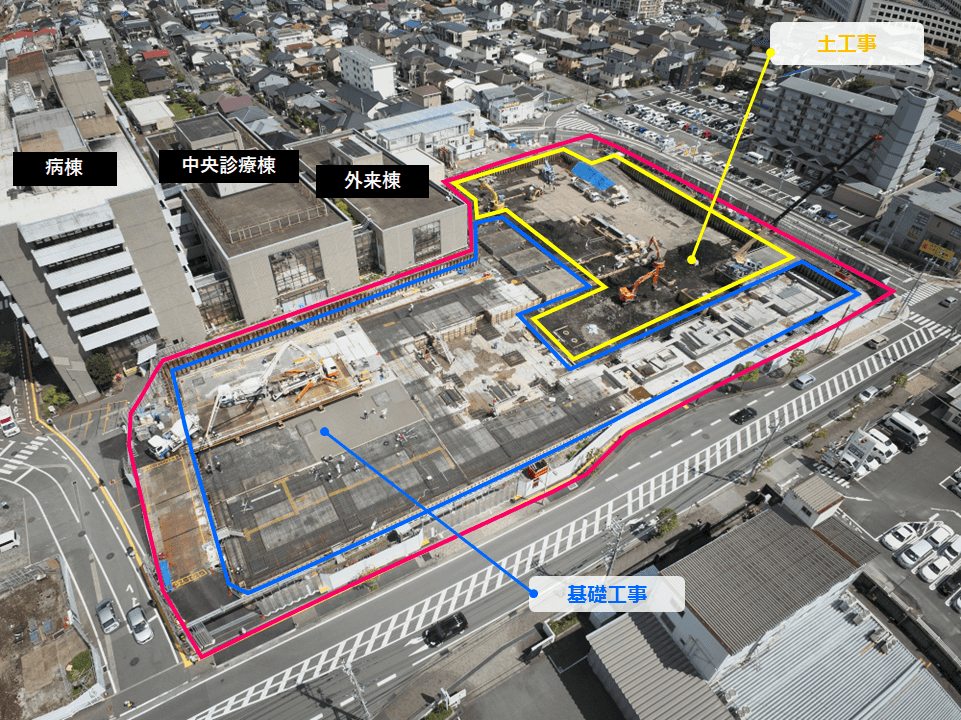

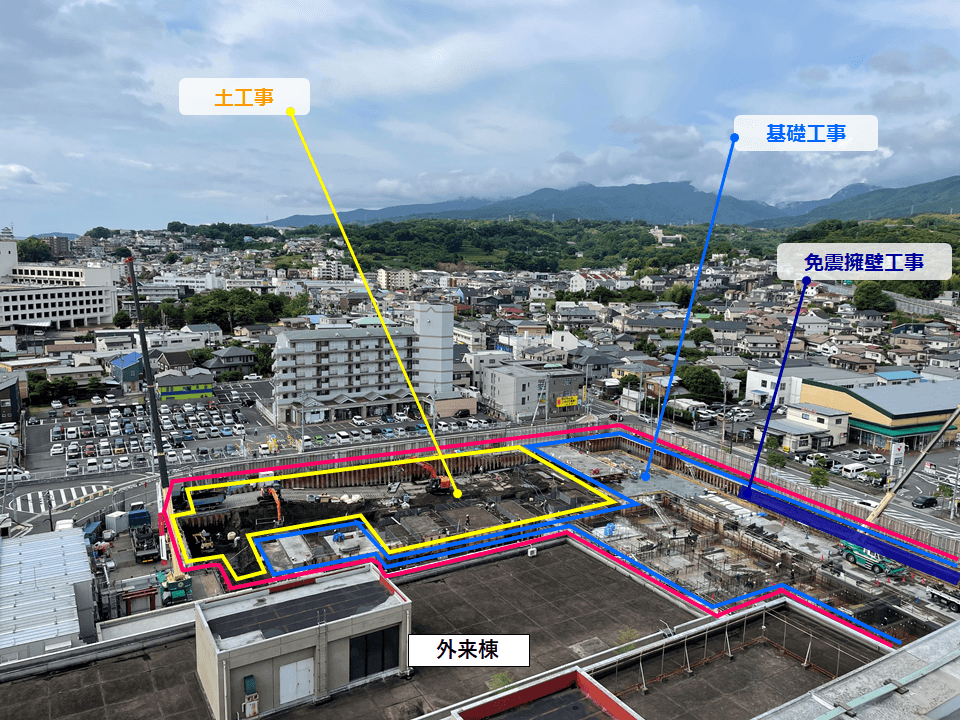

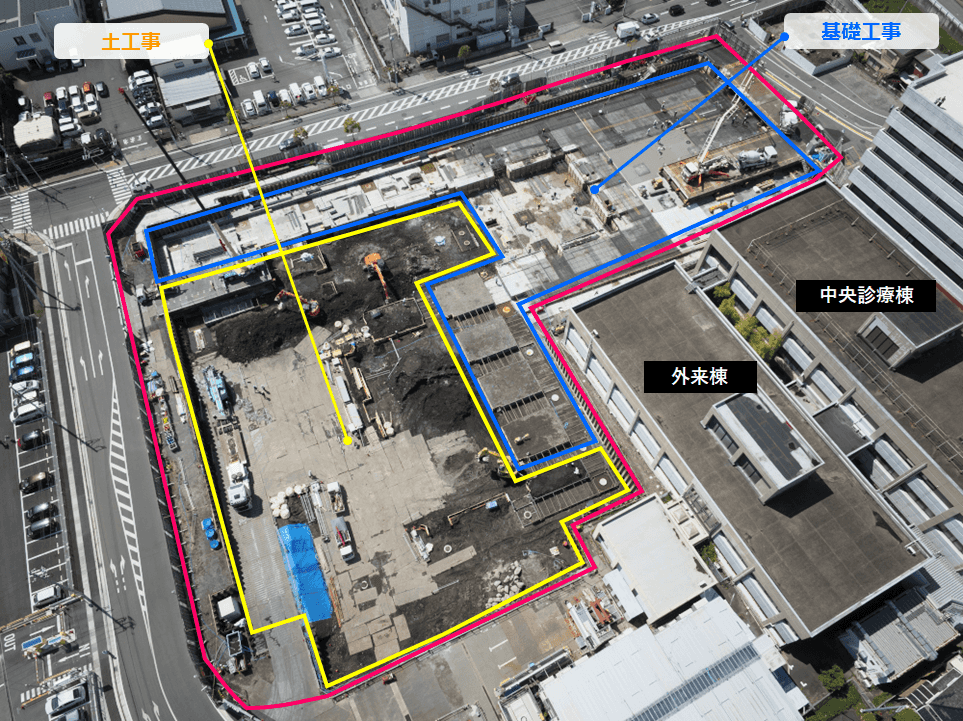

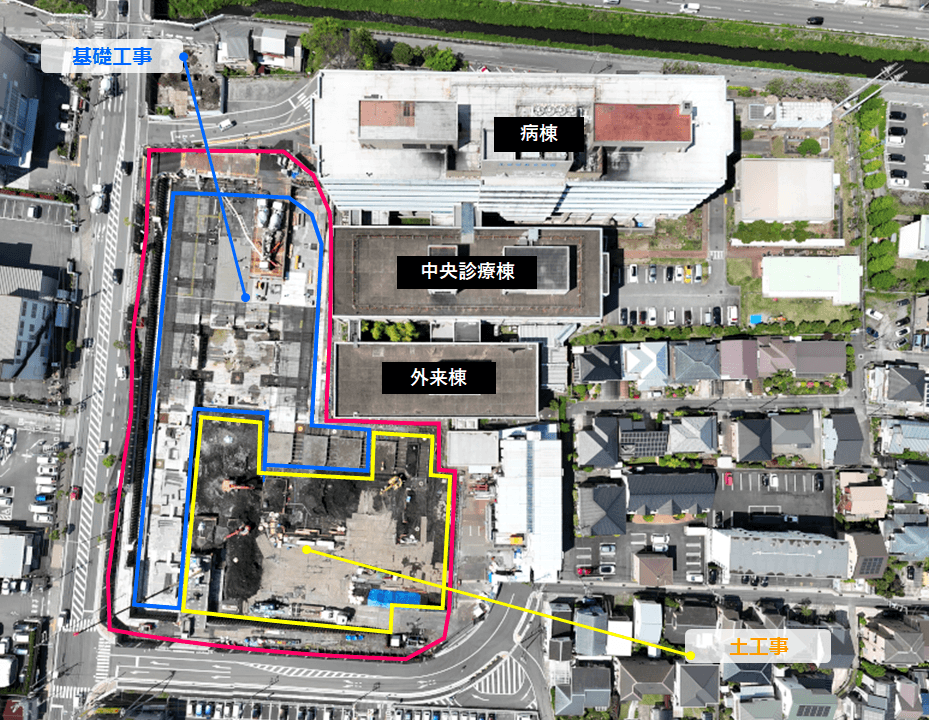

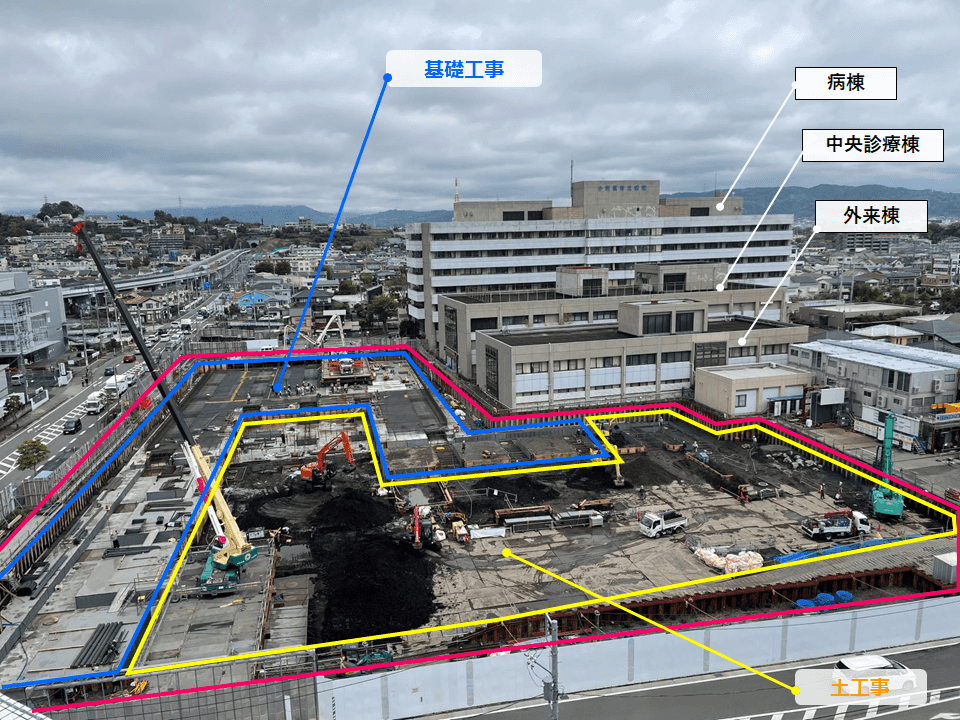

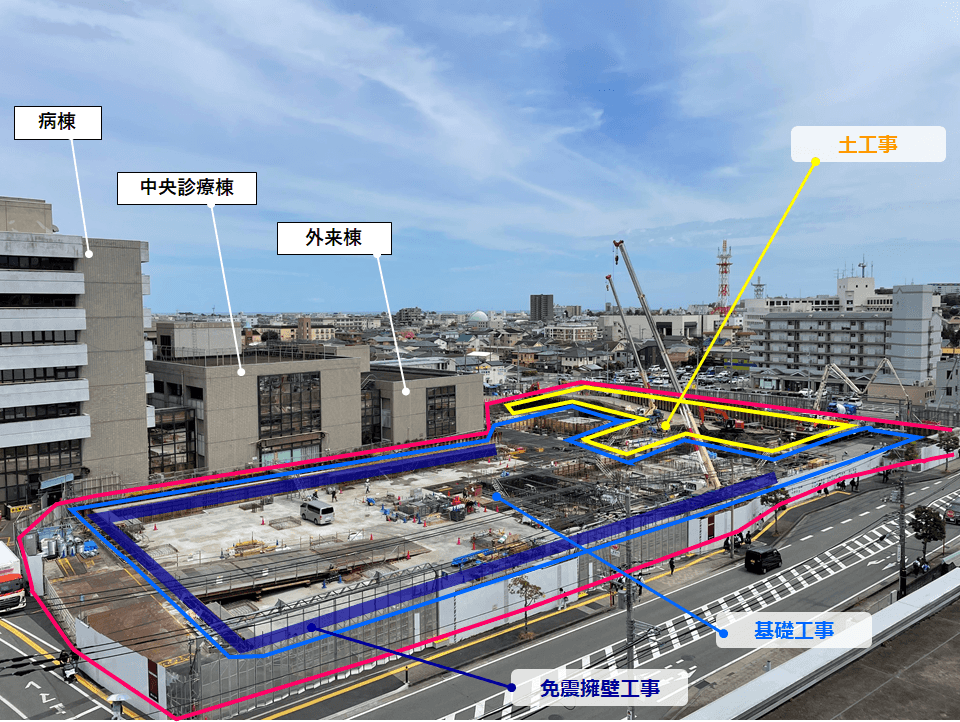

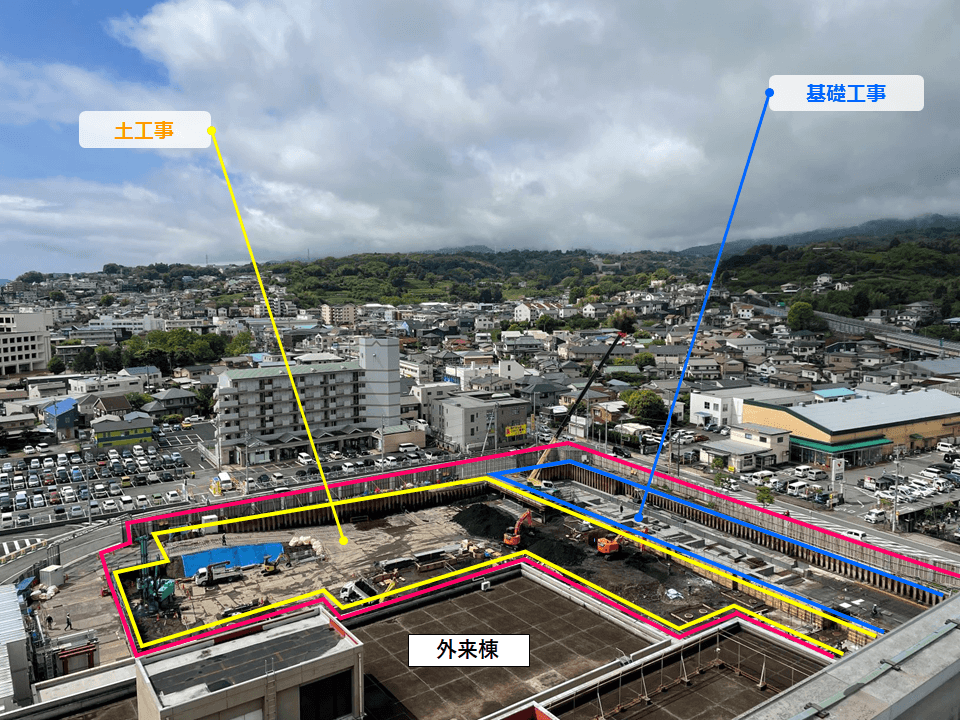

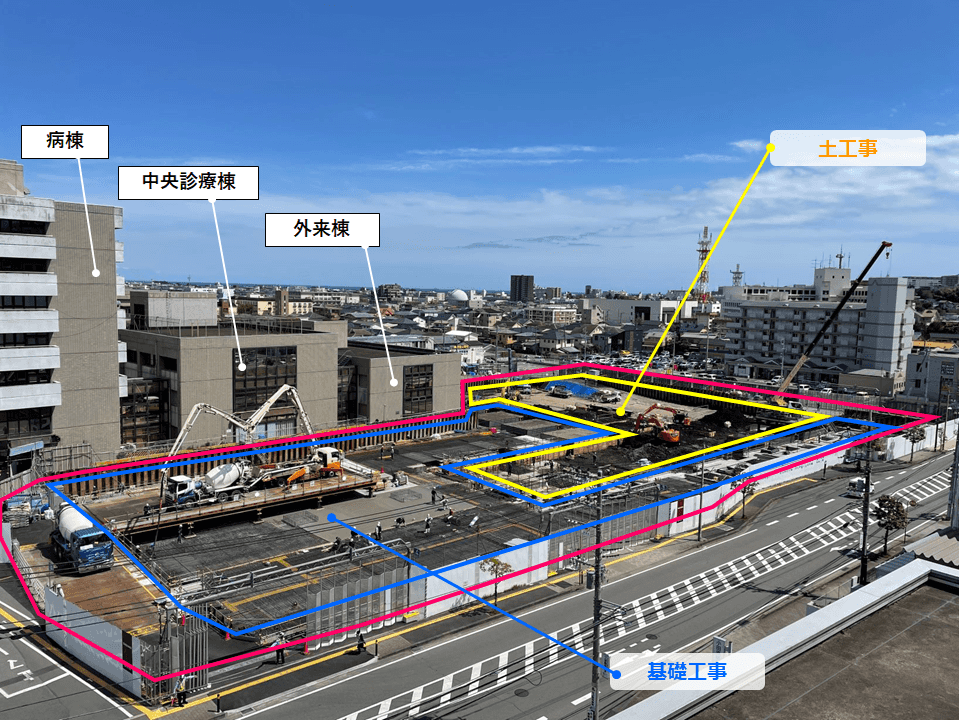

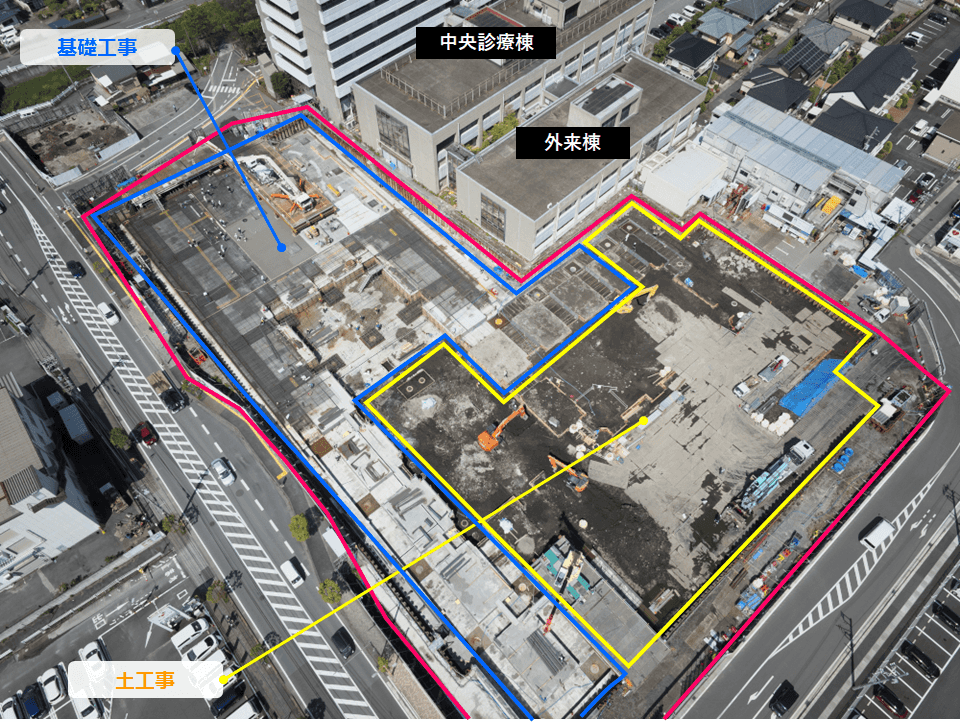

基礎工事では、鉄筋工事、コンクリート工事を行っています。免震擁壁工事では、配管や開口の位置を考慮し鉄筋工事、コンクリート工事を行っています。南側では土工事を行っています。工事全体の進捗率は4.8%です。
